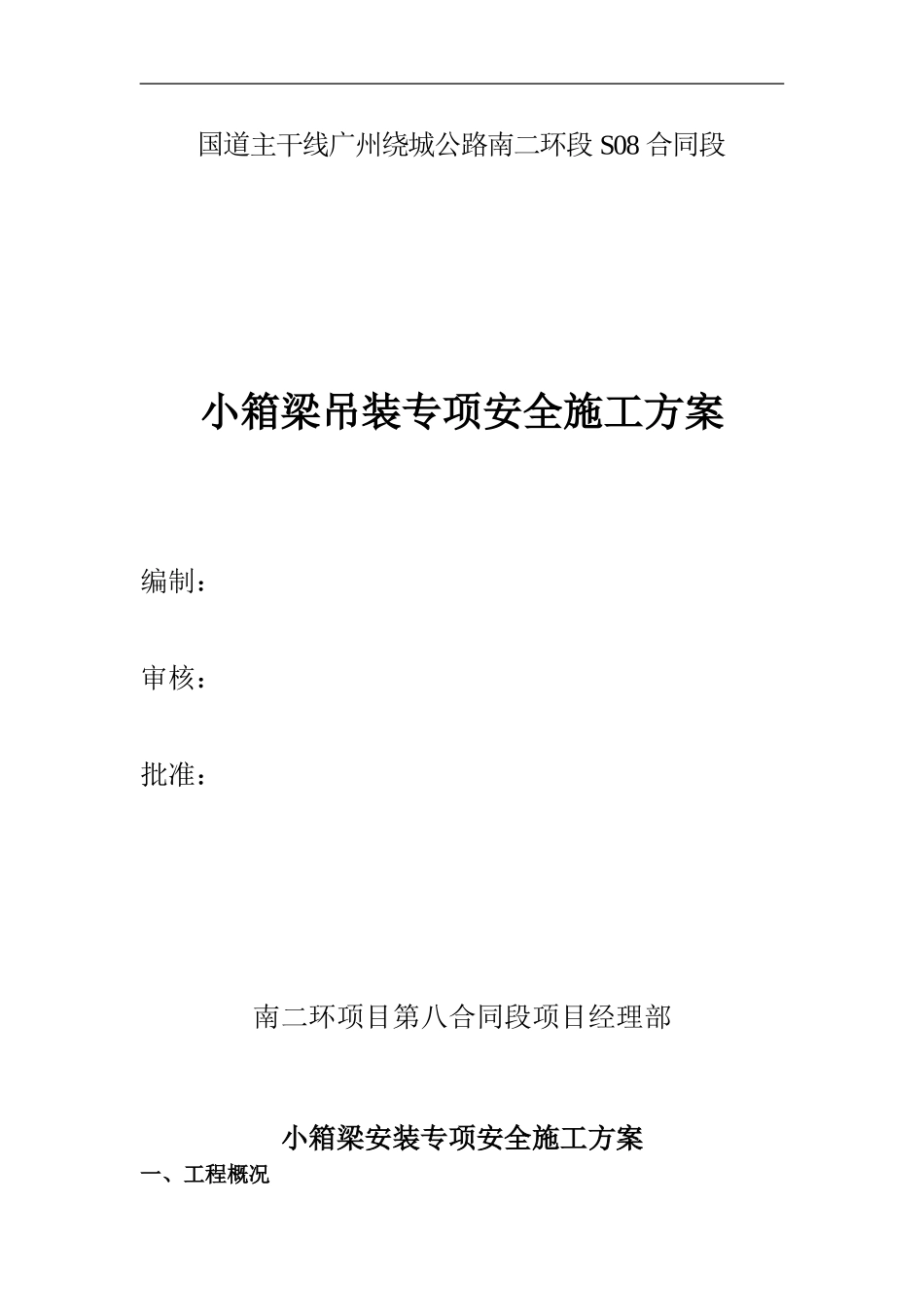

国道主干线广州绕城公路南二环段 S08 合同段小箱梁吊装专项安全施工方案编制: 审核: 批准: 南二环项目第八合同段项目经理部小箱梁安装专项安全施工方案一、工程概况下载后可任意编辑南二环 S08 标顺德东立交主线桥左幅桥长 1458
834m,右幅桥长 1511
926m;桥梁左右幅基本宽度 16
25m,部分变宽;左右幅桥梁均为 15 联
桥位处基本为鱼塘,填筑的施工便道贯穿全线
本 桥 上 部 构 造 形 式 为 : 除 左 幅 33#~36# 墩 、 47#~50# 墩 、53#~57#墩、右幅 32#~35#墩、48#~51#墩、55#~59#墩等 6 联桥跨采纳逐孔支架现浇的预应力混凝土连续梁外,其余桥跨均采纳 25m 跨径预应力混凝土先简支后结构连续的小箱梁
小箱梁共 597 片,由预制标预制,我标段负责小箱梁的架设安装
本标段小箱梁跨径均为 25m,采纳先简支后结构连续施工工艺,中梁顶宽均为 2m,边梁顶宽 2
325m 或 2
55m;底宽均为 1m;梁高均为 1
4t(中跨中梁)~69
5t(边跨边梁)
小箱梁安装时连续端采纳砂筒临时支座,待墩顶连续固结后砂筒降落改为橡胶支座支承;伸缩缝端采纳橡胶支座
根据桥跨布置和下部构造施工进度,左右幅小箱梁分幅架设,共分为 6 段
小箱梁采纳跨幅龙门吊提升至桥面;采纳 DF30/80Ⅲ型架桥机架设,与主桥边跨、现浇箱梁张拉端相邻跨采纳汽车吊架设

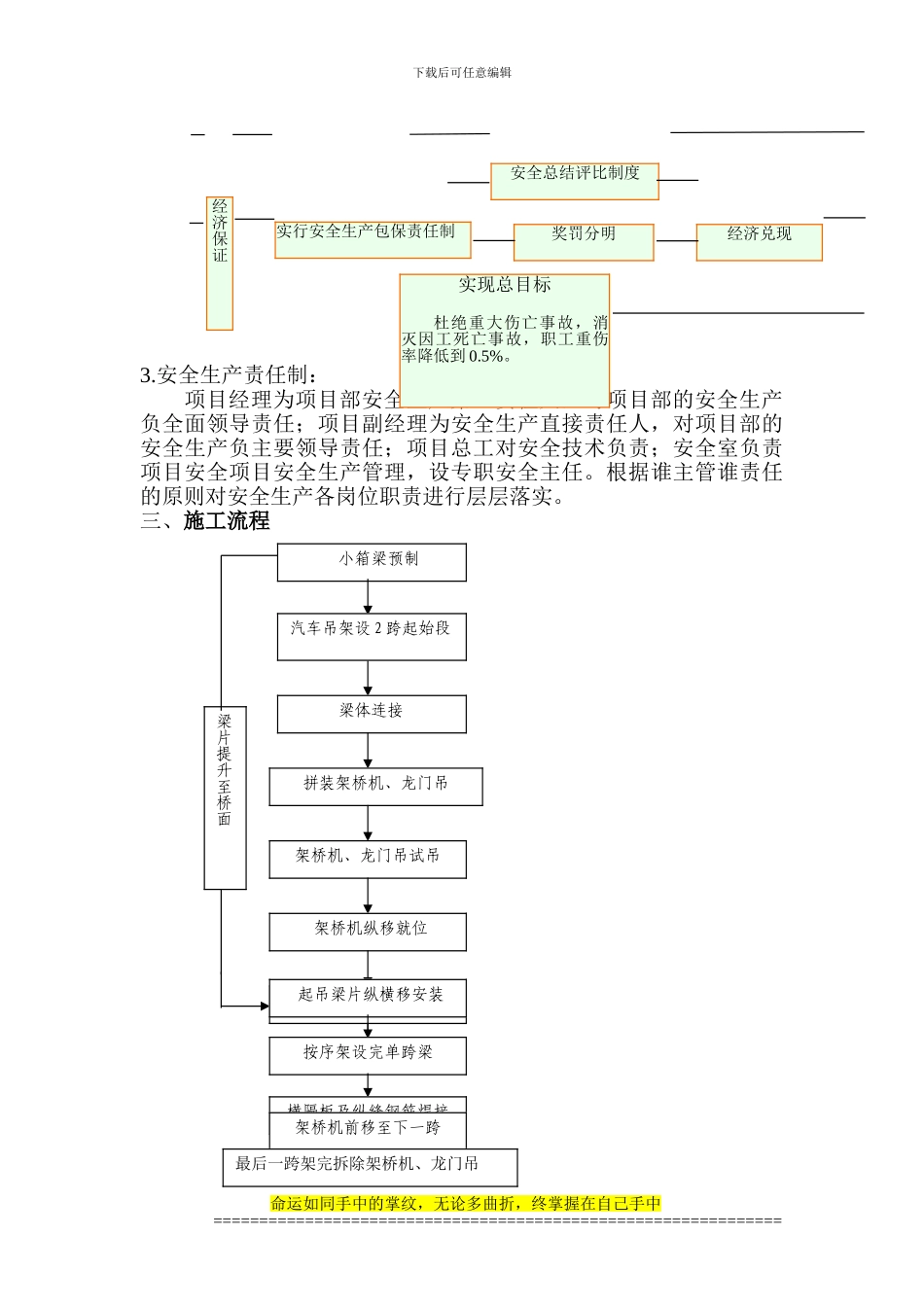

二、项目部安全管理1
安全管理机构: 2
安全保证体系:命运如同手中的掌纹,无论多曲折,终掌握在自己手中==============================================================项目第一责任人 傅荣华直接责任人陈建红安全主任罗凌峰安全小组成员:宋增斌 黄正达 招华平 胡龙群 陈明科 陈泽群 吴 辉
