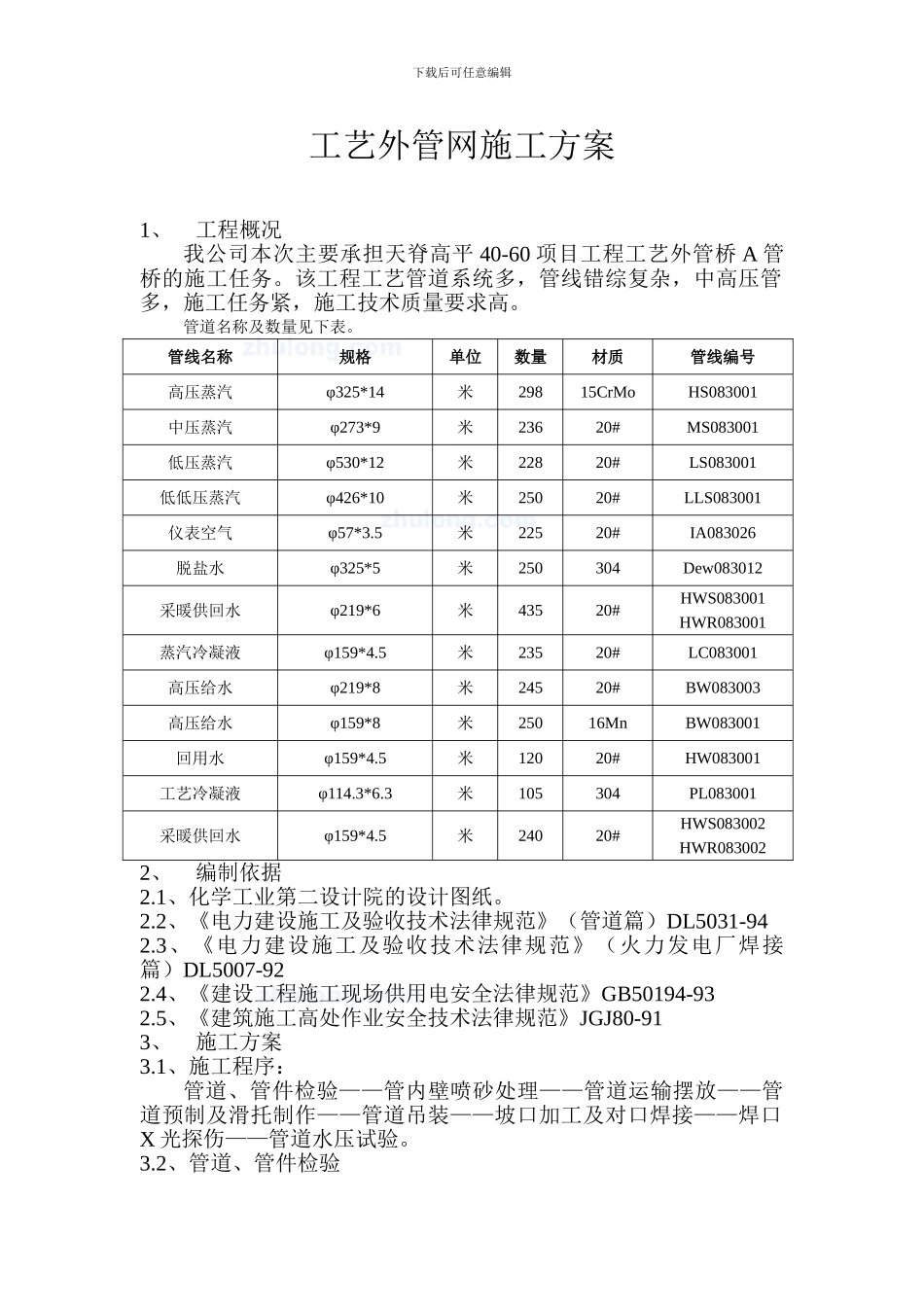

下载后可任意编辑天脊中化高平化工 40-60 项目A 管桥工艺管道施工方案山西省工业设备安装公司天脊 40-60 项目部2024 年 9 月 1 日下载后可任意编辑目 录1、 工程概况2、 编制依据3、 施工方案4、 安全措施5、 机具计划6、 劳动力计划下载后可任意编辑工艺外管网施工方案1、工程概况我公司本次主要承担天脊高平 40-60 项目工程工艺外管桥 A 管桥的施工任务
该工程工艺管道系统多,管线错综复杂,中高压管多,施工任务紧,施工技术质量要求高
管道名称及数量见下表
管线名称规格单位数量材质管线编号高压蒸汽φ325*14米29815CrMoHS083001中压蒸汽φ273*9米23620#MS083001低压蒸汽φ530*12米22820#LS083001低低压蒸汽φ426*10米25020#LLS083001仪表空气φ57*3
5米22520#IA083026脱盐水φ325*5米250304Dew083012采暖供回水φ219*6米43520#HWS083001HWR083001蒸汽冷凝液φ159*4
5米23520#LC083001高压给水φ219*8米24520#BW083003高压给水φ159*8米25016MnBW083001回用水φ159*4
5米12020#HW083001工艺冷凝液φ114
3米105304PL083001采暖供回水φ159*4
5米24020#HWS083002HWR0830022、编制依据2
1、化学工业第二设计院的设计图纸
2、《电力建设施工及验收技术法律规范》(管道篇)DL5031-942
3、《电力建设施工及验收技术法律规范》(火力发电厂焊接篇)DL5007-922
4、《建设工程施工现场供用电安全法律规范》GB50194-932
5、《建筑施工高处作业安全技术法律规范》JGJ80-913、施工方案3
