下载后可任意编辑 张供 14 年输变电设施综合治理施工组织、技术、安全措施张家口宏垣电力实业总公司2024 年 12 月张供 14 年输变电设施综合治理施工组织、技术、安全措施一、工程概况1
工程名称及内容张家口地区输电线路及变电站由于目前所测的劲舞 I 度坐标、照片、数据录入等极其不法律规范、不准确,雷电定位系统、资产全寿命系统中带来了极大的不便
对张家口地区进行坐标采集、照片拍摄、数据填报和 GIS 系统数据录入维护,可以有效的提高雷电定位系统的准确性
工程施工日期安排2024 年 12 月 6 日-2024 年 12 月 11 日对张家口所辖范围内的 35kV 及以上输电线路----------------------------精品 word 文档 值得下载 值得拥有----------------------------------------------下载后可任意编辑及变电站,其中输电架空线路 7878
15 公里、变电站 191 座进行坐标采集、照片拍摄、数据填报和 GIS 系统数据录入维护
施工中难点和不利因素线路带电进行作业有感应电;部分线路地处山区,交通不便;施工工期在指定的时间内

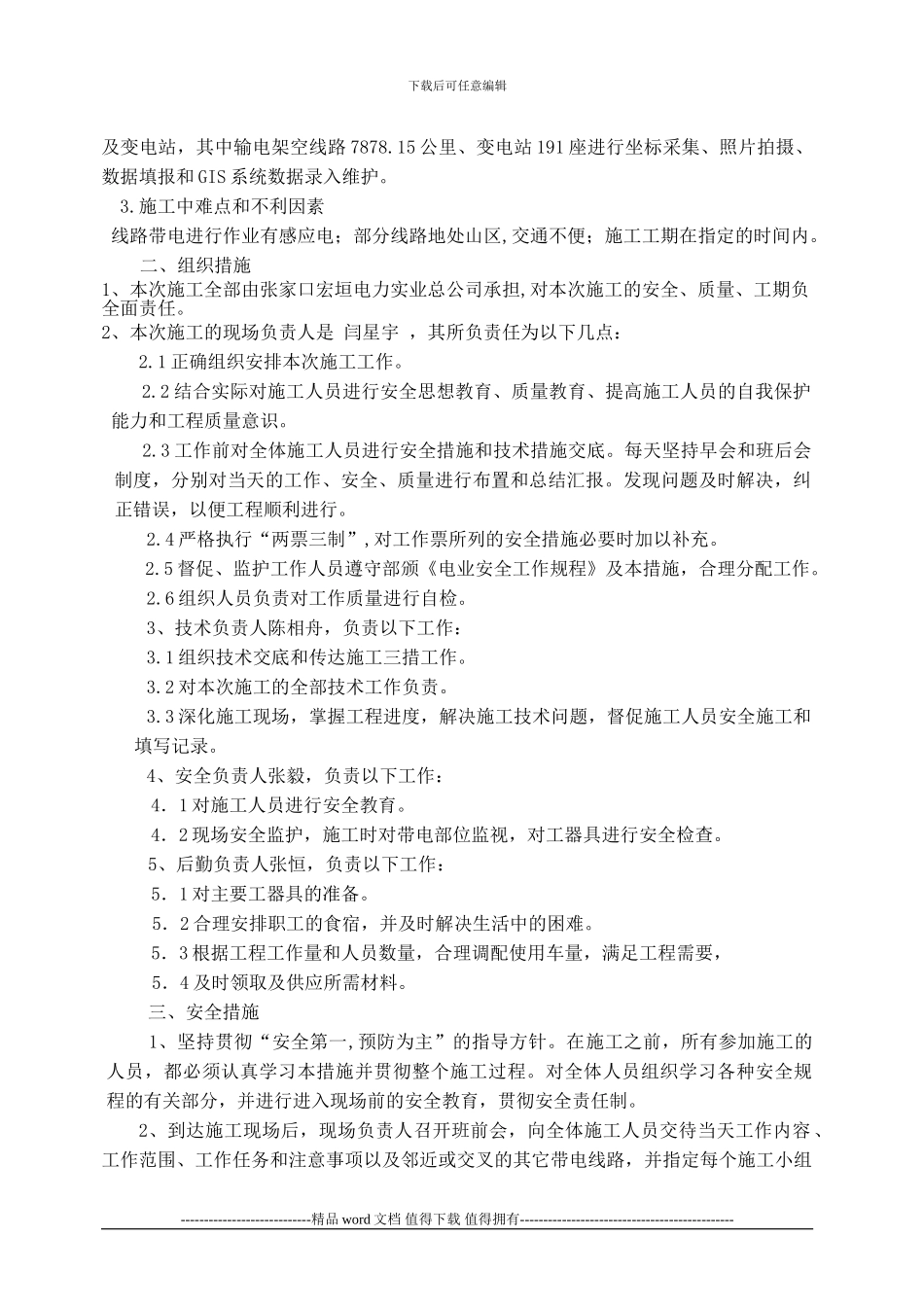

二、组织措施1、本次施工全部由张家口宏垣电力实业总公司承担,对本次施工的安全、质量、工期负全面责任
2、本次施工的现场负责人是 闫星宇 ,其所负责任为以下几点:2
1 正确组织安排本次施工工作
2 结合实际对施工人员进行安全思想教育、质量教育、提高施工人员的自我保护能力和工程质量意识
3 工作前对全体施工人员进行安全措施和技术措施交底
每天坚持早会和班后会制度,分别对当天的工作、安全、质量进行布置和总结汇报
发现问题及时解决,纠正错误,以便工程顺利进行
4 严格执行“两票三制”,对工作票所列的安全措施必要时加以补充

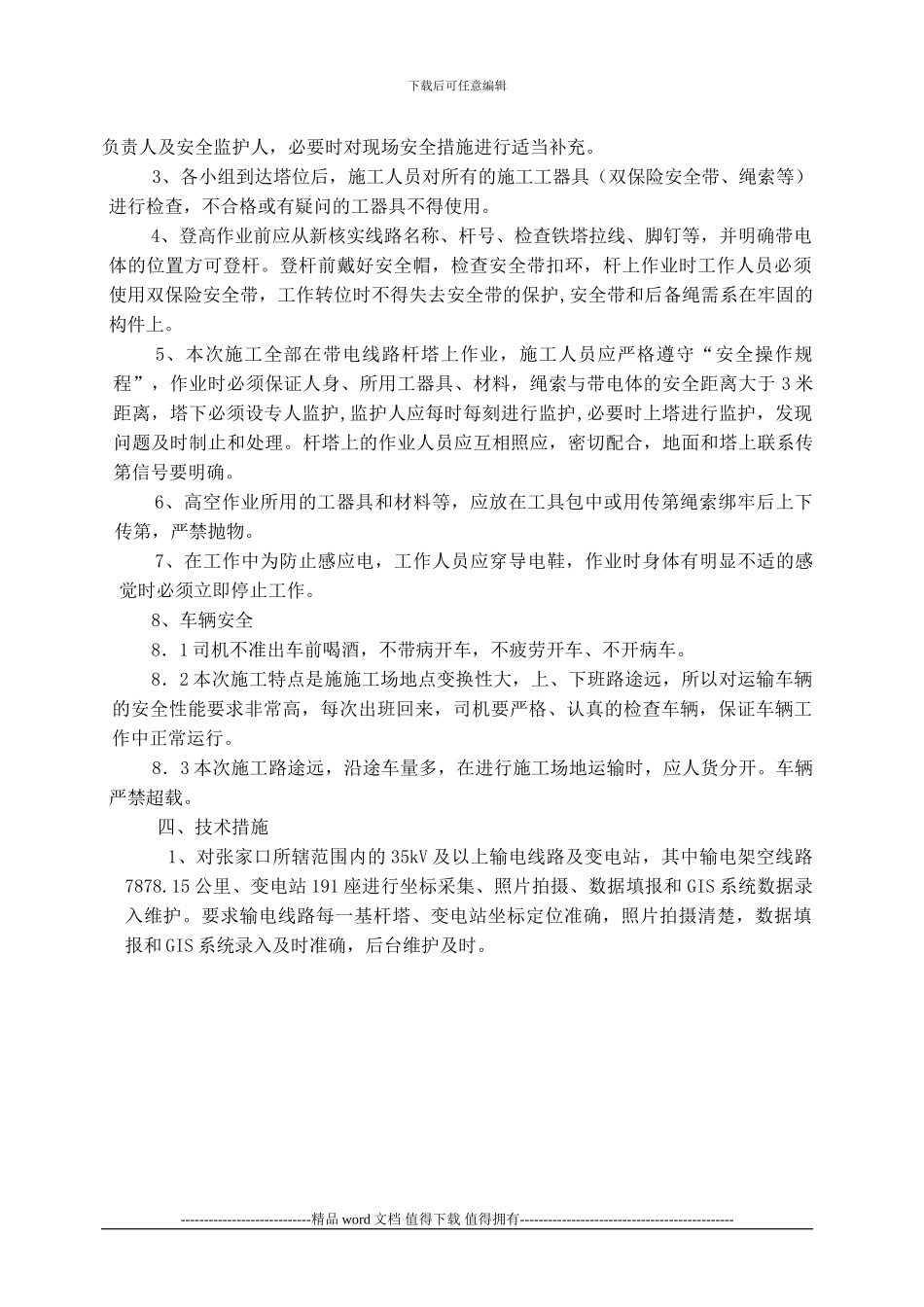

5 督促、监护工作人员遵守部颁《电
