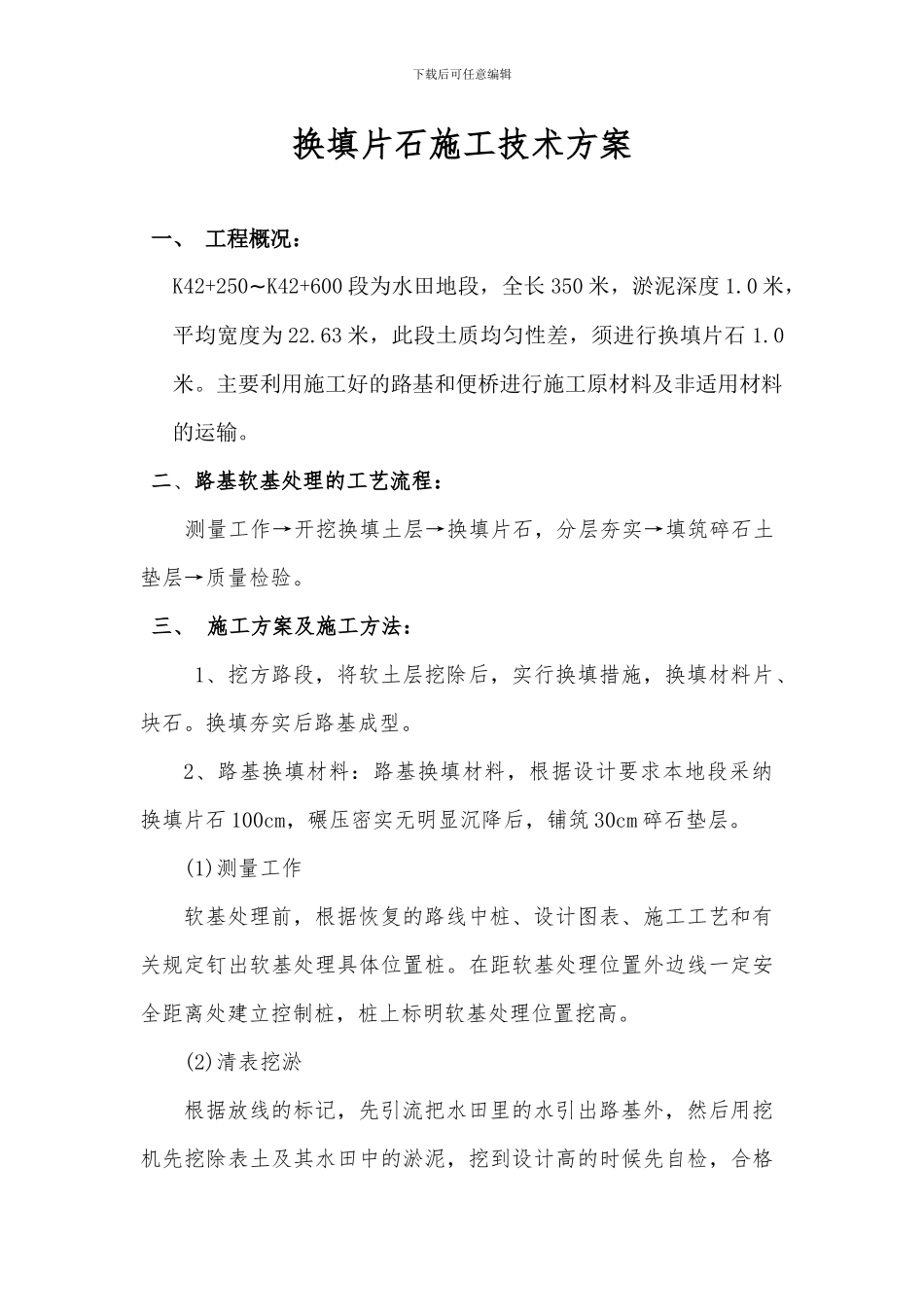

下载后可任意编辑换填片石施工技术方案一、 工程概况:K42+250~K42+600 段为水田地段,全长 350 米,淤泥深度 1
0 米,平均宽度为 22
63 米,此段土质均匀性差,须进行换填片石 1
主要利用施工好的路基和便桥进行施工原材料及非适用材料的运输
二、路基软基处理的工艺流程: 测量工作→开挖换填土层→换填片石,分层夯实→填筑碎石土垫层→质量检验
三、 施工方案及施工方法:1、挖方路段,将软土层挖除后,实行换填措施,换填材料片、块石
换填夯实后路基成型
2、路基换填材料:路基换填材料,根据设计要求本地段采纳换填片石 100cm,碾压密实无明显沉降后,铺筑 30cm 碎石垫层
(1)测量工作软基处理前,根据恢复的路线中桩、设计图表、施工工艺和有关规定钉出软基处理具体位置桩
在距软基处理位置外边线一定安全距离处建立控制桩,桩上标明软基处理位置挖高

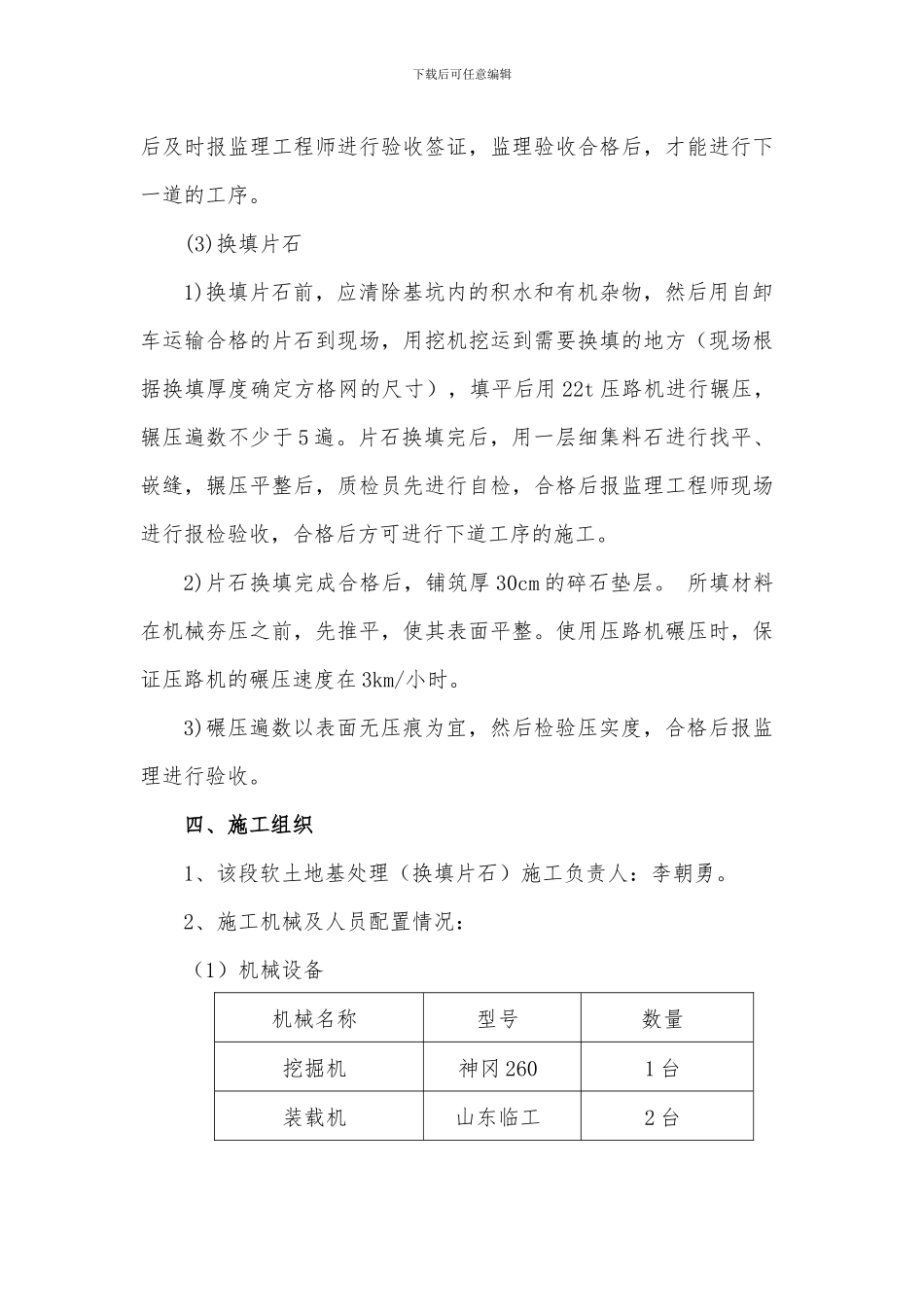

(2)清表挖淤根据放线的标记,先引流把水田里的水引出路基外,然后用挖机先挖除表土及其水田中的淤泥,挖到设计高的时候先自检,合格下载后可任意编辑后及时报监理工程师进行验收签证,监理验收合格后,才能进行下一道的工序
(3)换填片石1)换填片石前,应清除基坑内的积水和有机杂物,然后用自卸车运输合格的片石到现场,用挖机挖运到需要换填的地方(现场根据换填厚度确定方格网的尺寸),填平后用 22t 压路机进行辗压,辗压遍数不少于 5 遍
片石换填完后,用一层细集料石进行找平、嵌缝,辗压平整后,质检员先进行自检,合格后报监理工程师现场进行报检验收,合格后方可进行下道工序的施工
2)片石换填完成合格后,铺筑厚 30cm 的碎石垫层
所填材料在机械夯压之前,先推平,使其表面平整
使用压路机碾压时,保证压路机的碾压速度在 3km/小时
3)碾压遍数以表面无压痕为宜,然后检验压实度,合格后报监理进行验收

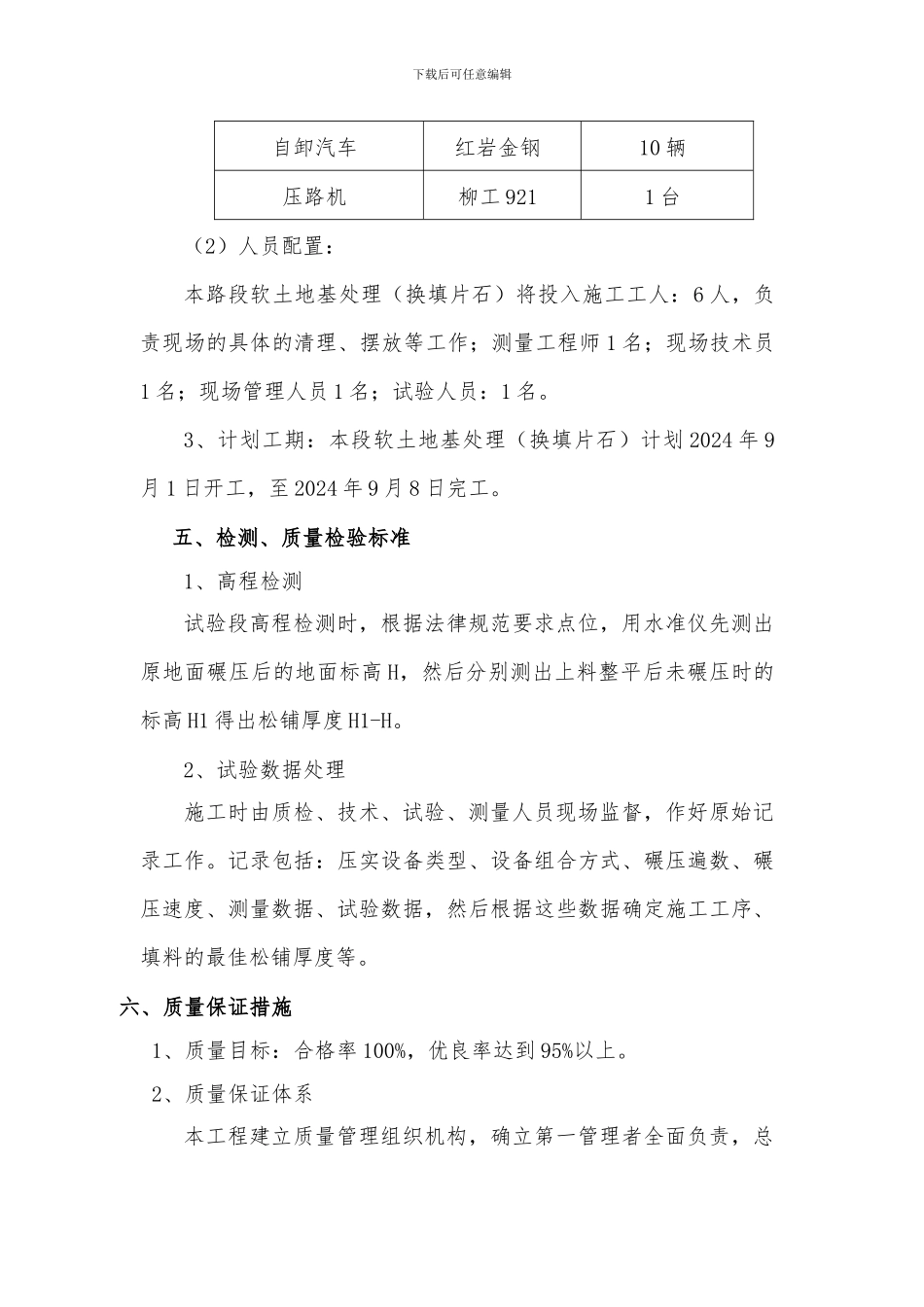

四、施工组织1、该段软土地基处理
