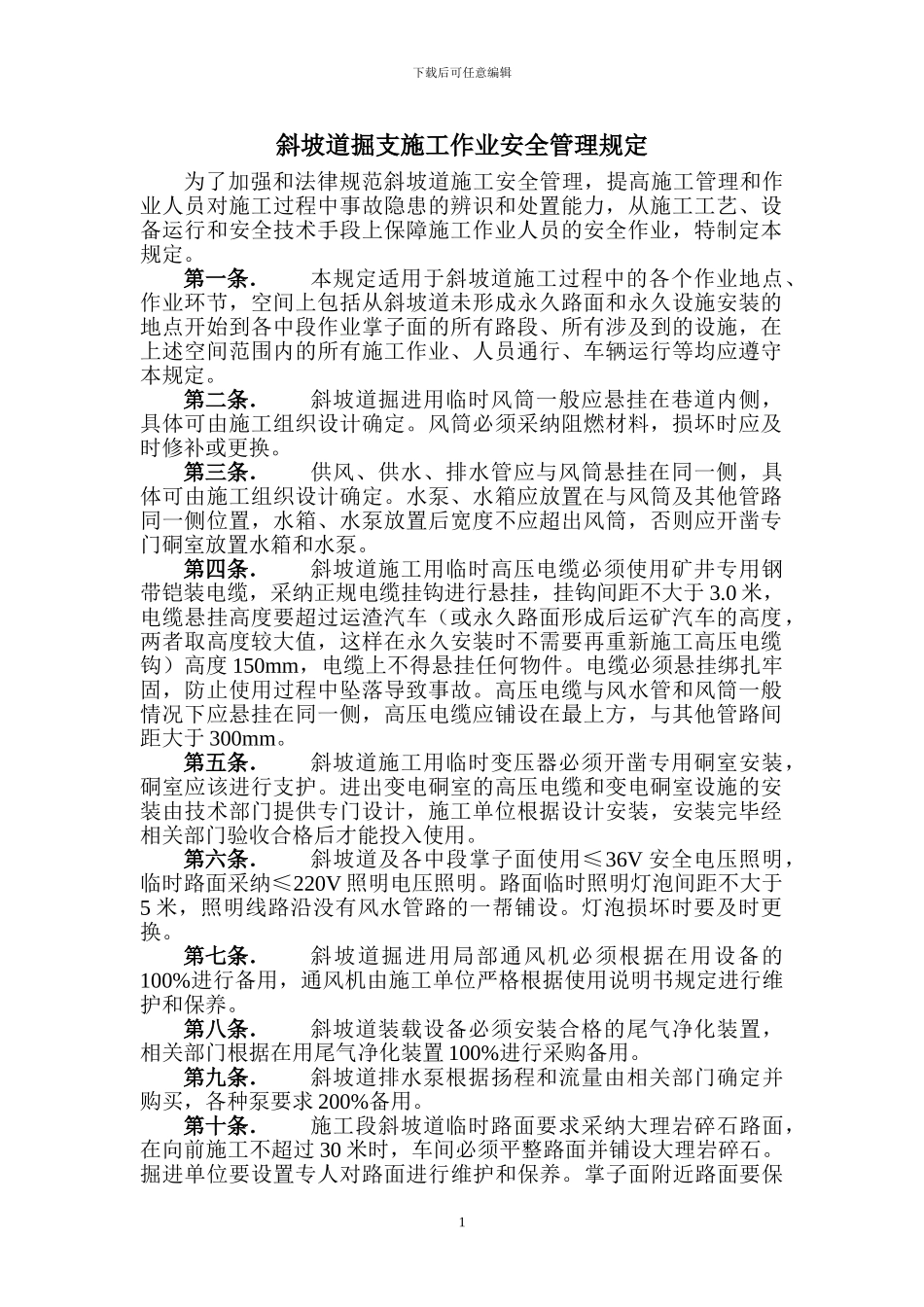

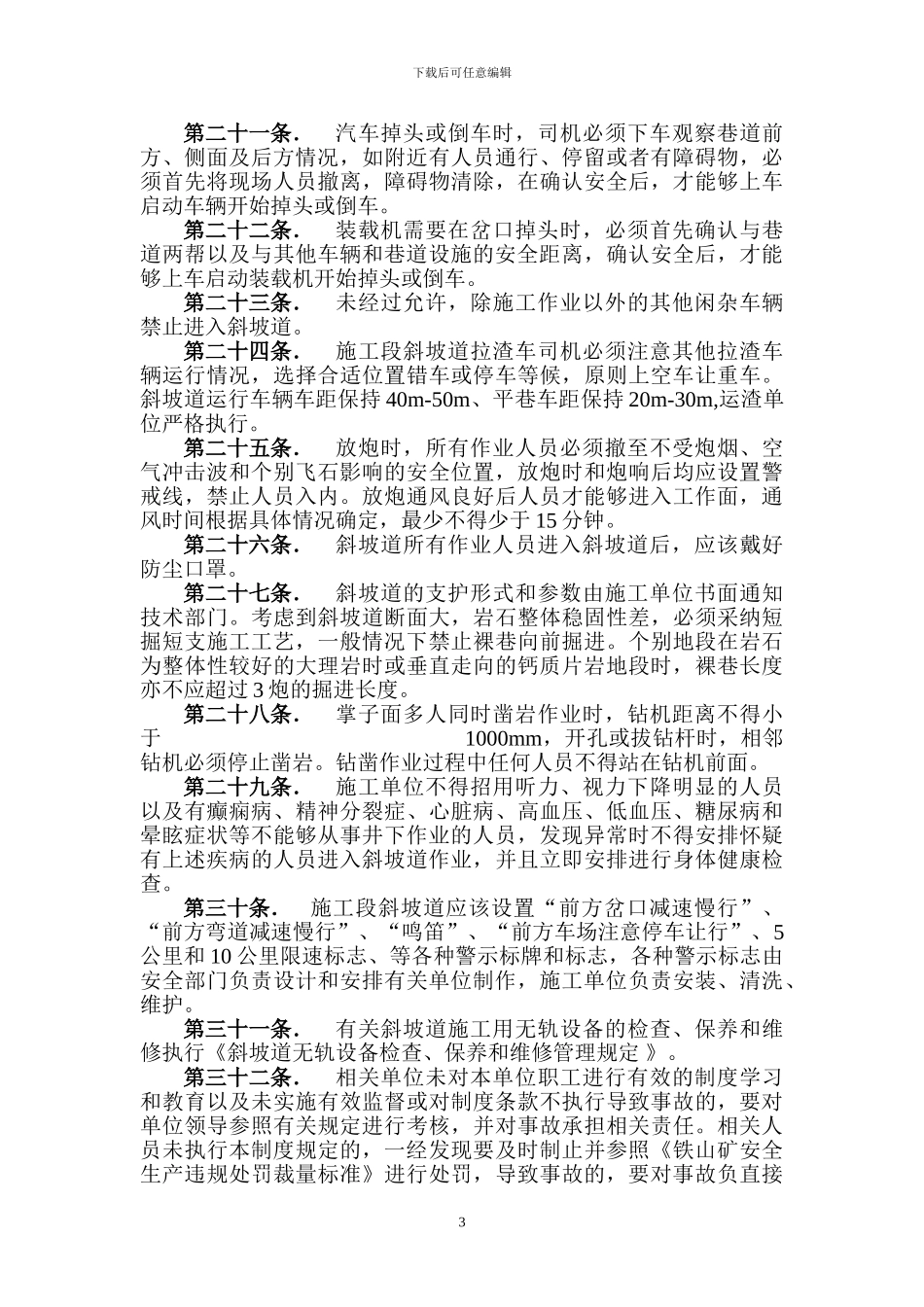

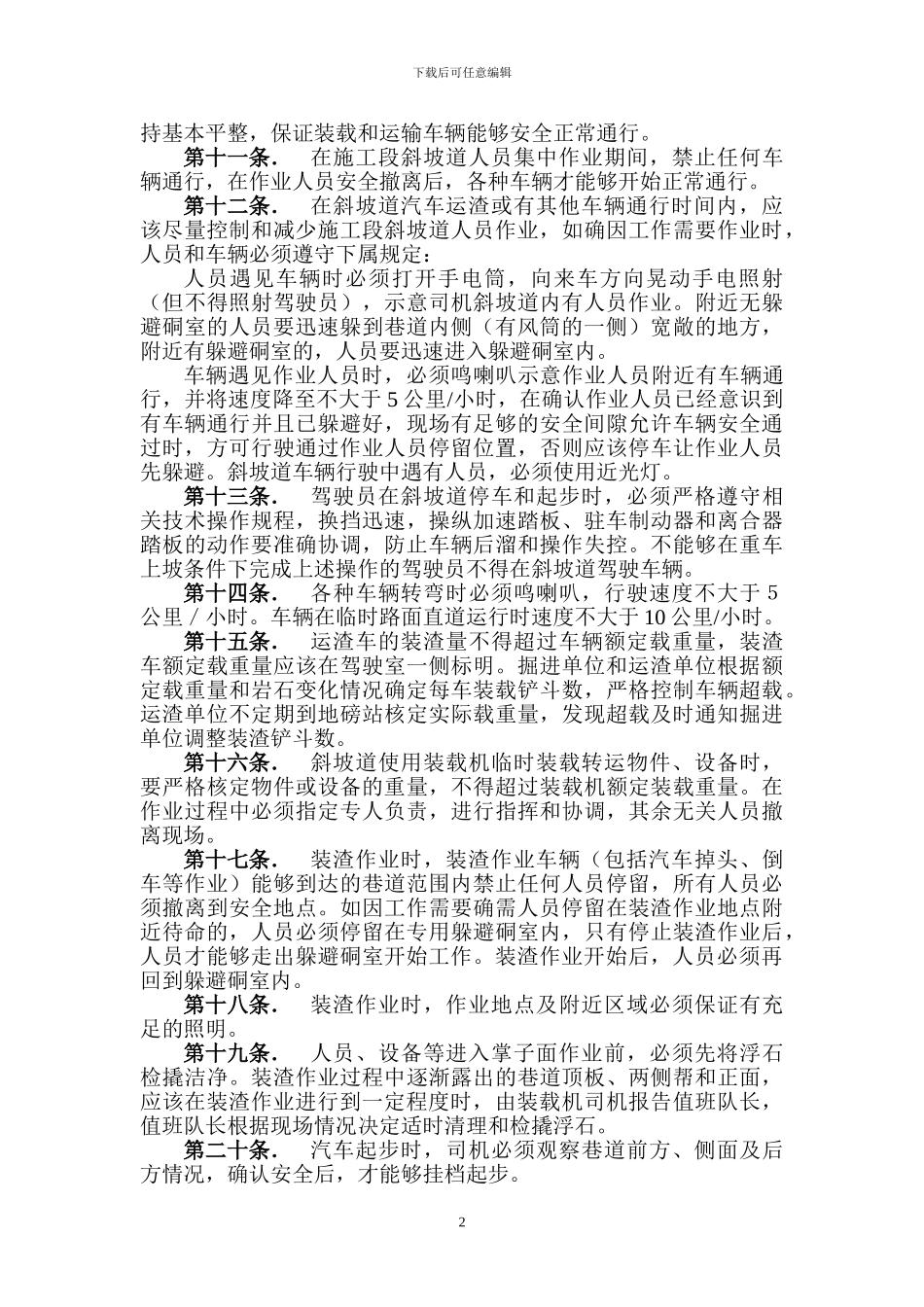

下载后可任意编辑斜坡道掘支施工作业安全管理规定为了加强和法律规范斜坡道施工安全管理,提高施工管理和作业人员对施工过程中事故隐患的辨识和处置能力,从施工工艺、设备运行和安全技术手段上保障施工作业人员的安全作业,特制定本规定。第一条.本规定适用于斜坡道施工过程中的各个作业地点、作业环节,空间上包括从斜坡道未形成永久路面和永久设施安装的地点开始到各中段作业掌子面的所有路段、所有涉及到的设施,在上述空间范围内的所有施工作业、人员通行、车辆运行等均应遵守本规定。第二条.斜坡道掘进用临时风筒一般应悬挂在巷道内侧,具体可由施工组织设计确定。风筒必须采纳阻燃材料,损坏时应及时修补或更换。第三条.供风、供水、排水管应与风筒悬挂在同一侧,具体可由施工组织设计确定。水泵、水箱应放置在与风筒及其他管路同一侧位置,水箱、水泵放置后宽度不应超出风筒,否则应开凿专门硐室放置水箱和水泵。第四条.斜坡道施工用临时高压电缆必须使用矿井专用钢带铠装电缆,采纳正规电缆挂钩进行悬挂,挂钩间距不大于 3.0 米,电缆悬挂高度要超过运渣汽车(或永久路面形成后运矿汽车的高度,两者取高度较大值,这样在永久安装时不需要再重新施工高压电缆钩)高度 150mm,电缆上不得悬挂任何物件。电缆必须悬挂绑扎牢固,防止使用过程中坠落导致事故。高压电缆与风水管和风筒一般情况下应悬挂在同一侧,高压电缆应铺设在最上方,与其他管路间距大于 300mm。第五条.斜坡道施工用临时变压器必须开凿专用硐室安装,硐室应该进行支护。进出变电硐室的高压电缆和变电硐室设施的安装由技术部门提供专门设计,施工单位根据设计安装,安装完毕经相关部门验收合格后才能投入使用。第六条.斜坡道及各中段掌子面使用≤36V 安全电压照明,临时路面采纳≤220V 照明电压照明。路面临时照明灯泡间距不大于5 米,照明线路沿没有风水管路的一帮铺设。灯泡损坏时要及时更换。第七条.斜坡道掘进用局部通风机必须根据在用设备的100%进行备用,通风机由施工单位严格根据使用说明书规定进行维护和保养。第八条.斜坡道装载设备必须安装合格的尾气净化装置,相关部门根据在用尾气净化装置 100%进行采购备用。第九条.斜坡道排水泵根据扬程和流量由相关部门确定并购买,各种泵要求 200%备用。第十条.施工段斜坡道临时路面要求采纳大理岩碎石路面,在向前施工不超过 30 米时,车间必须平整路面并铺设大理岩碎石。掘进单位要设置专人对路面进行...
