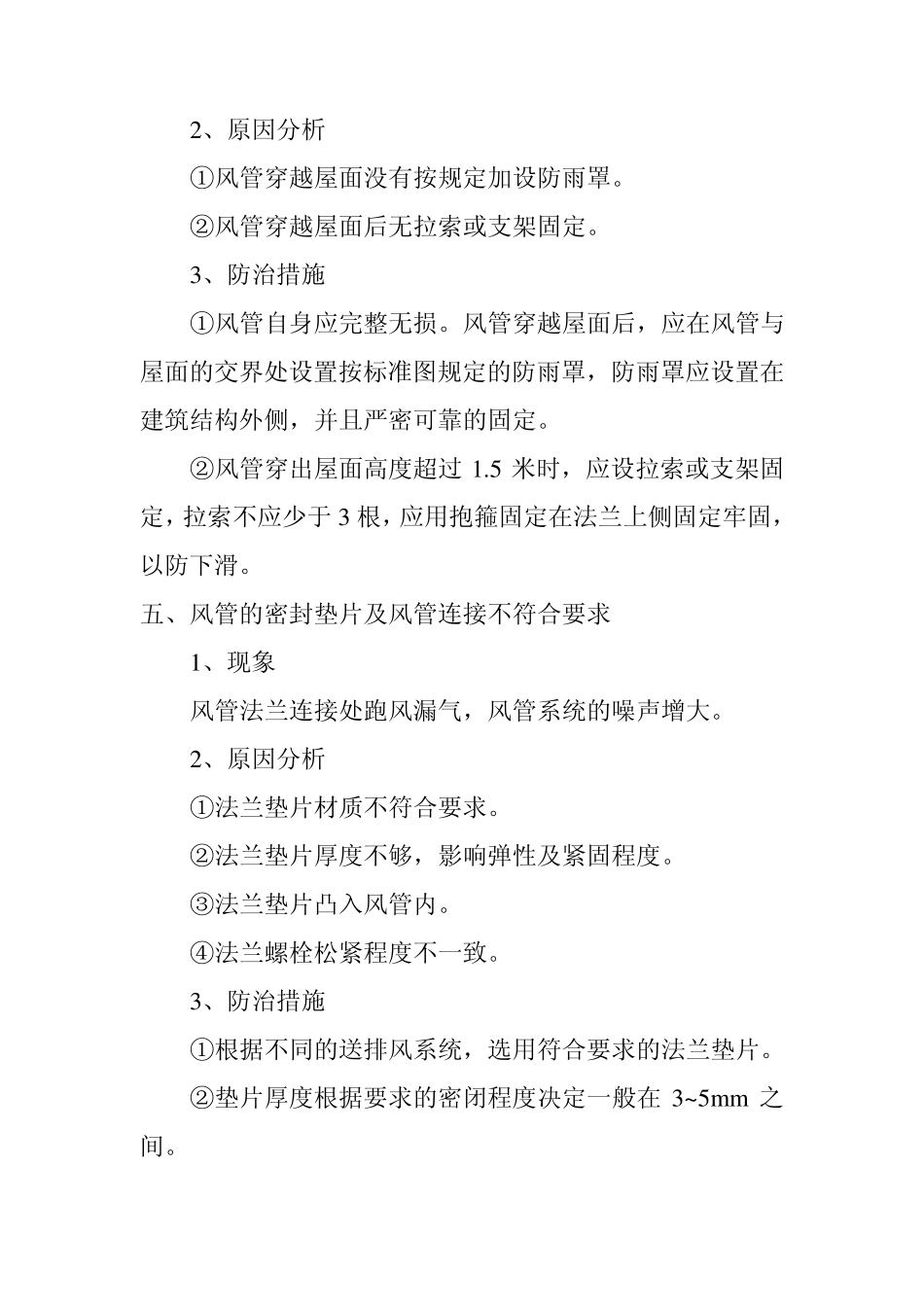

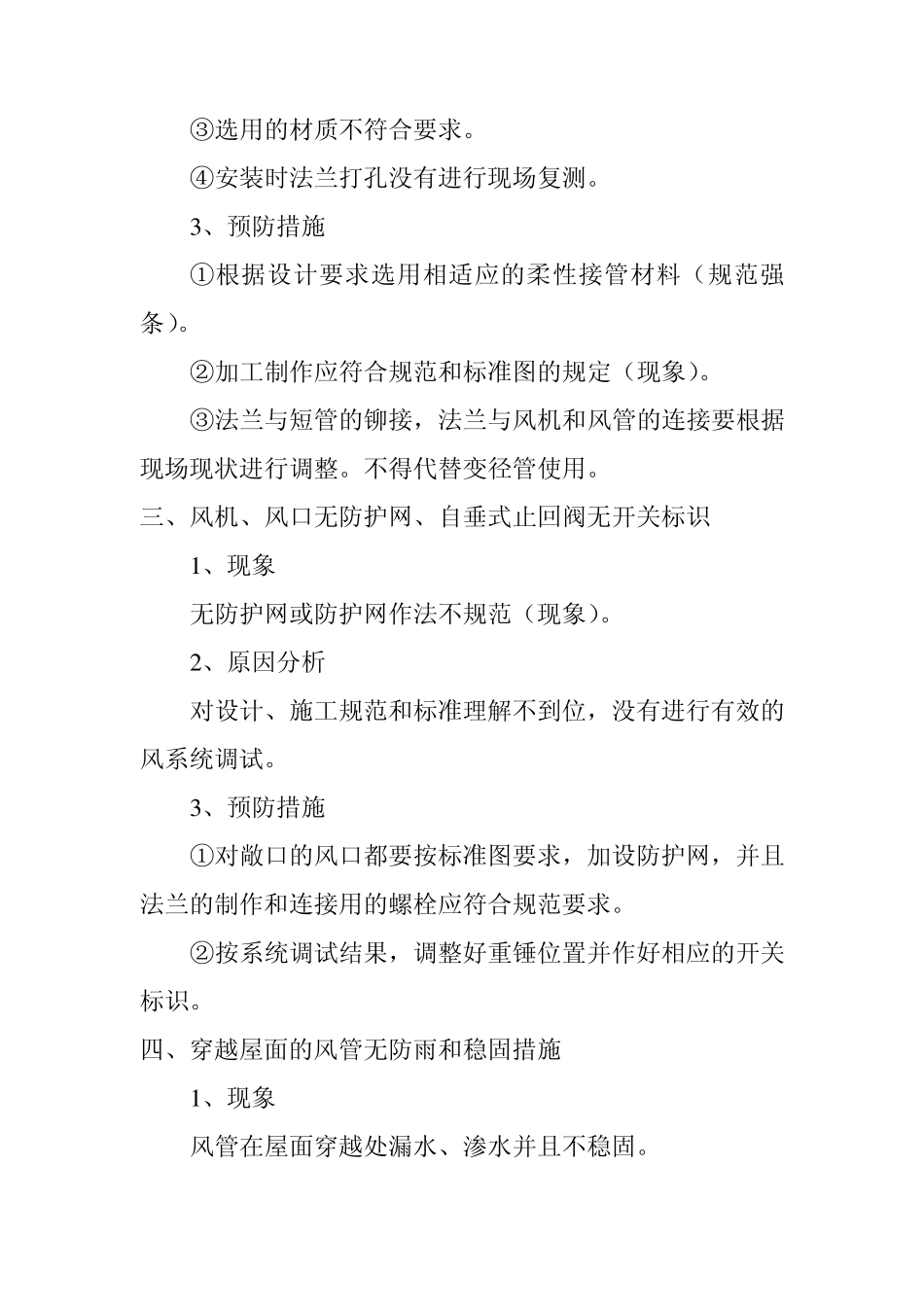

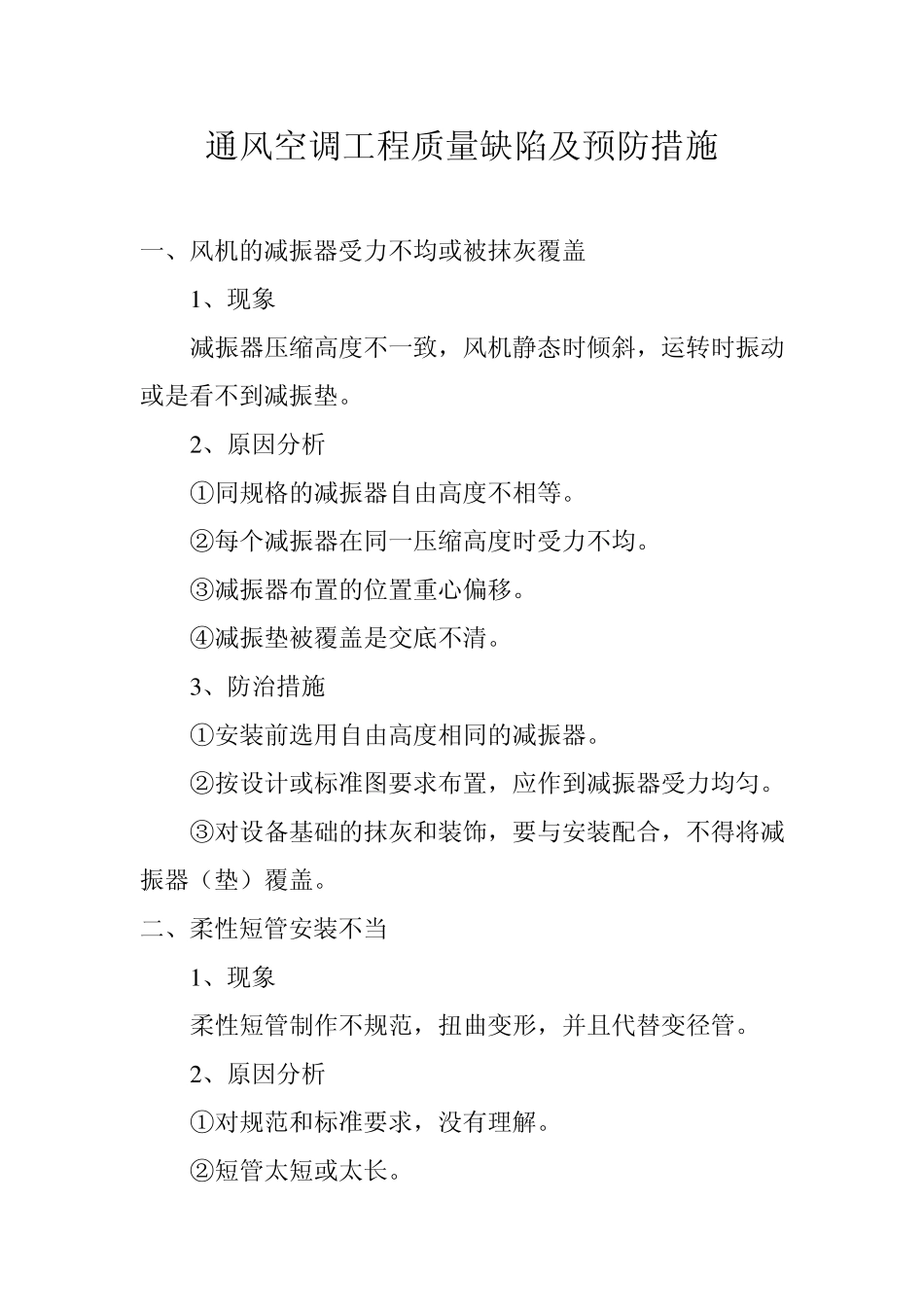

通风空调工程质量缺陷及预防措施 一、风机的减振器受力不均或被抹灰覆盖 1 、现象 减振器压缩高度不一致,风机静态时倾斜,运转时振动或是看不到减振垫。 2 、原因分析 ①同规格的减振器自由高度不相等。 ②每个减振器在同一压缩高度时受力不均。 ③减振器布置的位置重心偏移。 ④减振垫被覆盖是交底不清。 3 、防治措施 ①安装前选用自由高度相同的减振器。 ②按设计或标准图要求布置,应作到减振器受力均匀。 ③对设备基础的抹灰和装饰,要与安装配合,不得将减振器(垫)覆盖。 二、柔性短管安装不当 1 、现象 柔性短管制作不规范,扭曲变形,并且代替变径管。 2 、原因分析 ①对规范和标准要求,没有理解。 ②短管太短或太长。 ③选用的材质不符合要求。 ④安装时法兰打孔没有进行现场复测。 3 、预防措施 ①根据设计要求选用相适应的柔性接管材料(规范强条)。 ②加工制作应符合规范和标准图的规定(现象)。 ③法兰与短管的铆接,法兰与风机和风管的连接要根据现场现状进行调整。不得代替变径管使用。 三、风机、风口无防护网、自垂式止回阀无开关标识 1 、现象 无防护网或防护网作法不规范(现象)。 2 、原因分析 对设计、施工规范和标准理解不到位,没有进行有效的风系统调试。 3 、预防措施 ①对敞口的风口都要按标准图要求,加设防护网,并且法兰的制作和连接用的螺栓应符合规范要求。 ②按系统调试结果,调整好重锤位置并作好相应的开关标识。 四、穿越屋面的风管无防雨和稳固措施 1 、现象 风管在屋面穿越处漏水、渗水并且不稳固。 2、原因分析 ①风管穿越屋面没有按规定加设防雨罩。 ②风管穿越屋面后无拉索或支架固定。 3、防治措施 ①风管自身应完整无损。风管穿越屋面后,应在风管与屋面的交界处设置按标准图规定的防雨罩,防雨罩应设置在建筑结构外侧,并且严密可靠的固定。 ②风管穿出屋面高度超过 1.5 米时,应设拉索或支架固定,拉索不应少于 3 根,应用抱箍固定在法兰上侧固定牢固,以防下滑。 五、风管的密封垫片及风管连接不符合要求 1、现象 风管法兰连接处跑风漏气,风管系统的噪声增大。 2、原因分析 ①法兰垫片材质不符合要求。 ②法兰垫片厚度不够,影响弹性及紧固程度。 ③法兰垫片凸入风管内。 ④法兰螺栓松紧程度不一致。 3、防治措施 ①根据不同的送排风系统,选用符合要求的法兰垫片。 ②垫片厚度根据要求的密闭程度决定一般在 3~5mm 之...
