下载后可任意编辑30 电梯安装工程30-1 电梯安装30-1-1 井道测量30-1-1-1 常用工具及机具电锤、榔头、錾子、扳子、水平尺、直角尺、钢板尺、线坠、木工锯、钢锯、墨斗、铅笔、线号笔、激光准直定位仪等
30-1-1-2 施工条件(1)井道内脚手架搭设完毕,并符合《建筑安装工程脚手架安全技术操作规程》及安装部门提供的图纸要求
(2)脚手架立管最高点位于井道顶板下 1
7m 处为宜,以便稳放样板

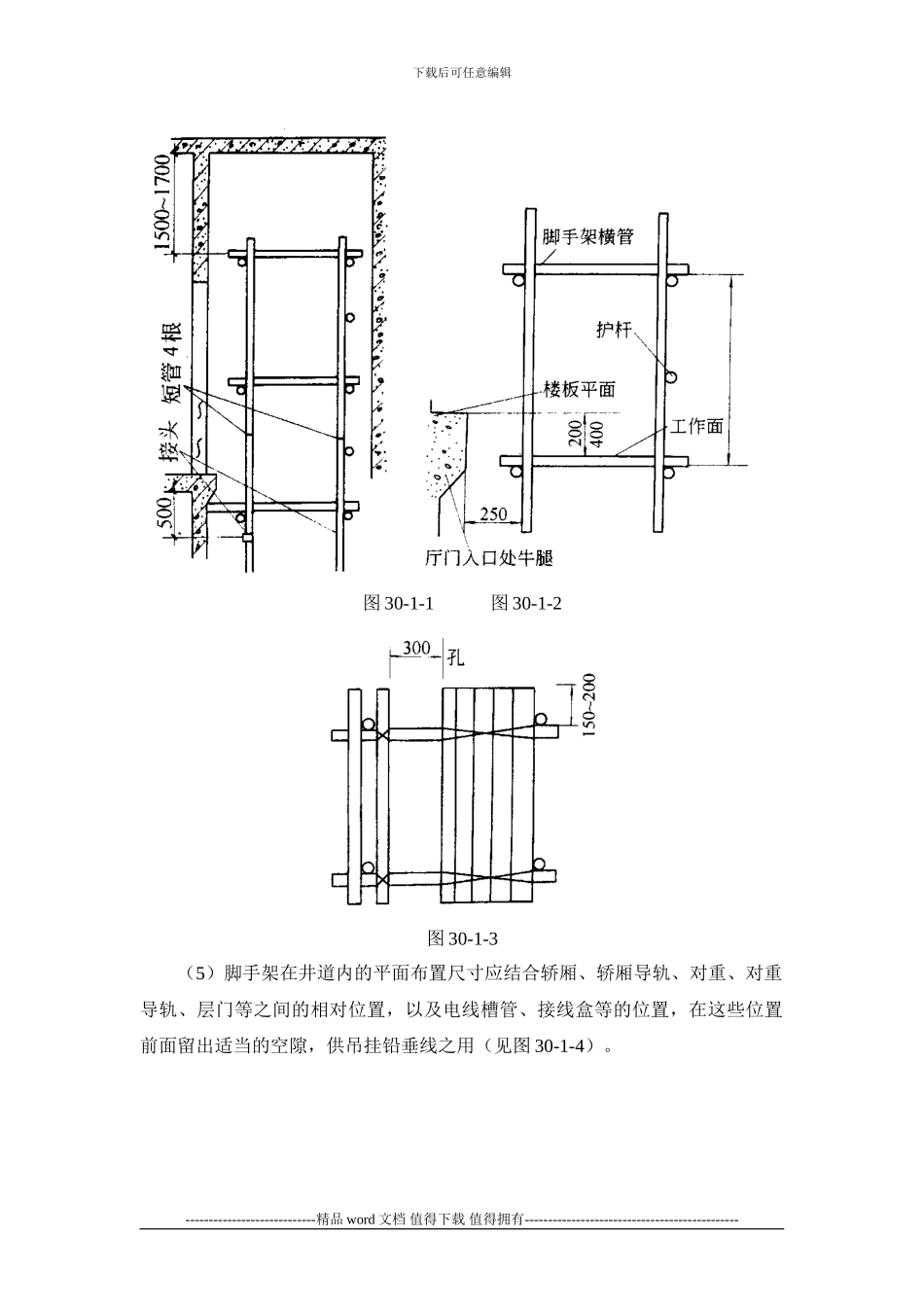

顶层脚手架立管最好用 4 根短管,拆除此短管后,拿下的立管顶点应在最高层牛腿下面 500mm 处以便于轿厢安装(见图 30-1-1)
(3)脚手架排管档距以 1
为便于安装作业,每层厅门牛腿下面 200~400mm 处应设一档横管,两档横管之间应加装一档横管,便于上下攀登,脚手架每层最少铺 2/3 面积的脚手板,板厚不应小于 50mm,板与板之间空隙应不大于 50mm,各层交错排列,以减小坠落危险(见图 30-1-2)
(4)脚手板两端探出排管 150~200mm,用 8 号铅丝将其与排管绑牢(见图 30-1-3)

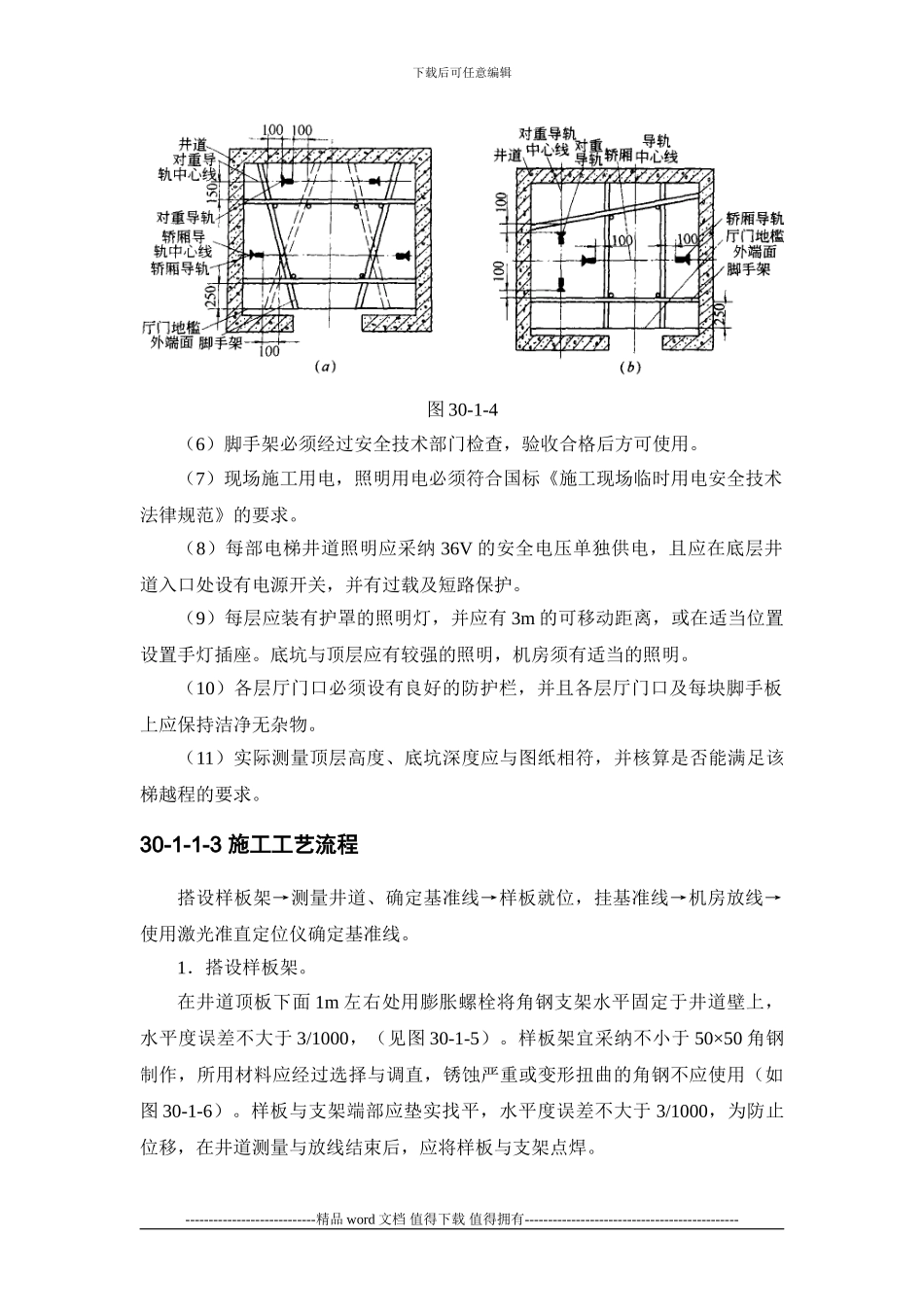

----------------------------精品 word 文档 值得下载 值得拥有----------------------------------------------下载后可任意编辑 图 30-1-1 图 30-1-2图 30-1-3(5)脚手架在井道内的平面布置尺寸应结合轿厢、轿厢导轨、对重、对重导轨、层门等之间的相对位置,以及电线槽管、接线盒等的位置,在这些位置前面留出适当的空隙,供吊挂铅垂线之用(见图 30-1-4)
