下载后可任意编辑30-2 液压电梯工程30-2-1 井道测量同电梯安装工程 30-1-1 要求
30-2-2 导轨支架和导轨(轿厢导轨、油缸导轨)的安装同电梯安装工程 30-1-2 要求
30-2-3 油缸的安装30-2-3-1 常用工具及机具电锤、铁锤、水平尺、直角尺、钢板尺、盒尺、线坠、墨斗、电焊机、手砂轮、尼龙绳、钢丝绳套、滑轮、电焊工具、扳手、对讲机、撬杠、钢锯、塞尺、倒链(3t 以上)、链式夹钳、精细油石
30-2-3-2 施工条件(1)油缸的安装是在油缸导轨安装调整后进行
(2)保证油缸的密封性,防止异物及尘土落入元件中
特别是油缸头部的油封及塑料包装
30-2-3-3 施工工艺流程油缸支承架(座)和油缸座滑轮安装→吊装油缸→缸对接→调整油缸→安装破裂阀→漏油装置1.油缸支承架(座)和油缸座滑轮安装(1)油缸支承架(座)应符合设计要求

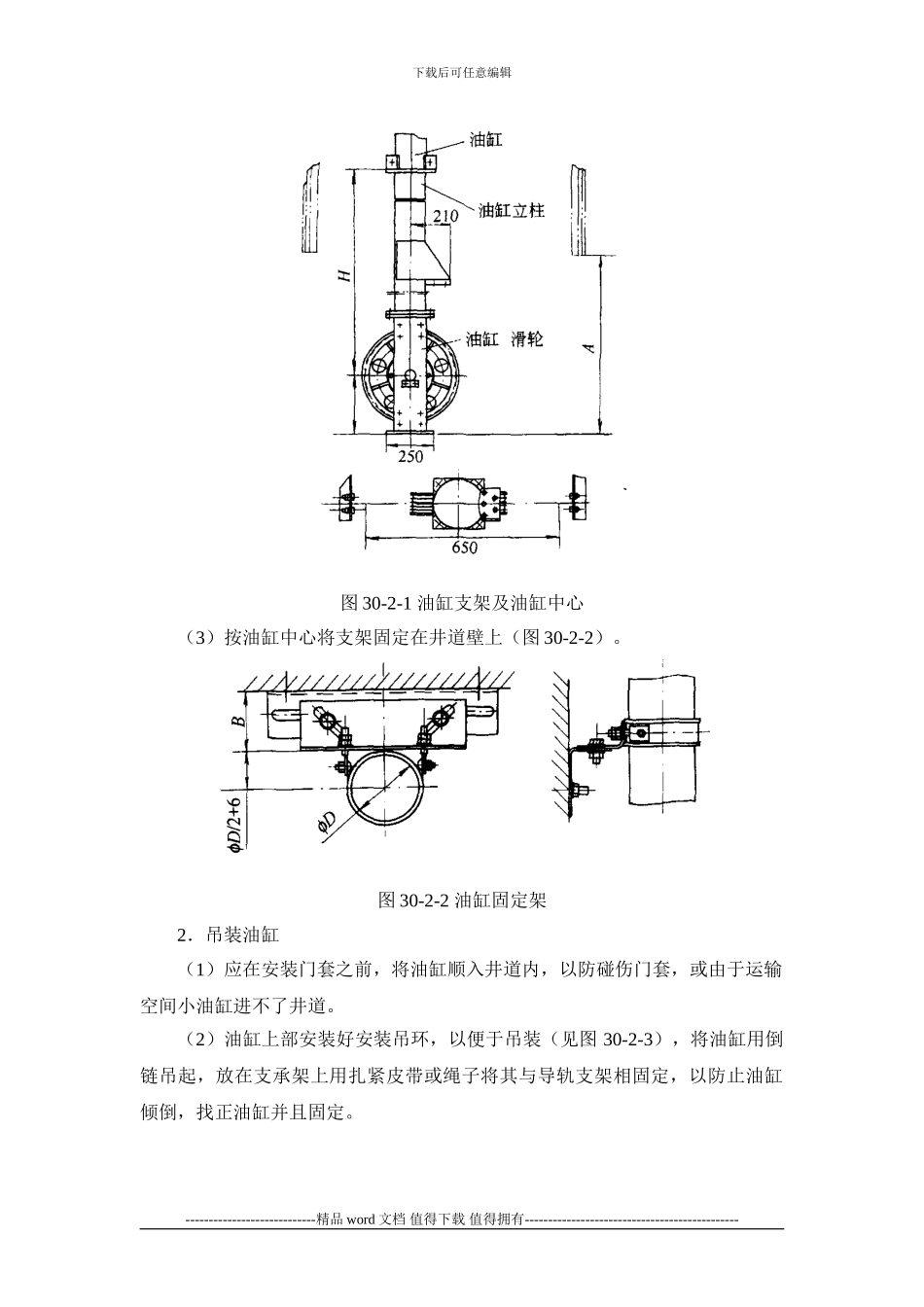

(2)确定油缸中心与油缸支承架(座)中心相一致(图 30-2-1)
----------------------------精品 word 文档 值得下载 值得拥有----------------------------------------------下载后可任意编辑图 30-2-1 油缸支架及油缸中心(3)按油缸中心将支架固定在井道壁上(图 30-2-2)
图 30-2-2 油缸固定架2.吊装油缸(1)应在安装门套之前,将油缸顺入井道内,以防碰伤门套,或由于运输空间小油缸进不了井道

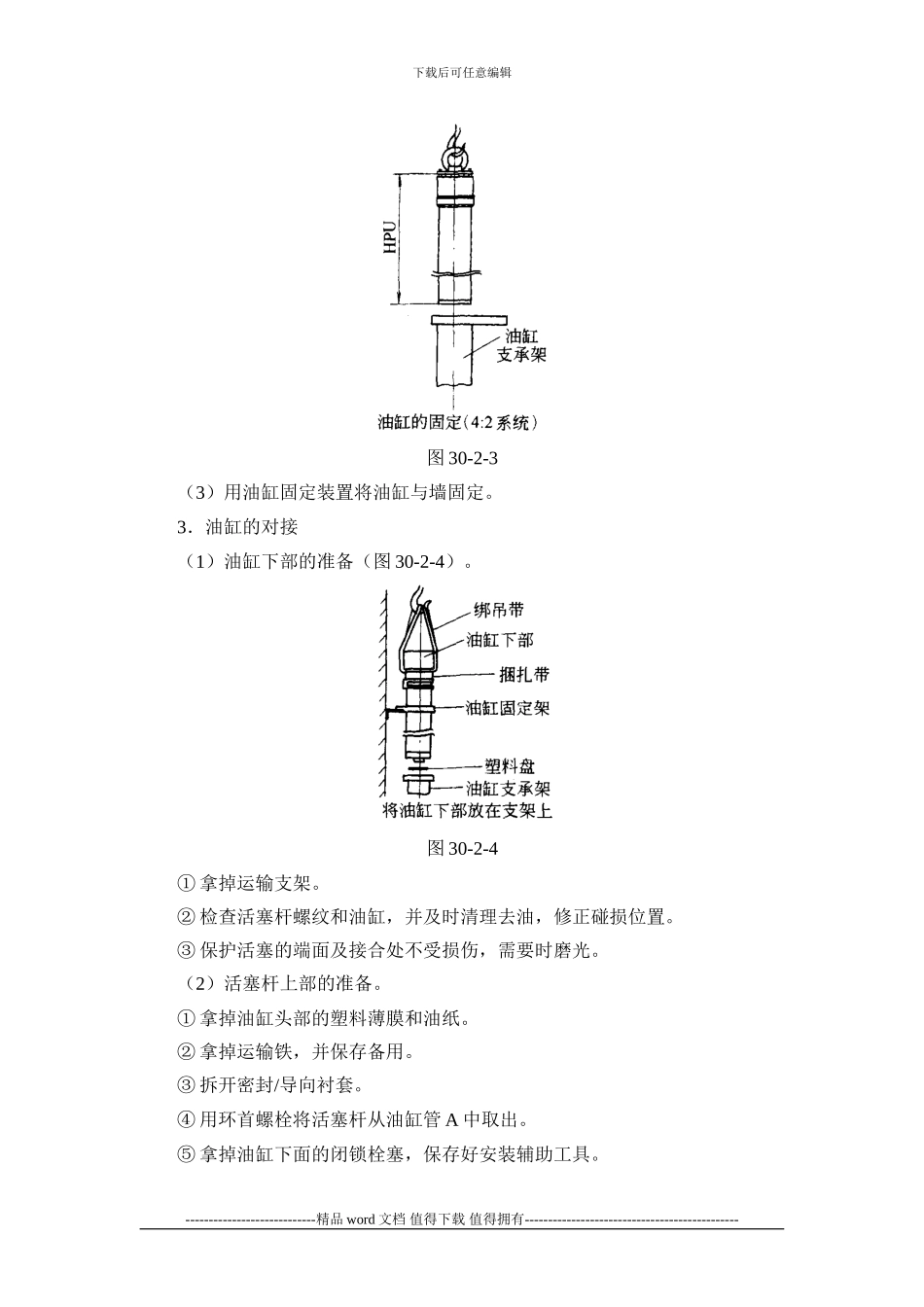

(2)油缸上部安装好安装吊环,以便于吊装(见图 30-2-3),将油缸用倒链吊起,放在支承架上用扎紧皮带或绳子将其与导轨支架相固定,以防止油缸倾倒,找正油缸并且固定
----------------------------精品 word 文档 值得下载 值得拥有-------------------------------------------
