电脑桌面
添加小米粒文库到电脑桌面
安装后可以在桌面快捷访问

施工手册第九章钢筋部分9-7-钢筋安装VIP免费

施工手册第九章钢筋部分9-7-钢筋安装_第1页
1/14
施工手册第九章钢筋部分9-7-钢筋安装_第2页
2/14
施工手册第九章钢筋部分9-7-钢筋安装_第3页
3/14

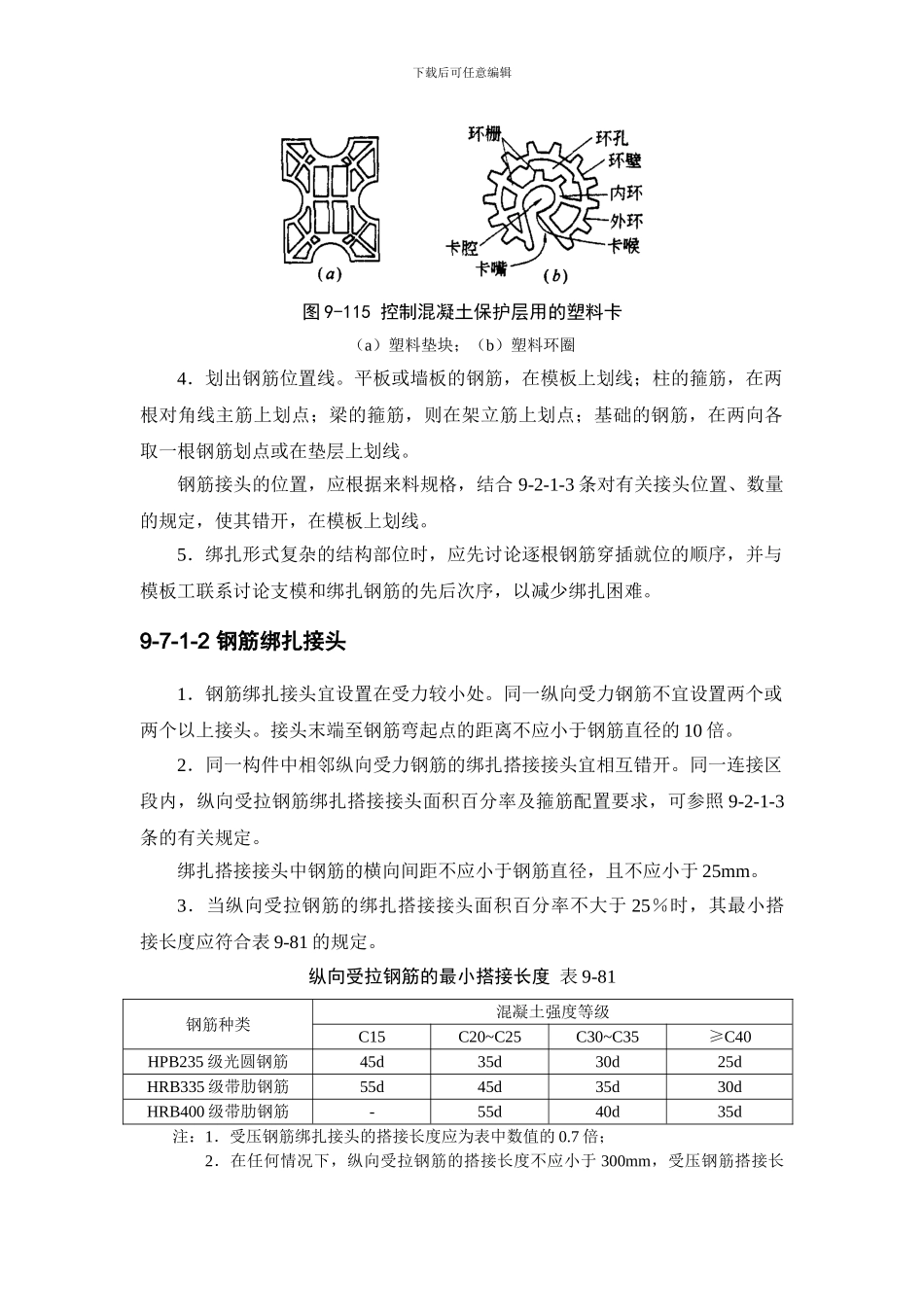

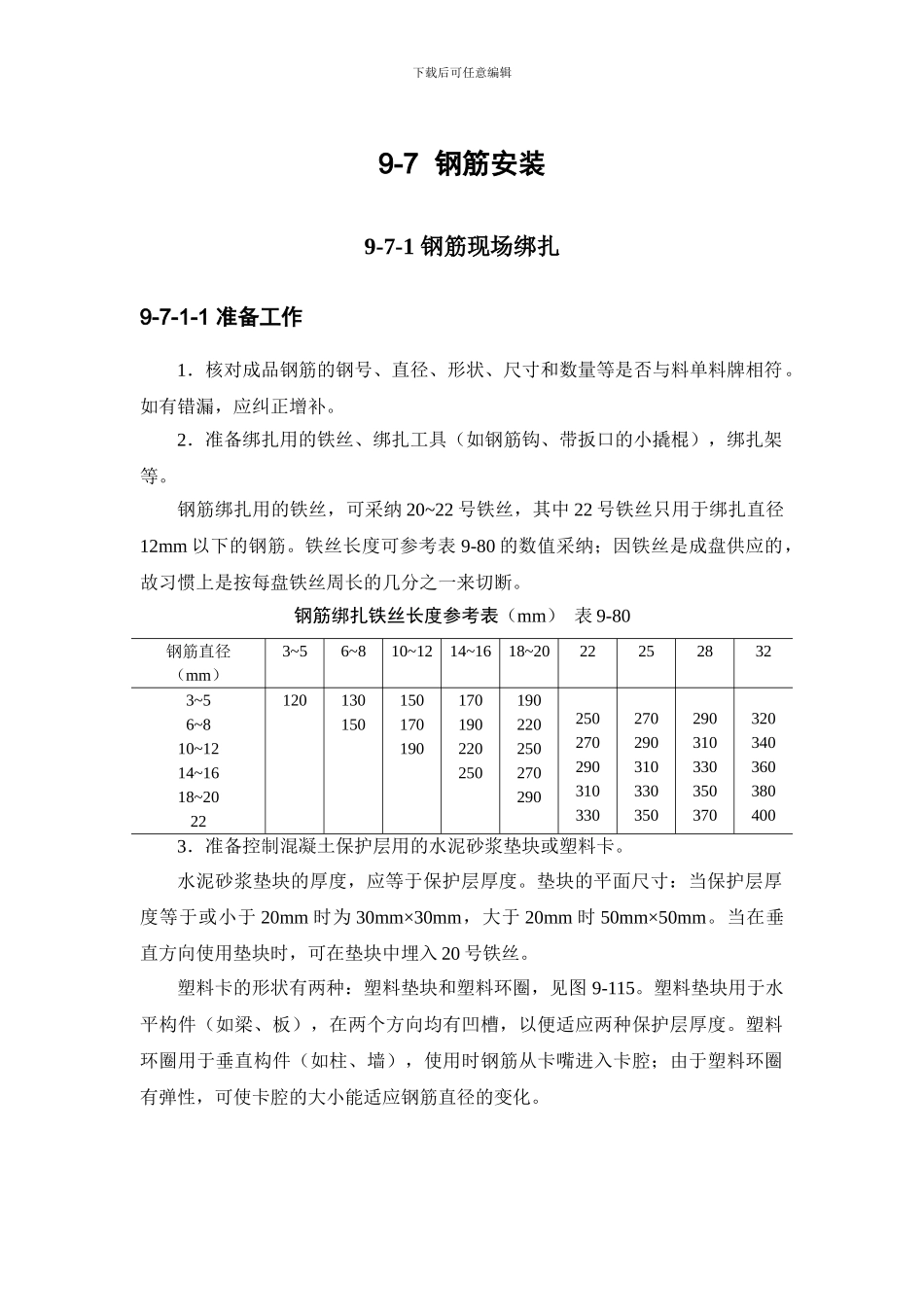

下载后可任意编辑9-7 钢筋安装9-7-1 钢筋现场绑扎9-7-1-1 准备工作1.核对成品钢筋的钢号、直径、形状、尺寸和数量等是否与料单料牌相符。如有错漏,应纠正增补。2.准备绑扎用的铁丝、绑扎工具(如钢筋钩、带扳口的小撬棍),绑扎架等。钢筋绑扎用的铁丝,可采纳 20~22 号铁丝,其中 22 号铁丝只用于绑扎直径12mm 以下的钢筋。铁丝长度可参考表 9-80 的数值采纳;因铁丝是成盘供应的,故习惯上是按每盘铁丝周长的几分之一来切断。钢筋绑扎铁丝长度参考表(mm) 表 9-80钢筋直径(mm)3~56~810~1214~1618~20222528323~56~810~1214~1618~20221201301501501701901701902202501902202502702902502702903103302702903103303502903103303503703203403603804003.准备控制混凝土保护层用的水泥砂浆垫块或塑料卡。水泥砂浆垫块的厚度,应等于保护层厚度。垫块的平面尺寸:当保护层厚度等于或小于 20mm 时为 30mm×30mm,大于 20mm 时 50mm×50mm。当在垂直方向使用垫块时,可在垫块中埋入 20 号铁丝。塑料卡的形状有两种:塑料垫块和塑料环圈,见图 9-115。塑料垫块用于水平构件(如梁、板),在两个方向均有凹槽,以便适应两种保护层厚度。塑料环圈用于垂直构件(如柱、墙),使用时钢筋从卡嘴进入卡腔;由于塑料环圈有弹性,可使卡腔的大小能适应钢筋直径的变化。下载后可任意编辑图 9-115 控制混凝土保护层用的塑料卡(a)塑料垫块;(b)塑料环圈4.划出钢筋位置线。平板或墙板的钢筋,在模板上划线;柱的箍筋,在两根对角线主筋上划点;梁的箍筋,则在架立筋上划点;基础的钢筋,在两向各取一根钢筋划点或在垫层上划线。钢筋接头的位置,应根据来料规格,结合 9-2-1-3 条对有关接头位置、数量的规定,使其错开,在模板上划线。5.绑扎形式复杂的结构部位时,应先讨论逐根钢筋穿插就位的顺序,并与模板工联系讨论支模和绑扎钢筋的先后次序,以减少绑扎困难。9-7-1-2 钢筋绑扎接头1.钢筋绑扎接头宜设置在受力较小处。同一纵向受力钢筋不宜设置两个或两个以上接头。接头末端至钢筋弯起点的距离不应小于钢筋直径的 10 倍。2.同一构件中相邻纵向受力钢筋的绑扎搭接接头宜相互错开。同一连接区段内,纵向受拉钢筋绑扎搭接接头面积百分率及箍筋配置要求,可参照 9-2-1-3条的有关规定。绑扎搭接接头中钢筋的横向间距不应小于钢筋直径,且不应小于 25mm。3.当纵向受拉钢筋的绑扎搭接接头面积百分率不大于 25%时,其最小搭...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

施工手册第九章钢筋部分9-7-钢筋安装

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
