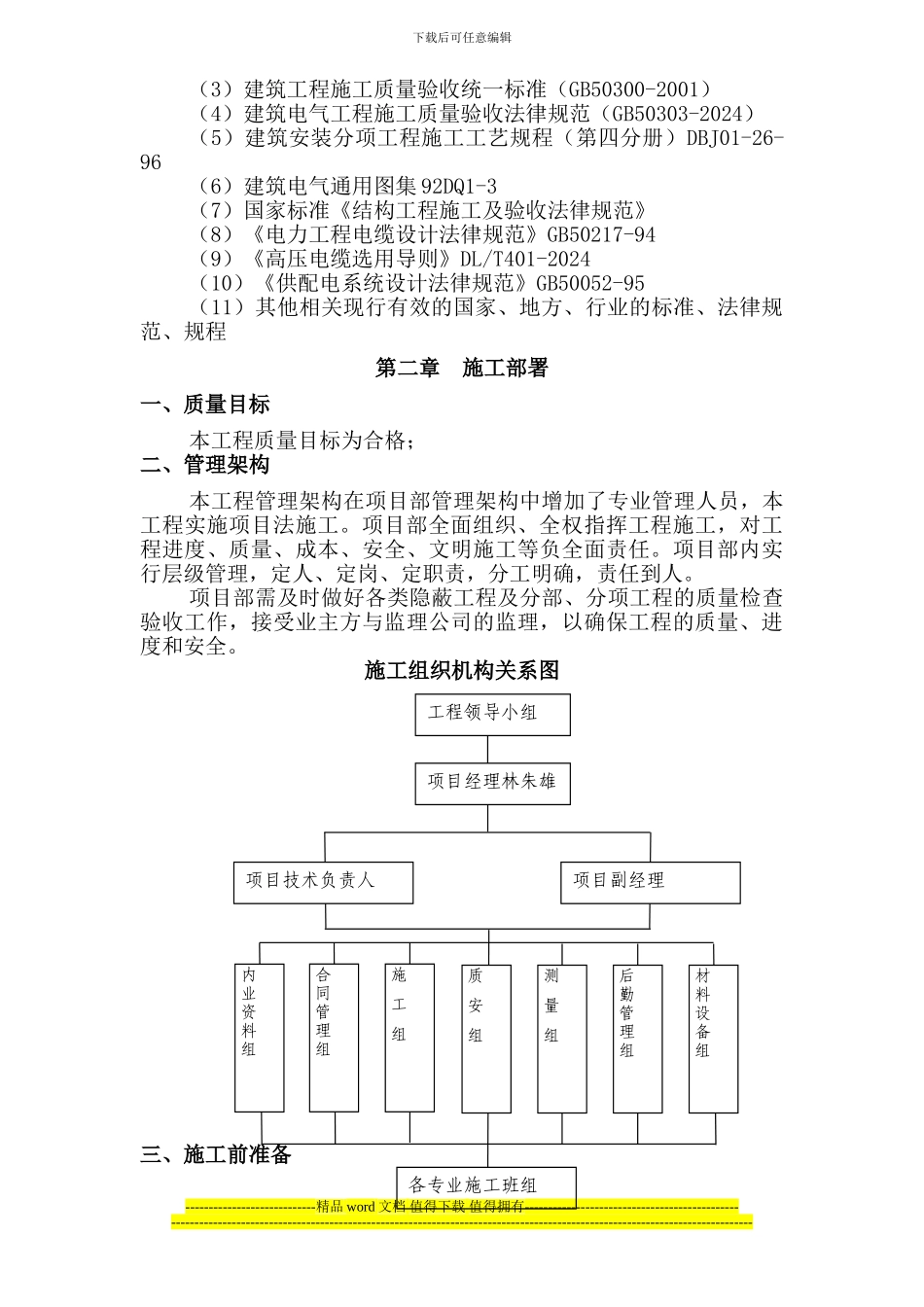

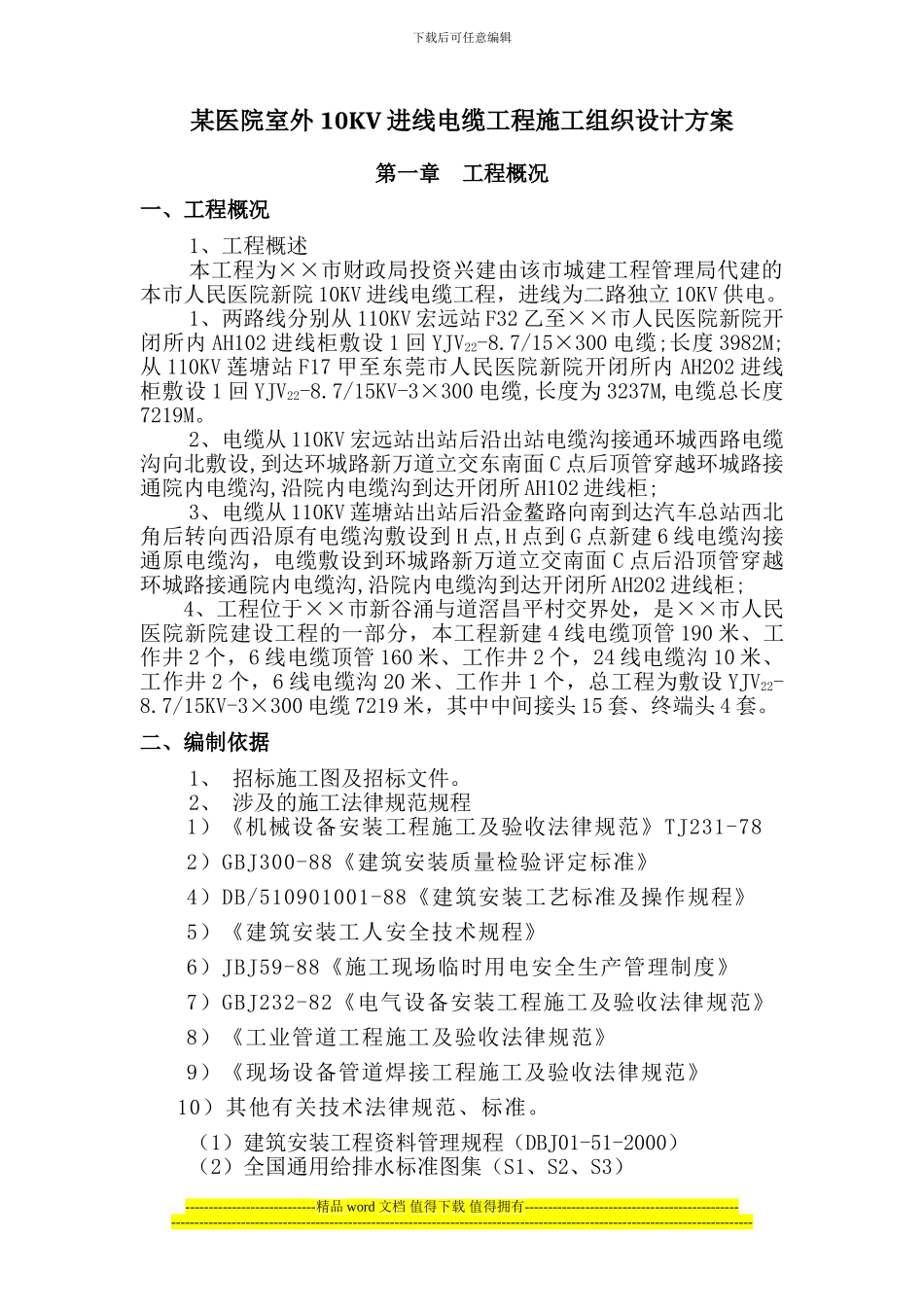

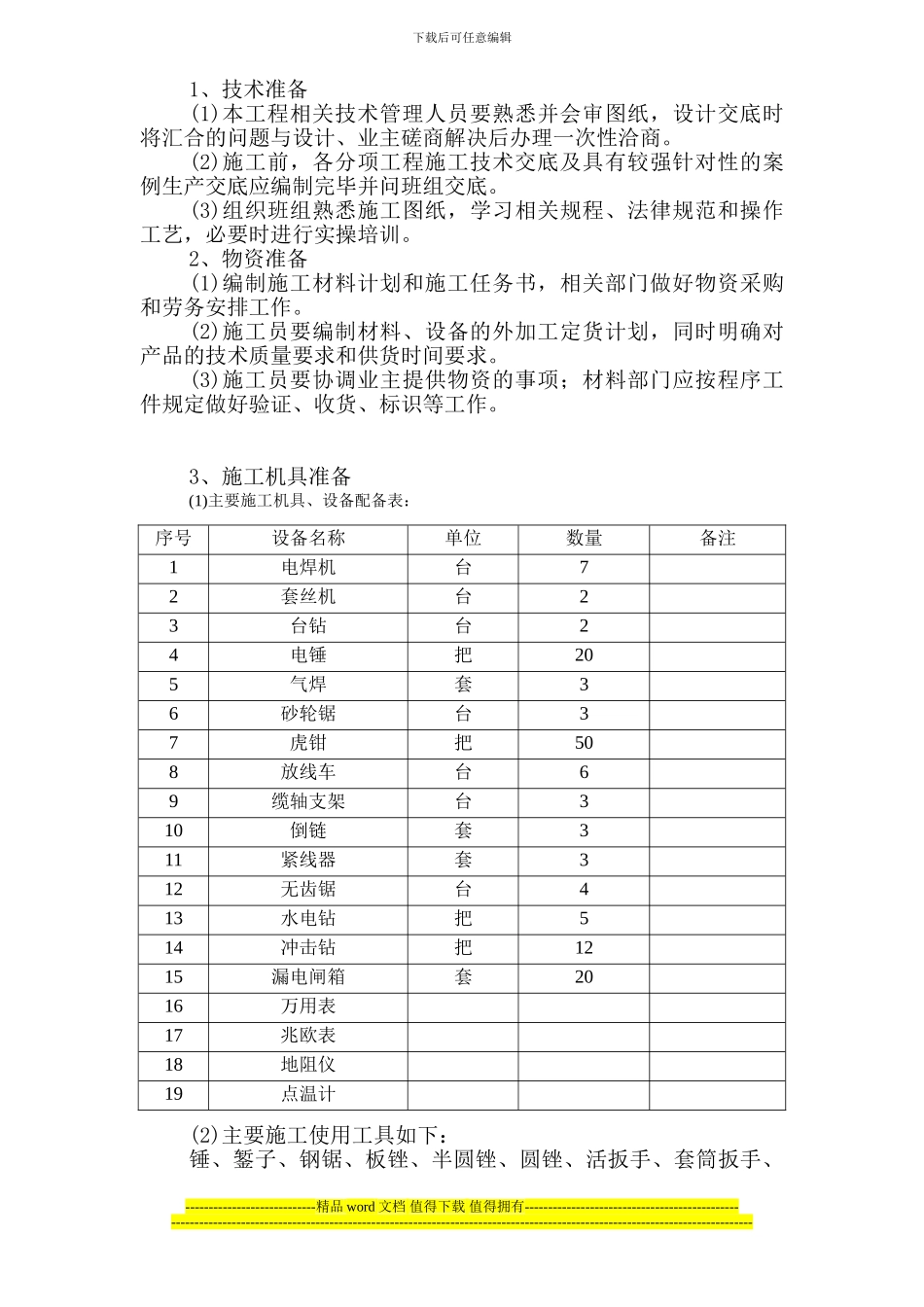

下载后可任意编辑某医院室外 10KV 进线电缆工程施工组织设计方案第一章 工程概况一、工程概况1、工程概述本工程为××市财政局投资兴建由该市城建工程管理局代建的本市人民医院新院 10KV 进线电缆工程,进线为二路独立 10KV 供电。1、两路线分别从 110KV 宏远站 F32 乙至××市人民医院新院开闭所内 AH102 进线柜敷设 1 回 YJV22-8.7/15×300 电缆;长度 3982M;从 110KV 莲塘站 F17 甲至东莞市人民医院新院开闭所内 AH202 进线柜敷设 1 回 YJV22-8.7/15KV-3×300 电缆,长度为 3237M,电缆总长度7219M。2、电缆从 110KV 宏远站出站后沿出站电缆沟接通环城西路电缆沟向北敷设,到达环城路新万道立交东南面 C 点后顶管穿越环城路接通院内电缆沟,沿院内电缆沟到达开闭所 AH102 进线柜;3、电缆从 110KV 莲塘站出站后沿金鳌路向南到达汽车总站西北角后转向西沿原有电缆沟敷设到 H 点,H 点到 G 点新建 6 线电缆沟接通原电缆沟,电缆敷设到环城路新万道立交南面 C 点后沿顶管穿越环城路接通院内电缆沟,沿院内电缆沟到达开闭所 AH202 进线柜;4、工程位于××市新谷涌与道滘昌平村交界处,是××市人民医院新院建设工程的一部分,本工程新建 4 线电缆顶管 190 米、工作井 2 个,6 线电缆顶管 160 米、工作井 2 个,24 线电缆沟 10 米、工作井 2 个,6 线电缆沟 20 米、工作井 1 个,总工程为敷设 YJV22-8.7/15KV-3×300 电缆 7219 米,其中中间接头 15 套、终端头 4 套。二、编制依据1、 招标施工图及招标文件。2、 涉及的施工法律规范规程1)《机械设备安装工程施工及验收法律规范》TJ231-782)GBJ300-88《建筑安装质量检验评定标准》4)DB/510901001-88《建筑安装工艺标准及操作规程》5)《建筑安装工人安全技术规程》6)JBJ59-88《施工现场临时用电安全生产管理制度》7)GBJ232-82《电气设备安装工程施工及验收法律规范》8)《工业管道工程施工及验收法律规范》9)《现场设备管道焊接工程施工及验收法律规范》 10)其他有关技术法律规范、标准。(1)建筑安装工程资料管理规程(DBJ01-51-2000)(2)全国通用给排水标准图集(S1、S2、S3)----------------------------精品 word 文档 值得下载 值得拥有----------------------------------------------------------------------------------------------------------------------------------------------------------...
