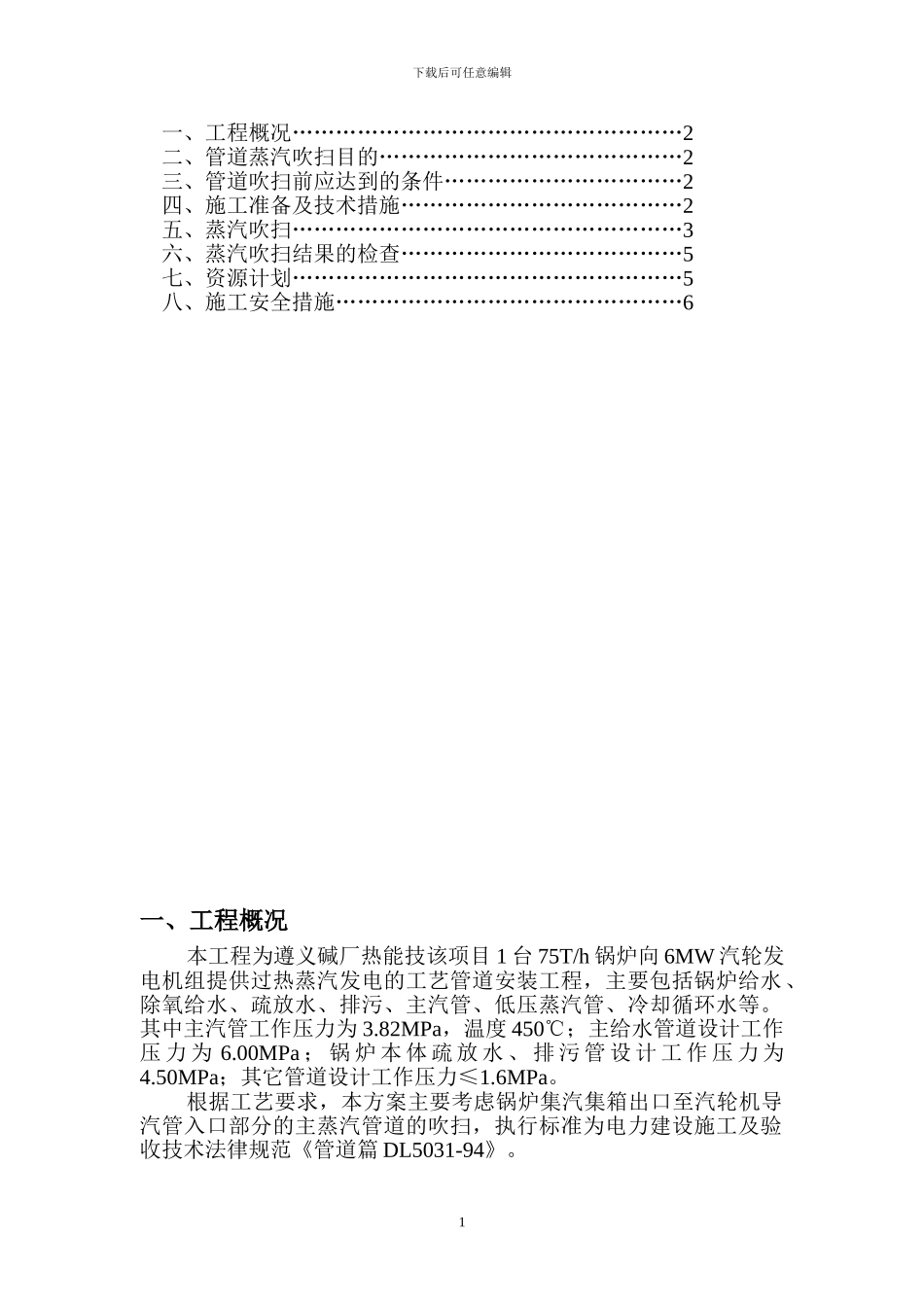

下载后可任意编辑遵义碱厂热能技改项目管道吹扫施工方案编制: 日期:审核: 日期:审批: 日期:目 录0下载后可任意编辑一、工程概况………………………………………………2二、管道蒸汽吹扫目的……………………………………2三、管道吹扫前应达到的条件……………………………2四、施工准备及技术措施…………………………………2五、蒸汽吹扫………………………………………………3六、蒸汽吹扫结果的检查…………………………………5七、资源计划………………………………………………5八、施工安全措施…………………………………………6一、工程概况本工程为遵义碱厂热能技该项目 1 台 75T/h 锅炉向 6MW 汽轮发电机组提供过热蒸汽发电的工艺管道安装工程,主要包括锅炉给水、除氧给水、疏放水、排污、主汽管、低压蒸汽管、冷却循环水等
其中主汽管工作压力为 3
82MPa,温度 450℃;主给水管道设计工作压 力 为 6
00MPa ; 锅 炉 本 体 疏 放 水 、 排 污 管 设 计 工 作 压 力 为4
50MPa;其它管道设计工作压力≤1
根据工艺要求,本方案主要考虑锅炉集汽集箱出口至汽轮机导汽管入口部分的主蒸汽管道的吹扫,执行标准为电力建设施工及验收技术法律规范《管道篇 DL5031-94》

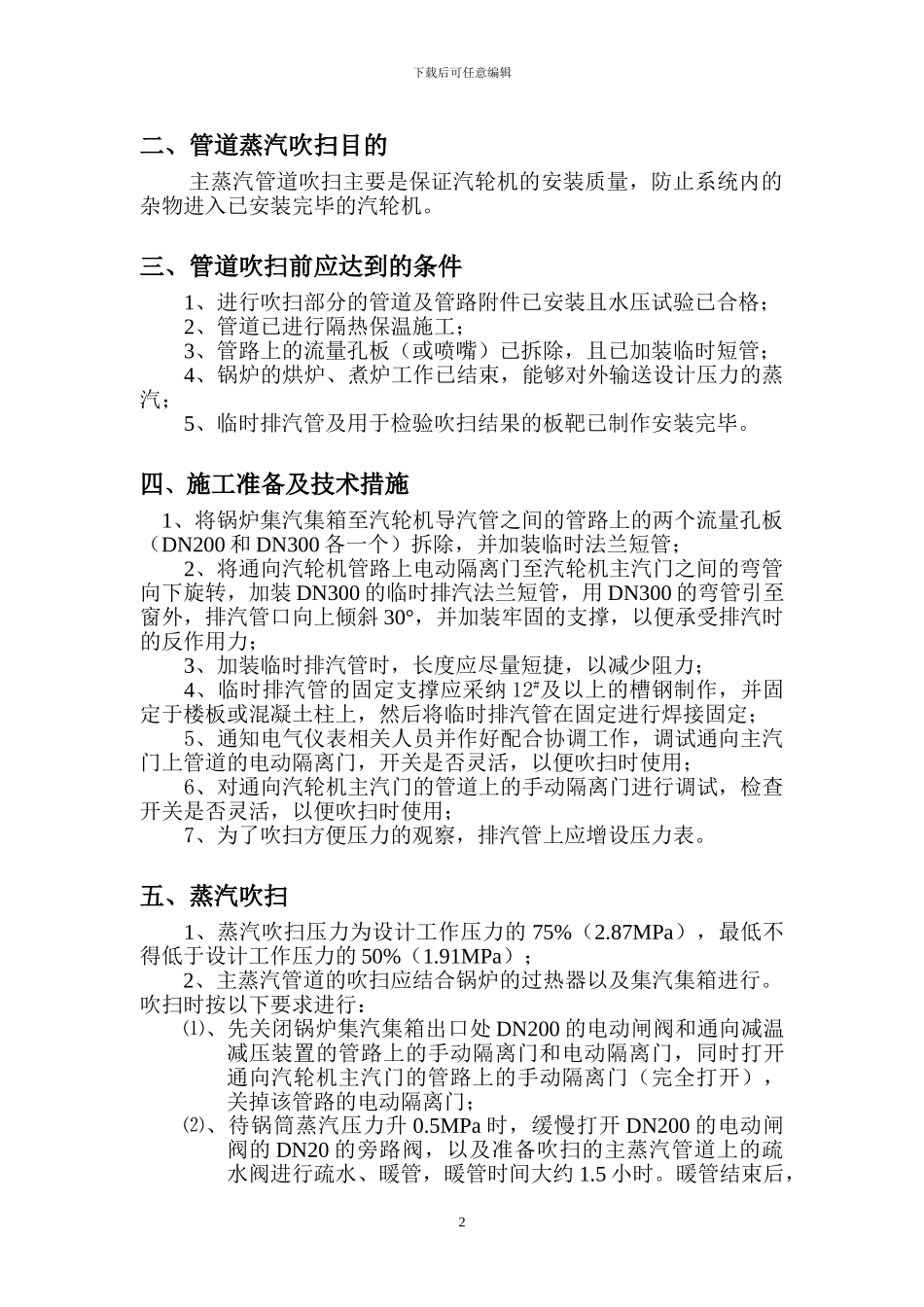

1下载后可任意编辑二、管道蒸汽吹扫目的主蒸汽管道吹扫主要是保证汽轮机的安装质量,防止系统内的杂物进入已安装完毕的汽轮机
三、管道吹扫前应达到的条件1、进行吹扫部分的管道及管路附件已安装且水压试验已合格;2、管道已进行隔热保温施工;3、管路上的流量孔板(或喷嘴)已拆除,且已加装临时短管;4、锅炉的烘炉、煮炉工作已结束,能够对外输送设计压力的蒸汽;5、临时排汽管及用于检验吹扫结果的板靶已制作安装完毕
四、施工准备及技术措施 1、将锅炉集汽集箱至汽轮机导汽管之间的管路上的两个流量孔板(DN200
