下载后可任意编辑(后张)连续梁1)施工部署(1)队伍组织由桥梁工程 xx 队承担此桥的施工任务,计划投入施工人员 xxx 人
(2)临时设施施工便道该桥位于 xxx 河上,河宽 xxx 米,大桥与河成 xxx0 角斜交,傍有乡村道路,交通便利,但路况不是很好,需进行局部改造,雨雪天气重车无法通行,因此在晴天时应备足材料
临时房屋、料场在该桥 Kxxx+xxx 左侧临时征地 xxx 亩,修建临时钢筋加工间、木工房、发电房、生活房屋
供水供电以利用地方电为主,自备两台 200 千瓦发电机为辅,同时供混凝土拌合站使用
生产、生活用水均采纳打井方法解决,并建一个 80 立方米的储水池
2)进度计划该桥计划 xxxx 年 xx 月底完工,安排在第一批开工项目内,计划 xxxx 年 xx 月动工,xx 月完成全部桩基和墩台,xxxx 年 xx 月完成满堂支架的基底处理、搭设和预压,xx 月份完成全部现浇梁体,xx 月完成该桥所用附属设施

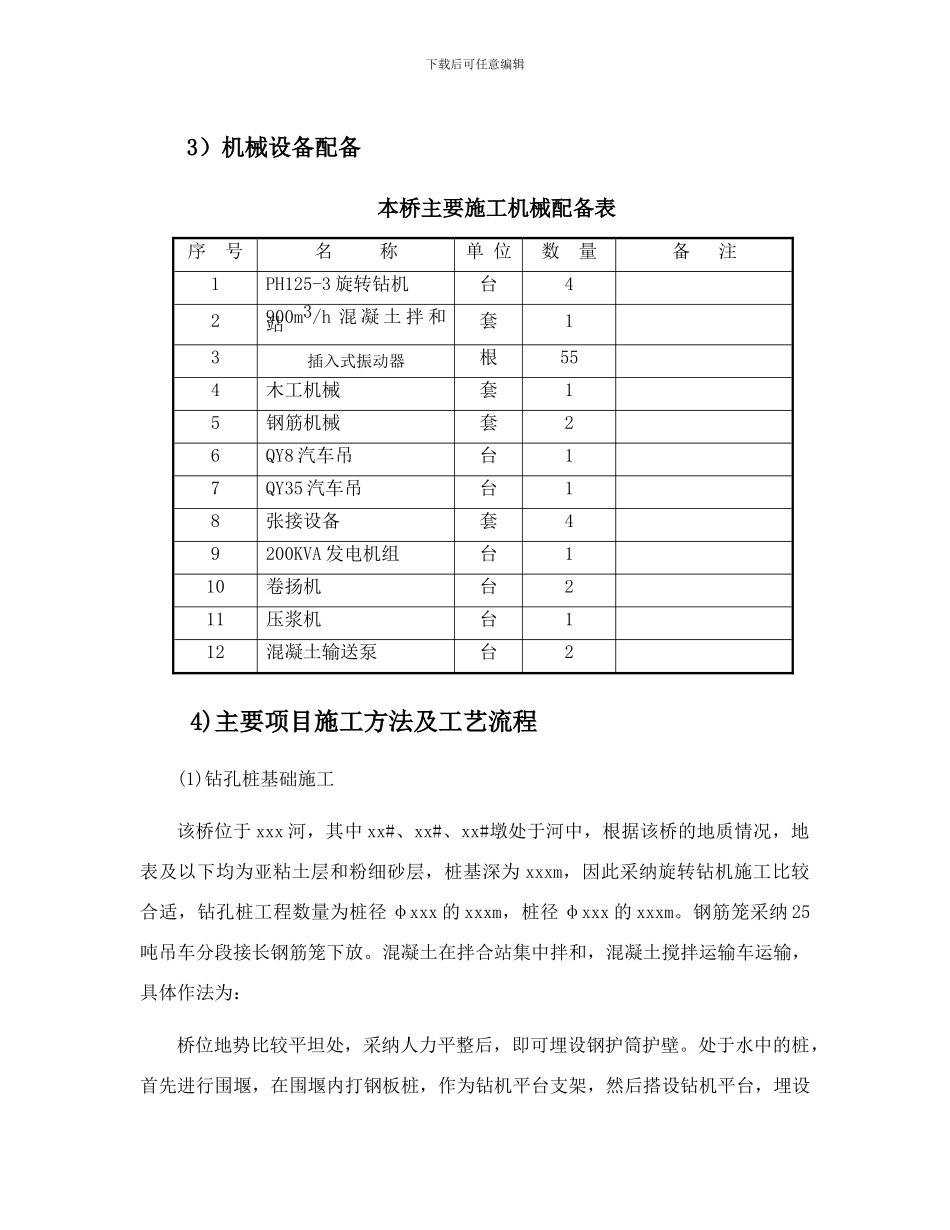

下载后可任意编辑3)机械设备配备本桥主要施工机械配备表序 号名 称单 位数 量备 注1PH125-3 旋转钻机台42900m3/h 混 凝 土 拌 和站套13插入式振动器根554木工机械套15钢筋机械套26QY8 汽车吊台17QY35 汽车吊台18张接设备套49200KVA 发电机组台110卷扬机台211压浆机台112混凝土输送泵台24)主要项目施工方法及工艺流程(1)钻孔桩基础施工该桥位于 xxx 河,其中 xx#、xx#、xx#墩处于河中,根据该桥的地质情况,地表及以下均为亚粘土层和粉细砂层,桩基深为 xxxm,因此采纳旋转钻机施工比较合适,钻孔桩工程数量为桩径 φxxx 的 xxxm,桩径 φxxx 的 xxxm
钢筋笼采纳 25吨吊车分段接长钢筋笼下放

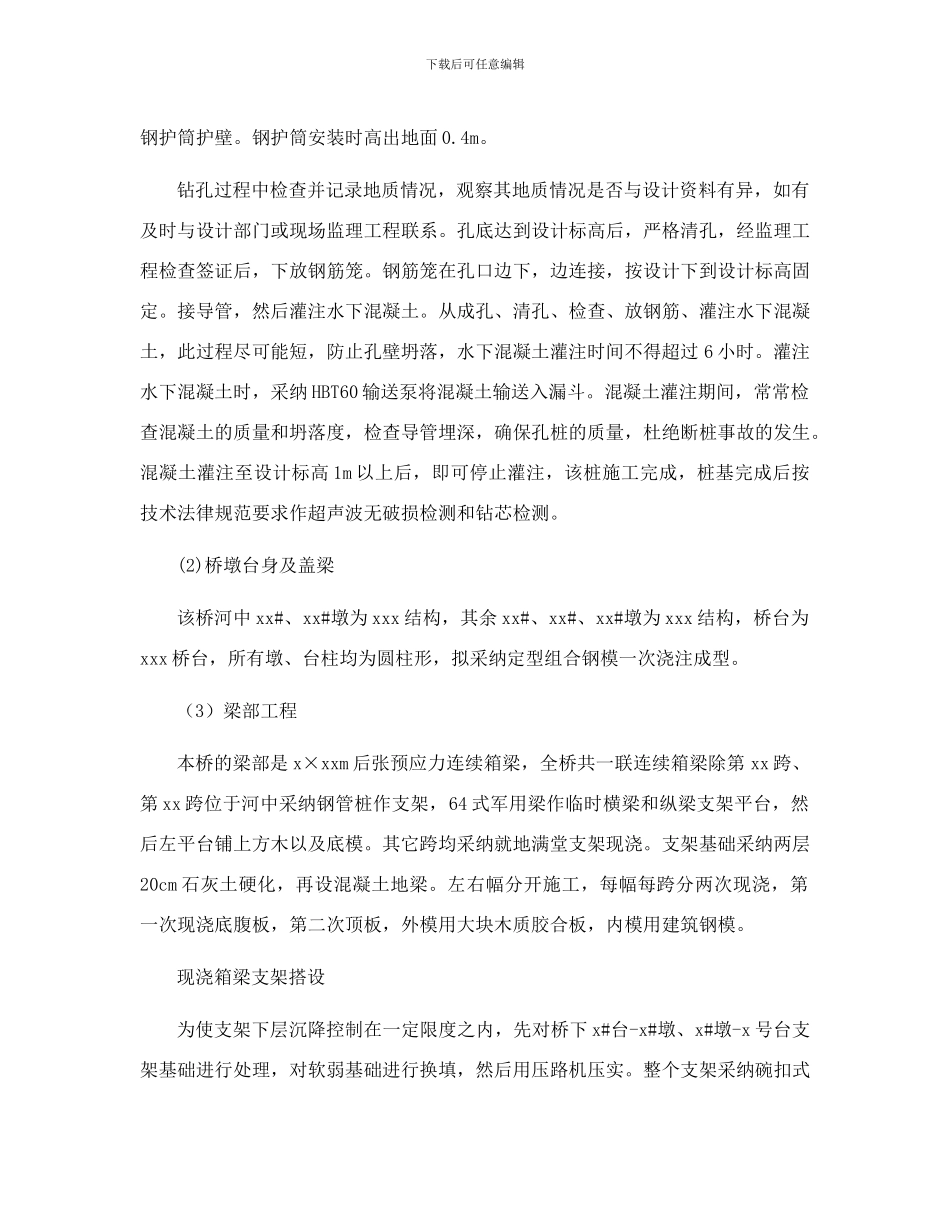

混凝土在拌合站集中拌和,混凝土搅拌运输车运输,具体作法为:桥位地势比较平坦处,采纳人力平整后
