下载后可任意编辑目 录 一、工程进度情况1
1 月完成进度情况1
1 主要工程量完成情况说明1

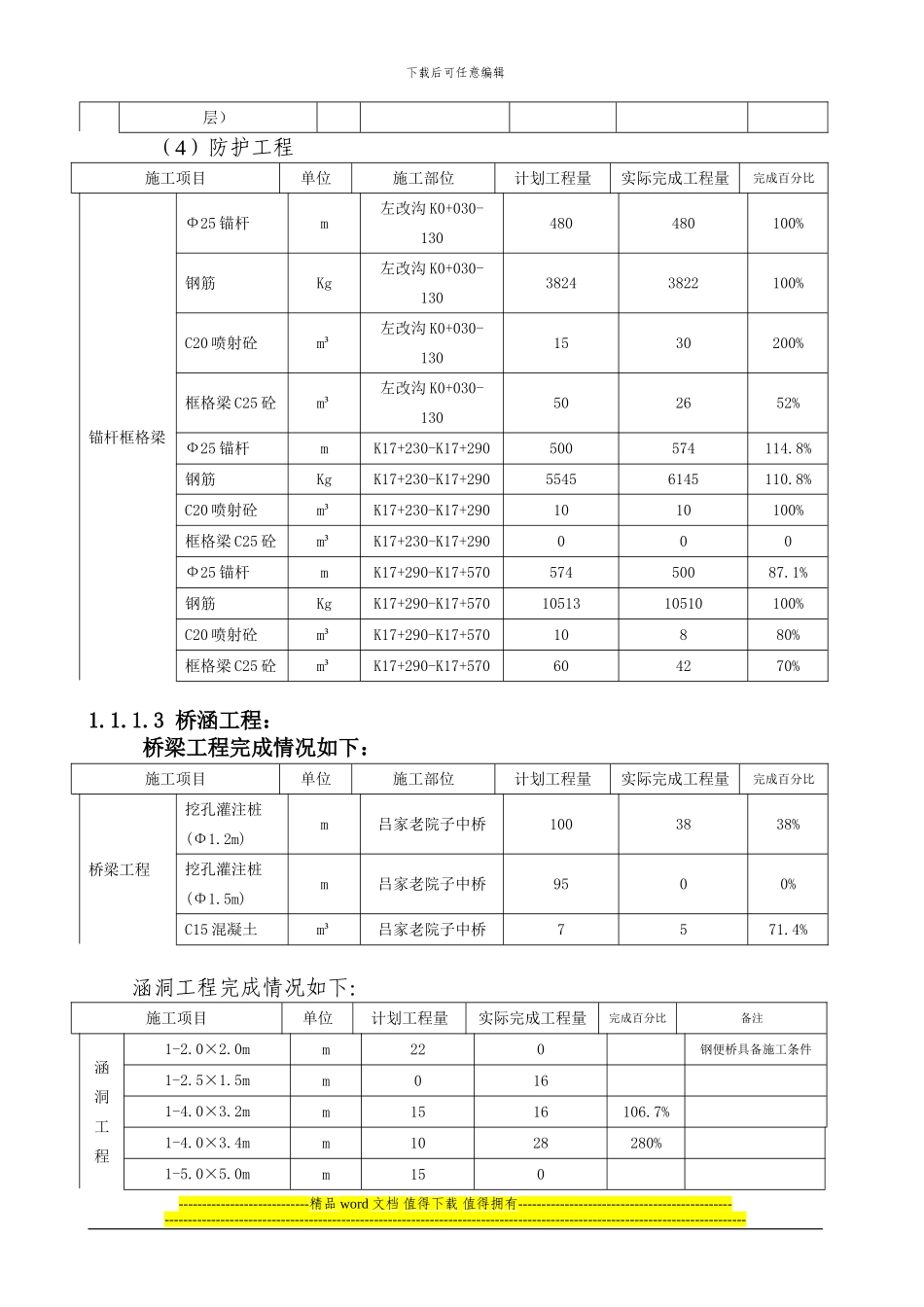

1 临建工程:----------------------------精品 word 文档 值得下载 值得拥有---------------------------------------------------------------------------------------------------------------------------------------------------------------------------精品 word 文档可以编辑(本页是封面)【最新资料 Word 版 可自由编辑
】下载后可任意编辑1#钢筋加工厂完成场地平整
1#拌和站完成标定,相关资料已经送往质监站
1#生活营地已经完成验收,对协作队进行工程结量;工程部管理人员已经入住
2#生活营地已经完成验收,对协作队进行工程结量;工程部管理人员已经入住
1#拌和站生产用水中转水池修建完成

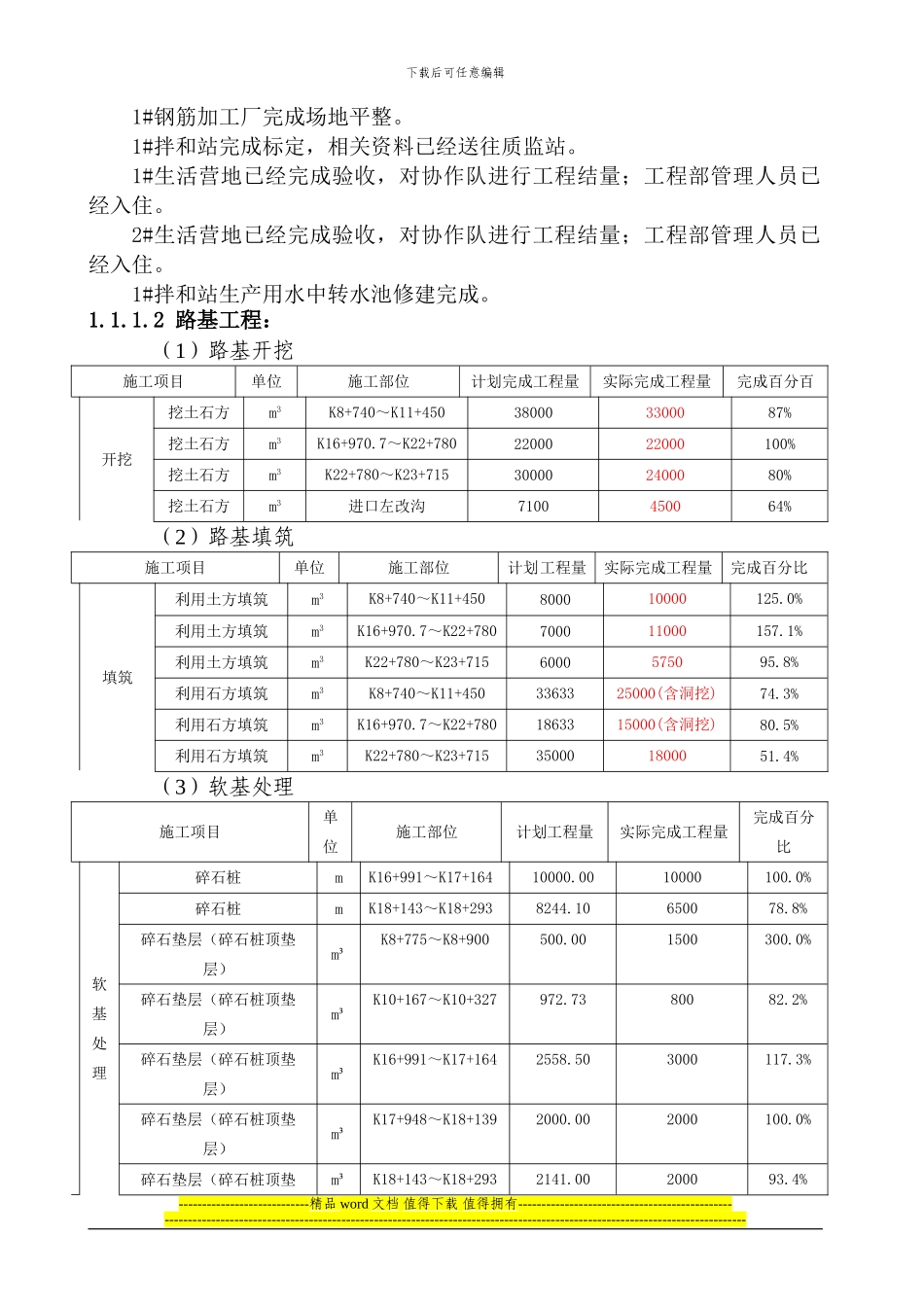

2 路基工程:(1)路基开挖施工项目单位施工部位计划完成工程量实际完成工程量完成百分百开挖挖土石方m3K8+740~K11+450380003300087%挖土石方m3K16+970
7~K22+7802200022000100%挖土石方m3K22+780~K23+715300002400080%挖土石方m3进口左改沟7100450064%(2)路基填筑施工项目单位施工部位计划工程量实际完成工程量完成百分比填筑利用土方填筑m3K8+740~K11+450800010000125
0%利用土方填筑m3K16+970
7~K22+780700011000157
1%利用土方填筑m3K22+780~K23+7156000575095
8%利用石方填筑m3K8+740~K11
