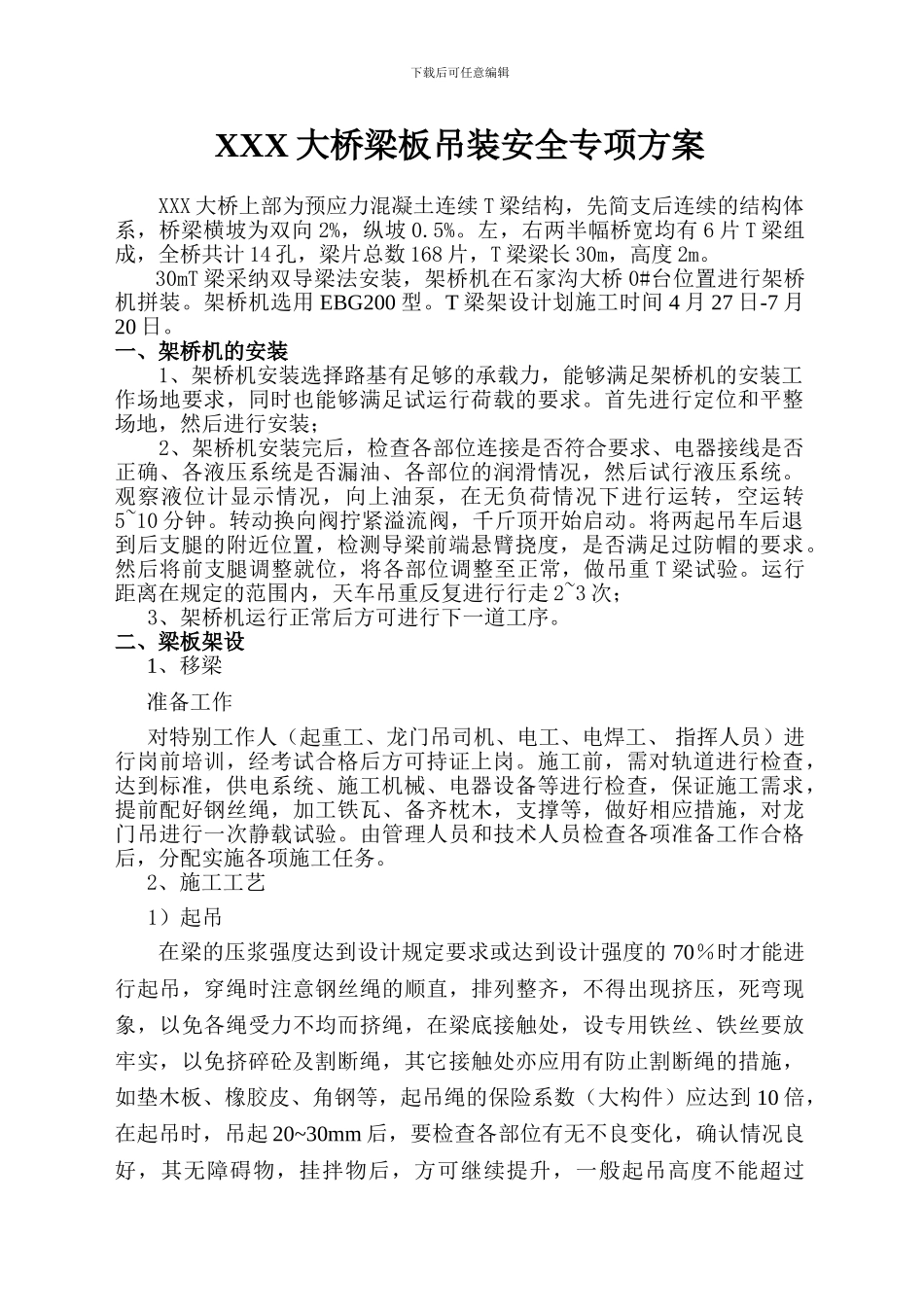

下载后可任意编辑XXX 大桥梁板吊装安全专项方案XXX 大桥上部为预应力混凝土连续 T 梁结构,先简支后连续的结构体系,桥梁横坡为双向 2%,纵坡 0
左,右两半幅桥宽均有 6 片 T 梁组成,全桥共计 14 孔,梁片总数 168 片,T 梁梁长 30m,高度 2m
30mT 梁采纳双导梁法安装,架桥机在石家沟大桥 0#台位置进行架桥机拼装
架桥机选用 EBG200 型
T 梁架设计划施工时间 4 月 27 日-7 月20 日
一、架桥机的安装1、架桥机安装选择路基有足够的承载力,能够满足架桥机的安装工作场地要求,同时也能够满足试运行荷载的要求
首先进行定位和平整场地,然后进行安装; 2、架桥机安装完后,检查各部位连接是否符合要求、电器接线是否正确、各液压系统是否漏油、各部位的润滑情况,然后试行液压系统
观察液位计显示情况,向上油泵,在无负荷情况下进行运转,空运转5~10 分钟
转动换向阀拧紧溢流阀,千斤顶开始启动
将两起吊车后退到后支腿的附近位置,检测导梁前端悬臂挠度,是否满足过防帽的要求
然后将前支腿调整就位,将各部位调整至正常,做吊重 T 梁试验
运行距离在规定的范围内,天车吊重反复进行行走 2~3 次;3、架桥机运行正常后方可进行下一道工序
二、梁板架设1、移梁准备工作对特别工作人(起重工、龙门吊司机、电工、电焊工、 指挥人员)进行岗前培训,经考试合格后方可持证上岗
施工前,需对轨道进行检查,达到标准,供电系统、施工机械、电器设备等进行检查,保证施工需求,提前配好钢丝绳,加工铁瓦、备齐枕木,支撑等,做好相应措施,对龙门吊进行一次静载试验
由管理人员和技术人员检查各项准备工作合格后,分配实施各项施工任务

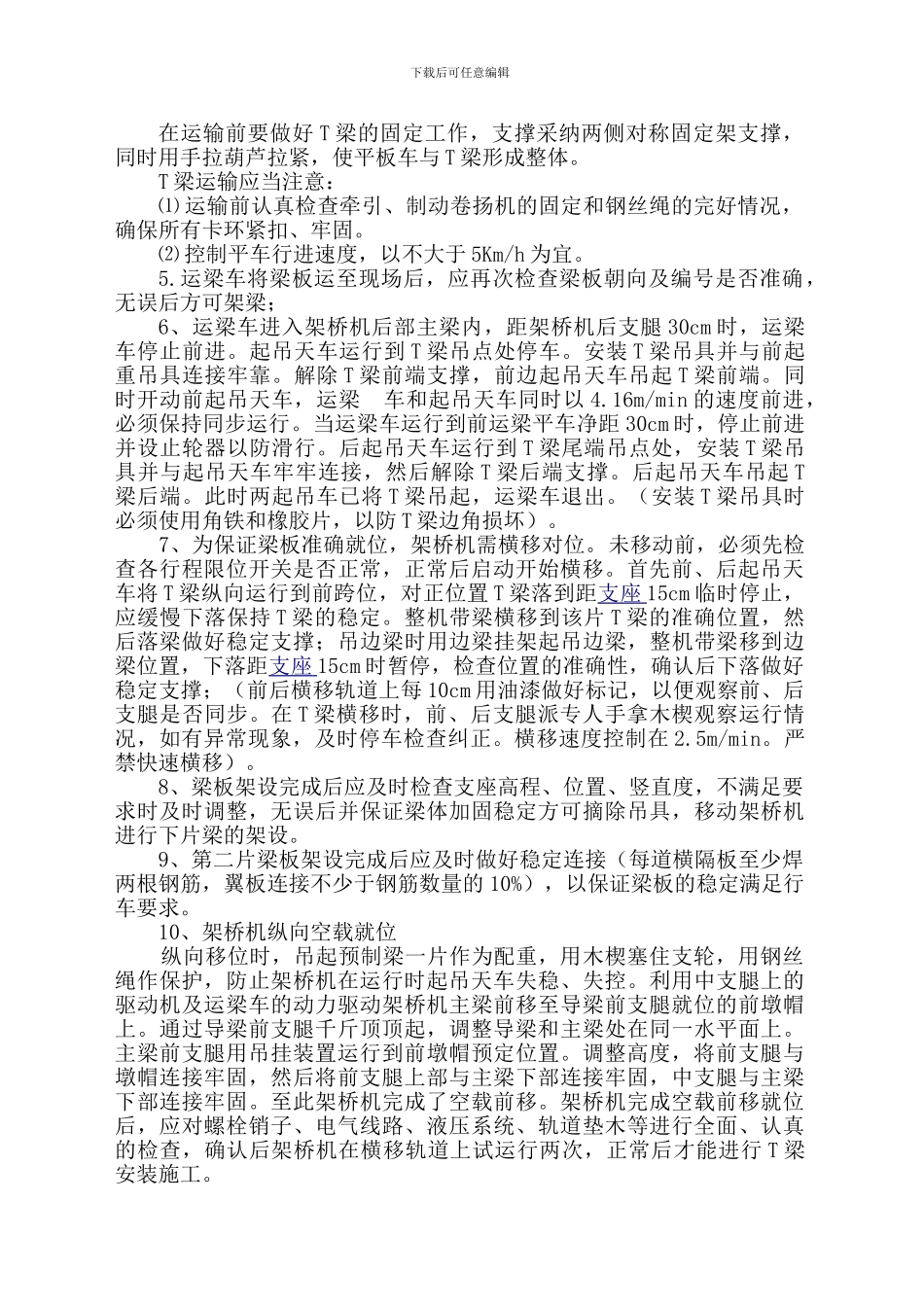

2、施工工艺1)起吊在梁的压浆强度达到设计规定要求或达到设计强度的 70%时才能进行起吊,穿绳时注意钢丝绳的顺直,排列整齐,不得出现挤压,死弯现象,以免各绳受力
