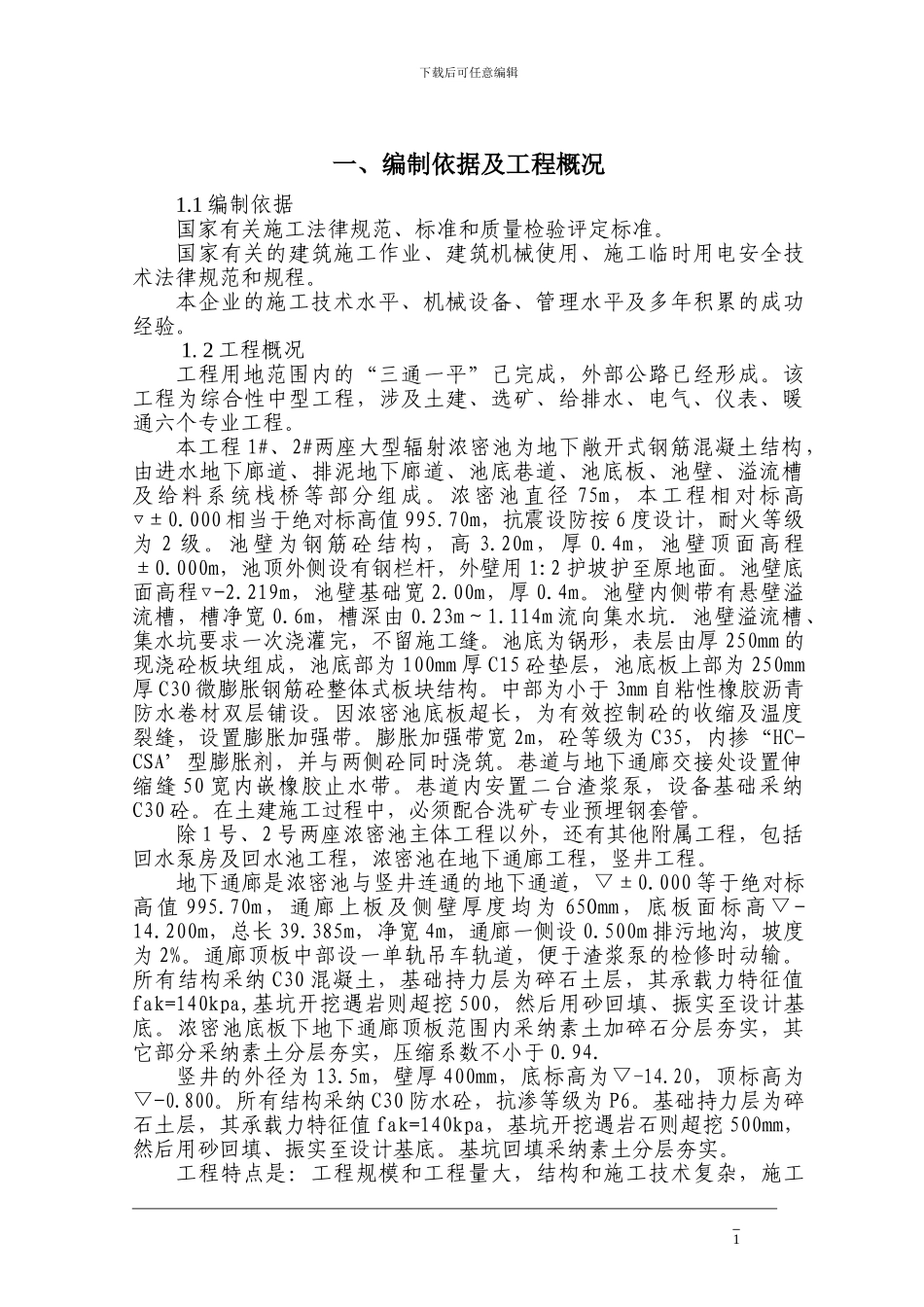

下载后可任意编辑一、编制依据及工程概况1.1 编制依据国家有关施工法律规范、标准和质量检验评定标准。国家有关的建筑施工作业、建筑机械使用、施工临时用电安全技术法律规范和规程。本企业的施工技术水平、机械设备、管理水平及多年积累的成功经验。 1. 2 工程概况工程用地范围内的“三通一平”己完成,外部公路已经形成。该工程为综合性中型工程,涉及土建、选矿、给排水、电气、仪表、暖通六个专业工程。本工程 1#、2#两座大型辐射浓密池为地下敞开式钢筋混凝土结构,由进水地下廊道、排泥地下廊道、池底巷道、池底板、池壁、溢流槽及给料系统栈桥等部分组成。浓密池直径 75m,本工程相对标高▽±0.000 相当于绝对标高值 995.70m,抗震设防按 6 度设计,耐火等级为 2 级。池壁为钢筋砼结构,高 3.20m,厚 0.4m,池壁顶面高程±0.000m,池顶外侧设有钢栏杆,外壁用 1:2 护坡护至原地面。池壁底面高程▽-2.219m,池壁基础宽 2.00m,厚 0.4m。池壁内侧带有悬壁溢流槽,槽净宽 0.6m,槽深由 0.23m~1.114m 流向集水坑.池壁溢流槽、集水坑要求一次浇灌完,不留施工缝。池底为锅形,表层由厚 250mm 的现浇砼板块组成,池底部为 100mm 厚 C15 砼垫层,池底板上部为 250mm厚 C30 微膨胀钢筋砼整体式板块结构。中部为小于 3mm 自粘性橡胶沥青防水卷材双层铺设。因浓密池底板超长,为有效控制砼的收缩及温度裂缝,设置膨胀加强带。膨胀加强带宽 2m,砼等级为 C35,内掺“HC-CSA’型膨胀剂,并与两侧砼同时浇筑。巷道与地下通廊交接处设置伸缩缝 50 宽内嵌橡胶止水带。巷道内安置二台渣浆泵,设备基础采纳C30 砼。在土建施工过程中,必须配合洗矿专业预埋钢套管。除 1 号、2 号两座浓密池主体工程以外,还有其他附属工程,包括回水泵房及回水池工程,浓密池在地下通廊工程,竖井工程。地下通廊是浓密池与竖井连通的地下通道,▽±0.000 等于绝对标高值 995.70m,通廊上板及侧壁厚度均为 65Omm,底板面标高▽-14.200m,总长 39.385m,净宽 4m,通廊一侧设 0.500m 排污地沟,坡度为 2%。通廊顶板中部设一单轨吊车轨道,便于渣浆泵的检修时动输。所有结构采纳 C30 混凝土,基础持力层为碎石土层,其承载力特征值fak=140kpa,基坑开挖遇岩则超挖 500,然后用砂回填、振实至设计基底。浓密池底板下地下通廊顶板范围内采纳素土加碎石分层夯实,其它部分采纳素土分层夯实,压缩系数不小于 0.94.竖井的外径为...
