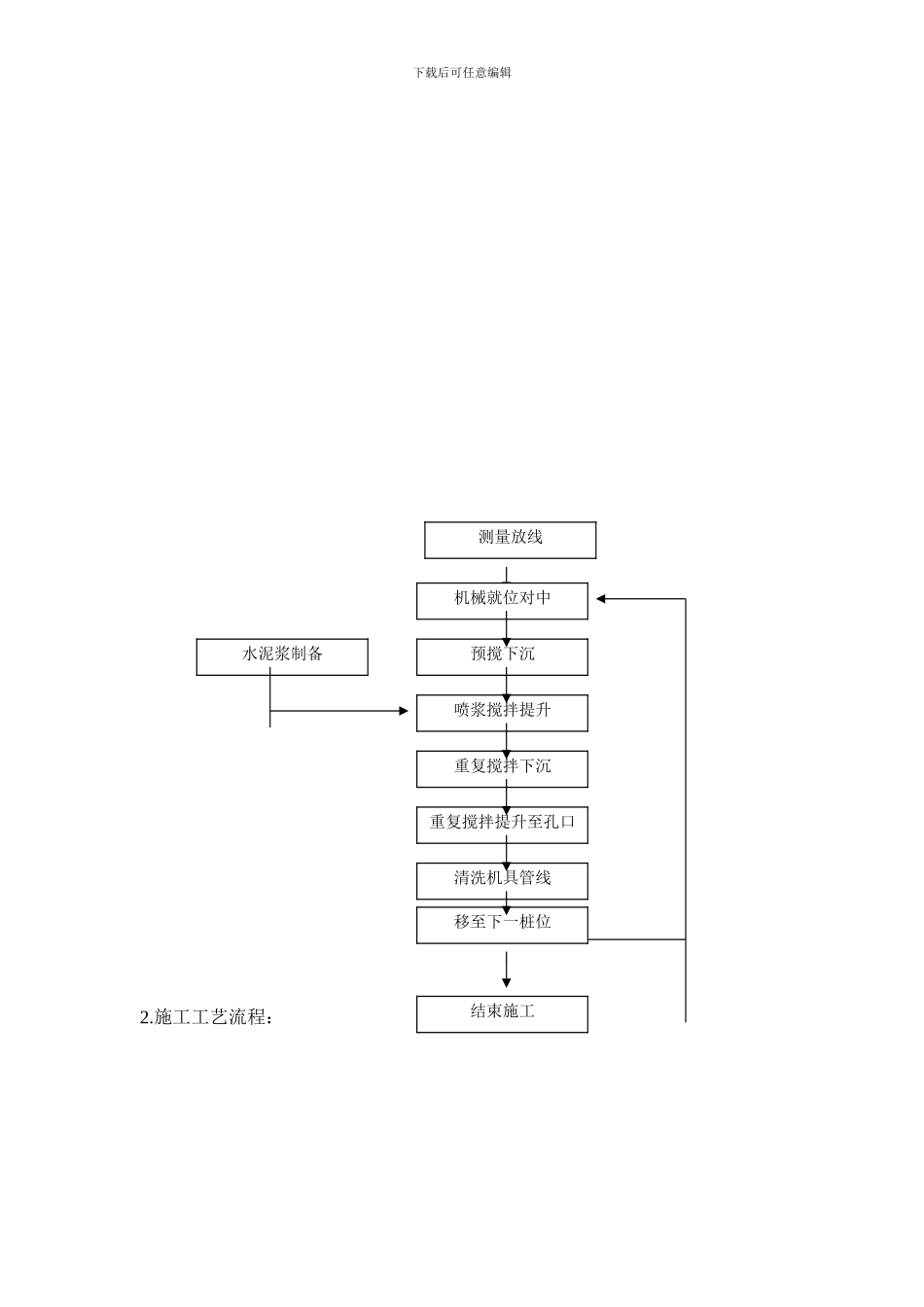

下载后可任意编辑 精品文档下载 最新资料,word 文档,可以自由编辑!!下载后可任意编辑【本页是封面,下载后可以删除!】施工方案与技术措施一、施工测量1、测量定位放线1)、仔细复核设计图纸及设计院交桩点位,必要时将坐标控制点、水准控制点按标准设置要求布设在施工现场,标准控制点数量满足施工需要及测量点间互相复核的需要即可,然后依据设计图纸精确算出尺寸关系或各桩位坐标,对桩位进行精确测放。2)、采纳电子全站仪或经纬仪等测量工具建立建筑平面测量控制网,用坐标定位方式放出桩位,并进行闭合测量程序进行复核;同时利用水准仪对场地标高进行抄平,然后反映到送桩器上,显示出送桩深度,做好桩顶标高控制工作。3)、桩位放出后,在中心采纳 30cm 长 Ф8 钢筋或者竹筷插入土中,根据需要做好标识:钢筋(或竹筷)端头系上红布条或点上白灰,然后画出桩外皮轮廓线的圆周,便于对位、插桩。4)、为防止挤土效应及移动桩机时的碾压破坏,针对单桩、独立承台以及大面积筏板基础的群桩制定不同的放线方案。当桩数比较少时,采纳坐标随时复测;针对大面积群桩,在场地平整度较高的情况下,采纳网格进行控制,并在端头桩位延长线上埋设控制桩,以便复核。二、双轴深搅桩施工 深层搅拌桩施工方法与 SMW 工法的成桩方法基本相同,本基坑工程采纳φ700mm 深层搅拌桩施工做止水帷幕和重力式挡墙。1.施工程序施工程序框图如下:下载后可任意编辑2.施工工艺流程:测量放线机械就位对中预搅下沉喷浆搅拌提升重复搅拌下沉重复搅拌提升至孔口清洗机具管线移至下一桩位结束施工水泥浆制备下载后可任意编辑毕复复浆搅位下沉升上搅拌沉下搅拌升上搅拌定12预3喷重4重5完63、施工目的基坑加固的目的:减少挡土围护墙的水平位移;增加基坑底部抗隆起稳定性;在长大基坑中,防止因分段开挖造成纵向失稳;使基坑移动区增加土抗力;止水;控制建筑物的变形;增加挡土墙的垂直承载力。4、双轴搅拌桩施工方法 (1)就位对中:移动深层搅拌机到达指定桩位、对中,对中误差不大于50mm,搅拌轴达到设计深度后,再将深层搅拌机边搅拌边提升,垂直度偏差不大于 0.5%。 (2)预搅下沉:待深层搅拌机的冷却水循环正常后,启动深层搅拌机,使深层搅拌机沿导向架搅拌下沉,下沉速度由电气控制装置的电流监测表控制,工作电流不大于额定电流,假如下沉速度太慢,可从输浆系统补给清水以利钻进。 (3)制备水泥浆:深层搅拌机预搅下沉的同时,后台按设计确定配...
