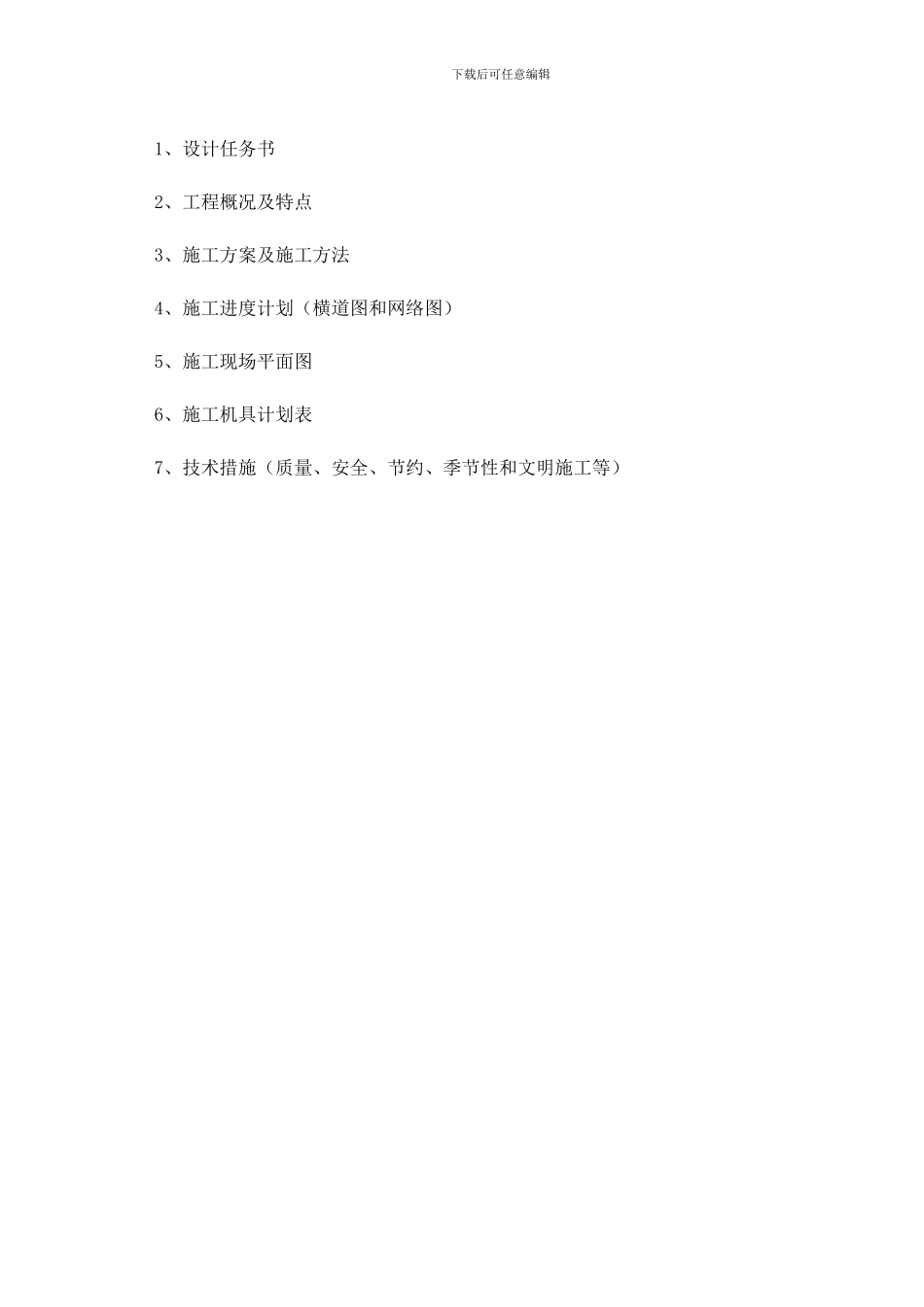

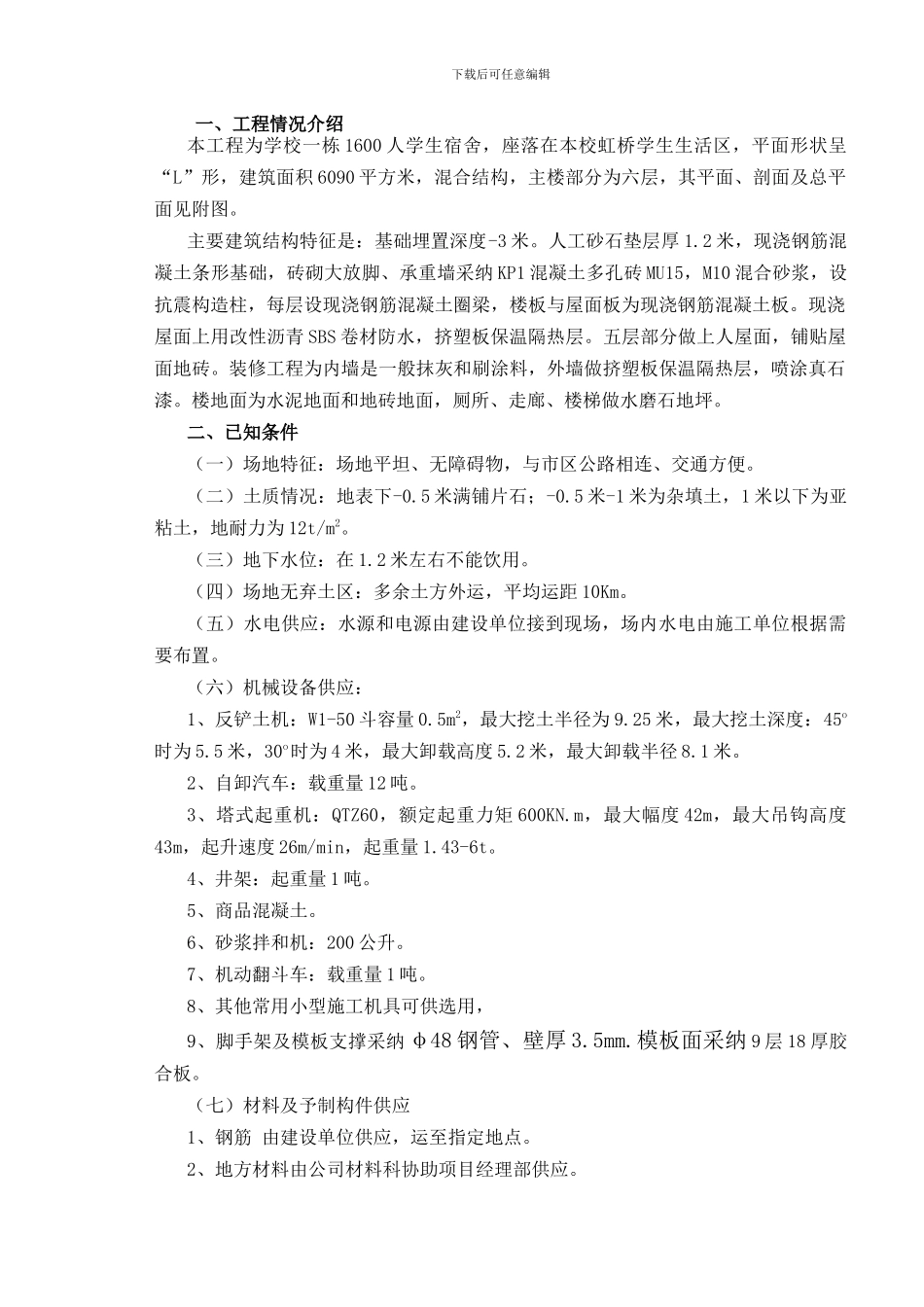

下载后可任意编辑土木工程(混合结构)施工组织课程设计任务书与指导书南京工业大学土木工程学院土木工程(混合结构)施工组织课程设计任务书目 录下载后可任意编辑1、设计任务书2、工程概况及特点3、施工方案及施工方法4、施工进度计划(横道图和网络图)5、施工现场平面图6、施工机具计划表7、技术措施(质量、安全、节约、季节性和文明施工等)下载后可任意编辑一、工程情况介绍本工程为学校一栋 1600 人学生宿舍,座落在本校虹桥学生生活区,平面形状呈“L”形,建筑面积 6090 平方米,混合结构,主楼部分为六层,其平面、剖面及总平面见附图。主要建筑结构特征是:基础埋置深度-3 米。人工砂石垫层厚 1.2 米,现浇钢筋混凝土条形基础,砖砌大放脚、承重墙采纳 KP1 混凝土多孔砖 MU15,M10 混合砂浆,设抗震构造柱,每层设现浇钢筋混凝土圈梁,楼板与屋面板为现浇钢筋混凝土板。现浇屋面上用改性沥青 SBS 卷材防水,挤塑板保温隔热层。五层部分做上人屋面,铺贴屋面地砖。装修工程为内墙是一般抹灰和刷涂料,外墙做挤塑板保温隔热层,喷涂真石漆。楼地面为水泥地面和地砖地面,厕所、走廊、楼梯做水磨石地坪。二、已知条件(一)场地特征:场地平坦、无障碍物,与市区公路相连、交通方便。(二)土质情况:地表下-0.5 米满铺片石;-0.5 米-1 米为杂填土,1 米以下为亚粘土,地耐力为 12t/m2。(三)地下水位:在 1.2 米左右不能饮用。(四)场地无弃土区:多余土方外运,平均运距 10Km。(五)水电供应:水源和电源由建设单位接到现场,场内水电由施工单位根据需要布置。(六)机械设备供应:1、反铲土机:W1-50 斗容量 0.5m2,最大挖土半径为 9.25 米,最大挖土深度:45o时为 5.5 米,30o时为 4 米,最大卸载高度 5.2 米,最大卸载半径 8.1 米。2、自卸汽车:载重量 12 吨。3、塔式起重机:QTZ60,额定起重力矩 600KN.m,最大幅度 42m,最大吊钩高度43m,起升速度 26m/min,起重量 1.43-6t。4、井架:起重量 1 吨。5、商品混凝土。6、砂浆拌和机:200 公升。7、机动翻斗车:载重量 1 吨。8、其他常用小型施工机具可供选用,9、脚手架及模板支撑采纳 φ48 钢管、壁厚 3.5mm.模板面采纳 9 层 18 厚胶合板。(七)材料及予制构件供应1、钢筋 由建设单位供应,运至指定地点。2、地方材料由公司材料科协助项目经理部供应。下载后可任意编辑3、材料储备按 7-15 天考虑。4、钢筋集中场内钢筋...
