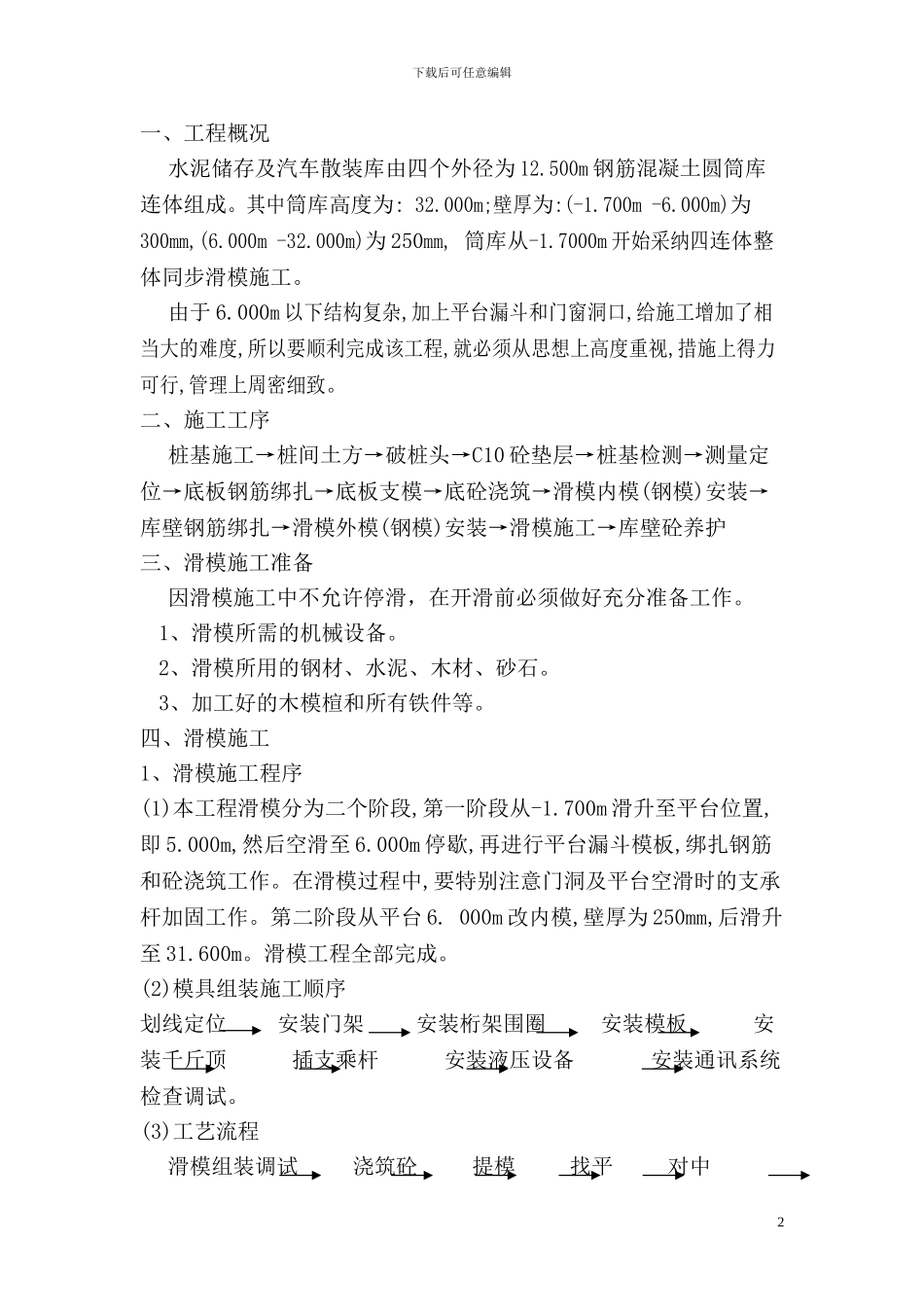

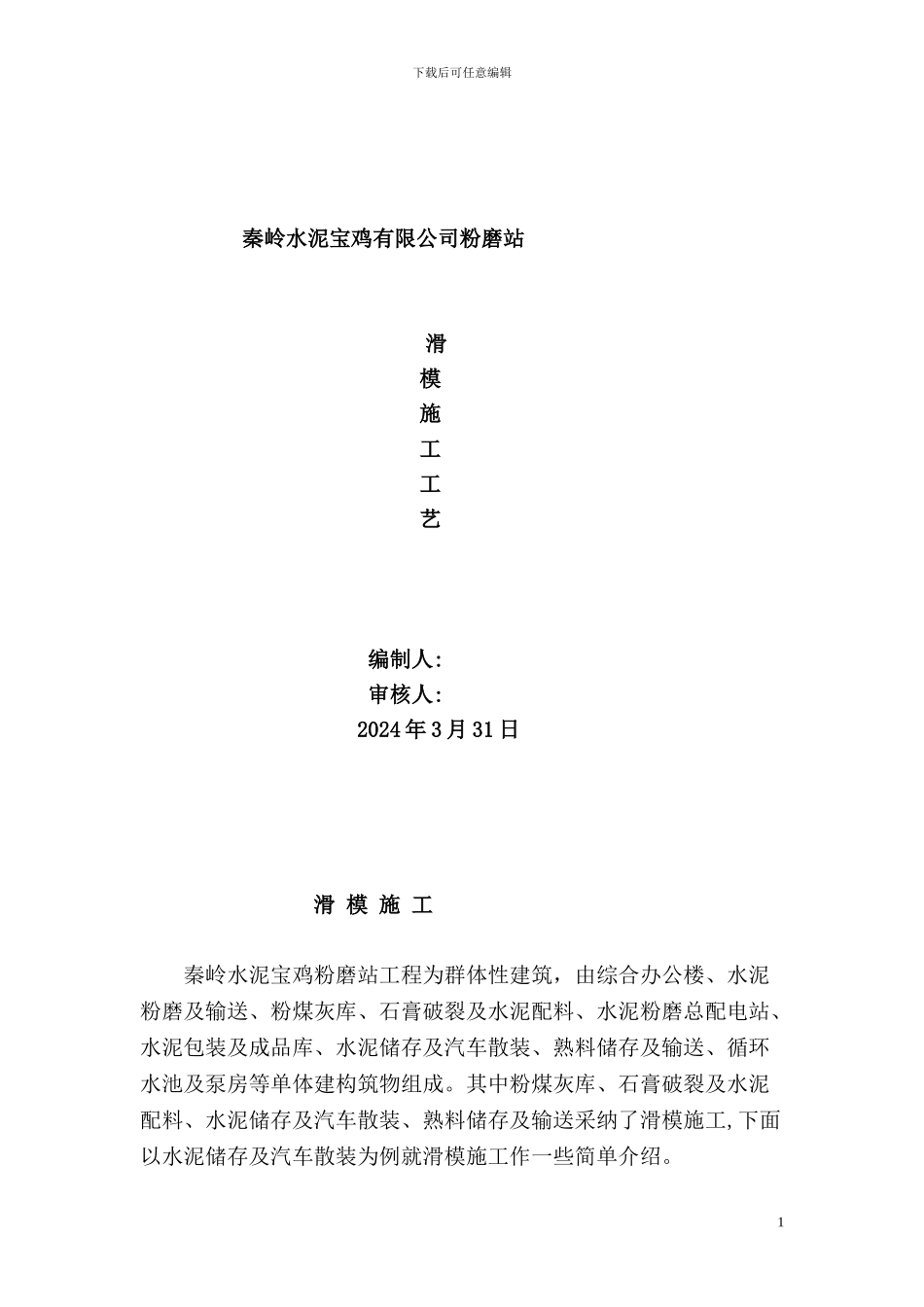

下载后可任意编辑 秦岭水泥宝鸡有限公司粉磨站滑模施工工艺编制人:审核人:2024 年 3 月 31 日滑 模 施 工秦岭水泥宝鸡粉磨站工程为群体性建筑,由综合办公楼、水泥粉磨及输送、粉煤灰库、石膏破裂及水泥配料、水泥粉磨总配电站、水泥包装及成品库、水泥储存及汽车散装、熟料储存及输送、循环水池及泵房等单体建构筑物组成
其中粉煤灰库、石膏破裂及水泥配料、水泥储存及汽车散装、熟料储存及输送采纳了滑模施工,下面以水泥储存及汽车散装为例就滑模施工作一些简单介绍
1下载后可任意编辑一、工程概况水泥储存及汽车散装库由四个外径为 12
500m 钢筋混凝土圆筒库连体组成
其中筒库高度为: 32
000m;壁厚为:(-1
700m -6
000m)为300mm,(6
000m -32
000m)为 250mm, 筒库从-1
7000m 开始采纳四连体整体同步滑模施工
000m 以下结构复杂,加上平台漏斗和门窗洞口,给施工增加了相当大的难度,所以要顺利完成该工程,就必须从思想上高度重视,措施上得力可行,管理上周密细致
二、施工工序桩基施工→桩间土方→破桩头→C10 砼垫层→桩基检测→测量定位→底板钢筋绑扎→底板支模→底砼浇筑→滑模内模(钢模)安装→库壁钢筋绑扎→滑模外模(钢模)安装→滑模施工→库壁砼养护三、滑模施工准备因滑模施工中不允许停滑,在开滑前必须做好充分准备工作
1、滑模所需的机械设备
2、滑模所用的钢材、水泥、木材、砂石
3、加工好的木模楦和所有铁件等

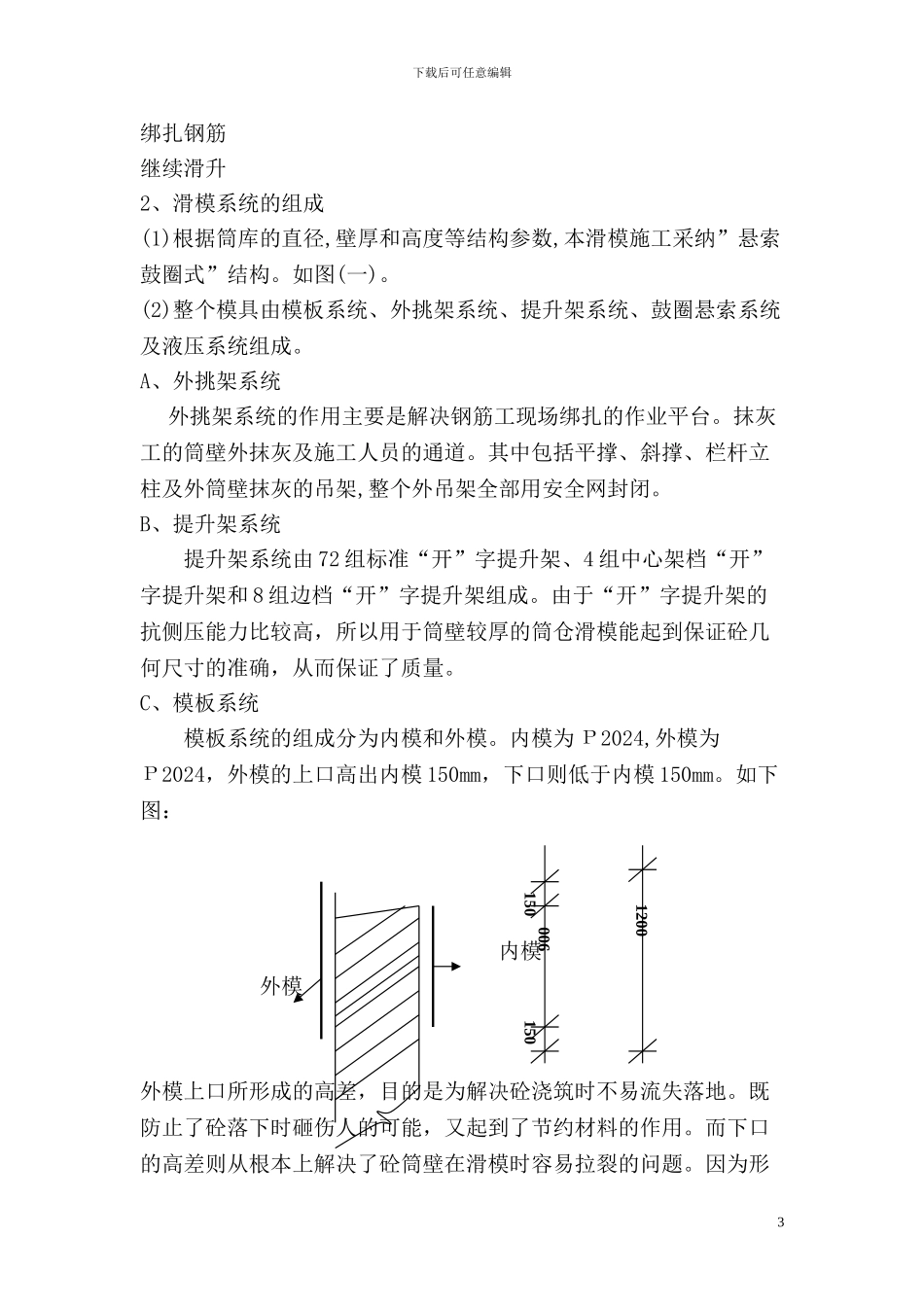

四、滑模施工1、滑模施工程序(1)本工程滑模分为二个阶段,第一阶段从-1
700m 滑升至平台位置,即 5
000m,然后空滑至 6
000m 停歇,再进行平台漏斗模板,绑扎钢筋和砼浇筑工作
在滑模过程中,要特别注意门洞及平台空滑时的支承杆加固工作
第二阶段从平台 6
000m 改内模,壁厚为 250mm,后滑升至 31
