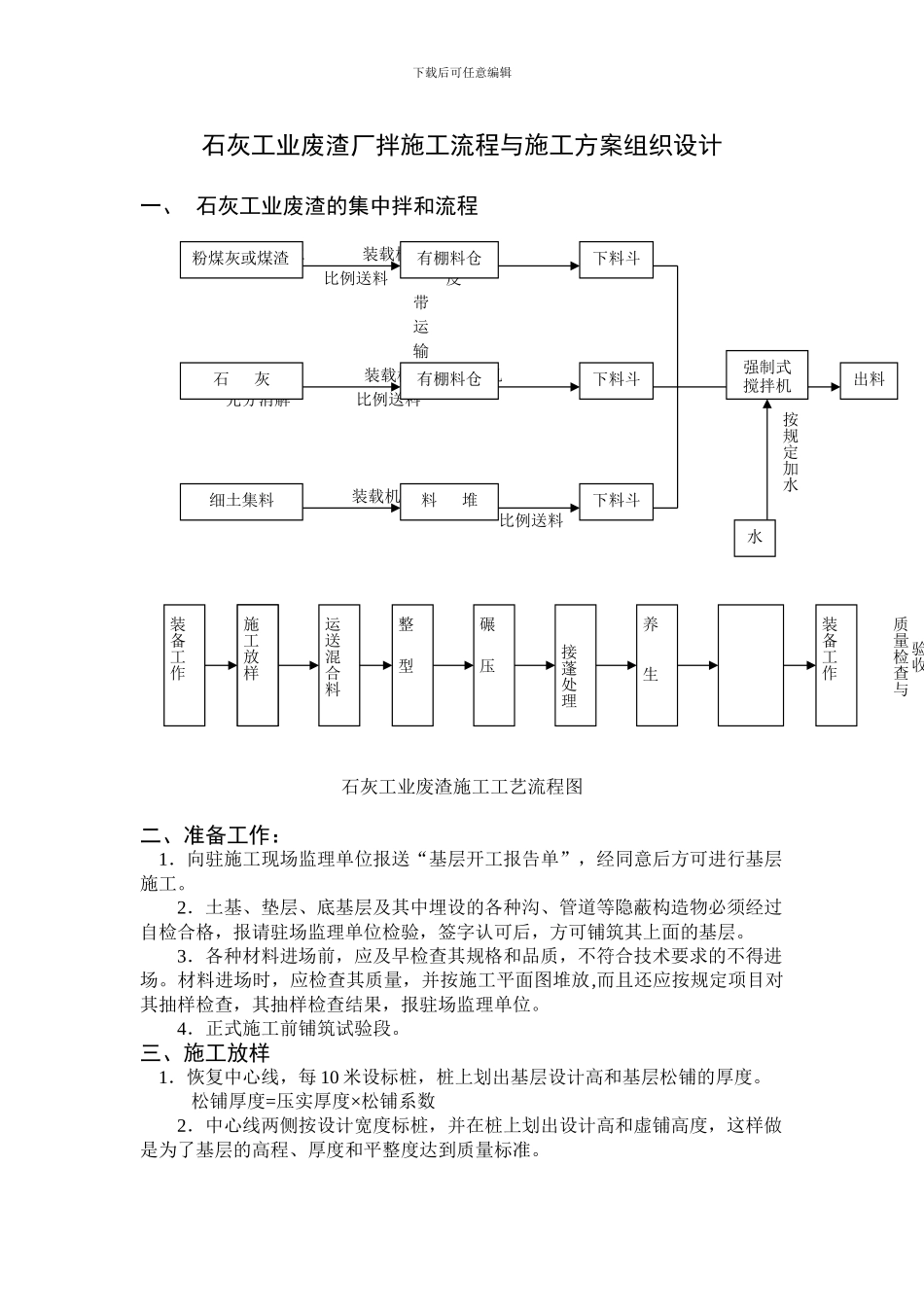

下载后可任意编辑石灰工业废渣厂拌施工流程与施工方案组织设计一、 石灰工业废渣的集中拌和流程 晒干或洒水 装载机按 比例送料 皮 带 运 输 生 石灰粉或 装载机按 机 充分消解 比例送料 符合要求 装载机按比例送料 石灰工业废渣施工工艺流程图二、准备工作: 1.向驻施工现场监理单位报送“基层开工报告单”,经同意后方可进行基层施工。2.土基、垫层、底基层及其中埋设的各种沟、管道等隐蔽构造物必须经过自检合格,报请驻场监理单位检验,签字认可后,方可铺筑其上面的基层。3.各种材料进场前,应及早检查其规格和品质,不符合技术要求的不得进场。材料进场时,应检查其质量,并按施工平面图堆放,而且还应按规定项目对其抽样检查,其抽样检查结果,报驻场监理单位。4.正式施工前铺筑试验段。三、施工放样 1.恢复中心线,每 10 米设标桩,桩上划出基层设计高和基层松铺的厚度。 松铺厚度=压实厚度×松铺系数2.中心线两侧按设计宽度标桩,并在桩上划出设计高和虚铺高度,这样做是为了基层的高程、厚度和平整度达到质量标准。粉煤灰或煤渣有棚料仓下料斗石 灰有棚料仓下料斗细土集料料 堆下料斗强制式搅拌机出料水装备工作施工放样运送混合料整 型碾 压 接蓬处理养 生装备工作验收质量检查与施工放样按规定加水下载后可任意编辑四、计算材料数量 根据基层的厚度、宽度(按设计图纸)及预定的干密度,计算各段的干集料数量。五、拌和石灰工业废渣混合料,可以在中心站用强制式拌和机,双转轴桨叶式拌和机等多种机械进行集中拌和。集中拌和必须做到: 1.土块要粉碎,最大尺寸不应大于 15mm,粒径的尺寸要符合要求;2.配料要准确;3.含水量要略大于最佳值(约 1%),使混合料运到现场摊铺后碾压时的含水量能接近最佳值;4.拌和要均匀。六、运输和摊铺集料 1.在摊铺段两侧先培土(道槽除外),以控制基层的宽度和厚度。2.用自卸翻斗车运输集料。装车时,应控制每车料的数量基本相同。3.卸料距离应严格控制,通常由专人指挥卸料,避开铺料过多或不够。4.卸料和摊铺时,通常由远而近全断面摊铺,尽量不留纵缝。5.事先通过试验,确定集料的松铺系数。 二灰土的松铺系数约为1.5~1.7;二灰集料的松铺系数约为 1.3~1.5;石灰煤渣土的松铺系数约为1.6~1.8;石灰煤渣集料松铺系数约为 1.4;用机械拌和及机械整型时松铺系数为1.2~1.3 。七、整型与碾压 1.在摊铺过程中,随摊铺随整型,及时消除粗集料窝和粗...
