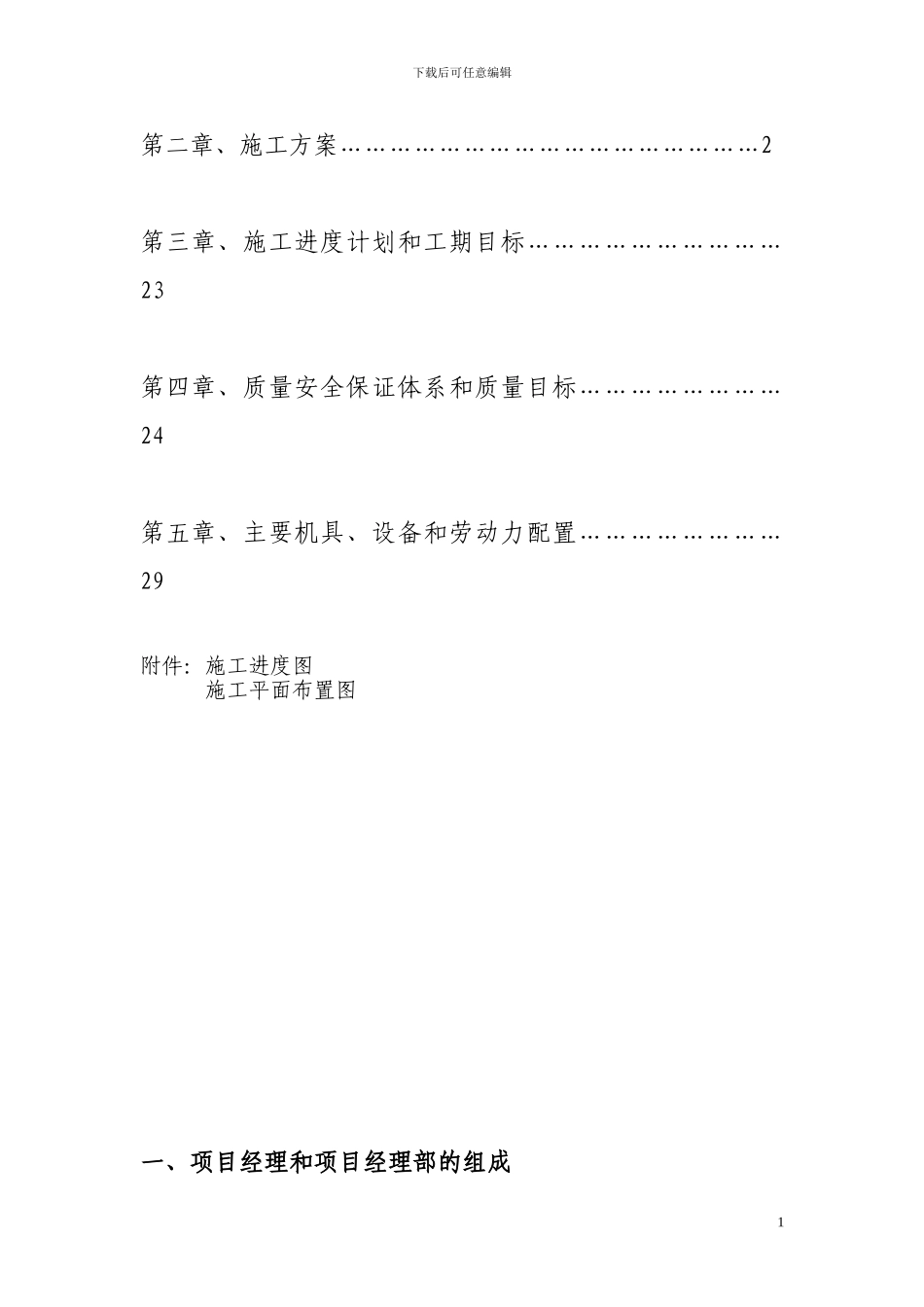

目 录第一章、项目经理和项目经理部的组成……………………1精品 word 文档可以编辑(本页是封面)【最新资料 Word 版 可自由编辑

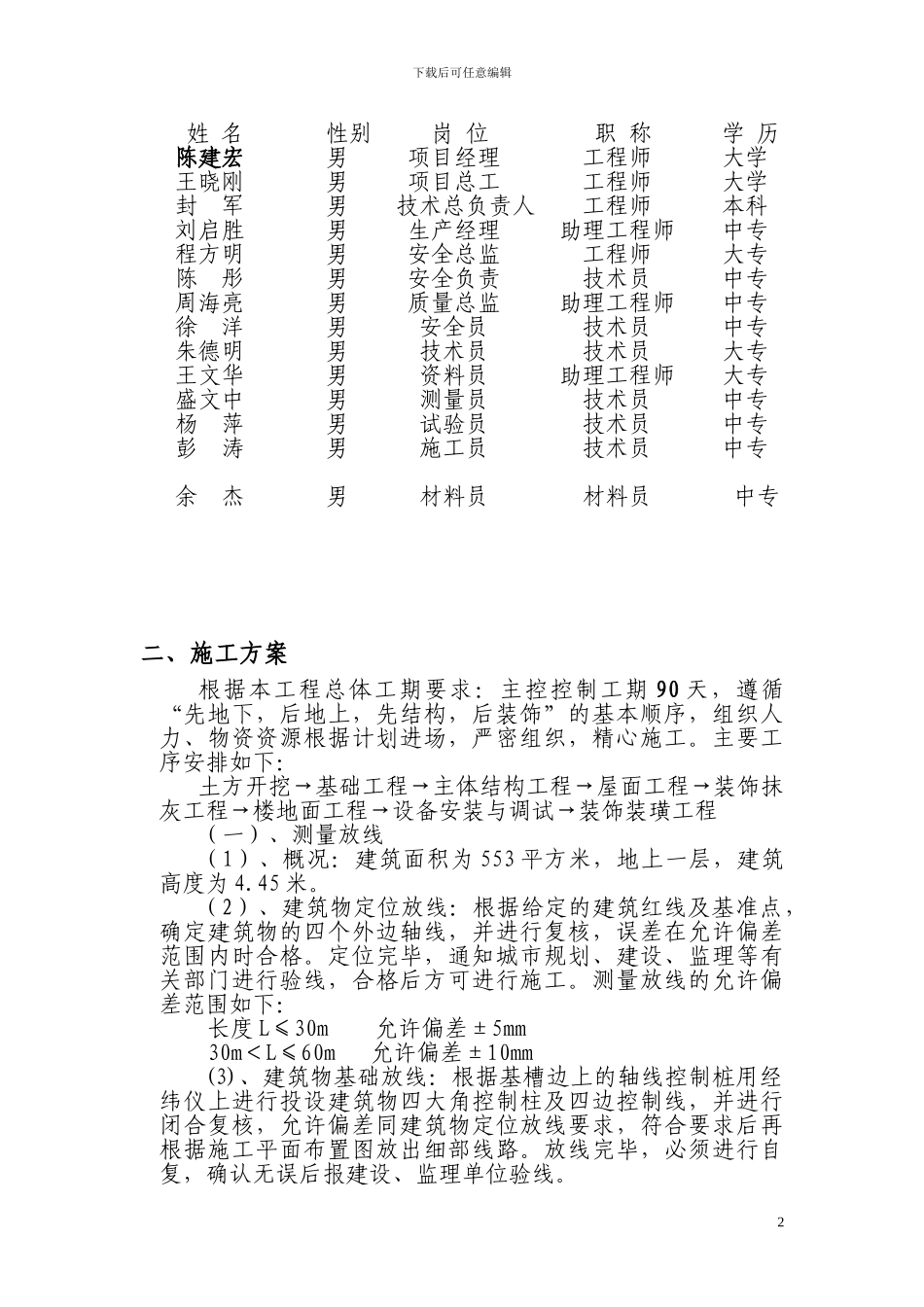

】下载后可任意编辑第二章、施工方案……………………………………………2第三章、施工进度计划和工期目标…………………………23第四章、质量安全保证体系和质量目标……………………24第五章、主要机具、设备和劳动力配置……………………29附件:施工进度图施工平面布置图一、项目经理和项目经理部的组成1下载后可任意编辑姓 名 性别 岗 位 职 称 学 历陈建宏 男 项目经理 工程师 大学 王晓刚 男 项目总工 工程师 大学 封 军 男 技术总负责人 工程师 本科 刘启胜 男 生产经理 助理工程师 中专 程方明 男 安全总监 工程师 大专 陈 彤 男 安全负责 技术员 中专 周海亮 男 质量总监 助理工程师 中专 徐 洋 男 安全员 技术员 中专 朱德明 男 技术员 技术员 大专 王文华 男 资料员 助理工程师 大专 盛文中 男 测量员 技术员 中专 杨 萍 男 试验员 技术员 中专 彭 涛 男 施工员 技术员 中专 余 杰 男 材料员 材料员 中专二、施工方案根据本工程总体工期要求:主控控制工期 90 天,遵循“先地下,后地上,先结构,后装饰”的基本顺序,组织人力、物资资源根据计划进场,严密组织,精心施工
主要工序安排如下:土方开挖→基础工程→主体结构工程→屋面工程→装饰抹灰工程→楼地面工程→设备安装与调试→装饰装璜工程(一)、测量放线 (1)、概况:建筑面积为 553 平方米,地上一层,建筑高度为 4
(2)、建筑物定位放线:根据给定的建筑红线及基准点,确定建筑物的四个外边轴线,并进行复核,误差在允许偏差范围内时合格
定位完毕,通知城市规划、建设、监理等有关部门进行验线,合格后方可进行施工
测量放线的允许偏差范围如下: 长度 L≤3
