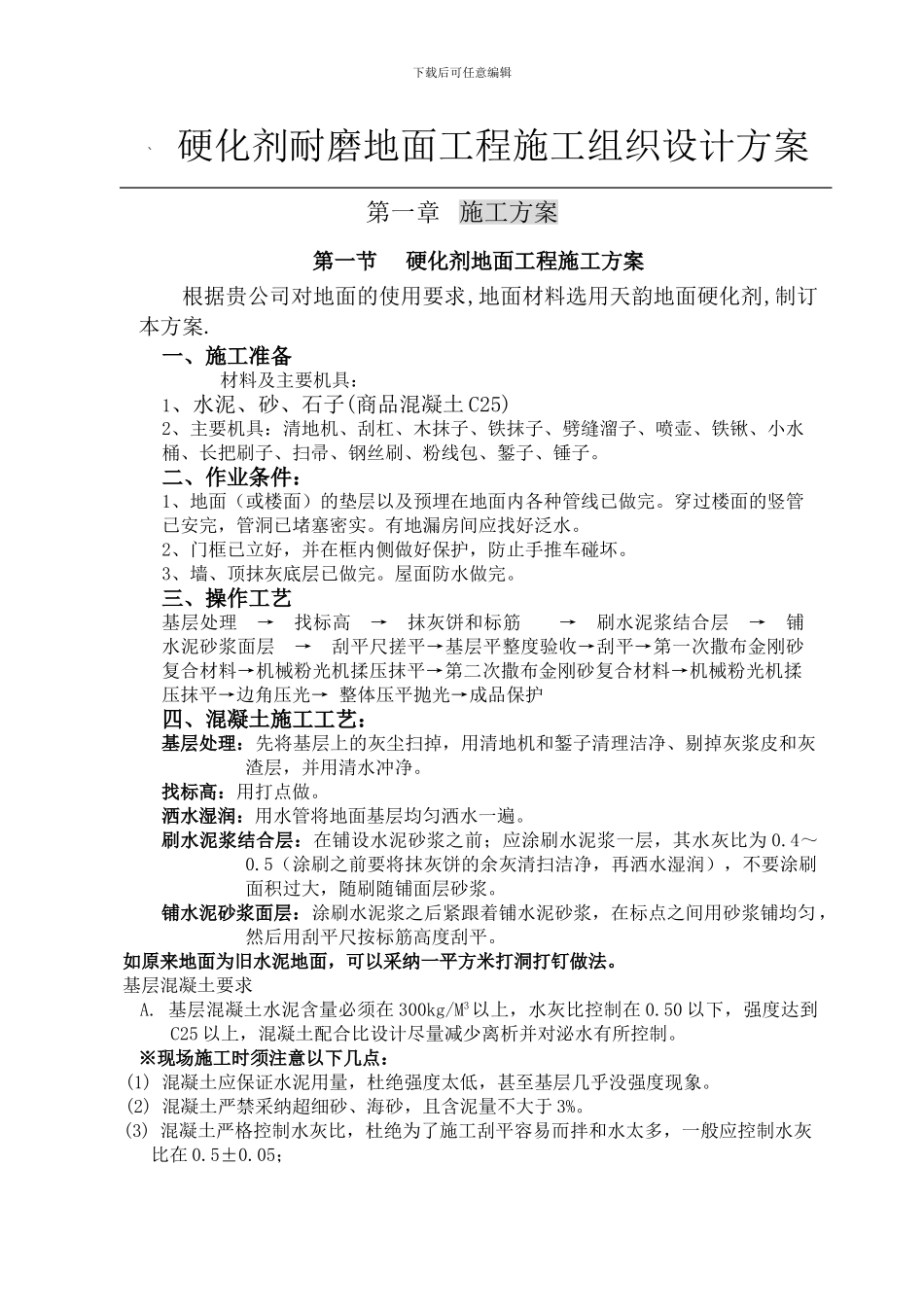

下载后可任意编辑` 硬化剂耐磨地面工程施工组织设计方案第一章 施工方案第一节硬化剂地面工程施工方案根据贵公司对地面的使用要求,地面材料选用天韵地面硬化剂,制订本方案
一、施工准备 材料及主要机具:1、水泥、砂、石子(商品混凝土 C25)2、主要机具:清地机、刮杠、木抹子、铁抹子、劈缝溜子、喷壶、铁锹、小水桶、长把刷子、扫帚、钢丝刷、粉线包、錾子、锤子
二、作业条件:1、地面(或楼面)的垫层以及预埋在地面内各种管线已做完
穿过楼面的竖管已安完,管洞已堵塞密实
有地漏房间应找好泛水
2、门框已立好,并在框内侧做好保护,防止手推车碰坏
3、墙、顶抹灰底层已做完
屋面防水做完

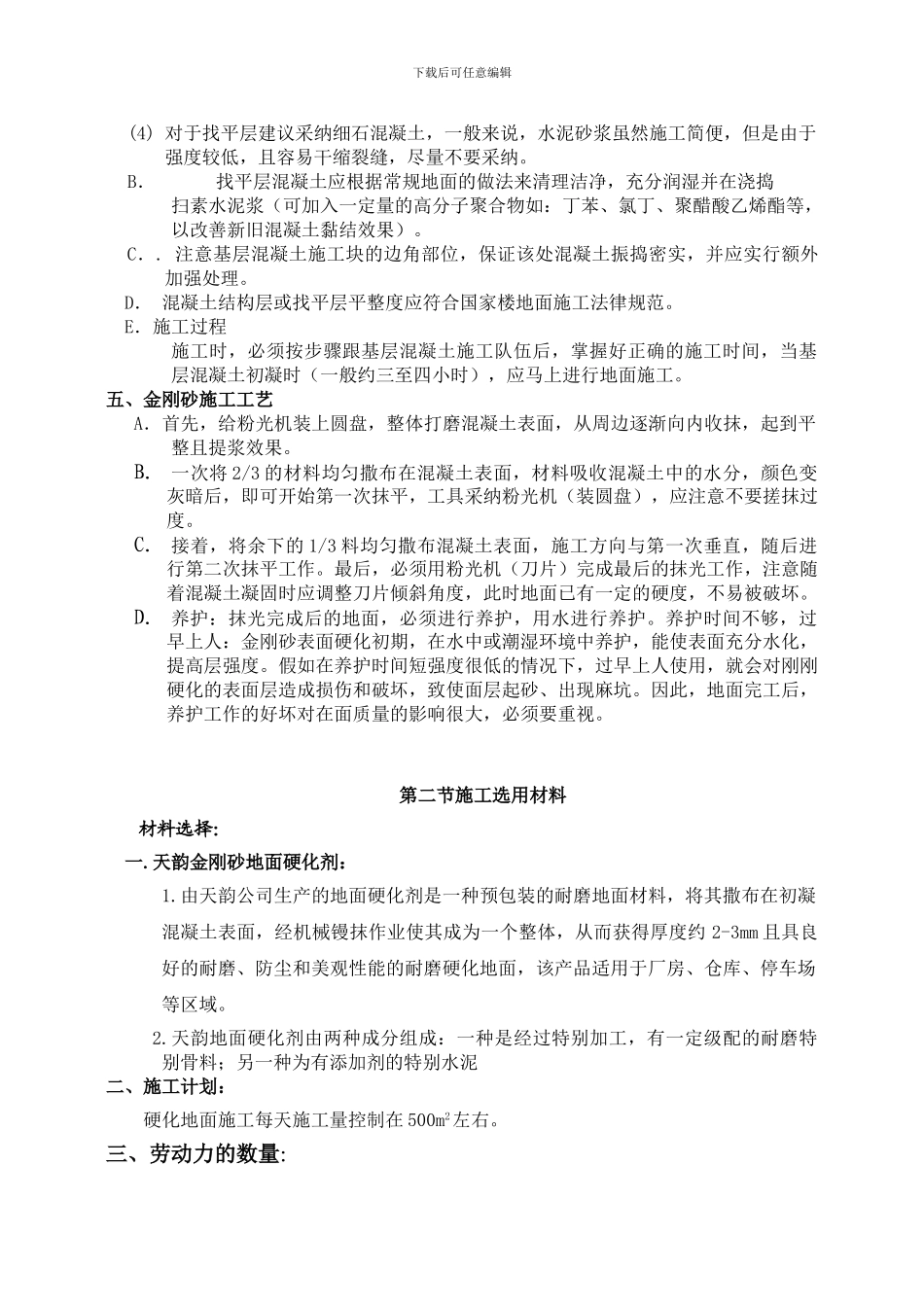

三、操作工艺基层处理 → 找标高 → 抹灰饼和标筋 → 刷水泥浆结合层 → 铺水泥砂浆面层 → 刮平尺搓平→基层平整度验收→刮平→第一次撒布金刚砂复合材料→机械粉光机揉压抹平→第二次撒布金刚砂复合材料→机械粉光机揉压抹平→边角压光→ 整体压平抛光→成品保护四、混凝土施工工艺:基层处理:先将基层上的灰尘扫掉,用清地机和錾子清理洁净、剔掉灰浆皮和灰渣层,并用清水冲净
找标高:用打点做
洒水湿润:用水管将地面基层均匀洒水一遍
刷水泥浆结合层:在铺设水泥砂浆之前;应涂刷水泥浆一层,其水灰比为 0
5(涂刷之前要将抹灰饼的余灰清扫洁净,再洒水湿润),不要涂刷面积过大,随刷随铺面层砂浆
铺水泥砂浆面层:涂刷水泥浆之后紧跟着铺水泥砂浆,在标点之间用砂浆铺均匀,然后用刮平尺按标筋高度刮平
如原来地面为旧水泥地面,可以采纳一平方米打洞打钉做法

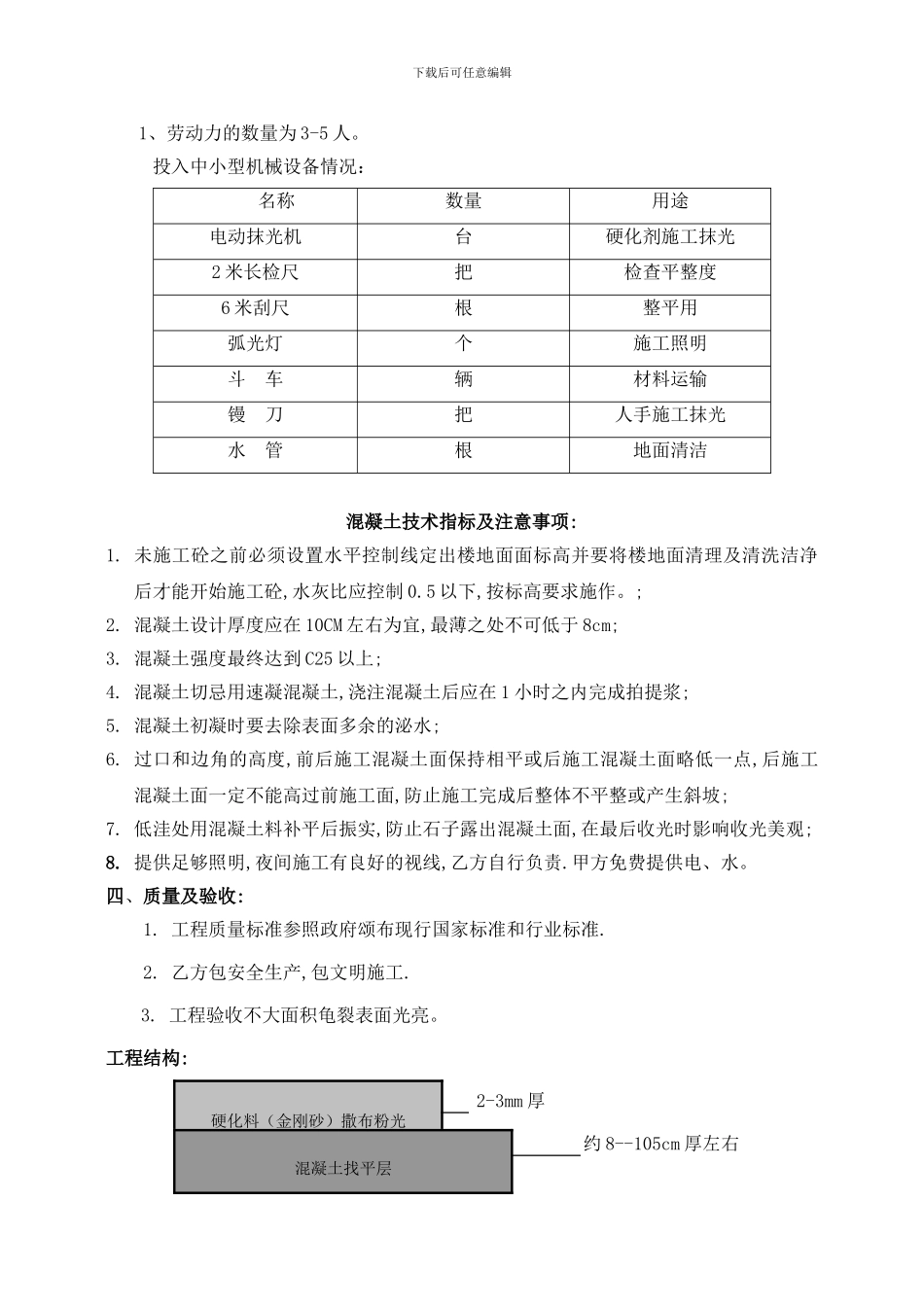

基层混凝土要求A
基层混凝土水泥含量必须在 300kg/M3以上,水灰比控制在 0
50 以下,强度达到C25 以上,混凝土配合比设计尽量减少离析并对泌水有所控制
※现场施工时须注意以下几点:(1) 混凝土应保证水泥用量,杜绝强度太低,甚至基层几乎没强度现象
(2) 混凝土严禁
