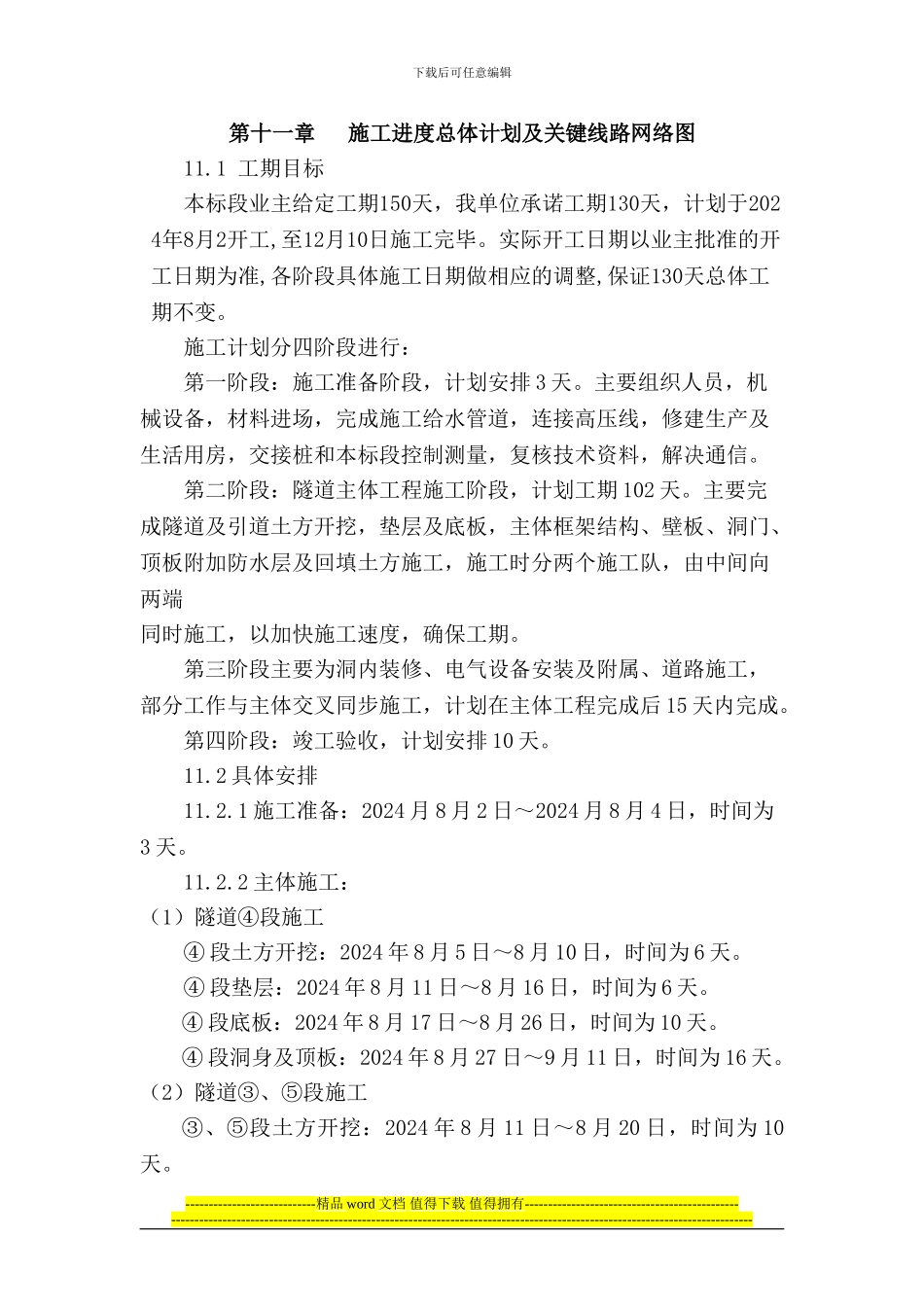

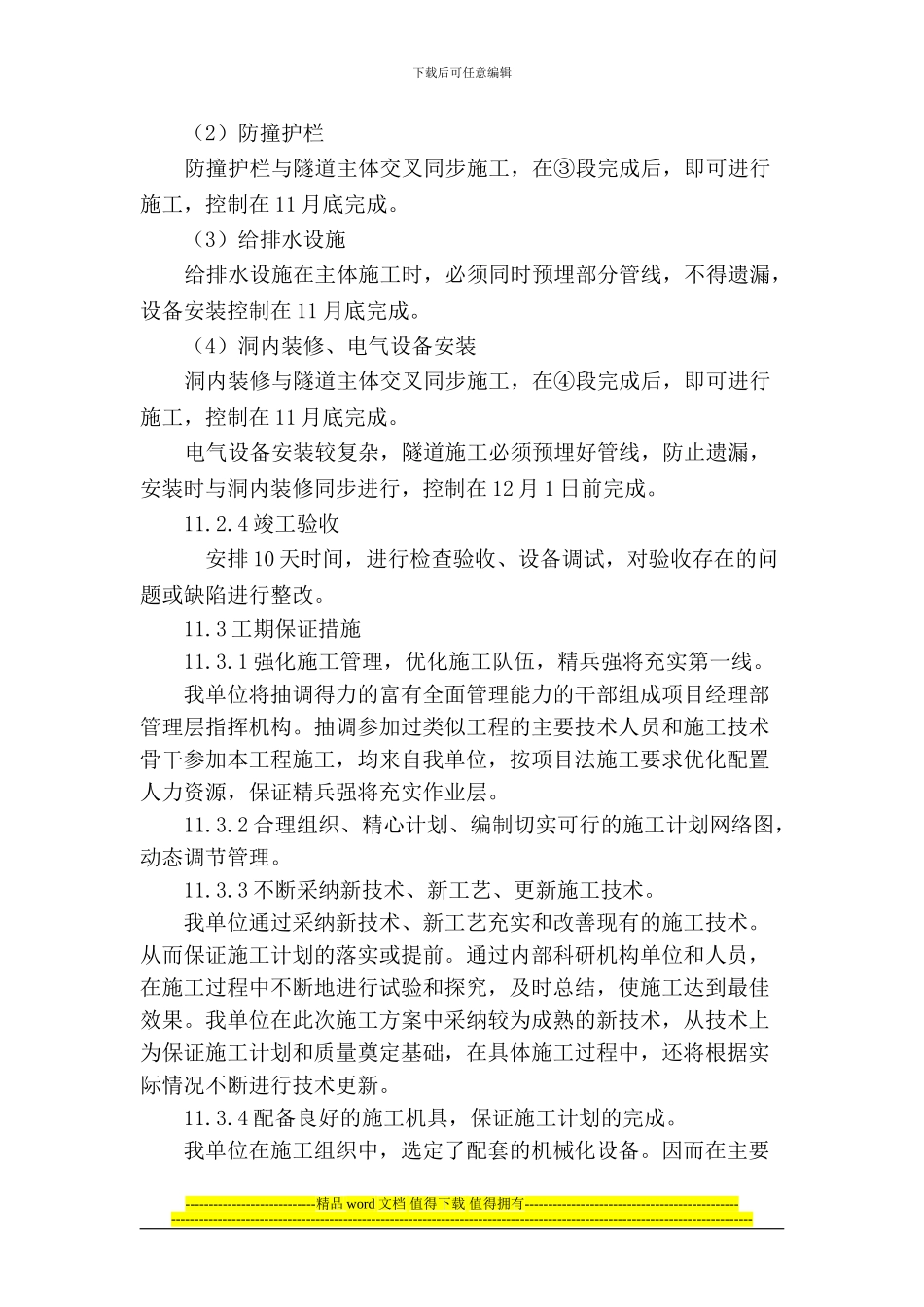

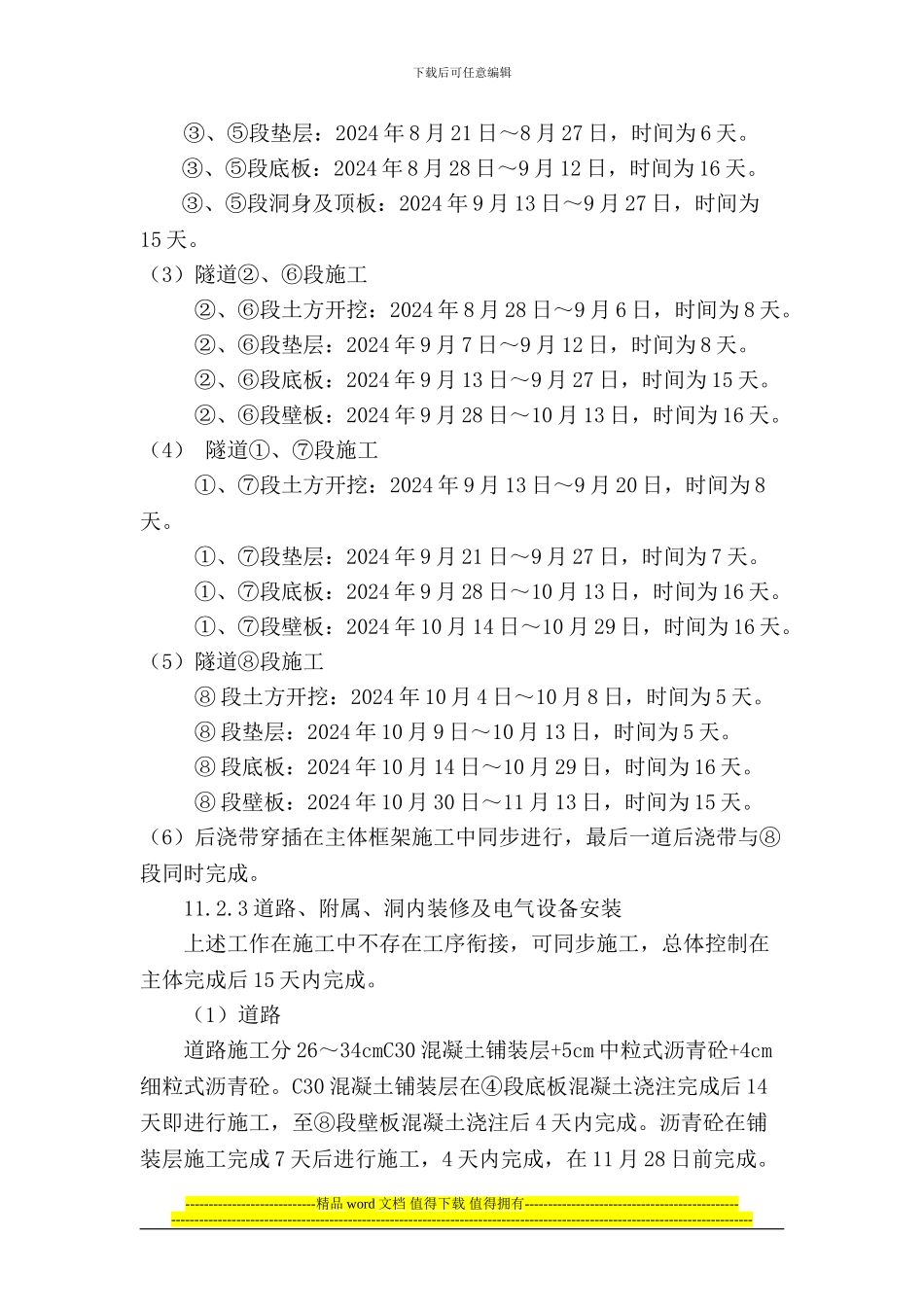

下载后可任意编辑第十一章 施工进度总体计划及关键线路网络图11.1 工期目标本标段业主给定工期150天,我单位承诺工期130天,计划于2024年8月2开工,至12月10日施工完毕。实际开工日期以业主批准的开工日期为准,各阶段具体施工日期做相应的调整,保证130天总体工期不变。施工计划分四阶段进行: 第一阶段:施工准备阶段,计划安排 3 天。主要组织人员,机械设备,材料进场,完成施工给水管道,连接高压线,修建生产及生活用房,交接桩和本标段控制测量,复核技术资料,解决通信。第二阶段:隧道主体工程施工阶段,计划工期 102 天。主要完成隧道及引道土方开挖,垫层及底板,主体框架结构、壁板、洞门、顶板附加防水层及回填土方施工,施工时分两个施工队,由中间向两端同时施工,以加快施工速度,确保工期。第三阶段主要为洞内装修、电气设备安装及附属、道路施工,部分工作与主体交叉同步施工,计划在主体工程完成后 15 天内完成。第四阶段:竣工验收,计划安排 10 天。11.2 具体安排11.2.1 施工准备:2024 月 8 月 2 日~2024 月 8 月 4 日,时间为3 天。11.2.2 主体施工:(1)隧道④段施工④ 段土方开挖:2024 年 8 月 5 日~8 月 10 日,时间为 6 天。④ 段垫层:2024 年 8 月 11 日~8 月 16 日,时间为 6 天。④ 段底板:2024 年 8 月 17 日~8 月 26 日,时间为 10 天。④ 段洞身及顶板:2024 年 8 月 27 日~9 月 11 日,时间为 16 天。(2)隧道③、⑤段施工③、⑤段土方开挖:2024 年 8 月 11 日~8 月 20 日,时间为 10天。----------------------------精品 word 文档 值得下载 值得拥有---------------------------------------------------------------------------------------------------------------------------------------------------------------------------下载后可任意编辑 ③、⑤段垫层:2024 年 8 月 21 日~8 月 27 日,时间为 6 天。③、⑤段底板:2024 年 8 月 28 日~9 月 12 日,时间为 16 天。③、⑤段洞身及顶板:2024 年 9 月 13 日~9 月 27 日,时间为15 天。(3)隧道②、⑥段施工②、⑥段土方开挖:2024 年 8 月 28 日~9 月 6 日,时间为 8 天。 ②、⑥段垫层:2024 年 9 月 7 日~9 月 12 日,时间为 8 天。②、⑥段底板:2024 年 9 月 13 日~9 月 27 ...
