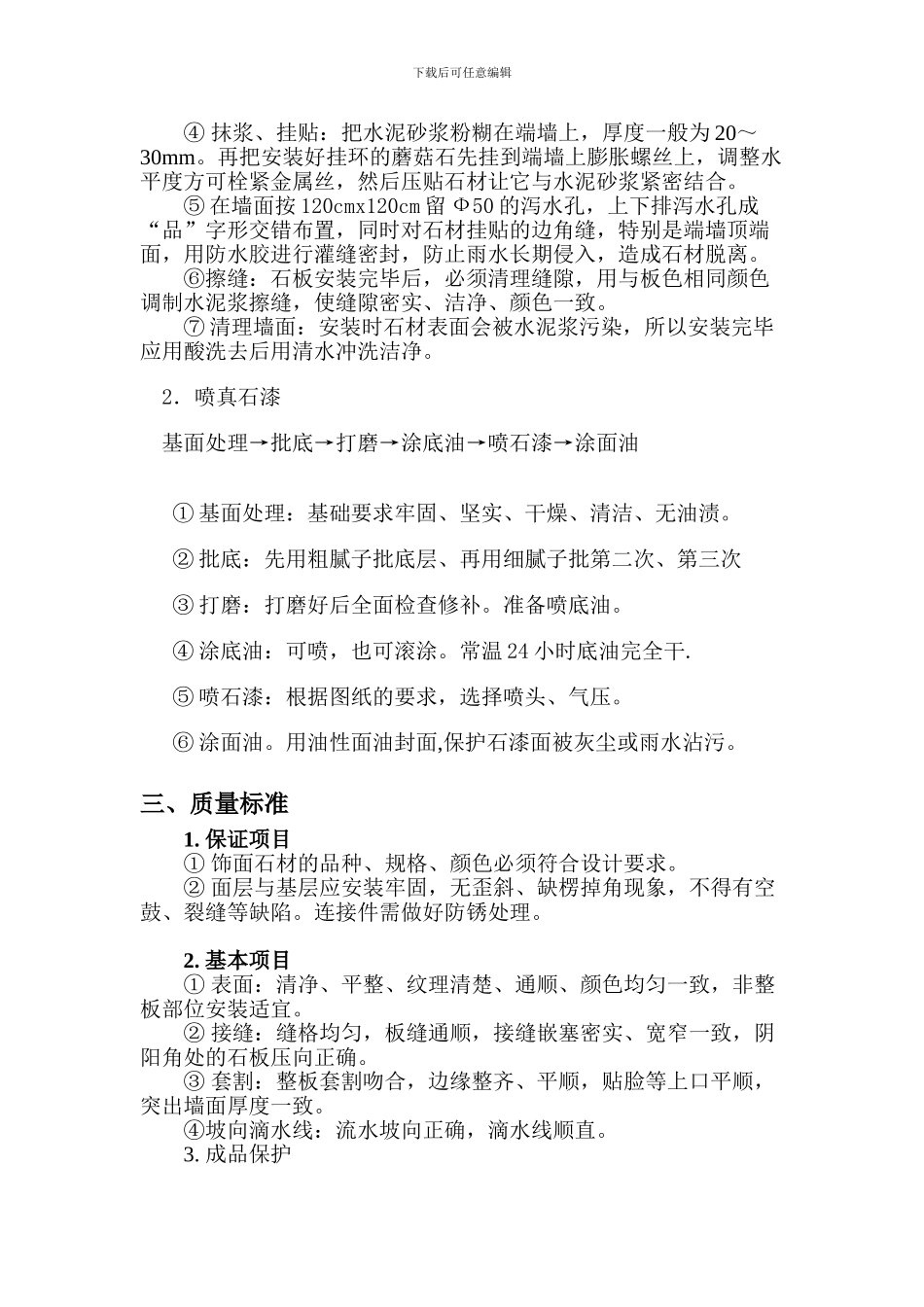

下载后可任意编辑石材湿挂贴工艺一、施工准备 1. 材料准备 ① 石板材:根据设计要求,确定品种、颜色、花纹和尺寸规格,各种性能必须符合国家标准和现行行业标准。使用前必须经业主、监理等单位现场代表检验合格方能使用,同时对板材安装的位置必须编号,现场安装时按编号就位,不得换位。 ② 水泥:32.5 或 42.5 的普通硅酸盐水泥,有合格证和复验单。 ③ 砂:中砂或略微粗一些的砂子,使用前要过筛。 ④ 石灰膏:用生石灰块淋制,必须用孔径不大于 3mm*3mm 的筛网过滤,其熟化时间常温下不少于 15~30 天。 ⑤ 生石灰粉:其细度过 0.125mm 孔径筛,累计筛余量不大于13%。用前用水浸泡使其达到充分熟化,其熟化时间应大于 7 天。 ⑥其它材料:铜丝、膨胀螺丝、108 胶等。 2.主要施工机具准备 ① 机械设备:混凝土搅拌机、砂浆搅拌机、小型空压机。 ② 主要机具:手提式冲击钻、电动锯石机、磨光机、水平尺、橡皮锤、靠尺板、钢丝钳及抹灰、嵌灰工具。 3. 作业条件准备 ① 结构经检查验收后,其它各专业工种已经施工完毕,所需要的电源、水源等已备好。 ② 石材按设计要求已经备齐,并通过业主质量检测部门检测合格,可以使用。 ③ 对施工操作者进行技术交底,应强调技术措施、质量标准和成品保护。 ④ 必要时,先做样板,经鉴定合格后进行大面积施工。 操作工艺二、工艺流程: 1.石材挂贴清理基层→钻孔上膨胀螺丝→蘑菇石打孔、穿铜丝挂环→抹浆、挂贴→擦缝→清理墙面 ① 清理基层:对基层表面进行清理,保证其表面平整、洁净,主要是清洗湿润基层、凿毛特别光的墙面。② 在清理好的端墙根据事先测量好蘑菇石挂贴的位置上部分线缝的地方,用电钻打孔,安装膨胀螺丝,并调好挂钩朝上。 ③ 钻孔上膨胀螺丝:将饰面板的上侧面用电钻各打 2 个孔径5mm、深 10mm 的直孔。在板块侧面的孔壁剔一道深 5mm 的槽,以便穿金属丝。板的固定采纳防锈的铜丝绑扎,制作成挂环。下载后可任意编辑 ④ 抹浆、挂贴:把水泥砂浆粉糊在端墙上,厚度一般为 20~30mm。再把安装好挂环的蘑菇石先挂到端墙上膨胀螺丝上,调整水平度方可栓紧金属丝,然后压贴石材让它与水泥砂浆紧密结合。⑤ 在墙面按 120cmx120cm 留 Ф50 的泻水孔,上下排泻水孔成“品”字形交错布置,同时对石材挂贴的边角缝,特别是端墙顶端面,用防水胶进行灌缝密封,防止雨水长期侵入,造成石材脱离。 ⑥擦缝:石板安装完毕后,必须清...
