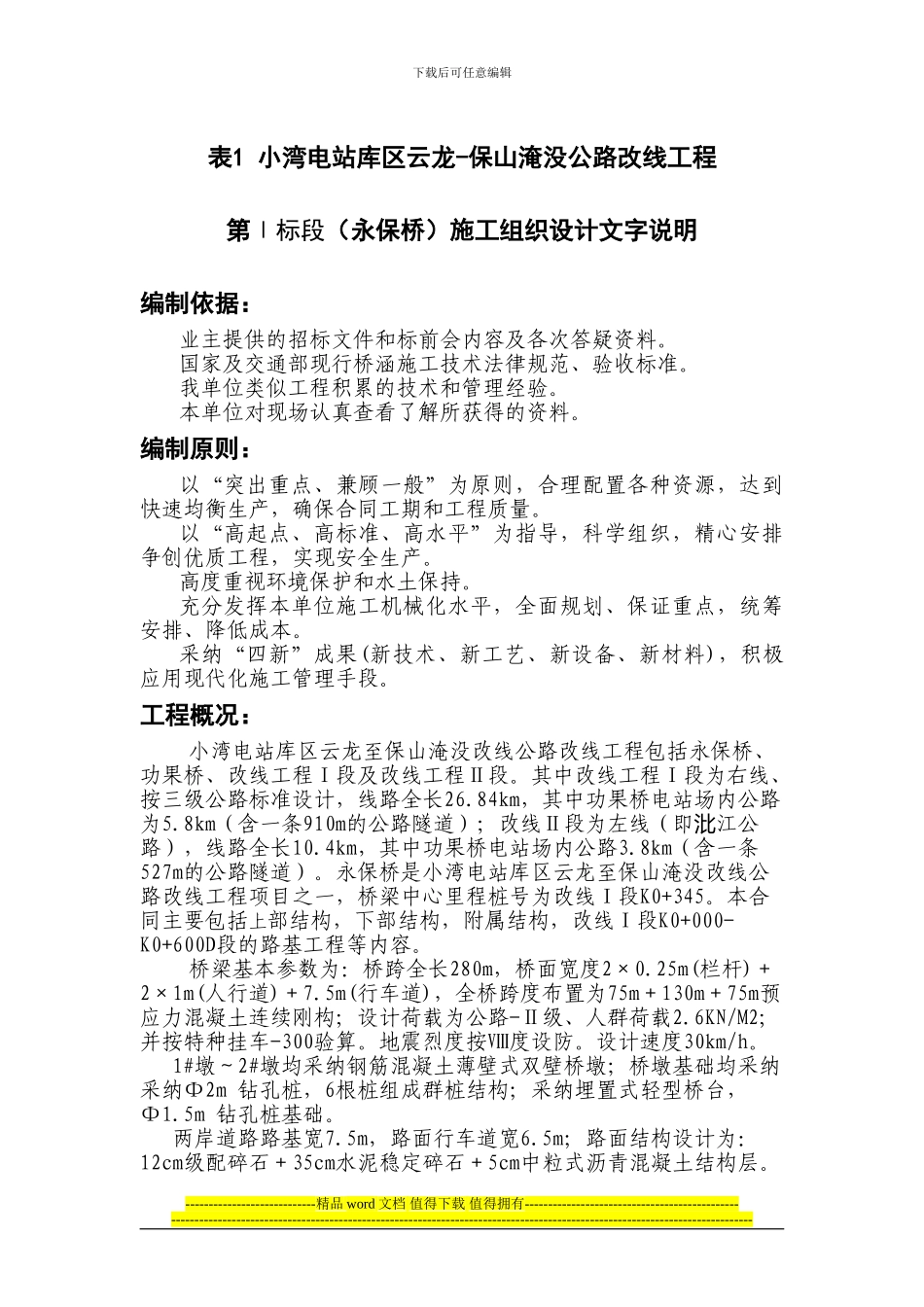

下载后可任意编辑表1 小湾电站库区云龙-保山淹没公路改线工程第Ⅰ标段(永保桥)施工组织设计文字说明编制依据:业主提供的招标文件和标前会内容及各次答疑资料
国家及交通部现行桥涵施工技术法律规范、验收标准
我单位类似工程积累的技术和管理经验
本单位对现场认真查看了解所获得的资料
编制原则:以“突出重点、兼顾一般”为原则,合理配置各种资源,达到快速均衡生产,确保合同工期和工程质量
以“高起点、高标准、高水平”为指导,科学组织,精心安排争创优质工程,实现安全生产
高度重视环境保护和水土保持
充分发挥本单位施工机械化水平,全面规划、保证重点,统筹安排、降低成本
采纳“四新”成果(新技术、新工艺、新设备、新材料),积极应用现代化施工管理手段
工程概况:小湾电站库区云龙至保山淹没改线公路改线工程包括永保桥、功果桥、改线工程Ⅰ段及改线工程Ⅱ段
其中改线工程Ⅰ段为右线、按三级公路标准设计,线路全长26
84km,其中功果桥电站场内公路为5
8km(含一条910m的公路隧道);改线Ⅱ段为左线(即江公沘路),线路全长10
4km,其中功果桥电站场内公路3
8km(含一条527m的公路隧道)
永保桥是小湾电站库区云龙至保山淹没改线公路改线工程项目之一,桥梁中心里程桩号为改线Ⅰ段K0+345
本合同主要包括上部结构,下部结构,附属结构,改线Ⅰ段K0+000-K0+600D段的路基工程等内容
桥梁基本参数为:桥跨全长280m,桥面宽度2×0
25m(栏杆)+2×1m(人行道)+7
5m(行车道),全桥跨度布置为75m+130m+75m预应力混凝土连续刚构;设计荷载为公路-Ⅱ级、人群荷载2
6KN/M2;并按特种挂车-300验算
地震烈度按Ⅷ度设防
设计速度30km/h
1#墩~2#墩均采纳钢筋混凝土薄壁式双壁桥墩;桥墩基础均采纳采纳Φ2m 钻孔桩,6根桩组成群桩结构;采纳埋置式轻型桥台,Φ1
