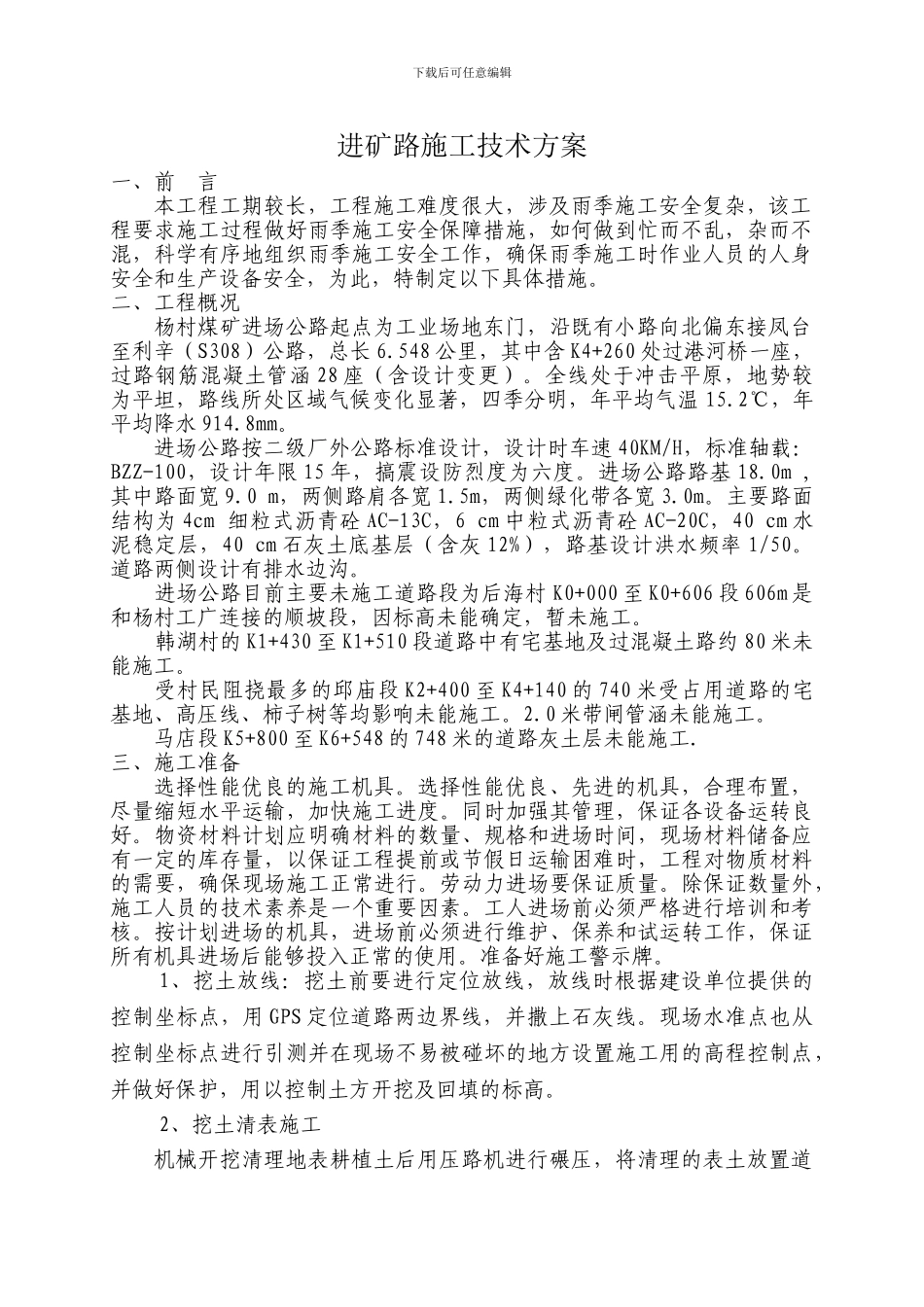

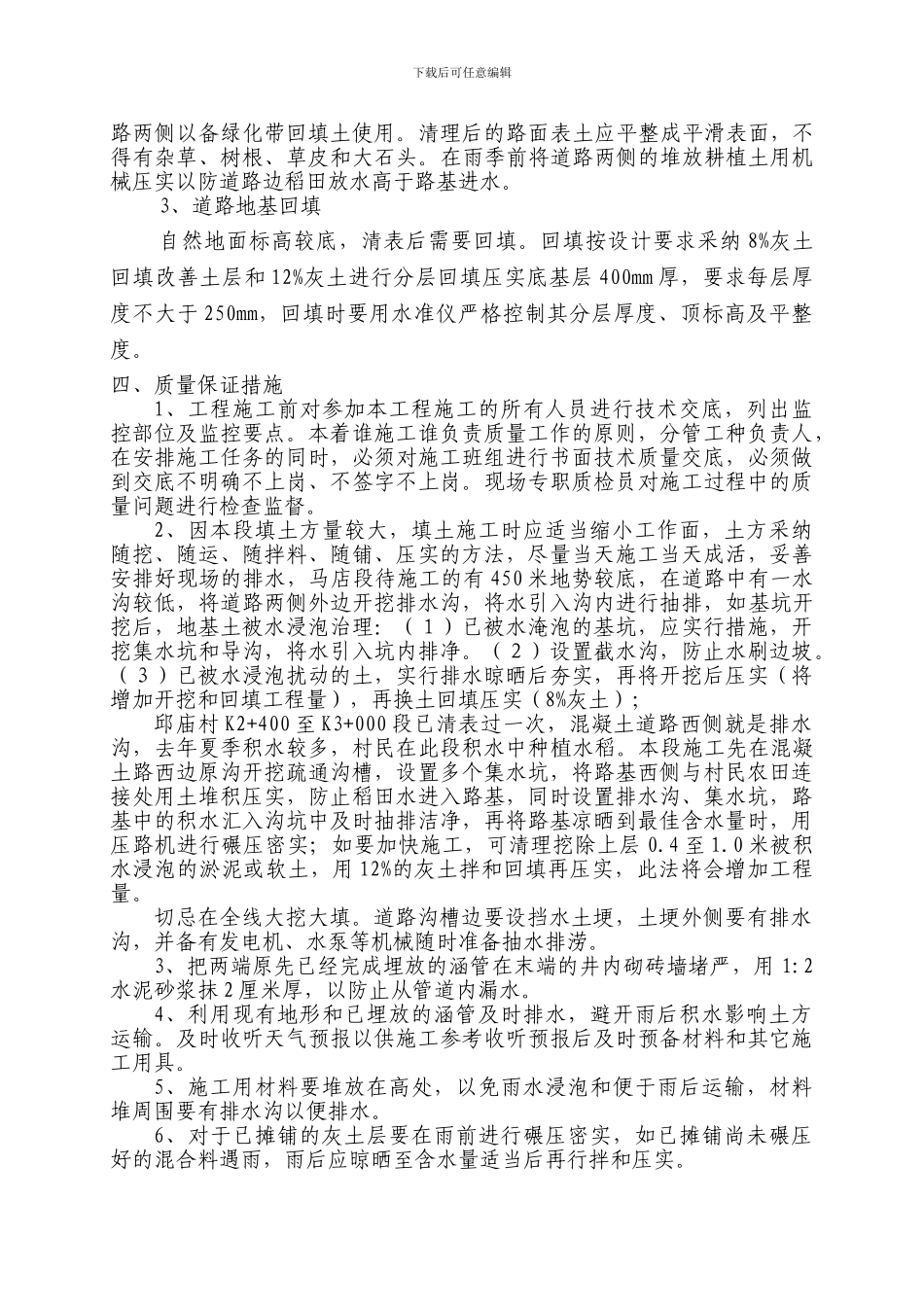

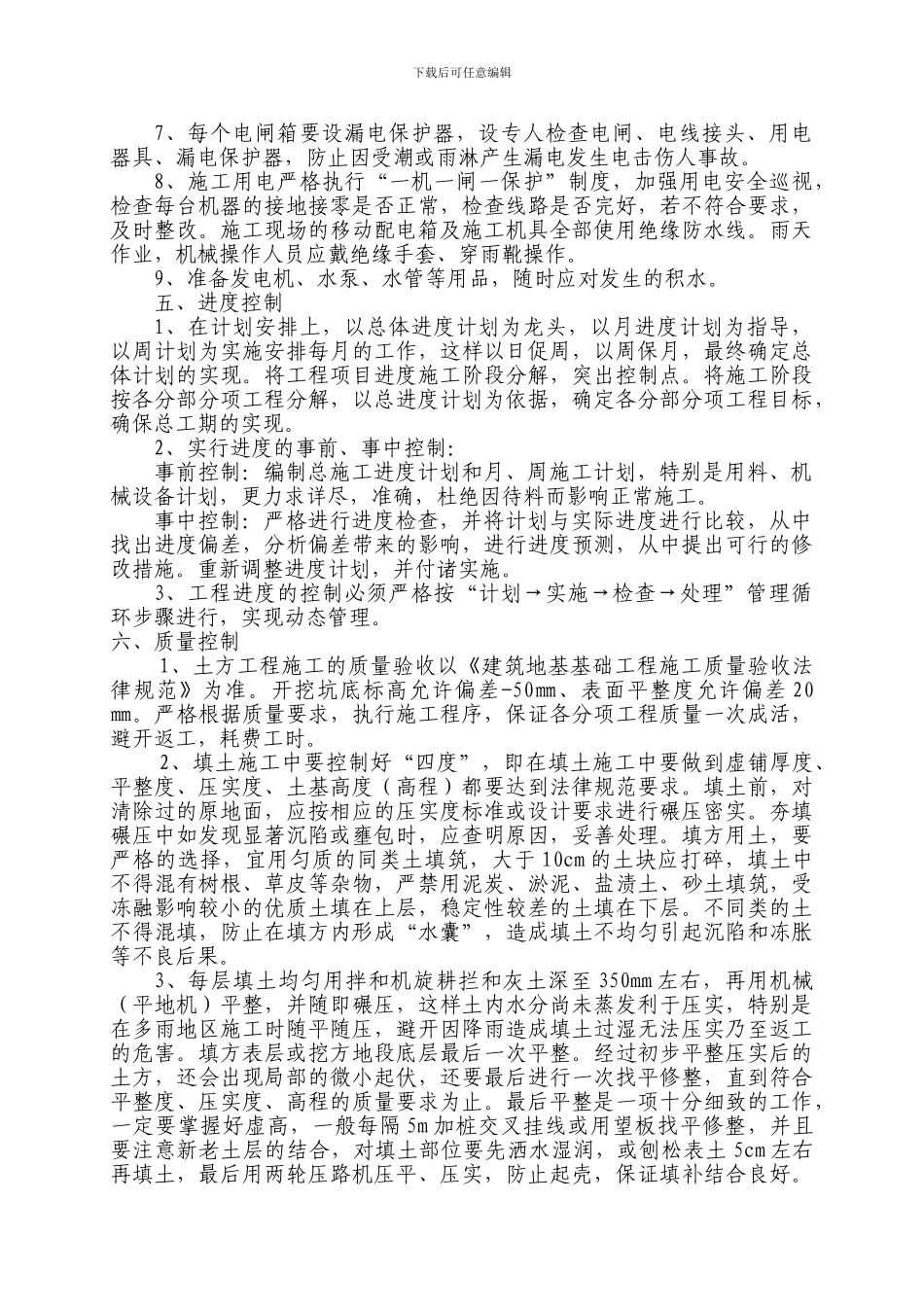

下载后可任意编辑进矿路施工技术方案一、前 言本工程工期较长,工程施工难度很大,涉及雨季施工安全复杂,该工程要求施工过程做好雨季施工安全保障措施,如何做到忙而不乱,杂而不混,科学有序地组织雨季施工安全工作,确保雨季施工时作业人员的人身安全和生产设备安全,为此,特制定以下具体措施
二、工程概况杨村煤矿进场公路起点为工业场地东门,沿既有小路向北偏东接凤台至利辛(S308)公路,总长 6
548 公里,其中含 K4+260 处过港河桥一座,过路钢筋混凝土管涵 28 座(含设计变更)
全线处于冲击平原,地势较为平坦,路线所处区域气候变化显著,四季分明,年平均气温 15
2℃,年平均降水 914
进场公路按二级厂外公路标准设计,设计时车速 40KM/H,标准轴载:BZZ-100,设计年限 15 年,搞震设防烈度为六度
进场公路路基 18
0m ,其中路面宽 9
0 m,两侧路肩各宽 1
5m,两侧绿化带各宽 3
主要路面结构为 4cm 细粒式沥青砼 AC-13C,6 cm 中粒式沥青砼 AC-20C,40 cm 水泥稳定层,40 cm 石灰土底基层(含灰 12%),路基设计洪水频率 1/50
道路两侧设计有排水边沟
进场公路目前主要未施工道路段为后海村 K0+000 至 K0+606 段 606m 是和杨村工广连接的顺坡段,因标高未能确定,暂未施工
韩湖村的 K1+430 至 K1+510 段道路中有宅基地及过混凝土路约 80 米未能施工
受村民阻挠最多的邱庙段 K2+400 至 K4+140 的 740 米受占用道路的宅基地、高压线、柿子树等均影响未能施工
0 米带闸管涵未能施工
马店段 K5+800 至 K6+548 的 748 米的道路灰土层未能施工
三、施工准备 选择性能优良的施工机具
选择性能优良、先进的机具,合理布置,尽量缩短水平运输,加快施工进度
