吉图珲客运专线重点控制工程 JHSK-Ⅰ标锚杆框架梁专项施工方案编 制: 复 核: 审 核: 批 准: 中铁隧道集团有限公司吉图珲客专 JHSK-Ⅰ 标第十项目分部二 O 一二年五月下载后可任意编辑一、编制依据1、新建铁路吉林至珲春线 JHSK-1 标段《路基设计图纸》;2、《高速铁路路基工程施工质量验收标准》(TB10751-2024)3、《高速铁路路基工程施工技术指南》4、《铁路路基施工法律规范》(TB10202)二、工程概况1、工程地形地质条件① 工程地质围岩分级情况;a
粉质黏土,硬塑,黄褐色,ρ0=180Kpa,Ⅱ 级
砂岩,全风化,青灰色,ρ0=200Kpa,Ⅲ级
砂岩,强风化,青灰色,ρ0=350Kpa,Ⅳ级
安山岩,强风化,青灰色,ρ0=400Kpa,Ⅳ级
安山岩,弱风化,青灰色,ρ0=800Kpa,Ⅴ级
② 常年最高、最低温差,水源补给及日最大涌水量情况
年平均气温 6℃,最高气温为 37
7℃,最低气温为-29
2℃,最冷月平均值为-16
地表水主要为山间泉流,多分布于沟间,受大气降水补给,水位及水量随季节变化大,主要沿地表径流及部分沿冲积层中的空隙与基岩面对下渗流及排泄
2、设计内容深路堑高边坡位于金佛寺二队,所在地段行政区划属龙井市老头沟镇,施工里程为 GDK246+361
00~GDK246+506

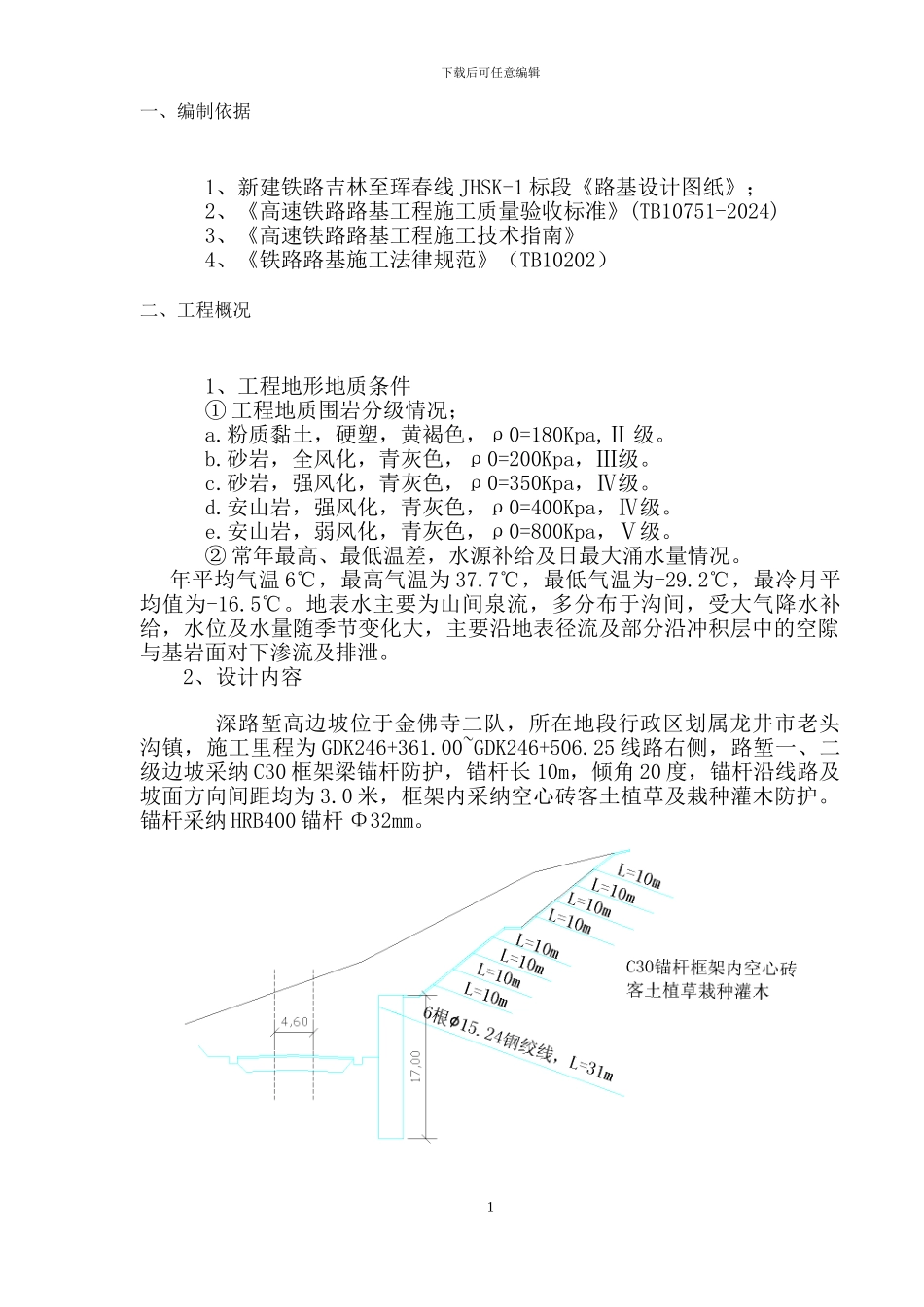

25 线路右侧,路堑一、二级边坡采纳 C30 框架梁锚杆防护,锚杆长 10m,倾角 20 度,锚杆沿线路及坡面方向间距均为 3
