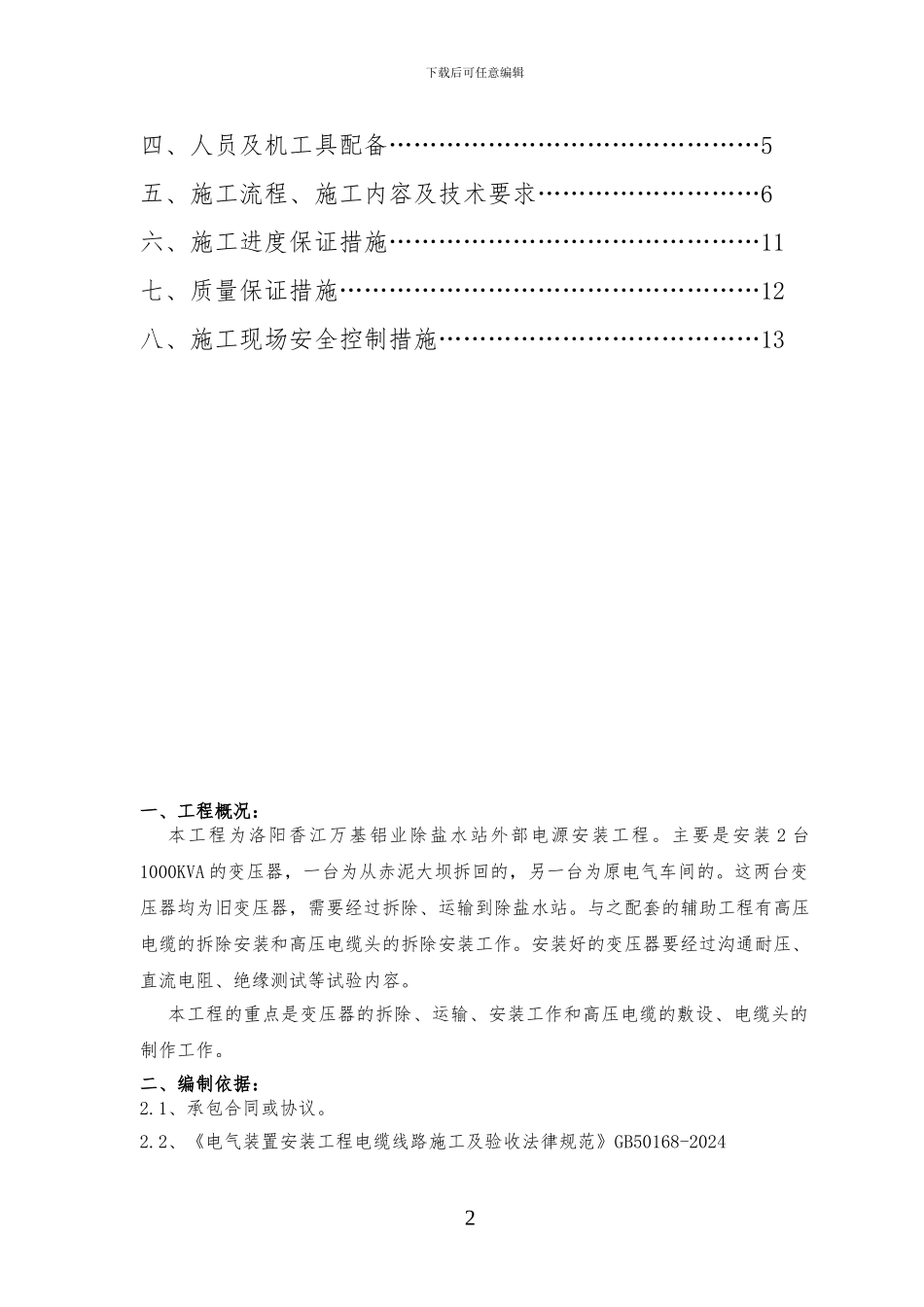

下载后可任意编辑除盐水站外部电源安装工程施工方案编制人: 审核人: 批准人: 编制单位: 编制日期: 目 录一、工程概况…………………………………………………3二、编制依据…………………………………………………3三、主要工程量………………………………………………3 1 下载后可任意编辑四、人员及机工具配备………………………………………5五、施工流程、施工内容及技术要求………………………6六、施工进度保证措施………………………………………11七、质量保证措施……………………………………………12八、施工现场安全控制措施…………………………………13一、工程概况:本工程为洛阳香江万基铝业除盐水站外部电源安装工程
主要是安装 2 台1000KVA 的变压器,一台为从赤泥大坝拆回的,另一台为原电气车间的
这两台变压器均为旧变压器,需要经过拆除、运输到除盐水站
与之配套的辅助工程有高压电缆的拆除安装和高压电缆头的拆除安装工作
安装好的变压器要经过沟通耐压、直流电阻、绝缘测试等试验内容
本工程的重点是变压器的拆除、运输、安装工作和高压电缆的敷设、电缆头的制作工作

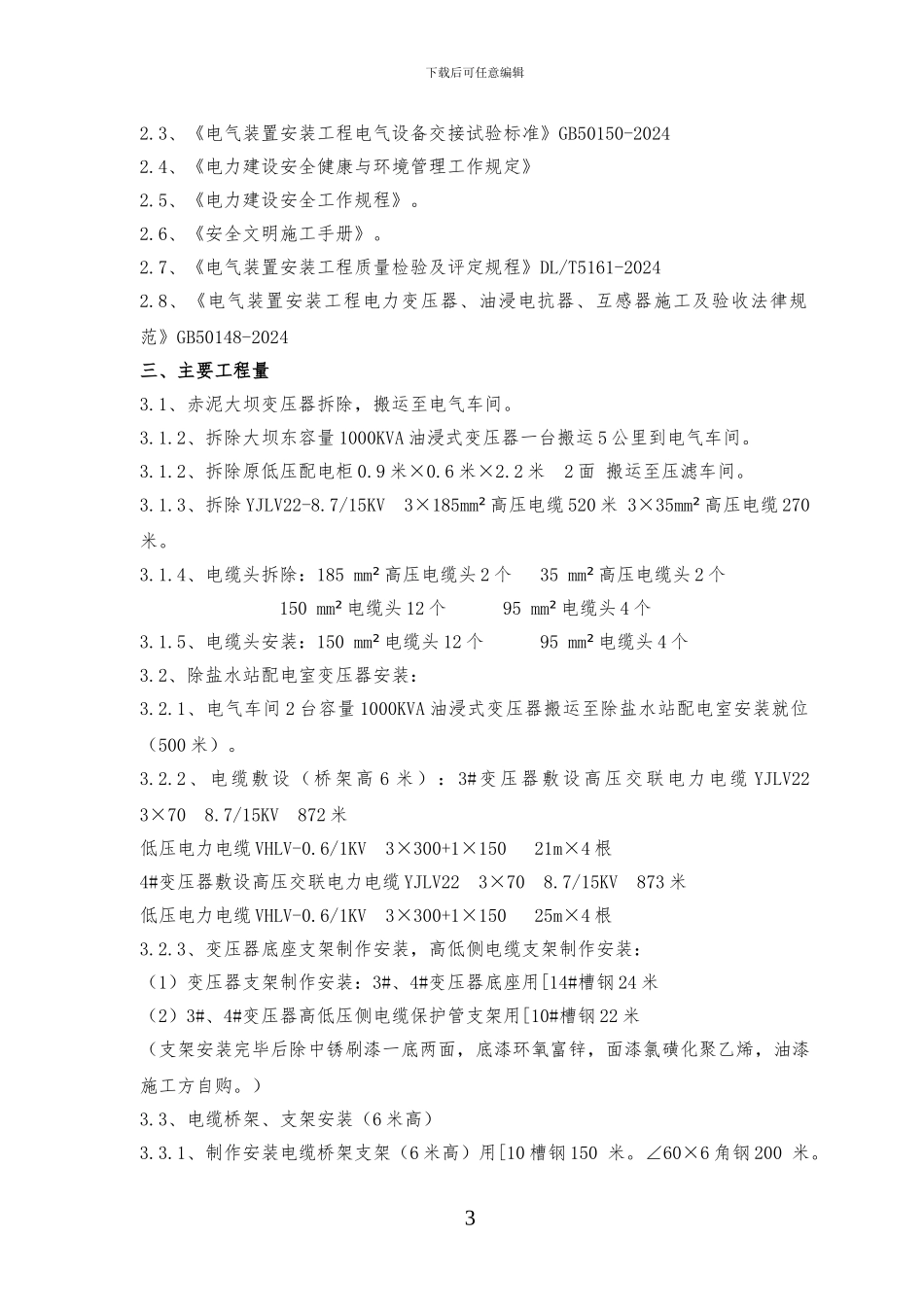

二、编制依据:2
1、承包合同或协议
2、《电气装置安装工程电缆线路施工及验收法律规范》GB50168-2024 2 下载后可任意编辑2
3、《电气装置安装工程电气设备交接试验标准》GB50150-20242
4、《电力建设安全健康与环境管理工作规定》2
5、《电力建设安全工作规程》
6、《安全文明施工手册》
7、《电气装置安装工程质量检验及评定规程》DL/T5161-20242
8、《电气装置安装工程电力变压器、油浸电抗器、互感器施工及验收法律规范》GB50148-2024三、主要工程量3
1、赤泥大坝变压器拆除,搬运至电气车间
2、拆除大坝东容量 1000KVA 油浸式变压器一台搬运 5 公里到电气车间
