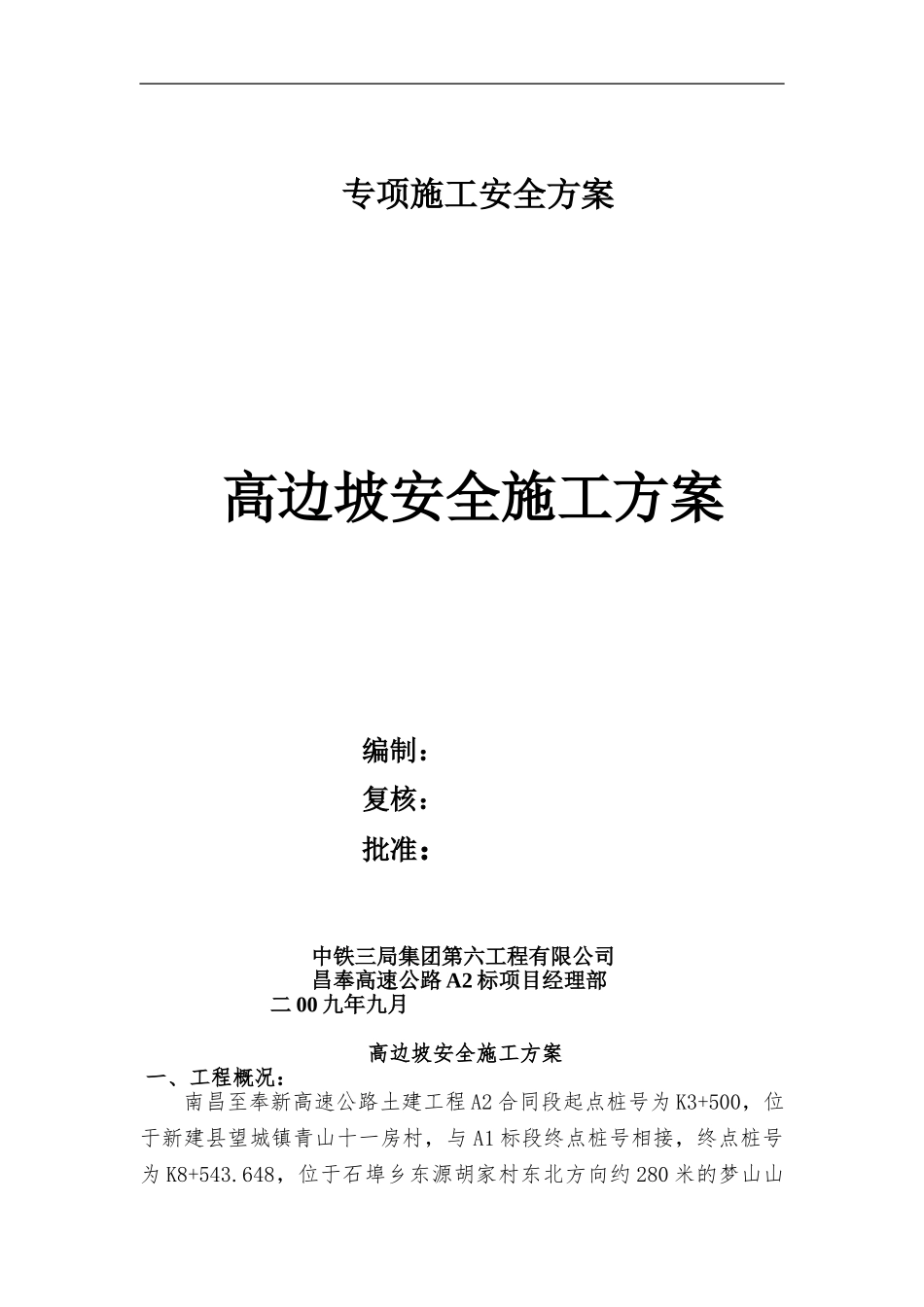

专项施工安全方案高边坡安全施工方案 编制:复核:批准:中铁三局集团第六工程有限公司昌奉高速公路 A2 标项目经理部 二 00 九年九月 高边坡安全施工方案一、工程概况:南昌至奉新高速公路土建工程 A2 合同段起点桩号为 K3+500,位于新建县望城镇青山十一房村,与 A1 标段终点桩号相接,终点桩号为 K8+543
648,位于石埠乡东源胡家村东北方向约 280 米的梦山山下载后可任意编辑麓
A2 标段路线全长 5

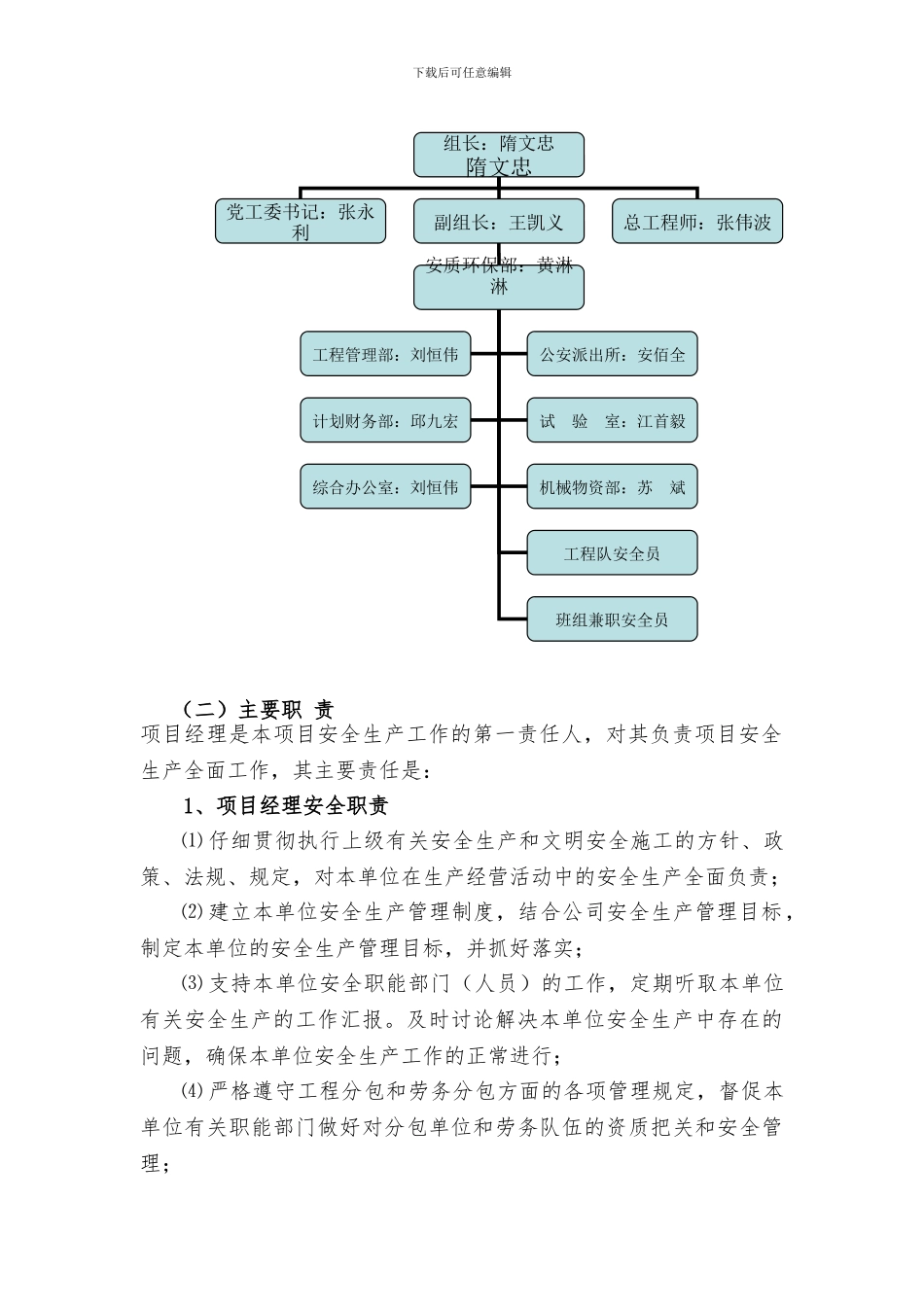

设计采纳双向四车道高速公路标准建设,设计速度 100km/h
路基宽度:整体式路基 26 米,其横断面布置为 0
75 米(土路肩)+3
0 米(硬路肩)+2×3
75 米(行车道)+0
75 米(路缘带)+2 米(中央分隔带)+0
75 米(路缘带)+2×3
75 米(行车道)+3
0 米(硬路肩)+0
75 米(土路肩);分离式路基:左右线路基均为 12 米
75 米(土路肩)+3
0 米(硬路肩)+2×3
75 米(行车道)+1 米(硬路肩)+0
75 米(土路肩);沿线深路堑主要分布于 K3+500~K8+543 微丘高岗路段,大于 20米的路堑共 1 处,最大深切 20
8 米(K6+575)二、编制依据: 1、《建设工程安全生产管理条例》中华人民共和国国务院令第393 号
2、《公路桥涵施工技术法律规范》(JTJ041--2000) 3、交通部《公路工程施工安全技术规程》(JTJ076--95)三、安全目标工程施工完全根据«公路工程施工安全技术规程»、«公路水运工程安全生产监督管理办法(交通部 2024 年第 1 号令)»的要求和其它安全施工的规定进行

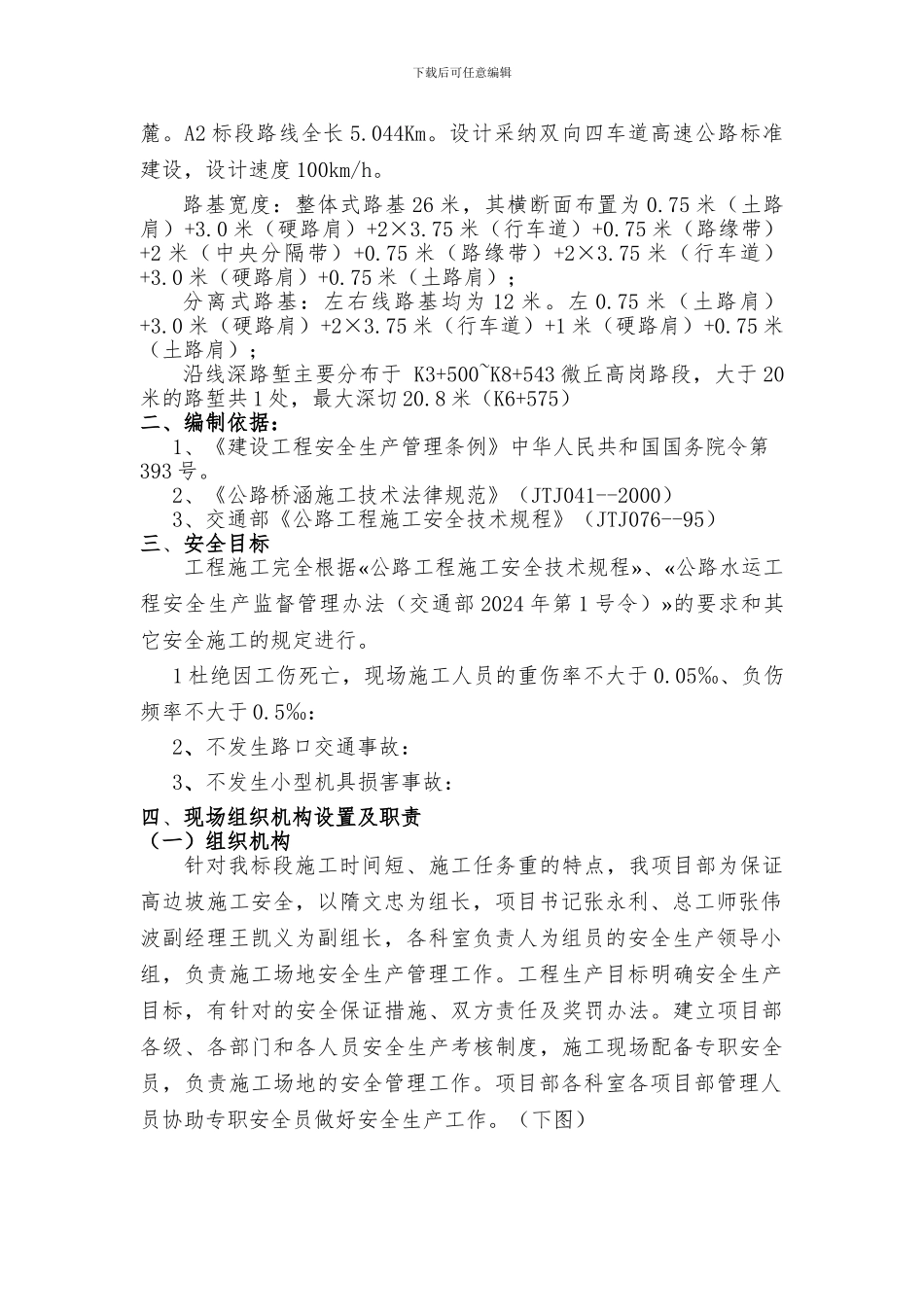

1 杜绝因工伤死亡,现场施工人员的重伤率不大于 0
05‰、负伤频率不大于 0
5‰:2、不发生路口交通事故:3、不发生小型机具损害事故:四、现场组织机构设置及职责(一)组织机构
