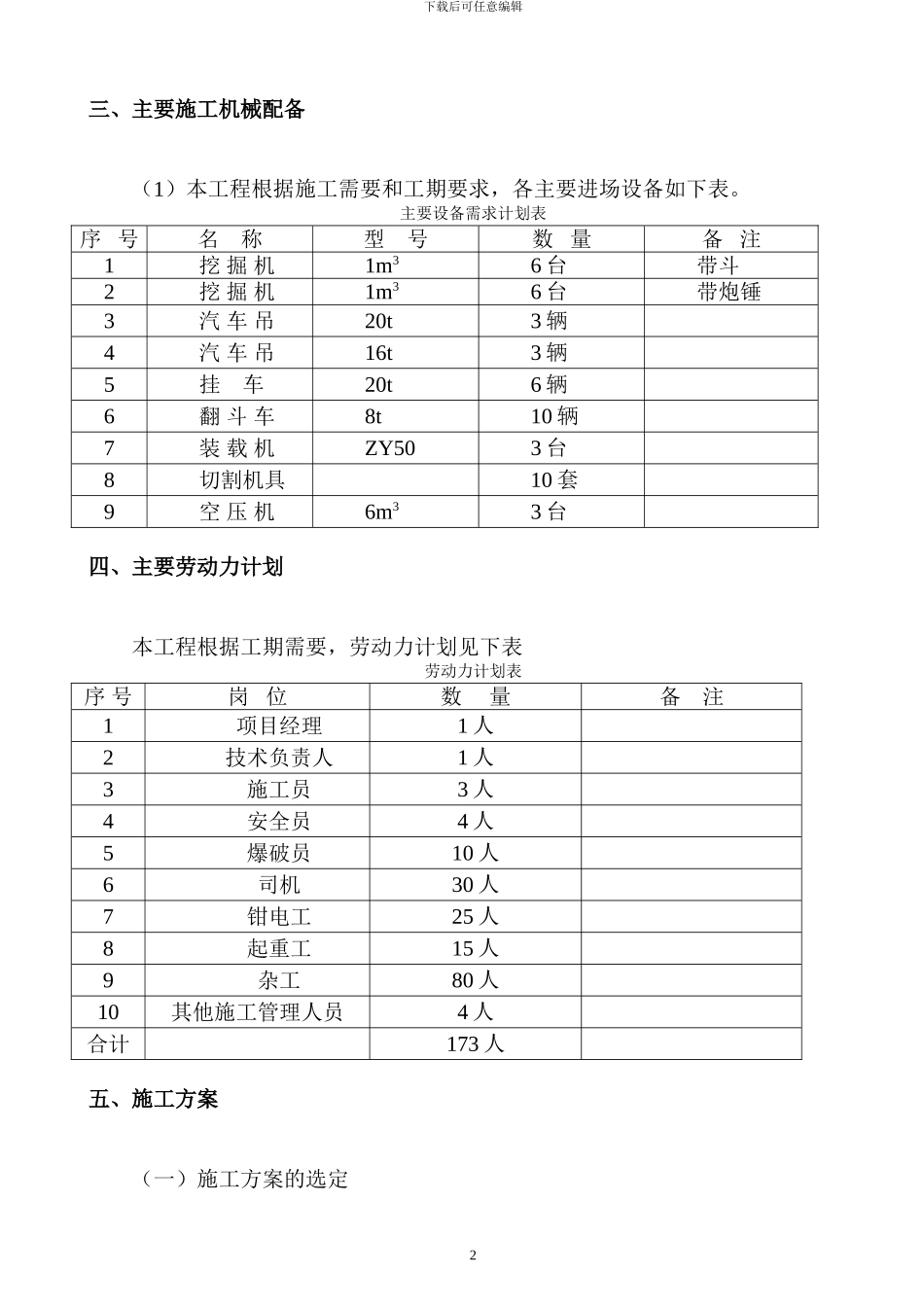

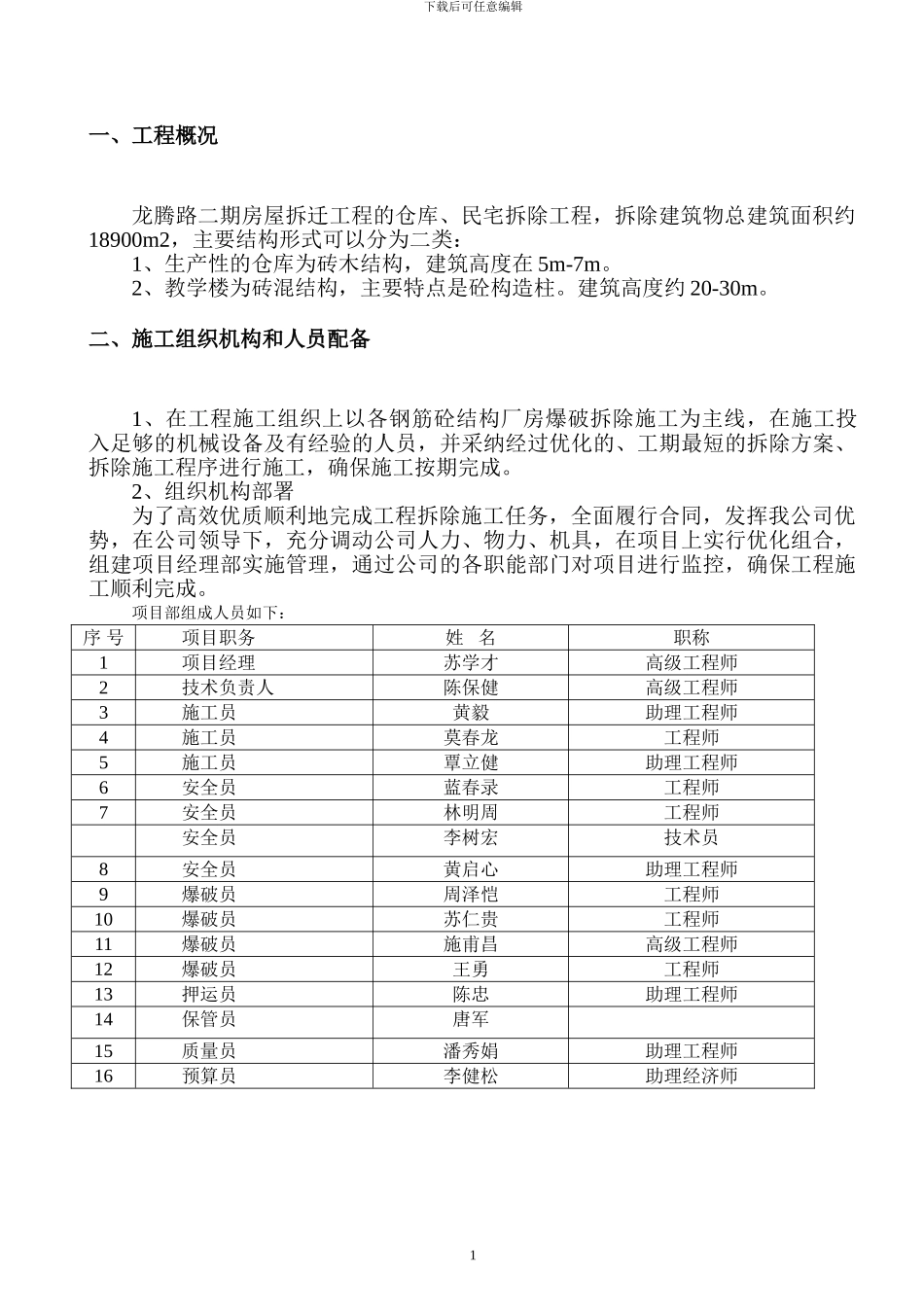

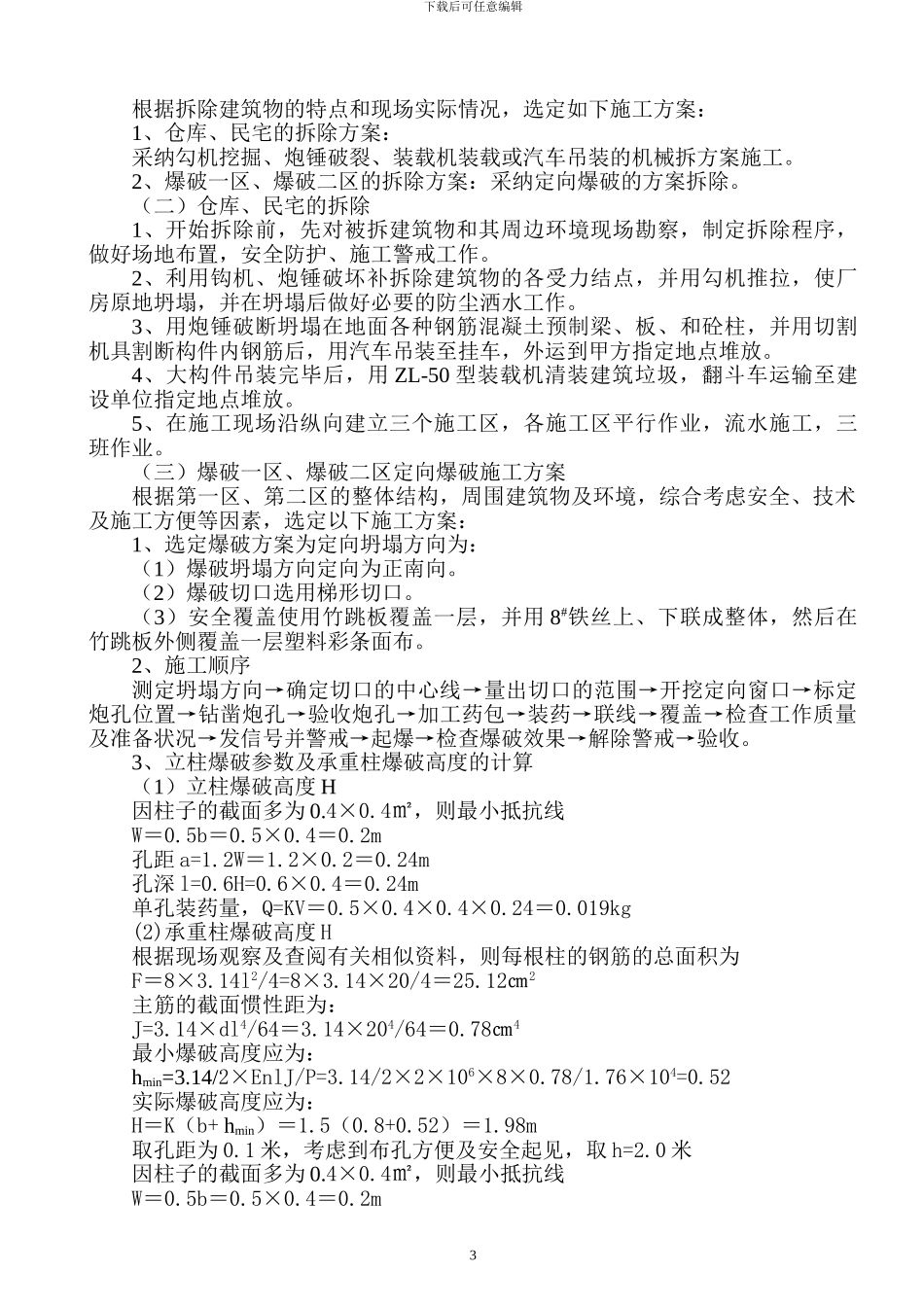

下载后可任意编辑一、工程概况龙腾路二期房屋拆迁工程的仓库、民宅拆除工程,拆除建筑物总建筑面积约18900m2,主要结构形式可以分为二类:1、生产性的仓库为砖木结构,建筑高度在 5m-7m。2、教学楼为砖混结构,主要特点是砼构造柱。建筑高度约 20-30m。二、施工组织机构和人员配备1、在工程施工组织上以各钢筋砼结构厂房爆破拆除施工为主线,在施工投入足够的机械设备及有经验的人员,并采纳经过优化的、工期最短的拆除方案、拆除施工程序进行施工,确保施工按期完成。2、组织机构部署为了高效优质顺利地完成工程拆除施工任务,全面履行合同,发挥我公司优势,在公司领导下,充分调动公司人力、物力、机具,在项目上实行优化组合,组建项目经理部实施管理,通过公司的各职能部门对项目进行监控,确保工程施工顺利完成。项目部组成人员如下:序 号项目职务姓 名 职称1项目经理苏学才高级工程师2技术负责人陈保健高级工程师3施工员黄毅助理工程师4施工员莫春龙工程师5施工员覃立健助理工程师6安全员蓝春录工程师7安全员林明周工程师安全员李树宏技术员8安全员黄启心助理工程师9爆破员周泽恺工程师10爆破员苏仁贵工程师11爆破员施甫昌高级工程师12爆破员王勇工程师13押运员陈忠助理工程师14保管员唐军15质量员潘秀娟助理工程师16预算员李健松助理经济师1下载后可任意编辑三、主要施工机械配备(1)本工程根据施工需要和工期要求,各主要进场设备如下表。主要设备需求计划表序 号名 称型 号数 量备 注1挖 掘 机1m36 台带斗2挖 掘 机1m36 台带炮锤3汽 车 吊20t3 辆4汽 车 吊16t3 辆5挂 车20t6 辆6翻 斗 车8t10 辆7装 载 机ZY503 台8切割机具10 套9空 压 机6m33 台四、主要劳动力计划本工程根据工期需要,劳动力计划见下表劳动力计划表序 号岗 位数 量备 注1项目经理1 人2技术负责人1 人3施工员3 人4安全员4 人5爆破员10 人6司机30 人7钳电工25 人8起重工15 人9杂工80 人10其他施工管理人员4 人合计173 人五、施工方案(一)施工方案的选定2下载后可任意编辑根据拆除建筑物的特点和现场实际情况,选定如下施工方案:1、仓库、民宅的拆除方案:采纳勾机挖掘、炮锤破裂、装载机装载或汽车吊装的机械拆方案施工。2、爆破一区、爆破二区的拆除方案:采纳定向爆破的方案拆除。(二)仓库、民宅的拆除1、开始拆除前,先对被拆建筑物和其周边环境现场勘察,制定拆除程序,做好场地布置,安全防护、施工警戒工...
