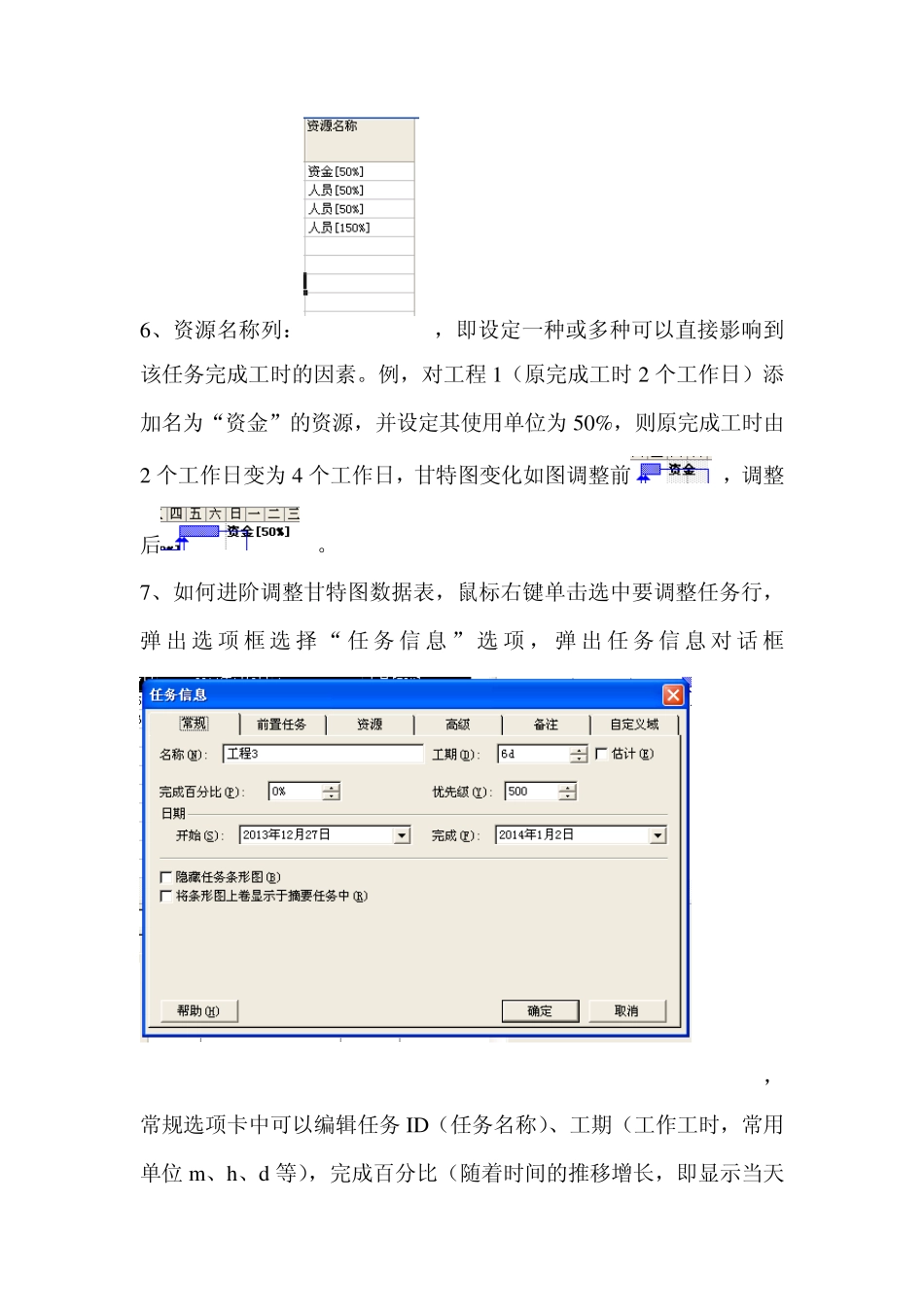

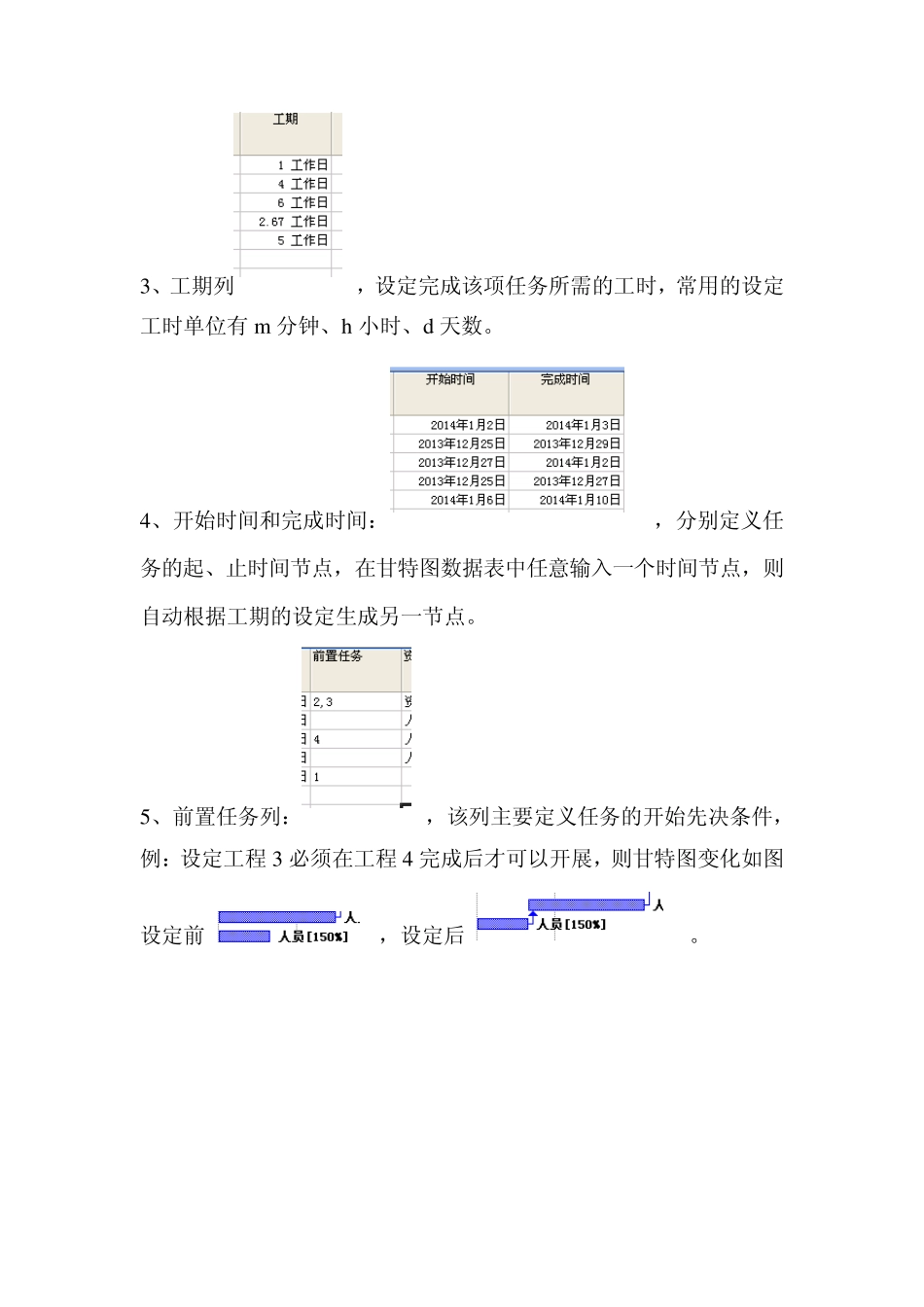

Microsoft Project 软件基本操作 一、甘特图数据表基本操作: 1、任务标记列:主要标示出当前任务执行的前提条件,例如我们设定该任务“开始不得早于 2014 年 1 月 6 日”,即显示效果如图,同时该项工作在甘特图中自动调整至 2014 年 1 月 6 日开始(前提是该项任务无未完成的前置任务)。效果如图 2、任务名称列:,定义每项任务的ID。 3、工期列,设定完成该项任务所需的工时,常用的设定工时单位有 m 分钟、h 小时、d 天数。 4、开始时间和完成时间:,分别定义任务的起、止时间节点,在甘特图数据表中任意输入一个时间节点,则自动根据工期的设定生成另一节点。 5、前置任务列:,该列主要定义任务的开始先决条件,例:设定工程 3 必须在工程 4 完成后才可以开展,则甘特图变化如图设定前,设定后。 6、资源名称列:,即设定一种或多种可以直接影响到该任务完成工时的因素。例,对工程1(原完成工时2 个工作日)添加名为“资金”的资源,并设定其使用单位为50%,则原完成工时由2 个工作日变为4 个工作日,甘特图变化如图调整前,调整后。 7、如何进阶调整甘特图数据表,鼠标右键单击选中要调整任务行,弹 出 选 项 框 选 择 “ 任务信 息 ” 选 项 ,弹 出 任务信 息 对话 框,常规选项卡中可以编辑任务ID(任务名称)、工期(工作工时,常用单位 m 、h、d 等),完成百分比(随着时间的推移增长,即显示当天任务的完成比例,可手动调节,默认显示效果以黑线贯通),优先级(编辑该任务的优先级别,可便于任务级别排序等),开始时间、完成时间。 前置任务选项卡,用于进阶编辑该项任务开始条件,当前任务面的文本框为内容编辑框,标识号为任务的序号,类型列共计 4 种类别,,完成-开始即在条件任务完成后开始该任务,开始-开始即同条件任务同一时间节点开始该任务,完成-完成即与条件任务同一时间完成,开始时间自动向前推移,开始-完成即条件任务的开始时间为该任务的完成时间。 资源选项卡,即设置影响任务工期的条件,资源对应的单位即平均每个工时所使用该项资源的比例。 高级选项卡,可以手动调节限制类型等,同时甘特图自动调节时间开始或完成时间,并在标识列生成标识图表。。 甘特图数据表基本操作如上。 二、甘特图基本操作: 针对每一个任务的操作同数据表,仅在该任务图上右键单击选择任务信息即可调出任务调整对话框。下面介绍几个常用问题: 1 、 甘特图整 ...
