Φ650SMW 工法桩质量控制要点 1 、施工工艺 1
1 施工流程 施工流程应根据施工场地大小、周围环境等因素,施工时不得出现冷缝,搭接施工的相邻桩的施工间歇时间应不超过 15 小时,合理设计施工流程,确保安全、优质完成本工程

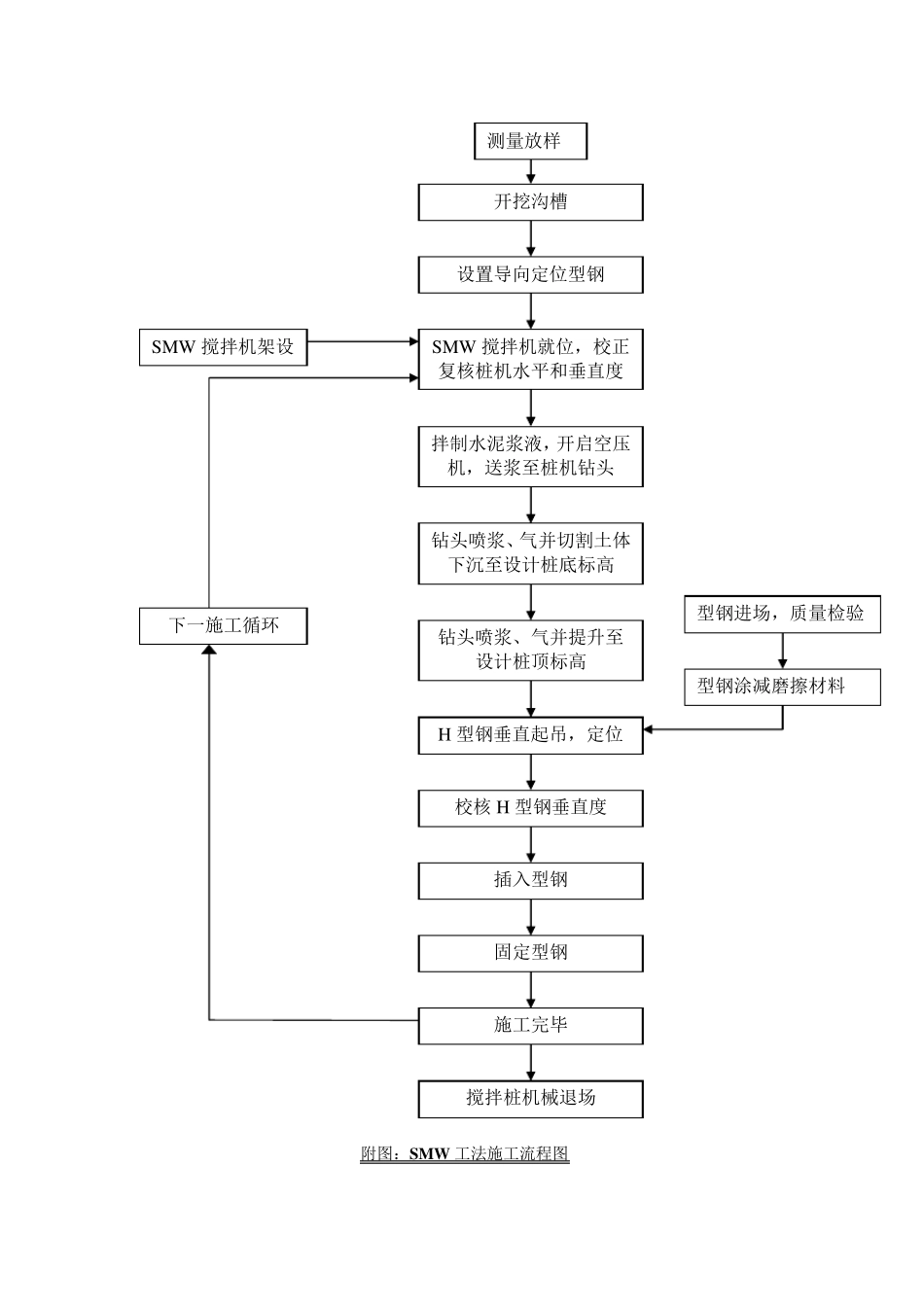

附图:SMW 工法施工流程图 开挖沟槽 设置导向定位型钢 SMW 搅拌机就位,校正 复核桩机水平和垂直度 拌制水泥浆液,开启空压机,送浆至桩机钻头 钻头喷浆、气并切割土体下沉至设计桩底标高 钻头喷浆、气并提升至 设计桩顶标高 H 型钢垂直起吊,定位 校核H 型钢垂直度 插入型钢 固定型钢 施工完毕 SMW 搅拌机架设 下一施工循环 型钢进场,质量检验 型钢涂减磨擦材料 测量放样 搅拌桩机械退场 为 保 证 Ф 650 三 轴 水 泥 搅 拌 桩 的 连 续 性 和 接 头 的 施 工 质 量 , 达 到 设 计 要 求 的 防 渗 要 求 ,主 要 依 靠 重 复 套 钻 来 保 证 , 下 图 阴 影 部 分 为 重 复 套 钻

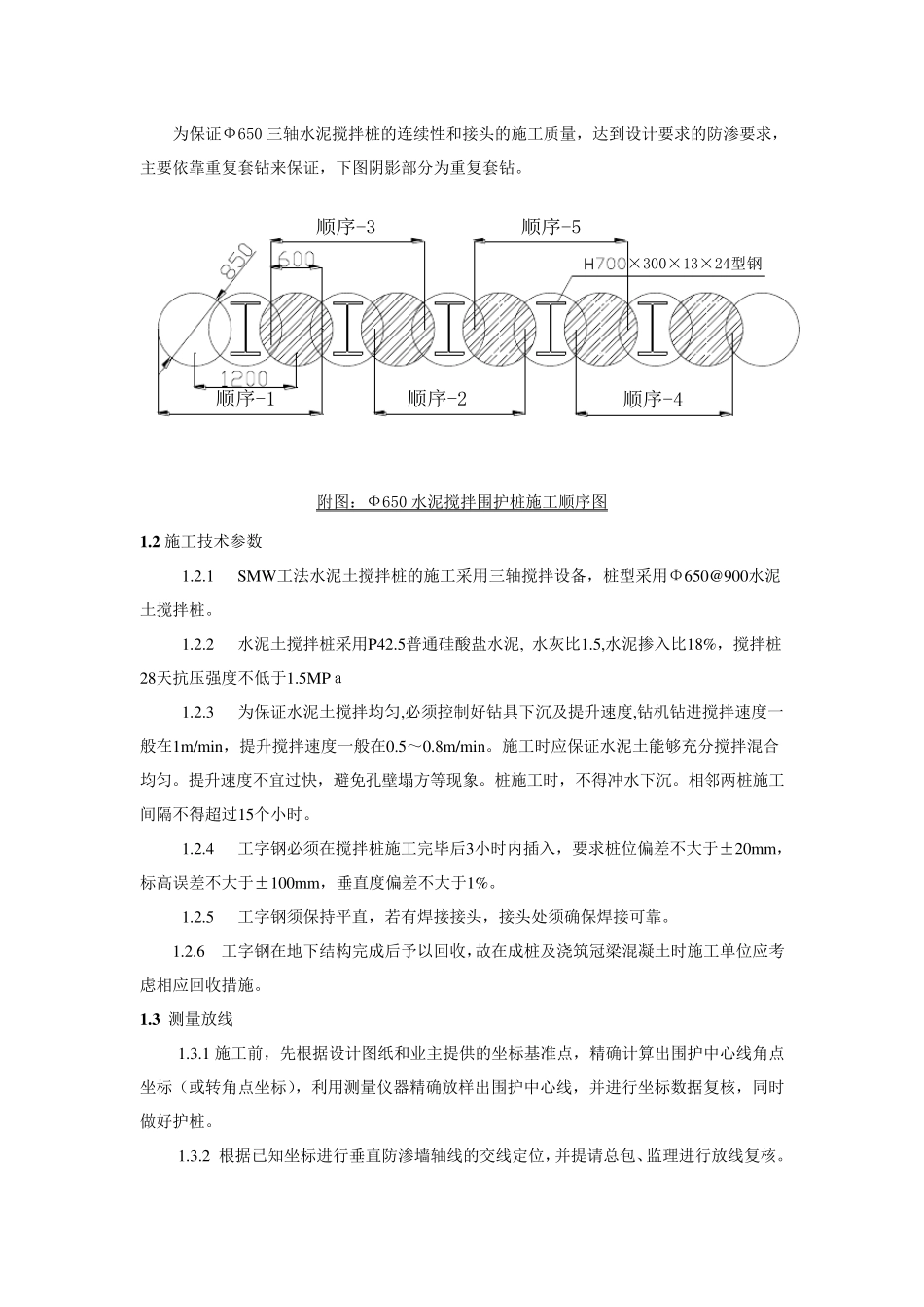

顺序-2顺序-1顺序-3顺序-4顺序-5× 300× 13× 24型 钢 附 图 : Ф 650 水 泥 搅 拌 围 护 桩 施 工 顺 序 图 1
2 施 工 技 术 参 数 1
1 SMW工 法 水 泥 土 搅 拌 桩 的 施 工 采 用 三 轴 搅 拌 设 备 , 桩 型 采 用 Φ 650@900水 泥土 搅 拌 桩
2 水 泥 土 搅 拌 桩 采 用 P42
5普 通 硅 酸 盐 水 泥 , 水 灰 比 1
5,水 泥 掺 入 比 18%, 搅 拌 桩28天 抗 压 强 度 不 低 于 1
5MPa 1
3 为 保 证 水 泥 土 搅 拌 均 匀 ,必 须 控 制 好 钻 具 下 沉 及 提 升 速 度 ,钻 机 钻 进 搅 拌 速 度 一般 在 1m/min, 提 升 搅 拌 速
