水泥搅拌桩 ( 干喷 ) 施工技术交底2 交底提要水泥搅拌桩干喷施工的相关材料、机具准备、施工工艺及质量要求

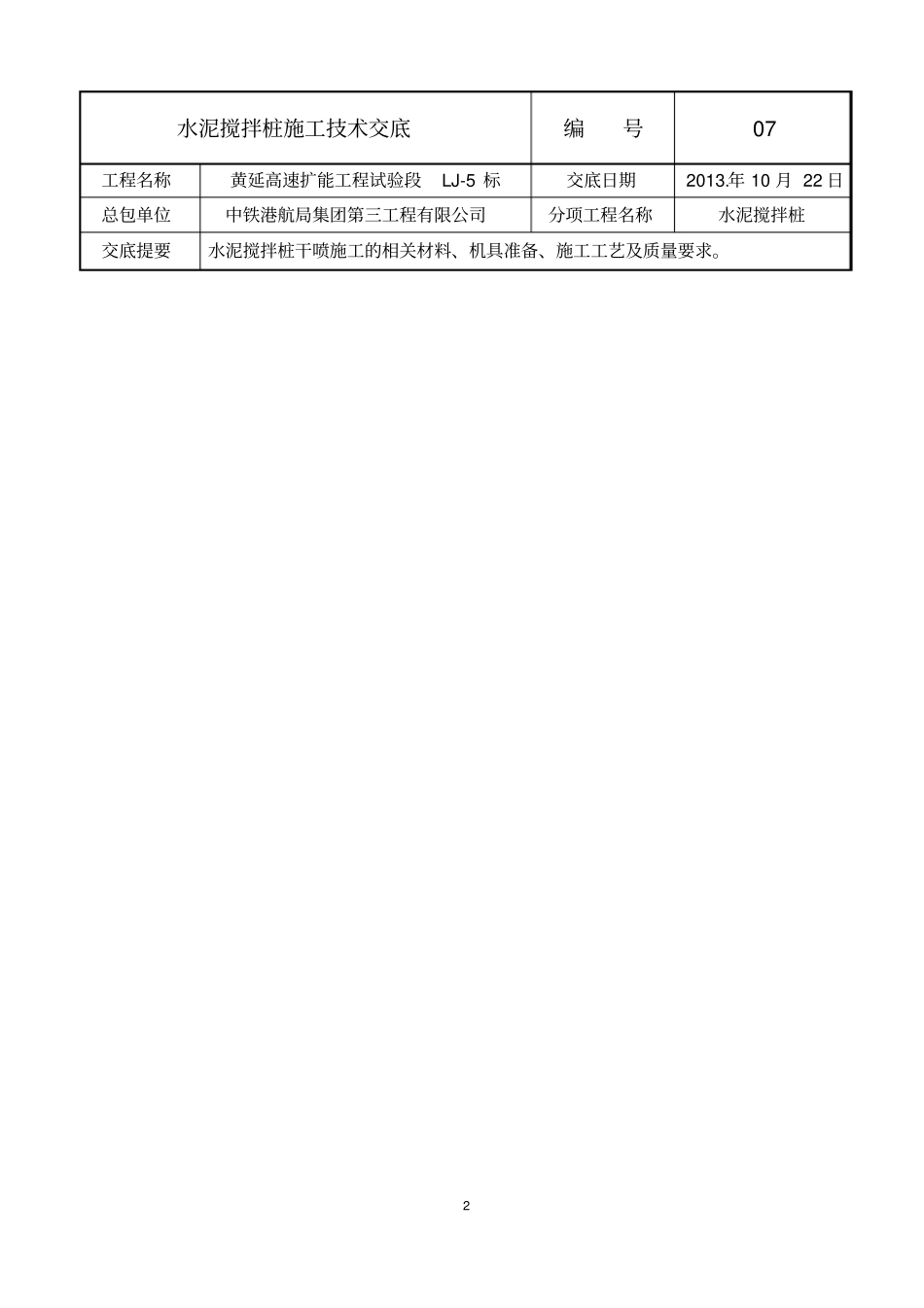

水泥搅拌桩施工技术交底编号07 工程名称黄延高速扩能工程试验段LJ-5 标交底日期2013
年 10 月 22 日总包单位中铁港航局集团第三工程有限公司分项工程名称水泥搅拌桩3 5 交底内容:1 范围本施工交底适用于桥子沟3#墩桩基工程软基处理水泥搅拌桩干喷施工
2 施工准备2
1 材料和主要机具(1)水泥选用 42
5 普通硅酸盐水泥,水泥要求新鲜、干燥、无结块,严禁使用过期、受潮水泥,水泥必须有出厂合格证
水泥每米用量37kg
(2)主要机具有:粉喷桩搅拌桩钻机、空压机、水准仪,经纬仪、散装水泥罐
2 作业条件(1)进场道路畅通,将施工用水、用电接至施工现场
(2)清除施工场地内的地上、地下障碍物,回填素土整平并碾压密实
(3)确定轴线控制网及水准控制点,放好桩位线,用钢尺定出每根粉喷桩的桩位,并用钢筋插入图层做好标记,每根桩的桩位误差不得大于5cm
桩位样桩钉入至地面一样平,以免车辆碾压倾倒变位而造成桩位移过大
桩位放好后,周围撒上白灰,以示标志,便于打桩查找
同时将多余的样桩及时拔除,以免错打
桩位要经常检查,发现丢失立即补上
3 水泥搅拌桩施工方案3
1 水泥搅拌桩施工工艺流程本次水泥搅拌桩施工考虑到施工现场含水量较大,采用干喷施工工艺
流程图如下:6 3
2 施工方法( 1)测量场地地面标高,以此确定钻孔深度和停灰面深度
(2)放桩位:用经纬仪和钢尺定位、编号、钉钢筋桩,中心误差小于5cm
(3)检查设备:设备安装好后,应进行检查,尤其是高压设备、管路系统,其压力流量必须满足设备要求,喷管内、钻杆内不得有任何杂物,压力管接头密封圈必须良好
(4)工艺试打桩:正式施工前,选择2~3 根桩作为试桩,对提升速度、气压大小等进行测试,试桩运转正常并达到设计要
