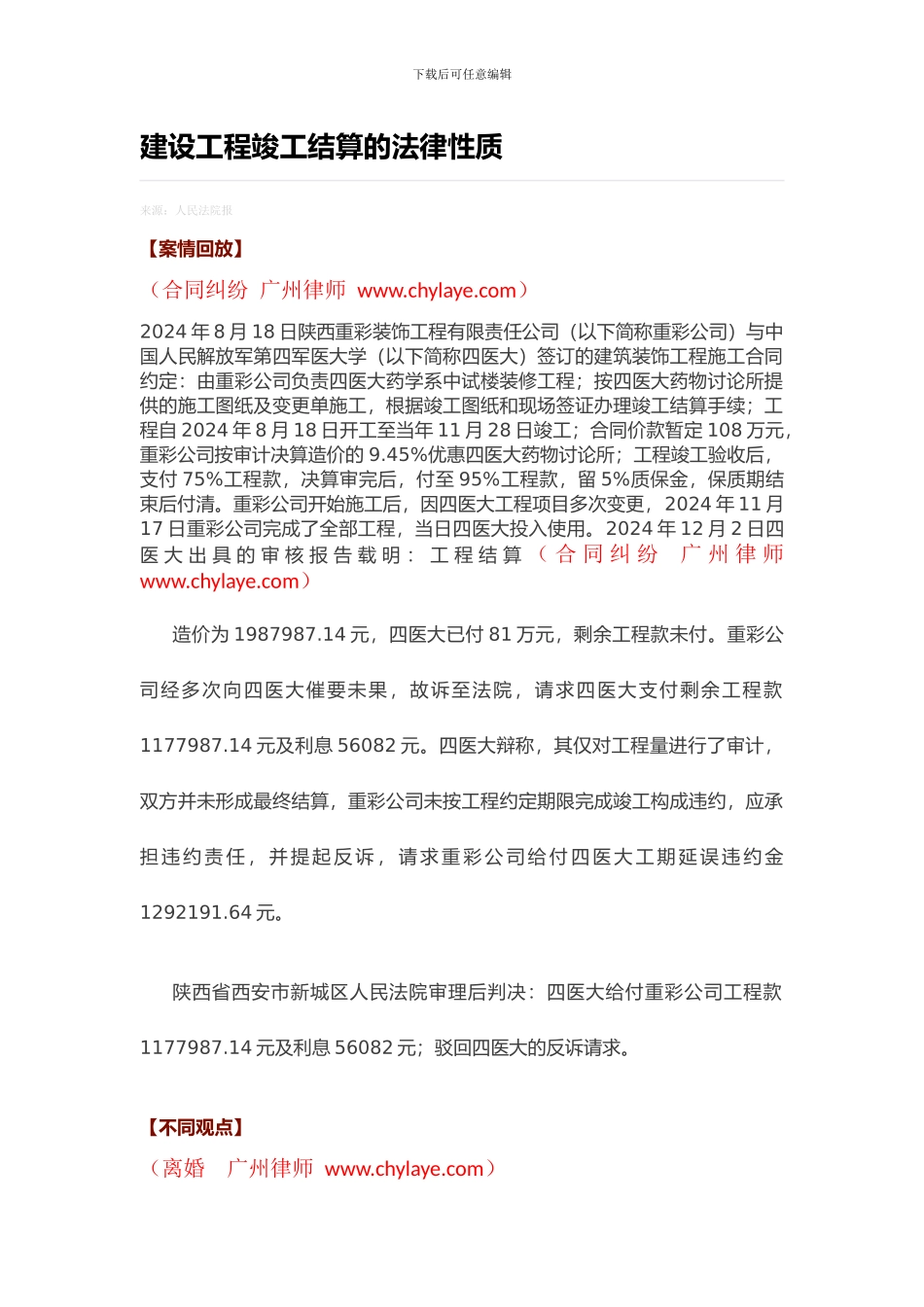

下载后可任意编辑建设工程竣工结算的法律性质来源:人民法院报【案情回放】(合同纠纷 广州律师 www
chylaye
com)2024 年 8 月 18 日陕西重彩装饰工程有限责任公司(以下简称重彩公司)与中国人民解放军第四军医大学(以下简称四医大)签订的建筑装饰工程施工合同约定:由重彩公司负责四医大药学系中试楼装修工程;按四医大药物讨论所提供的施工图纸及变更单施工,根据竣工图纸和现场签证办理竣工结算手续;工程自 2024 年 8 月 18 日开工至当年 11 月 28 日竣工;合同价款暂定 108 万元,重彩公司按审计决算造价的 9
45%优惠四医大药物讨论所;工程竣工验收后,支付 75%工程款,决算审完后,付至 95%工程款,留 5%质保金,保质期结束后付清
重彩公司开始施工后,因四医大工程项目多次变更,2024 年 11 月17 日重彩公司完成了全部工程,当日四医大投入使用
2024 年 12 月 2 日四医 大 出 具 的 审 核 报 告 载 明 : 工 程 结 算 ( 合 同 纠 纷 广 州 律 师 www
chylaye
com)造价为 1987987
14 元,四医大已付 81 万元,剩余工程款未付
重彩公司经多次向四医大催要未果,故诉至法院,请求四医大支付剩余工程款1177987
14 元及利息 56082 元
四医大辩称,其仅对工程量进行了审计,双方并未形成最终结算,重彩公司未按工程约定期限完成竣工构成违约,应承担 违 约 责 任 , 并 提 起 反 诉 , 请 求 重 彩 公 司 给 付 四 医 大 工 期 延 误 违 约 金1292191
陕西省西安市新城区人民法院审理后判决:四医大给付重彩公司工程款1177987
14 元及利息 56082 元;驳回四医大的反诉请求

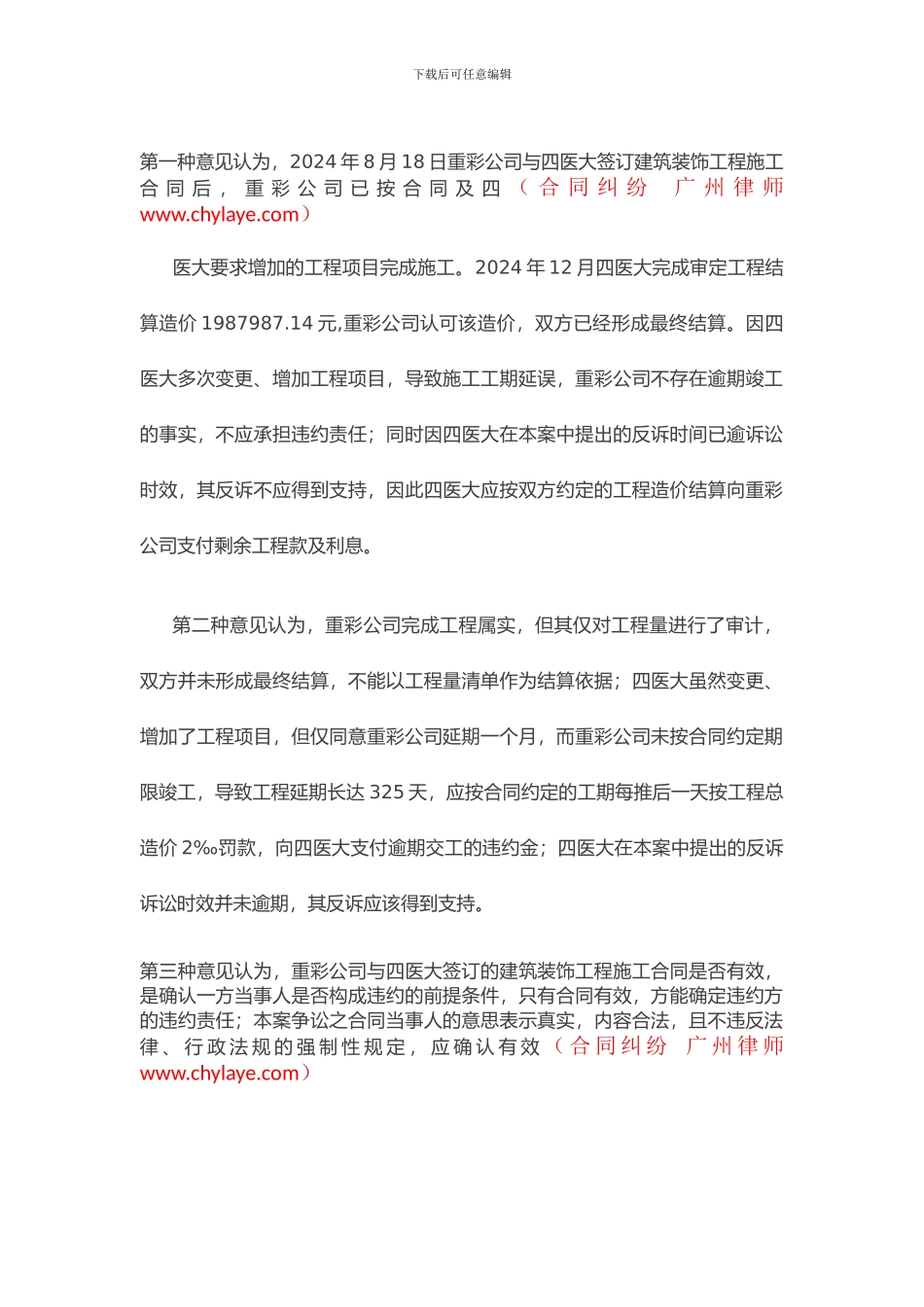

【不同观点】(离婚 广州律师 www
chylaye
com)下载后可任意编
