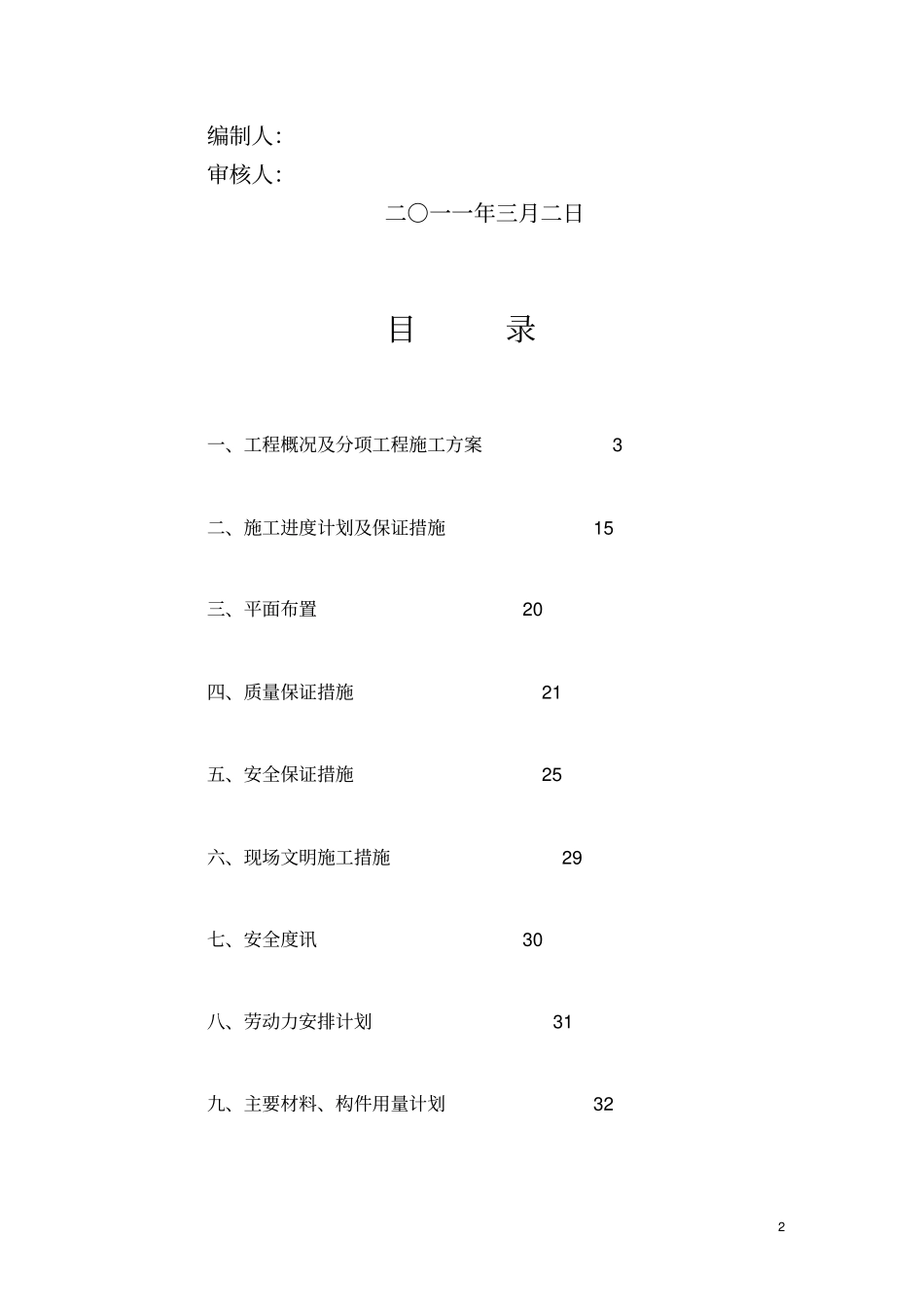

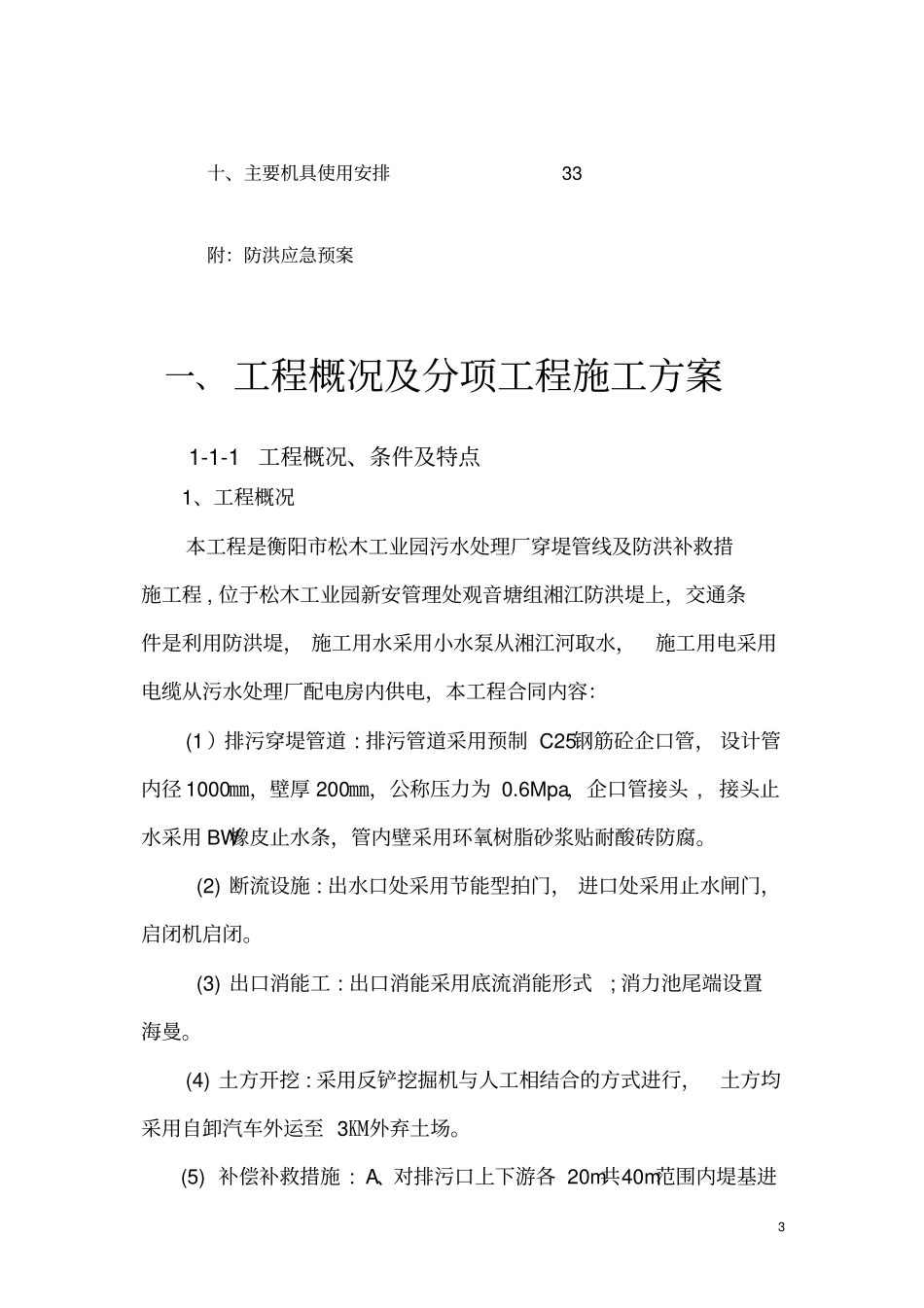

1 松木污水处理厂穿堤管线及防洪补救措施工程施工方案编制单位:湖南衡南第五建筑工程公司2 编制人:审核人:二○一一年三月二日目录一、工程概况及分项工程施工方案 3 二、施工进度计划及保证措施 15 三、平面布置 20 四、质量保证措施 21 五、安全保证措施 25 六、现场文明施工措施 29 七、安全度讯 30 八、劳动力安排计划 31 九、主要材料、构件用量计划 32 3 十、主要机具使用安排 33 附:防洪应急预案一、 工程概况及分项工程施工方案1-1-1 工程概况、条件及特点1、工程概况本工程是衡阳市松木工业园污水处理厂穿堤管线及防洪补救措施工程 , 位于松木工业园新安管理处观音塘组湘江防洪堤上,交通条件是利用防洪堤, 施工用水采用小水泵从湘江河取水,施工用电采用电缆从污水处理厂配电房内供电,本工程合同内容:(1 )排污穿堤管道 : 排污管道采用预制 C25钢筋砼企口管, 设计管内径 1000㎜,壁厚 200㎜,公称压力为 0.6Mpa,企口管接头 , 接头止水采用 BW橡皮止水条,管内壁采用环氧树脂砂浆贴耐酸砖防腐。(2) 断流设施 : 出水口处采用节能型拍门, 进口处采用止水闸门,启闭机启闭。(3) 出口消能工 : 出口消能采用底流消能形式; 消力池尾端设置海曼。(4) 土方开挖 : 采用反铲挖掘机与人工相结合的方式进行,土方均采用自卸汽车外运至 3㏎外弃土场。 (5) 补偿补救措施 : A、对排污口上下游各 20m共40m范围内堤基进4 行高喷防渗处理 ; B、对排污口上下游各 20m土堤加高培厚,同时向两边放坡,与现有堤顶衔接,放坡长度各31m; C、对排污口上下游 30m,下游 50m,共80m范围士堤临水面进行抛石固脚; D 、对排污口上下游20m共40m范围( 除消力池范围外 ) 土堤临水坡进行砼预制块护坡; E 、排污口水位窒高补偿措施为: 补偿770m长的泥结石路面 ( 厚10cm,宽8cm); 本工程钢筋混凝土结构部分:泄槽底板、消力池底板均采用C25砼;泄槽边墙、消力池边墙均采用C20砼;连续管座采用C20 砼;截水环采用 C20 砼;基础垫层采用 C15 砼。1-1-2 工程条件1、场地情况:本工程场地为湘江河一级阶地地貌单元,原场地东部为湘江河, 西部区域为稻田及耕土, 经人工挖平、 填平而成。 地形较平坦开阔,地面标高为51.0m-53.0m 之间。现有防洪堤顶标高为:59.5m,河床标高为 :45.7m,防洪堤为简易公路通往本建筑场地, 交通条件睛天时可满足施工要求。同时该工程建设周边施工环境好...
