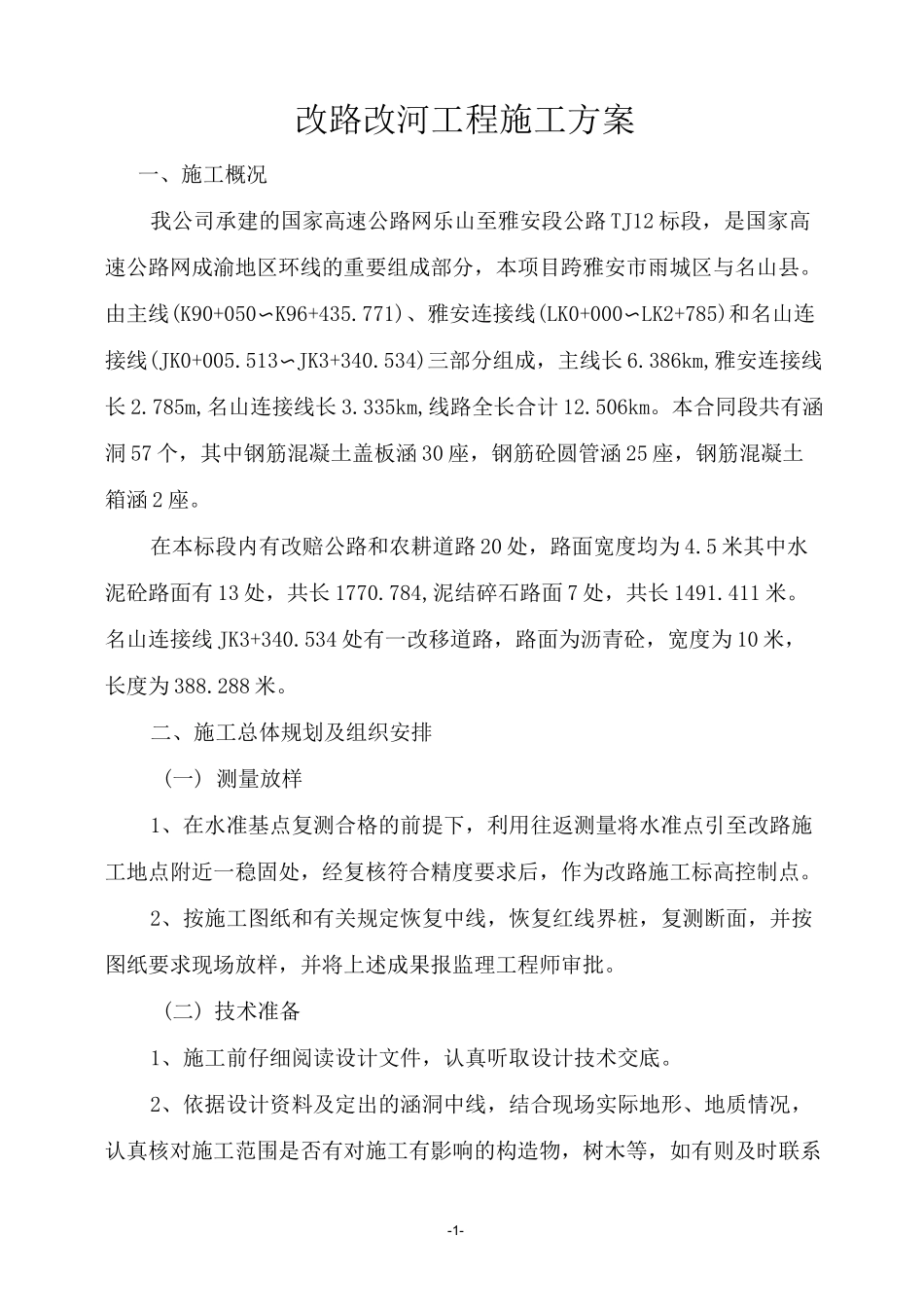

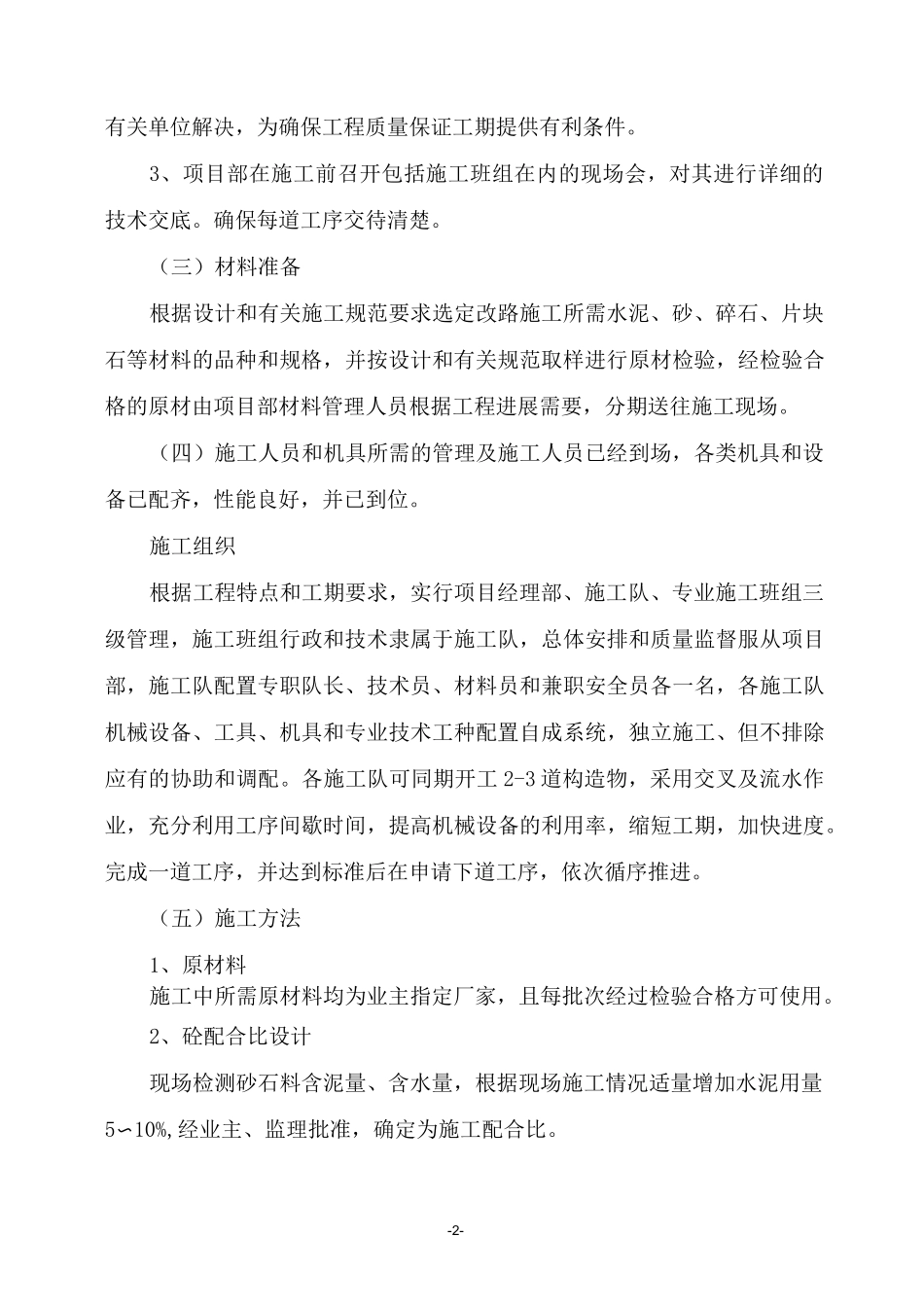

-1-改路改河工程施工方案一、施工概况我公司承建的国家高速公路网乐山至雅安段公路 TJ12 标段,是国家高速公路网成渝地区环线的重要组成部分,本项目跨雅安市雨城区与名山县。由主线(K90+050〜K96+435.771)、雅安连接线(LK0+000〜LK2+785)和名山连接线(JK0+005.513〜JK3+340.534)三部分组成,主线长 6.386km,雅安连接线长 2.785m,名山连接线长 3.335km,线路全长合计 12.506km。本合同段共有涵洞 57 个,其中钢筋混凝土盖板涵 30 座,钢筋砼圆管涵 25 座,钢筋混凝土箱涵 2 座。在本标段内有改赔公路和农耕道路 20 处,路面宽度均为 4.5 米其中水泥砼路面有 13 处,共长 1770.784,泥结碎石路面 7 处,共长 1491.411 米。名山连接线 JK3+340.534 处有一改移道路,路面为沥青砼,宽度为 10 米,长度为 388.288 米。二、施工总体规划及组织安排(一) 测量放样1、在水准基点复测合格的前提下,利用往返测量将水准点引至改路施工地点附近一稳固处,经复核符合精度要求后,作为改路施工标高控制点。2、按施工图纸和有关规定恢复中线,恢复红线界桩,复测断面,并按图纸要求现场放样,并将上述成果报监理工程师审批。(二) 技术准备1、施工前仔细阅读设计文件,认真听取设计技术交底。2、依据设计资料及定出的涵洞中线,结合现场实际地形、地质情况,认真核对施工范围是否有对施工有影响的构造物,树木等,如有则及时联系-2-有关单位解决,为确保工程质量保证工期提供有利条件。3、项目部在施工前召开包括施工班组在内的现场会,对其进行详细的技术交底。确保每道工序交待清楚。(三)材料准备根据设计和有关施工规范要求选定改路施工所需水泥、砂、碎石、片块石等材料的品种和规格,并按设计和有关规范取样进行原材检验,经检验合格的原材由项目部材料管理人员根据工程进展需要,分期送往施工现场。(四)施工人员和机具所需的管理及施工人员已经到场,各类机具和设备已配齐,性能良好,并已到位。施工组织根据工程特点和工期要求,实行项目经理部、施工队、专业施工班组三级管理,施工班组行政和技术隶属于施工队,总体安排和质量监督服从项目部,施工队配置专职队长、技术员、材料员和兼职安全员各一名,各施工队机械设备、工具、机具和专业技术工种配置自成系统,独立施工、但不排除应有的协助和调配。各施工队可同期开工 2-3 道构造物,采用交叉及流水作业,充分利用工序间歇时间,提高机械设备的利用率,缩短工期,...
