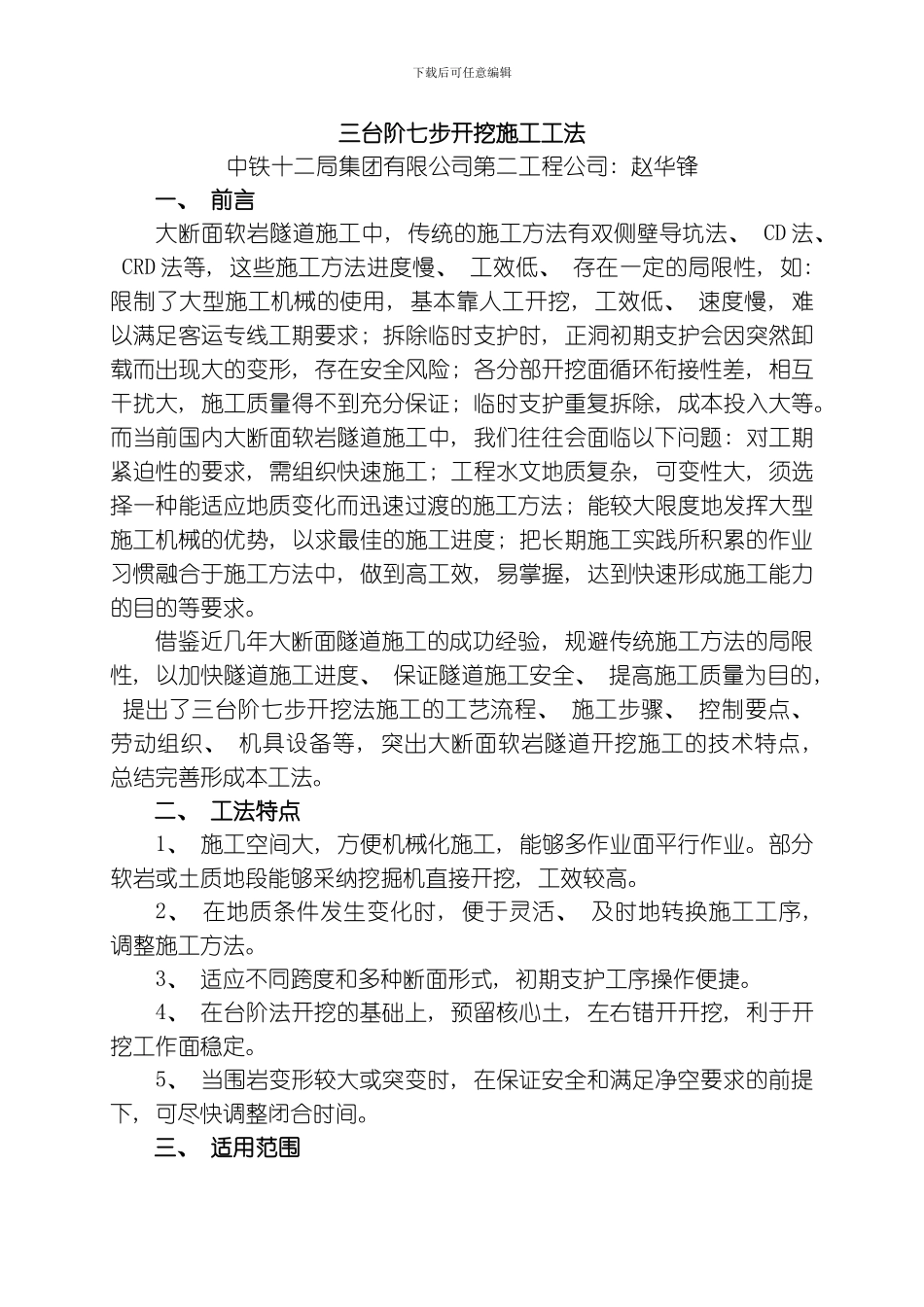

下载后可任意编辑三台阶七步开挖施工工法中铁十二局集团有限公司第二工程公司: 赵华锋一、 前言大断面软岩隧道施工中, 传统的施工方法有双侧壁导坑法、 CD 法、 CRD 法等, 这些施工方法进度慢、 工效低、 存在一定的局限性, 如: 限制了大型施工机械的使用, 基本靠人工开挖, 工效低、 速度慢, 难以满足客运专线工期要求; 拆除临时支护时, 正洞初期支护会因突然卸载而出现大的变形, 存在安全风险; 各分部开挖面循环衔接性差, 相互干扰大, 施工质量得不到充分保证; 临时支护重复拆除, 成本投入大等
而当前国内大断面软岩隧道施工中, 我们往往会面临以下问题: 对工期紧迫性的要求, 需组织快速施工; 工程水文地质复杂, 可变性大, 须选择一种能适应地质变化而迅速过渡的施工方法; 能较大限度地发挥大型施工机械的优势, 以求最佳的施工进度; 把长期施工实践所积累的作业习惯融合于施工方法中, 做到高工效, 易掌握, 达到快速形成施工能力的目的等要求
借鉴近几年大断面隧道施工的成功经验, 规避传统施工方法的局限性, 以加快隧道施工进度、 保证隧道施工安全、 提高施工质量为目的, 提出了三台阶七步开挖法施工的工艺流程、 施工步骤、 控制要点、 劳动组织、 机具设备等, 突出大断面软岩隧道开挖施工的技术特点, 总结完善形成本工法
二、 工法特点1、 施工空间大, 方便机械化施工, 能够多作业面平行作业
部分软岩或土质地段能够采纳挖掘机直接开挖, 工效较高
2、 在地质条件发生变化时, 便于灵活、 及时地转换施工工序, 调整施工方法
3、 适应不同跨度和多种断面形式, 初期支护工序操作便捷
4、 在台阶法开挖的基础上, 预留核心土, 左右错开开挖, 利于开挖工作面稳定
5、 当围岩变形较大或突变时, 在保证安全和满足净空要求的前提下, 可尽快调整闭合时间

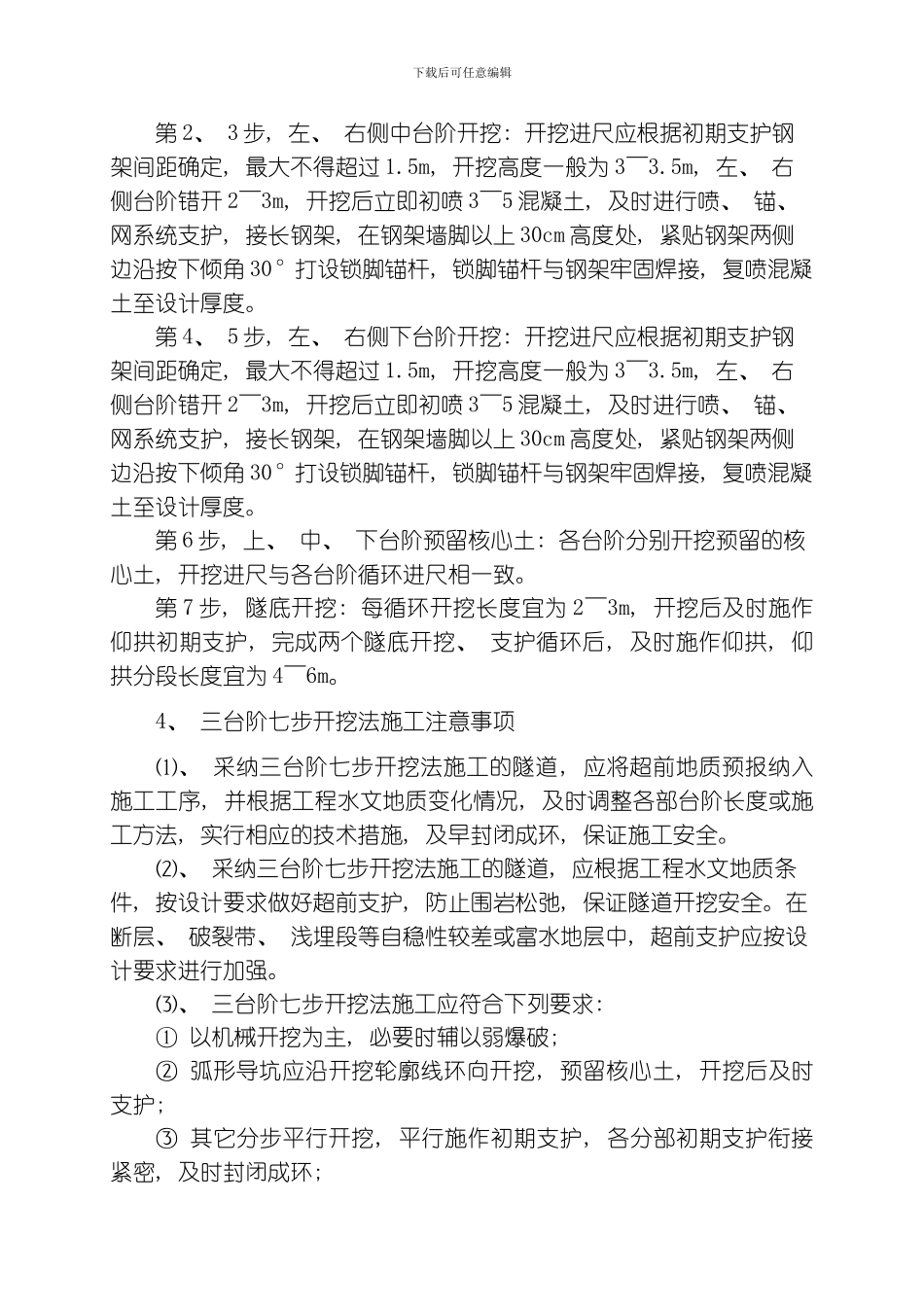

三、 适用范围下载后可任意编辑本工
