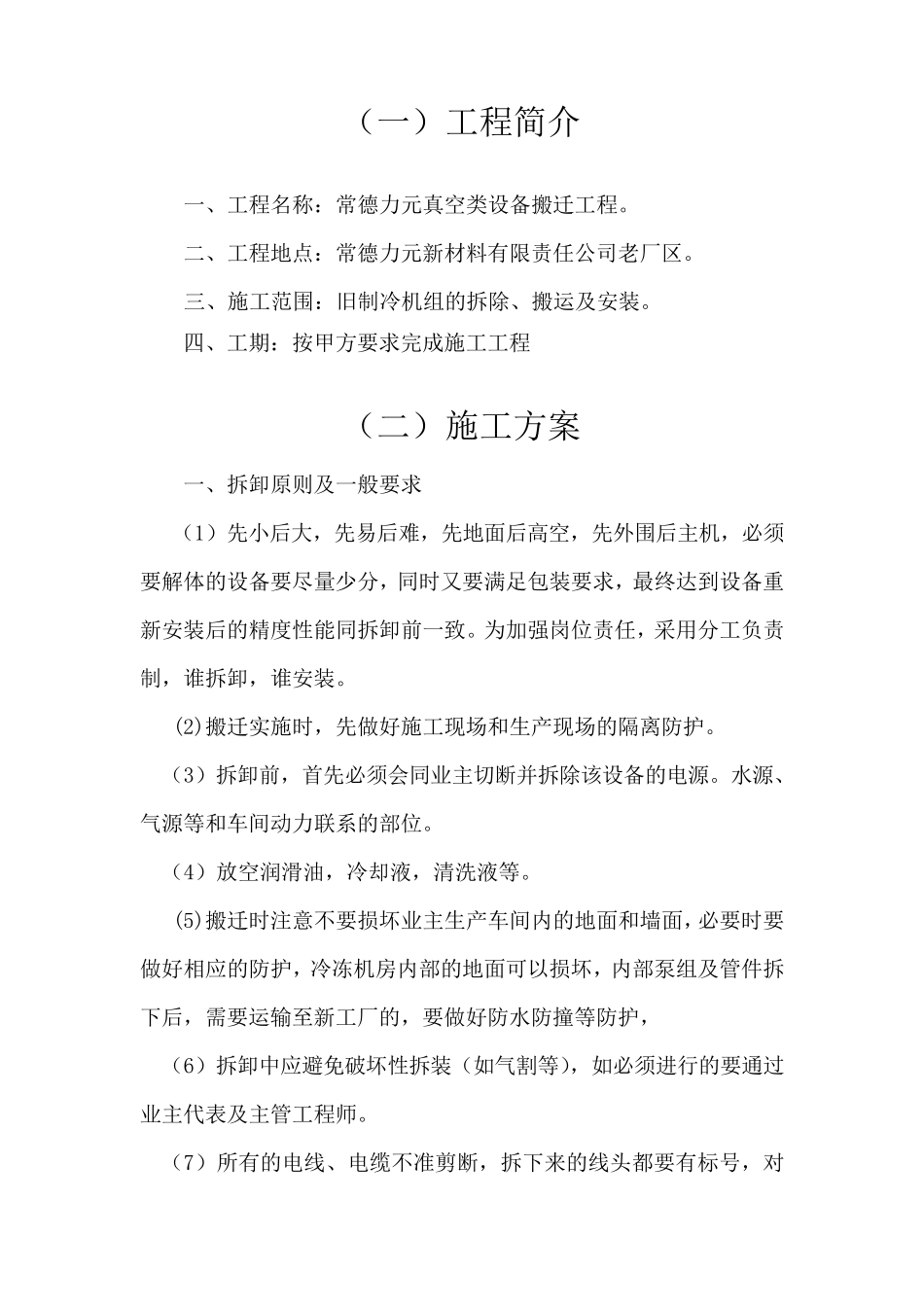

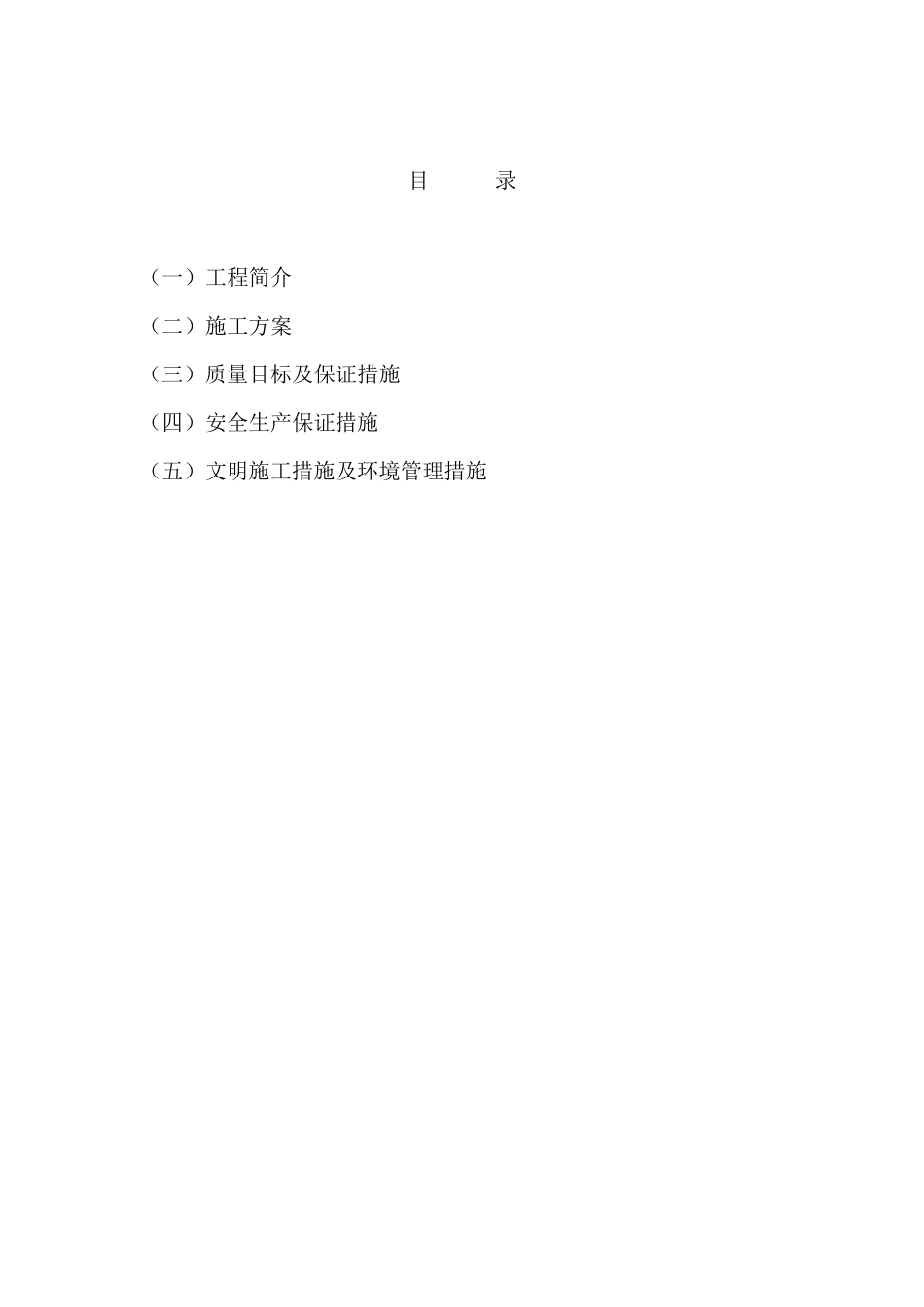

常德力元新材料有限责任公司 HEV 用泡沫镍产业园项目—真空类设备搬迁项目 冷水机组拆除方案 编制: 审核: 批准: 湖南省工业设备安装有限公司常德力元目部 2015 年 12 月 7 日 目 录 (一)工程简介 (二)施工方案 (三)质量目标及保证措施 (四)安全生产保证措施 (五)文明施工措施及环境管理措施 (一)工程简介 一、工程名称:常德力元真空类设备搬迁工程
二、工程地点:常德力元新材料有限责任公司老厂区
三、施工范围:旧制冷机组的拆除、搬运及安装
四、工期:按甲方要求完成施工工程 (二)施工方案 一、拆卸原则及一般要求 (1)先小后大,先易后难,先地面后高空,先外围后主机,必须要解体的设备要尽量少分,同时又要满足包装要求,最终达到设备重新安装后的精度性能同拆卸前一致
为加强岗位责任,采用分工负责制,谁拆卸,谁安装
(2)搬迁实施时,先做好施工现场和生产现场的隔离防护
(3)拆卸前,首先必须会同业主切断并拆除该设备的电源
水源、气源等和车间动力联系的部位
(4)放空润滑油,冷却液,清洗液等
(5)搬迁时注意不要损坏业主生产车间内的地面和墙面,必要时要做好相应的防护,冷冻 机房 内部的地面可 以 损坏,内部泵 组及管 件 拆下 后,需 要运输 至 新工厂的,要做好防水防撞 等防护, (6)拆卸中 应避 免 破 坏性拆装(如 气割 等),如 必须进 行 的要通 过业主代 表 及主管 工程师
(7)所 有的电线 、电缆 不准 剪 断,拆下 来 的线 头 都 要有标 号 ,对 有些线头没有标号的,要先补充后再拆下,线号不准丢失,拆线前要进行三对照(内部线号
端子板号、外部线号)确认无误后,方可拆卸,否则要调整线号
(8)设备的电气柜内件不要拆下,拆线后用胶带纸封住外门,对拆下的动力柜,电源柜,控制柜做好防护,确保运输安全
对拆下的电线电缆进行整理,清晰
