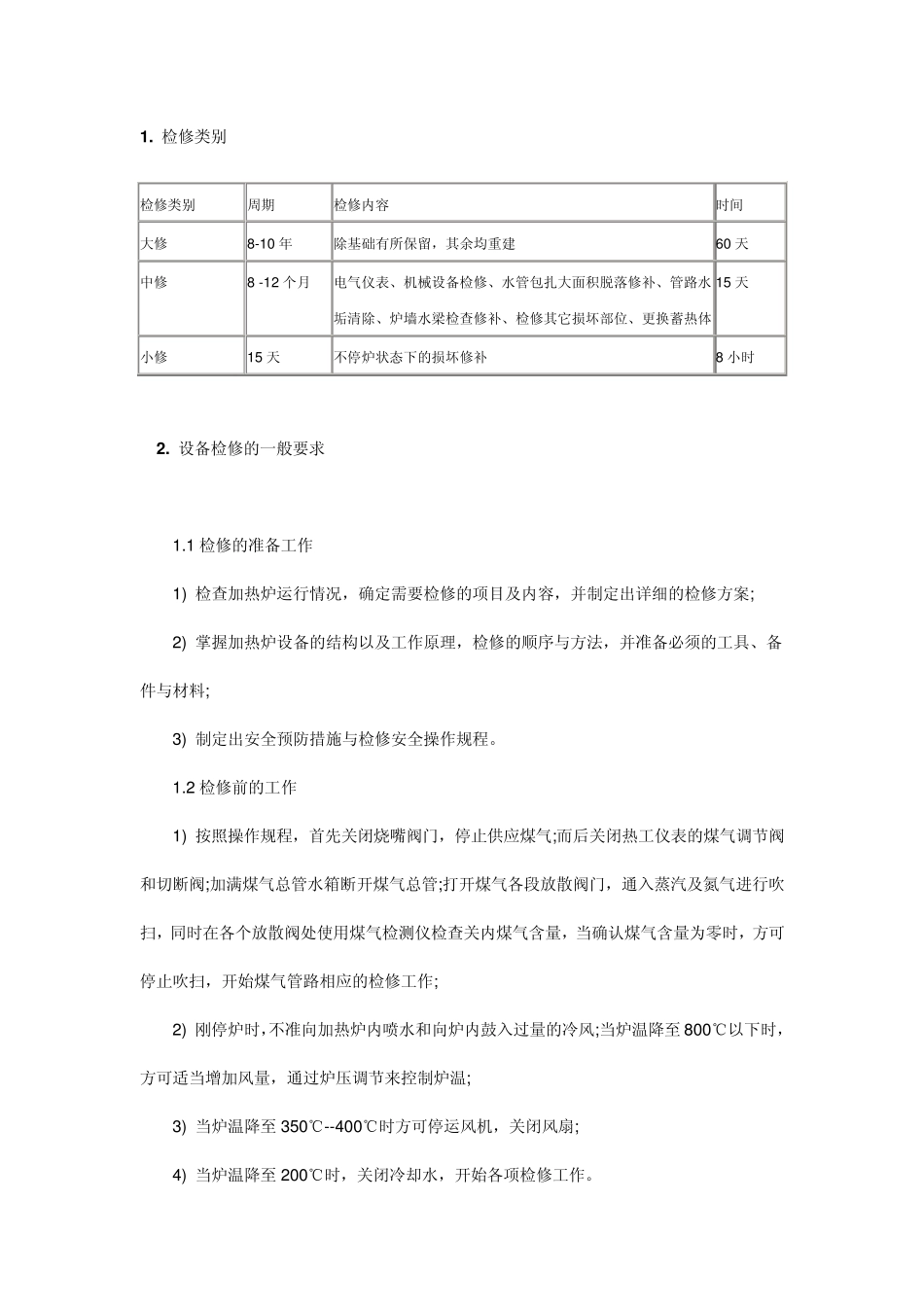

1 . 检修类别 检修类别 周期 检修内容 时间 大修 8-10 年 除基础有所保留,其余均重建 60 天 中修 8 -12 个月 电气仪表、机械设备检修、水管包扎大面积脱落修补、管路水垢清除、炉墙水梁检查修补、检修其它损坏部位、更换蓄热体 15 天 小修 15 天 不停炉状态下的损坏修补 8 小时 2 . 设备检修的一般要求 1.1 检修的准备工作 1) 检查加热炉运行情况,确定需要检修的项目及内容,并制定出详细的检修方案; 2) 掌握加热炉设备的结构以及工作原理,检修的顺序与方法,并准备必须的工具、备件与材料; 3) 制定出安全预防措施与检修安全操作规程。 1.2 检修前的工作 1) 按照操作规程,首先关闭烧嘴阀门,停止供应煤气;而后关闭热工仪表的煤气调节阀和切断阀;加满煤气总管水箱断开煤气总管;打开煤气各段放散阀门,通入蒸汽及氮气进行吹扫,同时在各个放散阀处使用煤气检测仪检查关内煤气含量,当确认煤气含量为零时,方可停止吹扫,开始煤气管路相应的检修工作; 2) 刚停炉时,不准向加热炉内喷水和向炉内鼓入过量的冷风;当炉温降至800℃以下时,方可适当增加风量,通过炉压调节来控制炉温; 3) 当炉温降至350℃--400℃时方可停运风机,关闭风扇; 4) 当炉温降至200℃时,关闭冷却水,开始各项检修工作。 1.3 检修完毕后 1) 检修完毕后,将加热炉内清理干净,密封加热炉各个人孔、烟道口,将现场清理干净; 2) 检查冷却水水压、流量、温度,水封槽液位,一切正常后,开始氮气吹扫; 3) 吹扫完毕后,通入煤气,作防爆试验,确认正常后,点火烘炉,按加热炉操作规程升温加热钢坯。 3 . 加热炉冷却管路检修 3.1 管路酸洗: 加热炉管路酸洗时,使用专用酸洗液在整个冷却管路内打循环。 加热炉酸洗步骤 1) 首先确认加热炉温度已达到停水状态,加热炉静环水停送,具备酸洗状态。 2) 检查加热炉各个管路阀门的使用状态。 3) 关闭冷却水进水总管阀门,并插上盲板,检查并关闭相关旁通阀门,将酸洗池进水管路用法兰与进水总管相联接。 4) 在酸洗池内首先注入冷却水,打开水泵,在冷却管路内通入普通水,对管路进行检查,是否有泄漏或封闭不严的区域,进行处理,确保各个管路万无一失。 5) 在酸洗池内加入酸液,开始酸洗。 6) 在酸洗过程中,由于酸洗池相对压力、流量均较小,为了酸洗彻底充分,通过调整回水阀门,来对各个冷却管路逐个进行酸洗,而后调小各个回水流量,再全部冲洗一段时间。 7...
