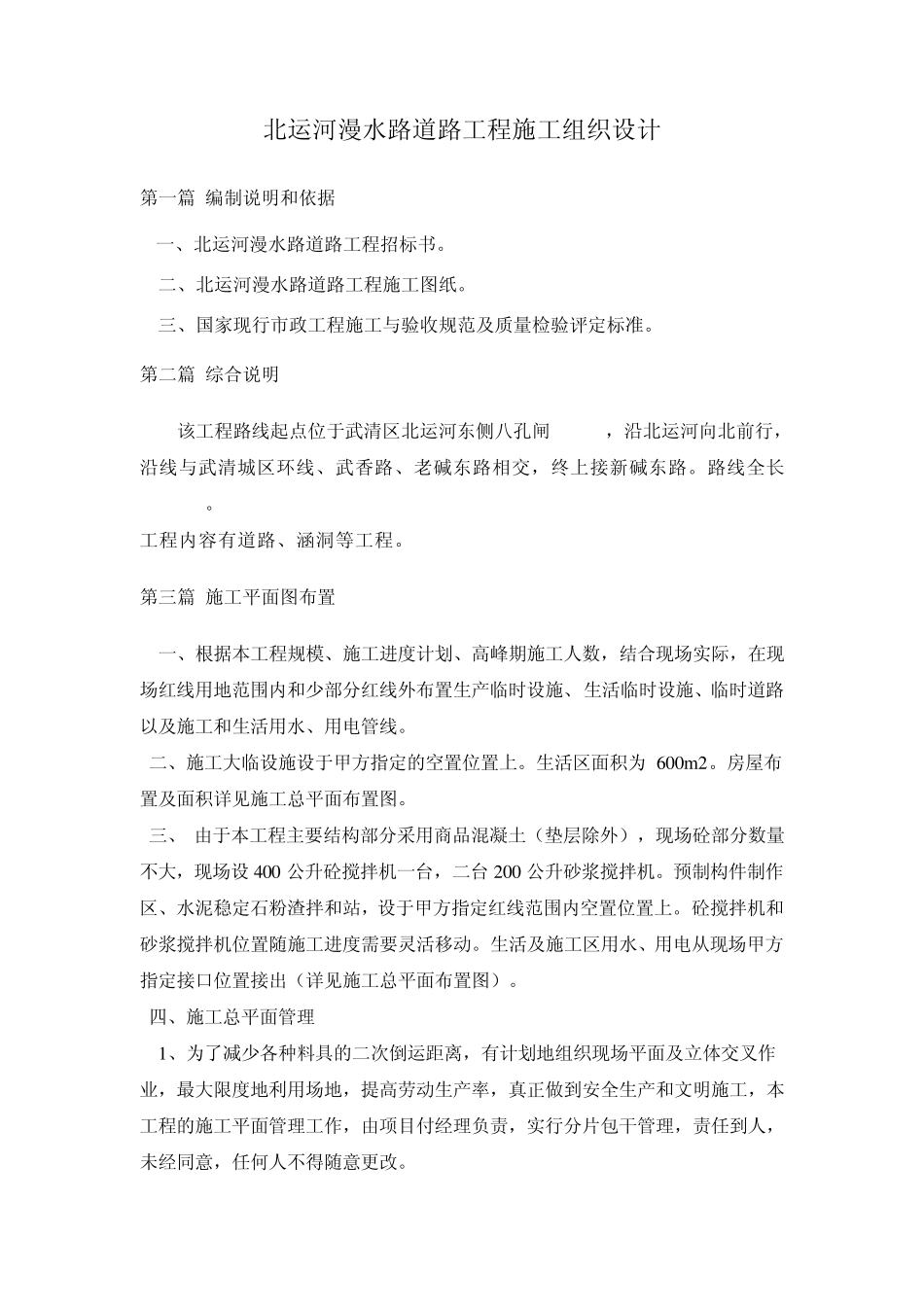

北运河漫水路道路工程施工组织设计 第一篇 编制说明和依据 一、北运河漫水路道路工程招标书
二、北运河漫水路道路工程施工图纸
三、国家现行市政工程施工与验收规范及质量检验评定标准
第二篇 综合说明 该工程路线起点位于武清区北运河东侧八孔闸K0+000,沿北运河向北前行,沿线与武清城区环线、武香路、老碱东路相交,终上接新碱东路
工程内容有道路、涵洞等工程
第三篇 施工平面图布置 一、根据本工程规模、施工进度计划、高峰期施工人数,结合现场实际,在现场红线用地范围内和少部分红线外布置生产临时设施、生活临时设施、临时道路以及施工和生活用水、用电管线
二、施工大临设施设于甲方指定的空置位置上
生活区面积为 600m 2
房屋布置及面积详见施工总平面布置图
三、 由于本工程主要结构部分采用商品混凝土(垫层除外),现场砼部分数量不大,现场设400 公升砼搅拌机一台,二台 200 公升砂浆搅拌机
预制构件制作区、水泥稳定石粉渣拌和站,设于甲方指定红线范围内空置位置上
砼搅拌机和砂浆搅拌机位置随施工进度需要灵活移动
生活及施工区用水、用电从现场甲方指定接口位置接出(详见施工总平面布置图)
四、施工总平面管理 1、为了减少各种料具的二次倒运距离,有计划地组织现场平面及立体交叉作业,最大限度地利用场地,提高劳动生产率,真正做到安全生产和文明施工,本工程的施工平面管理工作,由项目付经理负责,实行分片包干管理,责任到人,未经同意,任何人不得随意更改

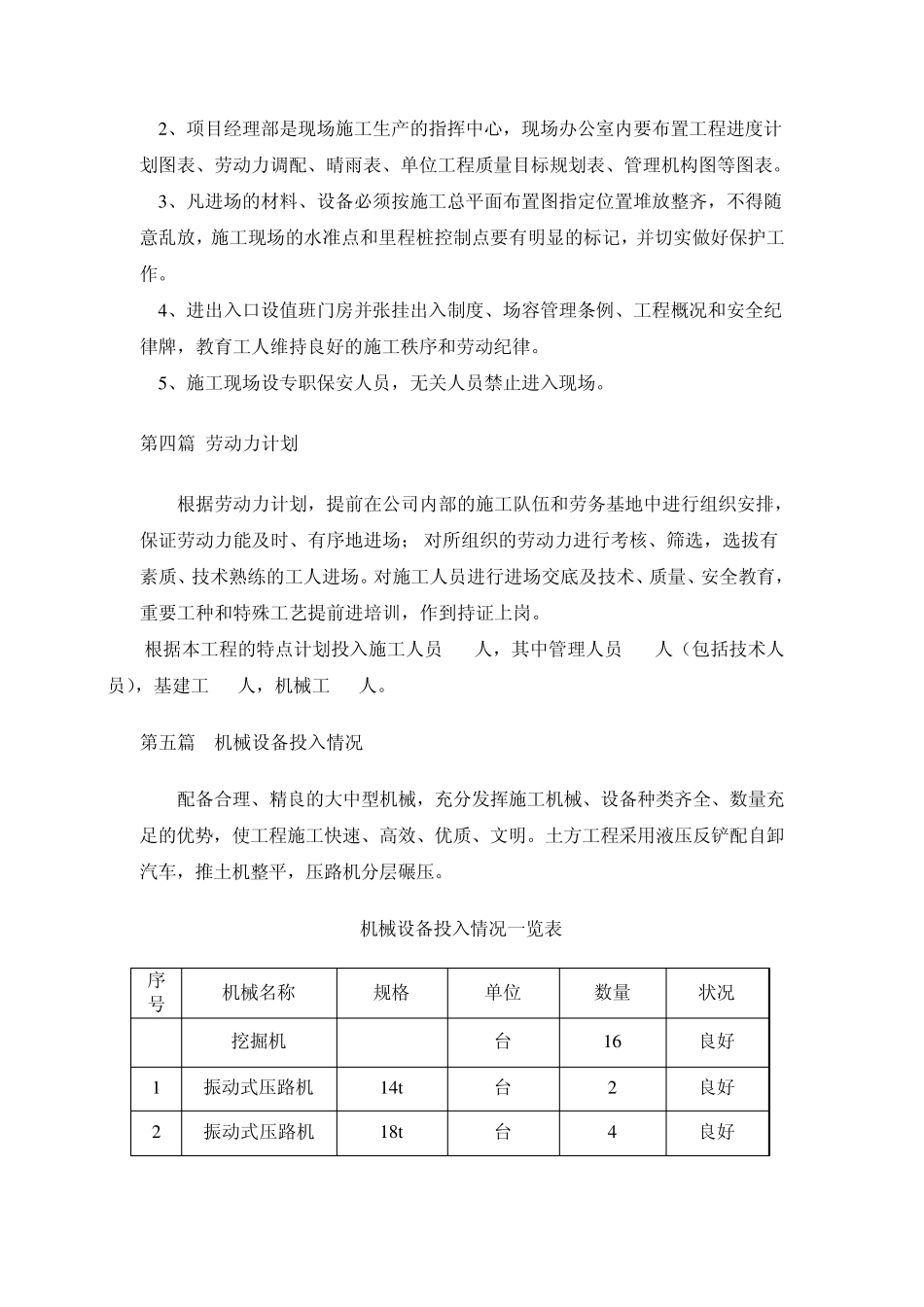

2、项目经理部是现场施工生产的指挥中心,现场办公室内要布置工程进度计划图表、劳动力调配、晴雨表、单位工程质量目标规划表、管理机构图等图表
3、凡进场的材料、设备必须按施工总平面布置图指定位置堆放整齐,不得随意乱放,施工现场的水准点和里程桩控制点要有明显的标记,并切实做好保护工作

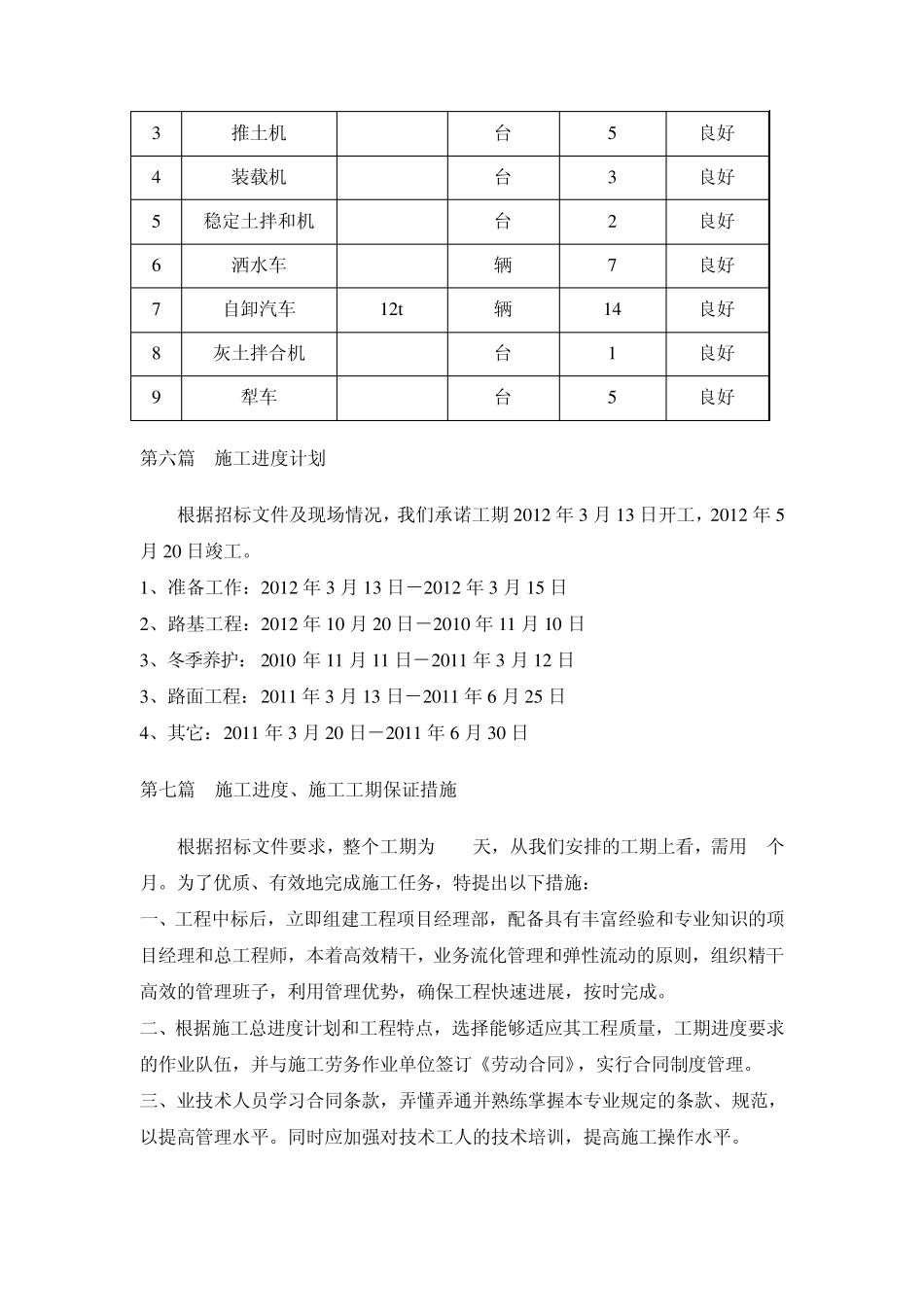

4、进出入口设值班门房并张挂出入
