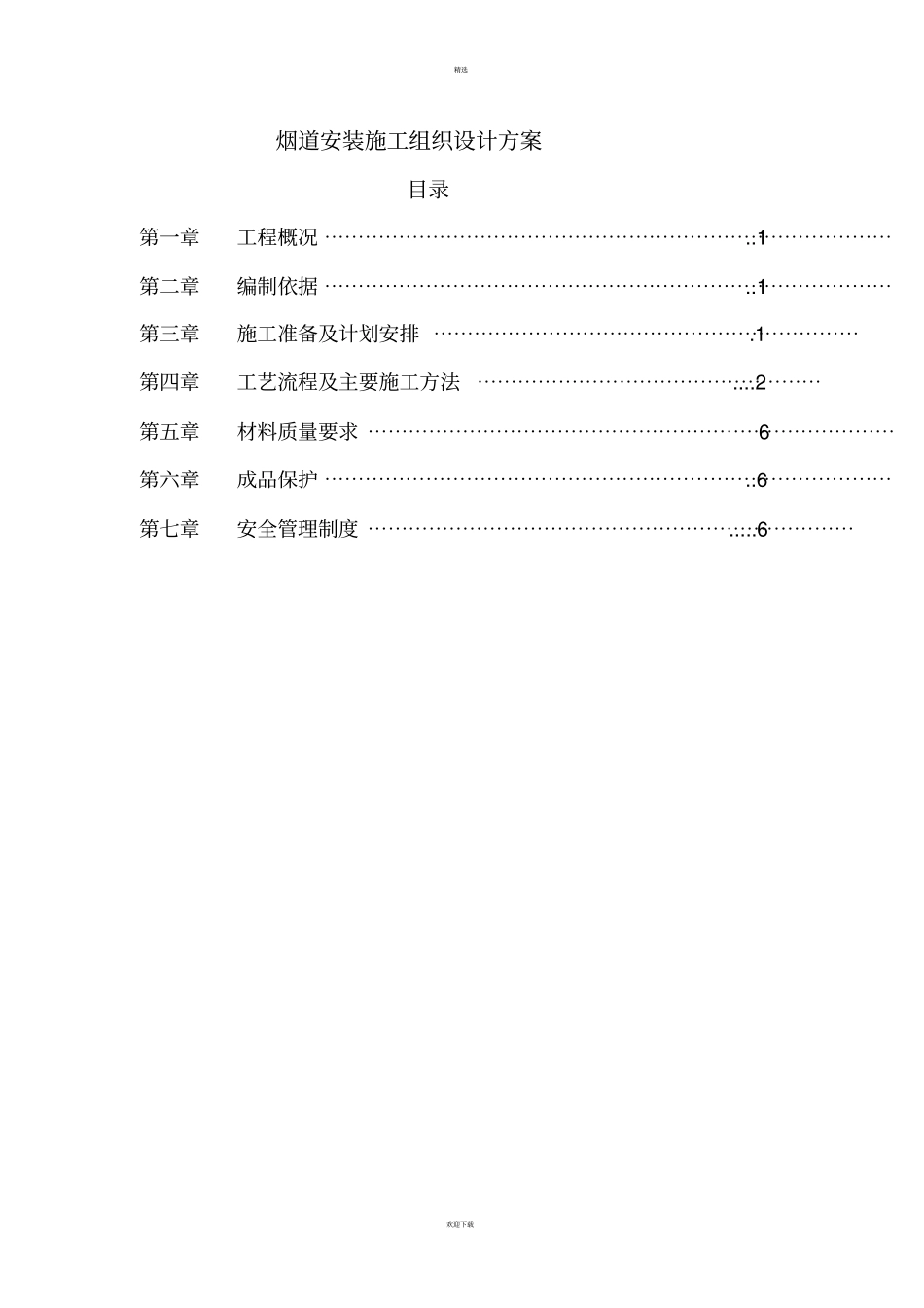

精选欢迎下载烟道安装施工组织设计方案目录第一章工程概况 ⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯
1 第二章编制依据 ⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯
1 第三章施工准备及计划安排 ⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯
1 第四章工艺流程及主要施工方法⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯
2 第五章材料质量要求 ⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯6 第六章成品保护 ⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯
6 第七章安全管理制度 ⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯
6 精选欢迎下载第一章、工程概况本工程的工程名称为花果园五里冲棚户区、危旧房城中村改造项目T1区 1-10 栋,现准备施工 T9 栋烟道

第二章、编制依据1
《工程建筑标准强制性条文》 (房屋建筑部分);2
《建筑工程施工质量验收统一标准》 (GB50300-2013 );3
《通风与空调工程施工质量验收规范》 (GB50243-2002 );4
住宅排气道《 07J916-1 》;5
《住宅厨房、卫生间排气道》 (JG/T194-2006 );精选欢迎下载6
本工程设计施工图及设计变更文件

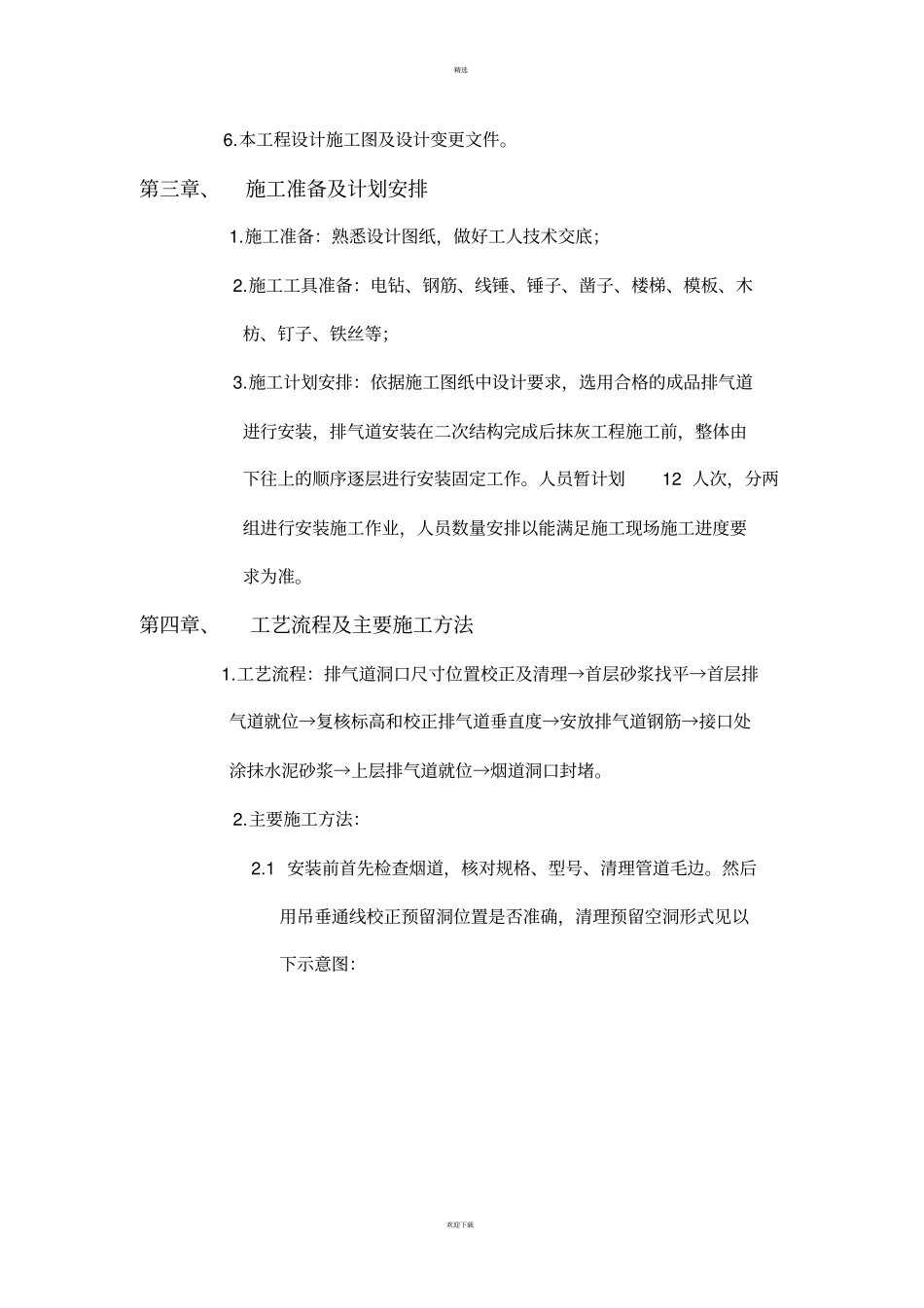

第三章、施工准备及计划安排1
施工准备:熟悉设计图纸,做好工人技术交底;2
施工工具准备:电钻、钢筋、线锤、锤子、凿子、楼梯、模板、木枋、钉子、铁丝等;3
施工计划安排:依据施工图纸中设计要求,选用合格的成品排气道进行安装,排气道安装在二次结构完成后抹灰工程施工前,整体由下往上的顺序逐层进行安装固定工作
人员暂计划12 人次,分两组进行安装施工作业,人员数量安排以能满足施工现场施工进度要求为准
第四章、工艺流程及主要施工方法1
工艺流程:排气道洞口尺寸位置校正及清理→首层砂浆找平→首层排气道就位→复核标高和校正排气
