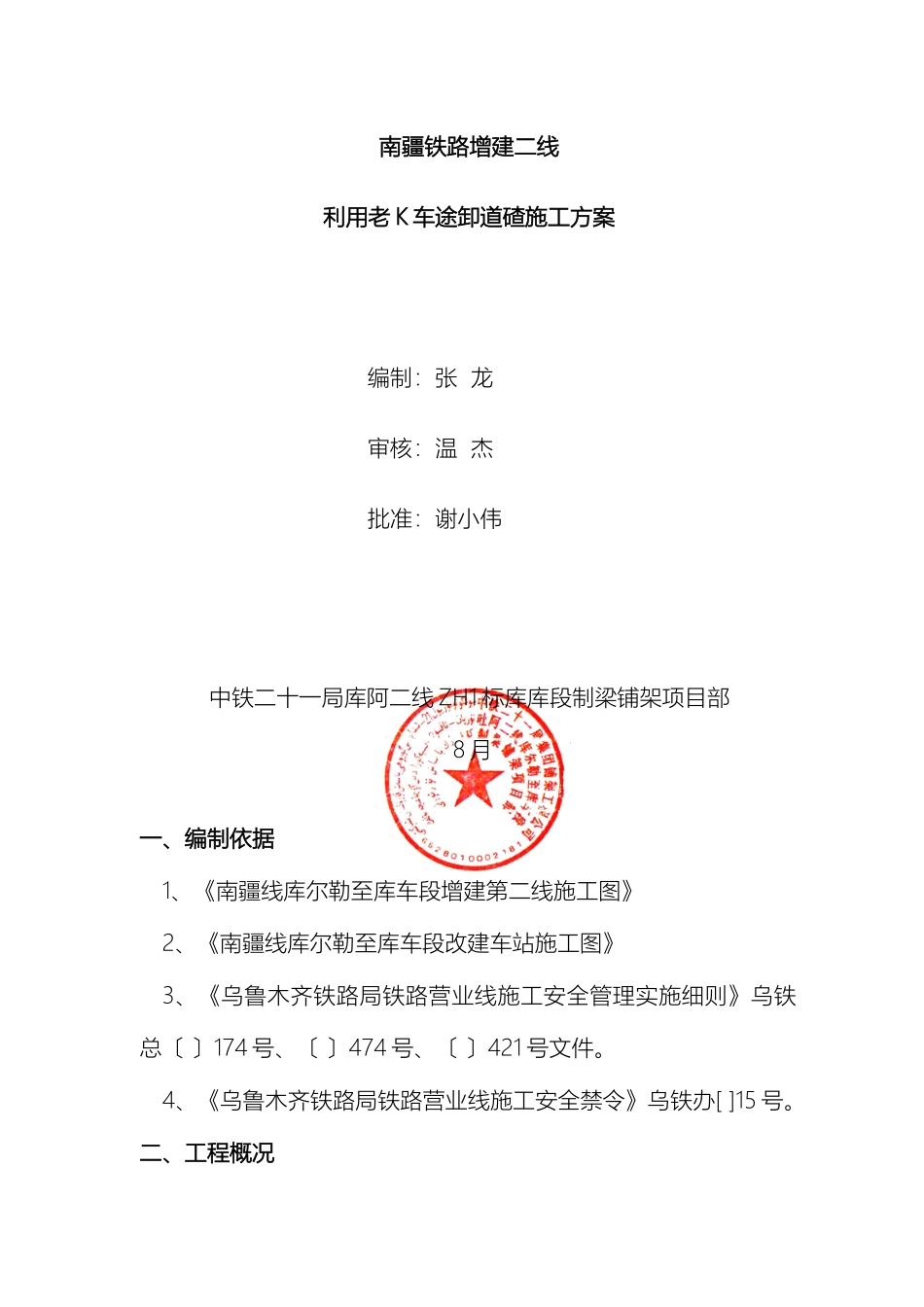

下载后可任意编辑老 K 车卸道碴方案12024 年 4 月 19 日南疆铁路增建二线利用老 K 车途卸道碴施工方案编制:张 龙审核:温 杰批准:谢小伟中铁二十一局库阿二线 ZH1 标库库段制梁铺架项目部 8 月一、编制依据1、《南疆线库尔勒至库车段增建第二线施工图》2、《南疆线库尔勒至库车段改建车站施工图》3、《乌鲁木齐铁路局铁路营业线施工安全管理实施细则》乌铁总〔 〕174 号、〔 〕474 号、〔 〕421 号文件
4、《乌鲁木齐铁路局铁路营业线施工安全禁令》乌铁办[ ]15 号

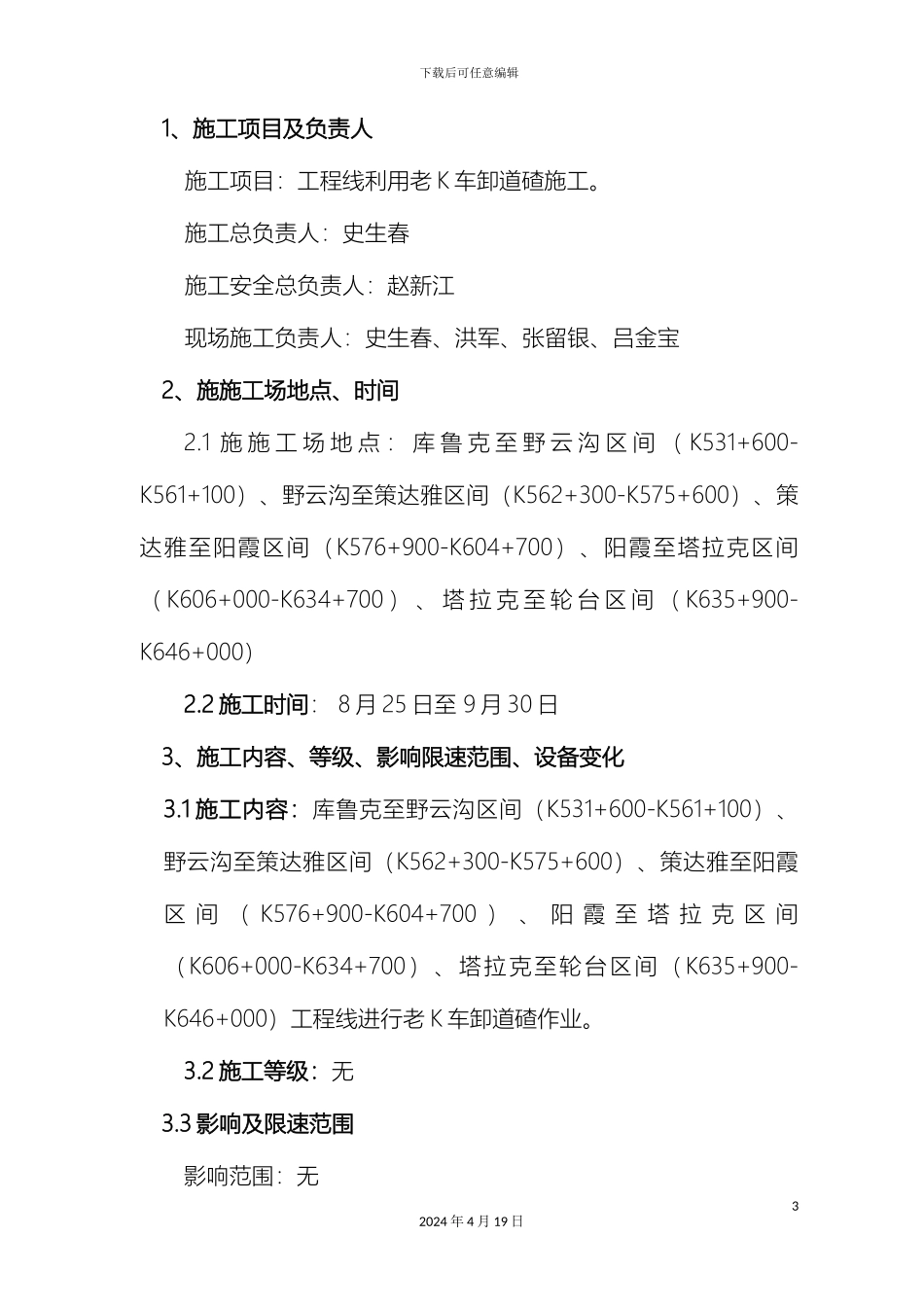

二、工程概况下载后可任意编辑1、施工项目及负责人施工项目:工程线利用老 K 车卸道碴施工
施工总负责人:史生春施工安全总负责人:赵新江现场施工负责人:史生春、洪军、张留银、吕金宝2、施施工场地点、时间2
1 施 施 工 场 地 点 : 库 鲁 克 至 野 云 沟 区 间 ( K531+600-K561+100)、野云沟至策达雅区间(K562+300-K575+600)、策达雅至阳霞区间(K576+900-K604+700)、阳霞至塔拉克区间( K606+000-K634+700 ) 、 塔 拉 克 至 轮 台 区 间 ( K635+900-K646+000)2
2 施工时间: 8 月 25 日至 9 月 30 日3、施工内容、等级、影响限速范围、设备变化3
1 施工内容:库鲁克至野云沟区间(K531+600-K561+100)、野云沟至策达雅区间(K562+300-K575+600)、策达雅至阳霞区 间 ( K576+900-K604+700 ) 、 阳 霞 至 塔 拉 克 区 间(K606+000-K634+700)、塔拉克至轮台区间(K635+900-K646+000)工程线进行老 K 车卸道碴作业
2 施工等级:无3
3 影响及限速范围影响范围:无32024 年 4 月 19 日下载
