下载后可任意编辑制冷管道保温工艺标准 1 范围 本工艺标准适用于空调系统中制冷管道的保温工程
2 施工设备 2
1 材料及主要机具: 2
1 保温材料应符合设计规定并具有制造厂合格证明或检验报告
2 保温材料有聚氨脂硬质( 软质) 泡沫塑料管壳、 聚苯乙烯硬质( 软质) 泡沫塑料管壳、 岩棉管壳等
以上材质应导热系数小, 具有一定的强度能承受来自内侧和外侧的水湿或气体渗透, 不含有腐蚀性的物质, 不燃或不易燃烧, 便于施工
3 保温材料在贮存、 运输、 现场保管过程中应不受潮湿及机械损伤
4 手电钻、 刀锯、 布剪子、 克丝钳、 改锥、 腻子刀、 油刷子、 抹子、 小桶、 弯钩等
2 作业条件: 2
1 难燃材料必须对其耐燃性能验证, 合格后方能使用
2 管道保温层施工必须在系统压力试验检漏合格, 防腐处理结束后进行
下载后可任意编辑 2

3 场地应清洁洁净, 有良好的照明设施
冬、 雨期施工应有防冻防雨雪措施
4 管道支吊架处的木衬垫缺损或漏装的应补齐
仪表接管部件等均已安装完毕
5 应有施工员的书面技术、 质量、 安全交底
保温前应进行隐检
3 操作工艺 3
1 工艺流程: 隐检→一般按绝热层→防潮层→保护层的顺序施工→检验
2 绝热层施工方法 3
1 直管段立管应自下而上顺序进行, 水平管应从一侧或弯头的直管段处顺序进行
2 硬质绝热层管壳, 可采纳 16 号~18 号镀锌铁丝双股捆扎, 捆扎的间距不应大于 400mm, 并用粘结材料紧密粘贴在管道上
管壳之间的缝隙不应大于 2mm 并用粘结材料勾缝填满, 环缝应错开, 错开距离不小于 75mm, 管壳从缝应设在管道轴线的左右侧, 当绝热层大于 80mm 时, 绝热层应分两层铺设, 层间应压缝

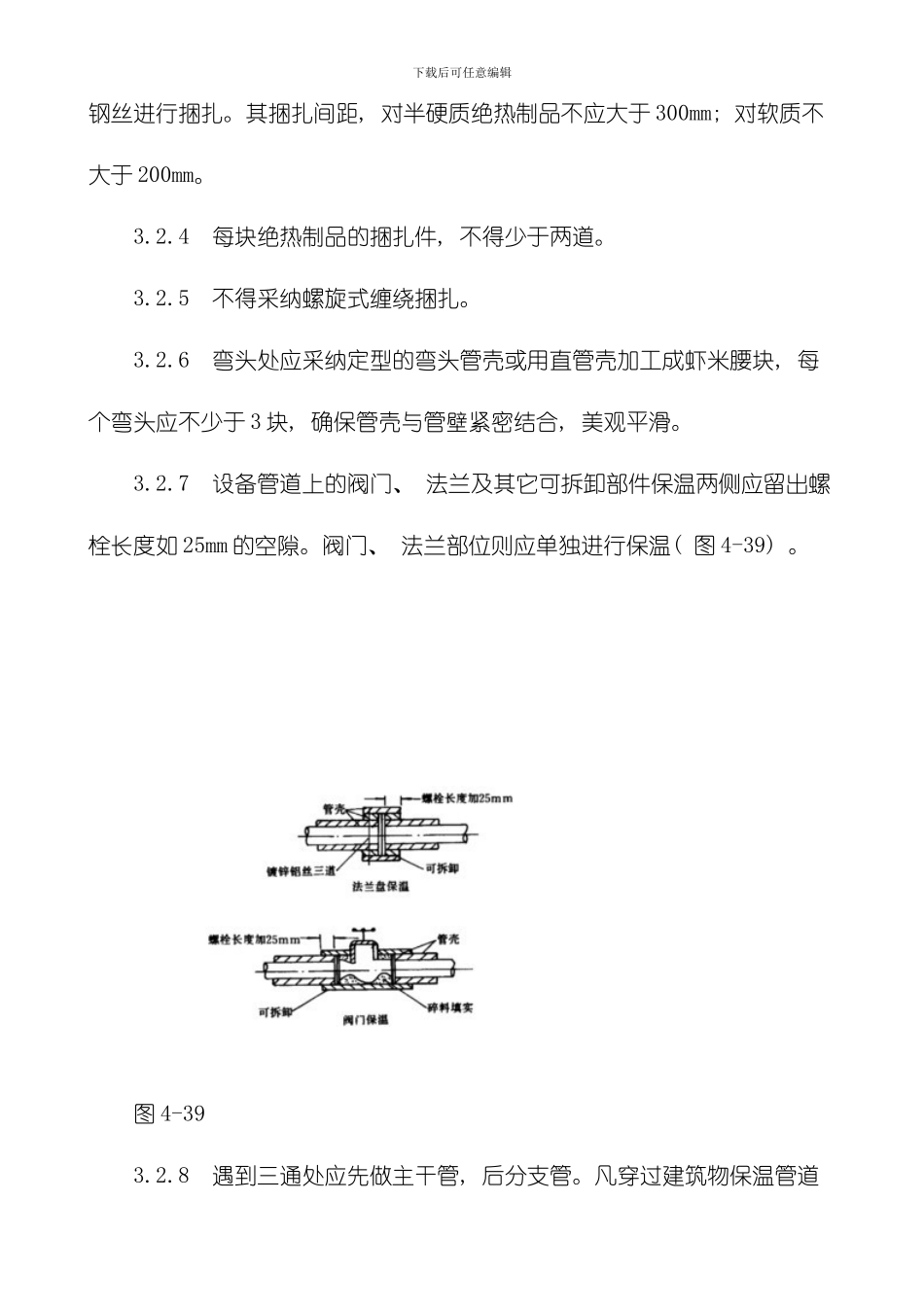

3 半硬质及软
