电脑桌面
添加小米粒文库到电脑桌面
安装后可以在桌面快捷访问

建工专业建筑施工组织课程设计任务书模板

建工专业建筑施工组织课程设计任务书模板_第1页
1/33
建工专业建筑施工组织课程设计任务书模板_第2页
2/33
建工专业建筑施工组织课程设计任务书模板_第3页
3/33

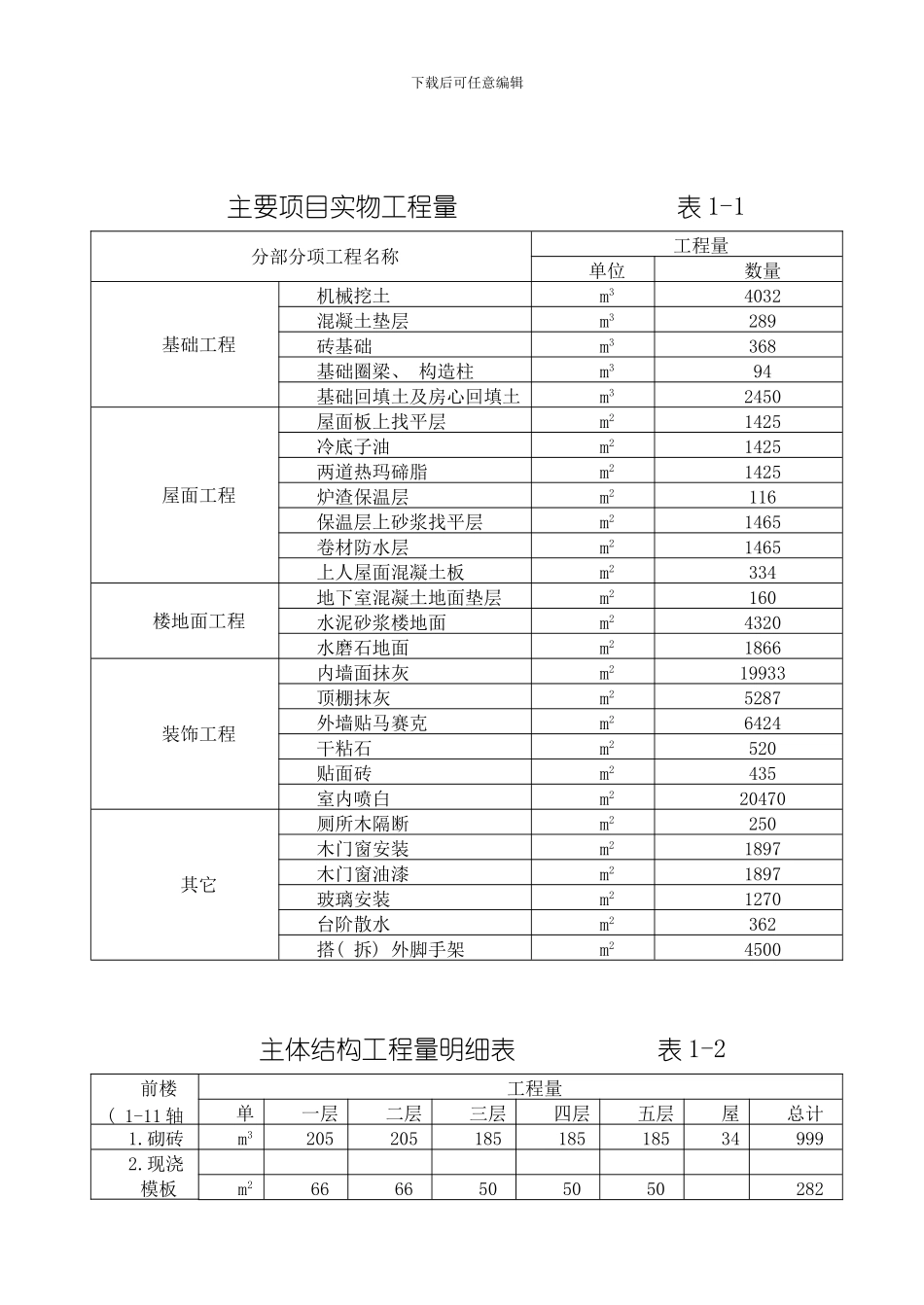

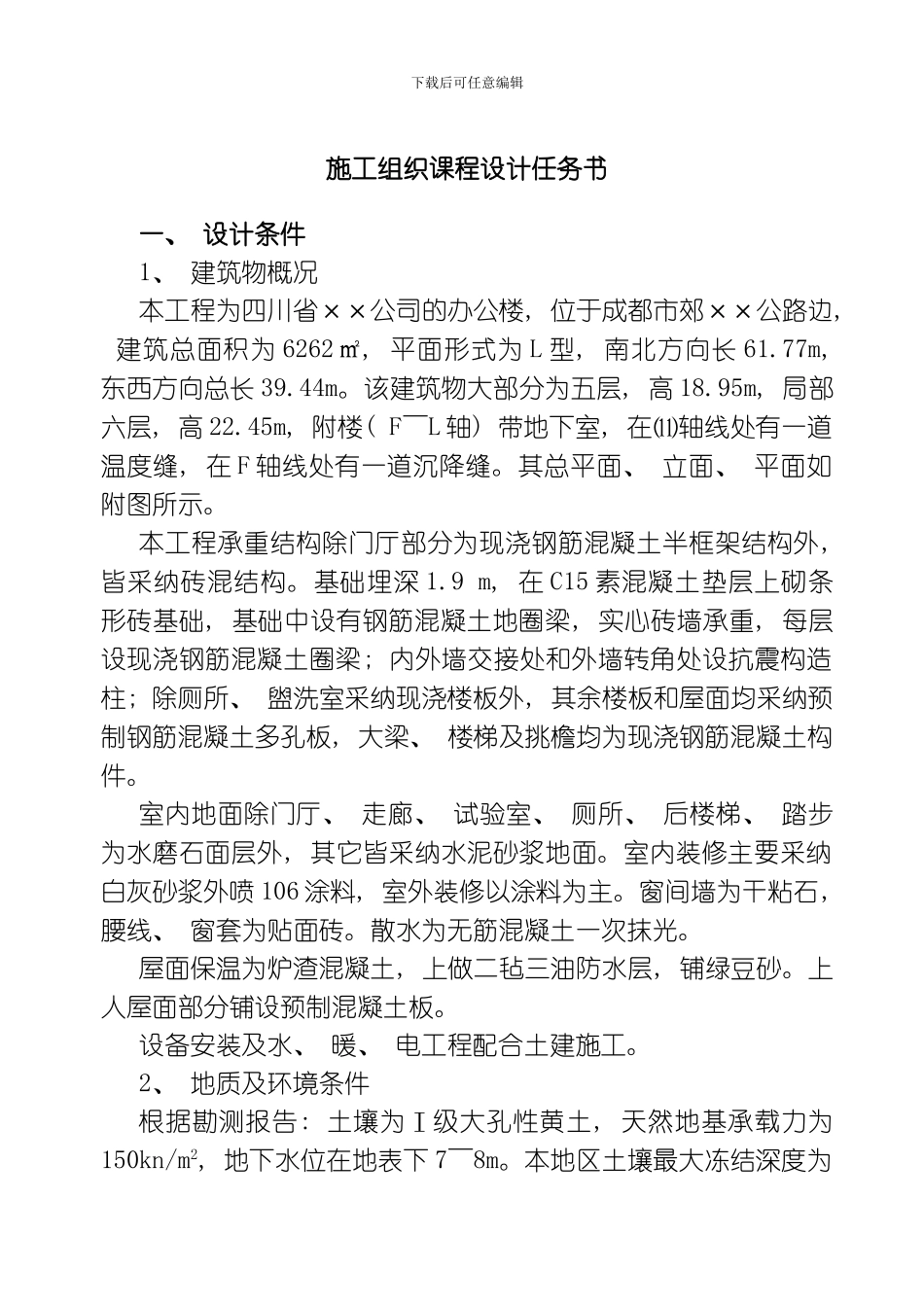

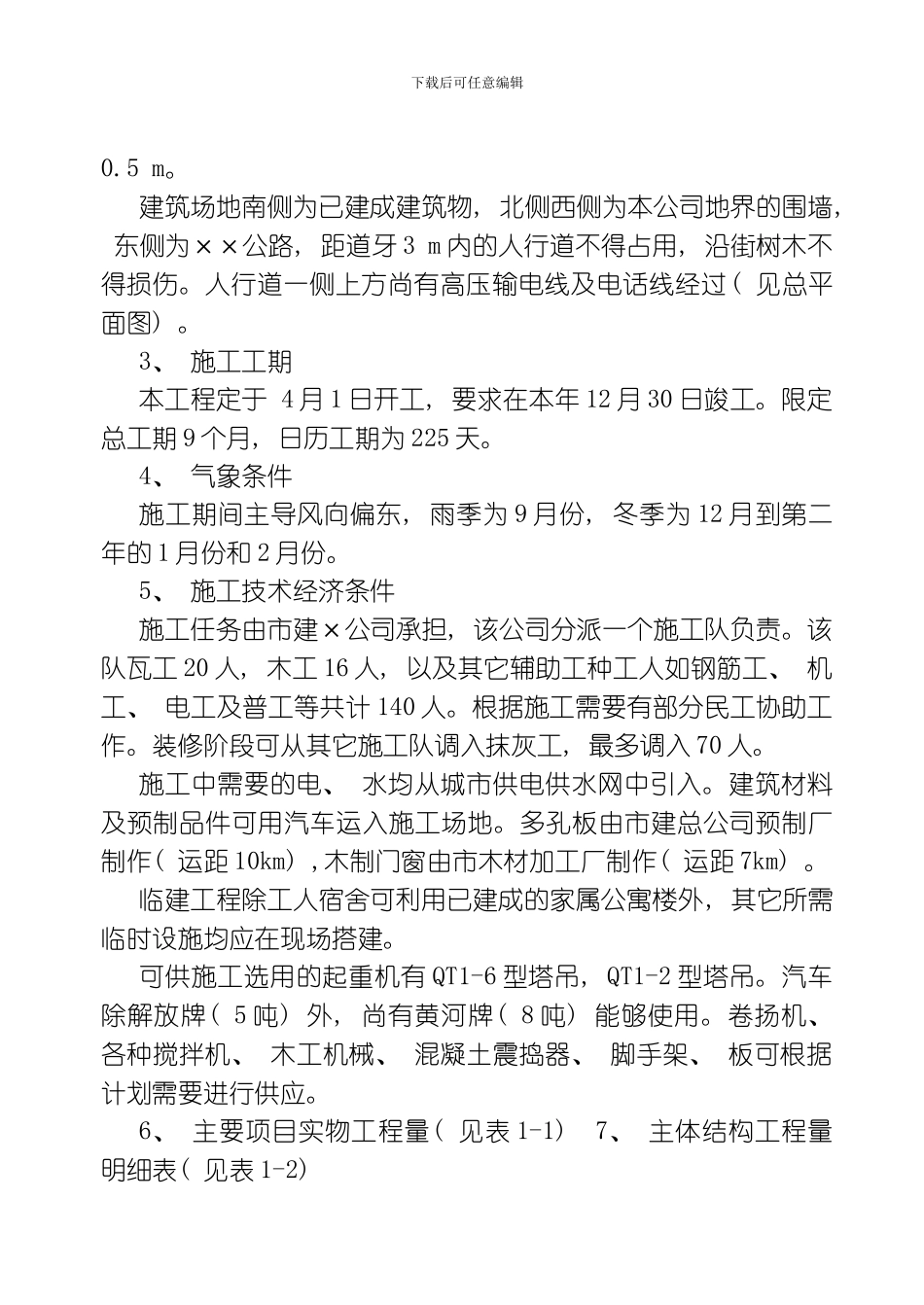

下载后可任意编辑施工组织课程设计任务书一、 设计条件1、 建筑物概况本工程为四川省××公司的办公楼, 位于成都市郊××公路边, 建筑总面积为 6262㎡, 平面形式为 L 型, 南北方向长 61.77m, 东西方向总长 39.44m。该建筑物大部分为五层, 高 18.95m, 局部六层, 高 22.45m, 附楼( F~L 轴) 带地下室, 在⑾轴线处有一道温度缝, 在 F 轴线处有一道沉降缝。其总平面、 立面、 平面如附图所示。本工程承重结构除门厅部分为现浇钢筋混凝土半框架结构外, 皆采纳砖混结构。基础埋深 1.9 m, 在 C15 素混凝土垫层上砌条形砖基础, 基础中设有钢筋混凝土地圈梁, 实心砖墙承重, 每层设现浇钢筋混凝土圈梁; 内外墙交接处和外墙转角处设抗震构造柱; 除厕所、 盥洗室采纳现浇楼板外, 其余楼板和屋面均采纳预制钢筋混凝土多孔板, 大梁、 楼梯及挑檐均为现浇钢筋混凝土构件。室内地面除门厅、 走廊、 试验室、 厕所、 后楼梯、 踏步为水磨石面层外, 其它皆采纳水泥砂浆地面。室内装修主要采纳白灰砂浆外喷 106 涂料, 室外装修以涂料为主。窗间墙为干粘石, 腰线、 窗套为贴面砖。散水为无筋混凝土一次抹光。屋面保温为炉渣混凝土, 上做二毡三油防水层, 铺绿豆砂。上人屋面部分铺设预制混凝土板。设备安装及水、 暖、 电工程配合土建施工。2、 地质及环境条件根据勘测报告: 土壤为Ⅰ级大孔性黄土, 天然地基承载力为150kn/m2, 地下水位在地表下 7~8m。本地区土壤最大冻结深度为下载后可任意编辑0.5 m。建筑场地南侧为已建成建筑物, 北侧西侧为本公司地界的围墙, 东侧为××公路, 距道牙 3 m 内的人行道不得占用, 沿街树木不得损伤。人行道一侧上方尚有高压输电线及电话线经过( 见总平面图) 。3、 施工工期本工程定于 4 月 1 日开工, 要求在本年 12 月 30 日竣工。限定总工期 9 个月, 日历工期为 225 天。4、 气象条件施工期间主导风向偏东, 雨季为 9 月份, 冬季为 12 月到第二年的 1 月份和 2 月份。5、 施工技术经济条件施工任务由市建×公司承担, 该公司分派一个施工队负责。该队瓦工 20 人, 木工 16 人, 以及其它辅助工种工人如钢筋工、 机工、 电工及普工等共计 140 人。根据施工需要有部分民工协助工作。装修阶段可从其它施工队调入抹灰工, 最多调入 70 人。施工中需要的电、 水均从城市供电供水网中引入。建筑材料及预制品件可用汽车运入施...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

建工专业建筑施工组织课程设计任务书模板

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
