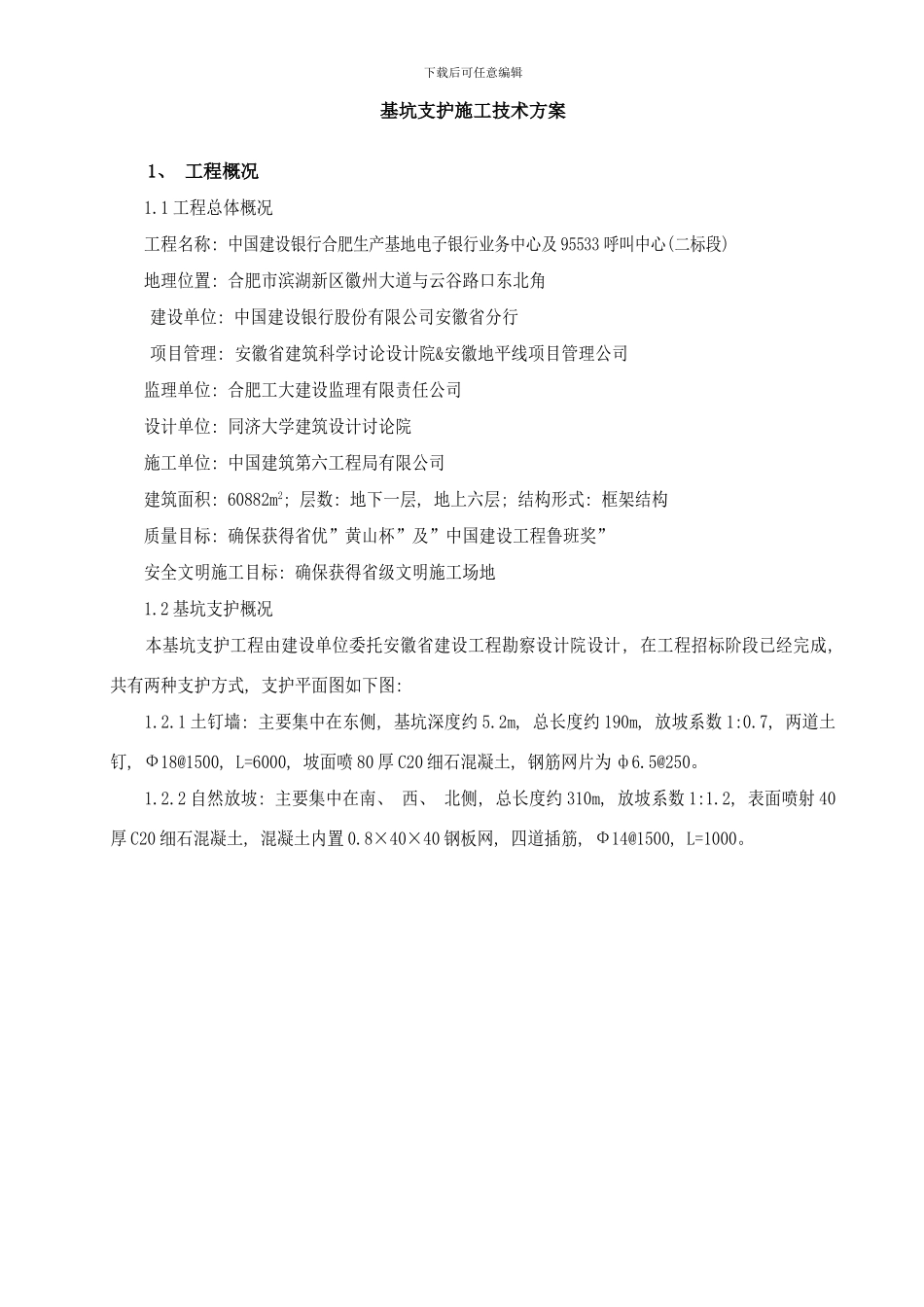

下载后可任意编辑基坑支护施工技术方案 1、 工程概况 1.1 工程总体概况 工程名称: 中国建设银行合肥生产基地电子银行业务中心及 95533 呼叫中心(二标段) 地理位置: 合肥市滨湖新区徽州大道与云谷路口东北角建设单位: 中国建设银行股份有限公司安徽省分行项目管理: 安徽省建筑科学讨论设计院&安徽地平线项目管理公司 监理单位: 合肥工大建设监理有限责任公司 设计单位: 同济大学建筑设计讨论院 施工单位: 中国建筑第六工程局有限公司 建筑面积: 60882m2; 层数: 地下一层, 地上六层; 结构形式: 框架结构 质量目标: 确保获得省优”黄山杯”及”中国建设工程鲁班奖” 安全文明施工目标: 确保获得省级文明施工场地 1.2 基坑支护概况 本基坑支护工程由建设单位委托安徽省建设工程勘察设计院设计, 在工程招标阶段已经完成, 共有两种支护方式, 支护平面图如下图: 1.2.1 土钉墙: 主要集中在东侧, 基坑深度约 5.2m, 总长度约 190m, 放坡系数 1:0.7, 两道土钉, Ф18@1500, L=6000, 坡面喷 80 厚 C20 细石混凝土, 钢筋网片为 ф6.5@250。 1.2.2 自然放坡: 主要集中在南、 西、 北侧, 总长度约 310m, 放坡系数 1:1.2, 表面喷射 40厚 C20 细石混凝土, 混凝土内置 0.8×40×40 钢板网, 四道插筋, Ф14@1500, L=1000。下载后可任意编辑下载后可任意编辑 1.3 地质情况 本工程地质情况良好, 表层覆盖一层厚度 1.2~2.0m 的回填土, 以下均为粘土层。 1.4 基坑排水 采纳明沟-集水井排水方案, 沿基坑四周, 每 20~30m 设一个 1m 见方的砖砌集水井, 集水井之间采纳 20cm 宽的明沟连通。所有地下水经流入集水井后, 由潜水示抽至地面。 2、 施工准备 2.1 技术准备 2.1.1 熟悉图纸, 编制施工技术方案, 并进行施工技术交底。 2.1.2 查勘现场, 排除现场可能存在的影响因素。 2.1.3 组织专家对基坑支护方案进行论证。 2.1.4 由有资质的试验室( 二站) 做好混凝土配合比。 2.2 各项资源准备 2.2.1 劳动力 中建六局拥有地基与基础工程施工资质, 考虑到本工程支护难度不大, 基坑支护拟采纳清包工的模式, 项目部自行组织劳动力施工。组织劳动力进场, 拟投入土钉工、 钢筋工、 喷射混凝土工、 焊工、 杂工等工种共计 23 人, 如表 1。表 1: 劳动力计划表序号工种人数职 责1杂工8边坡修整, 相关配合工作2土钉工4土钉成孔、 注浆、 安装钢筋等3...
