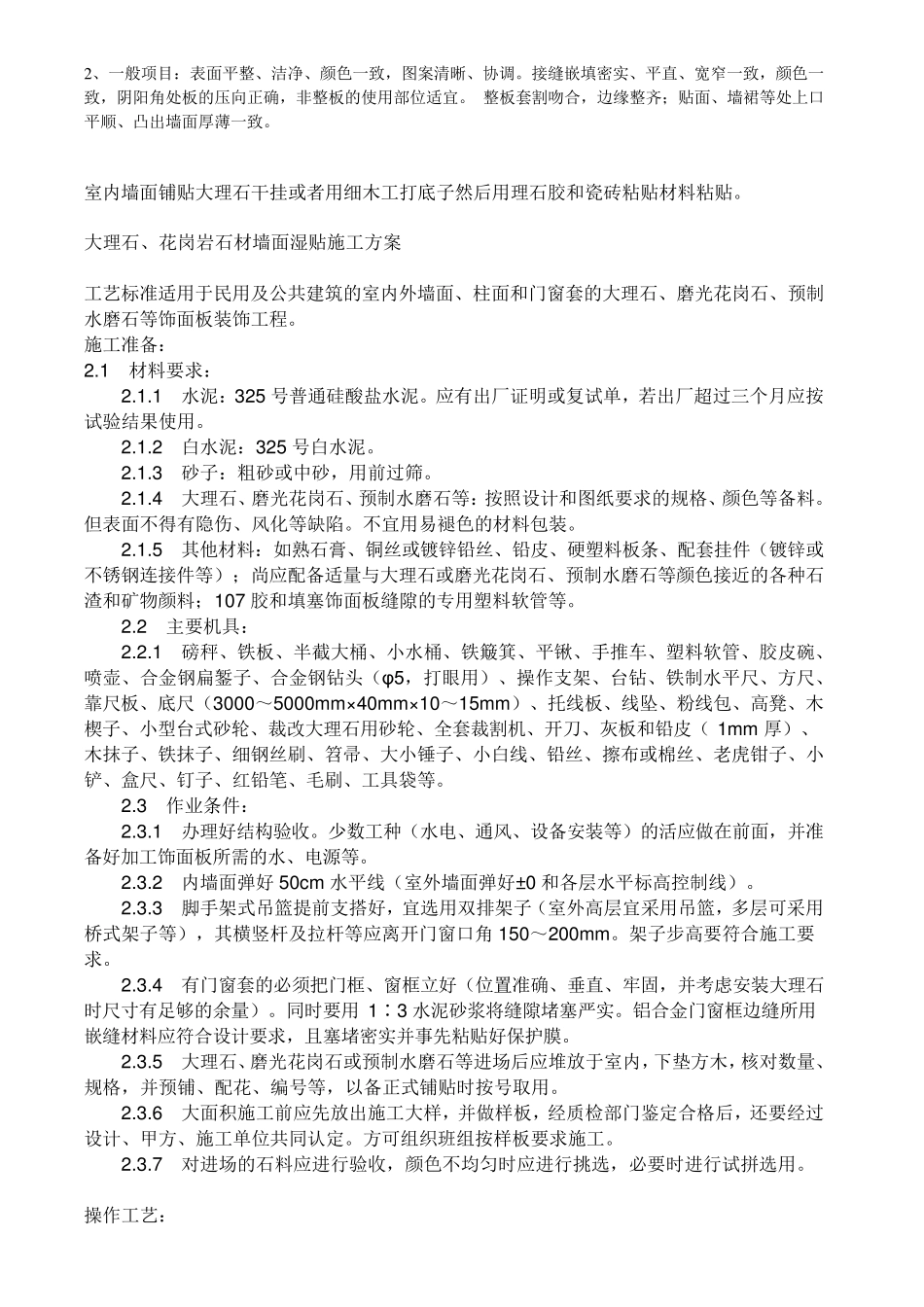

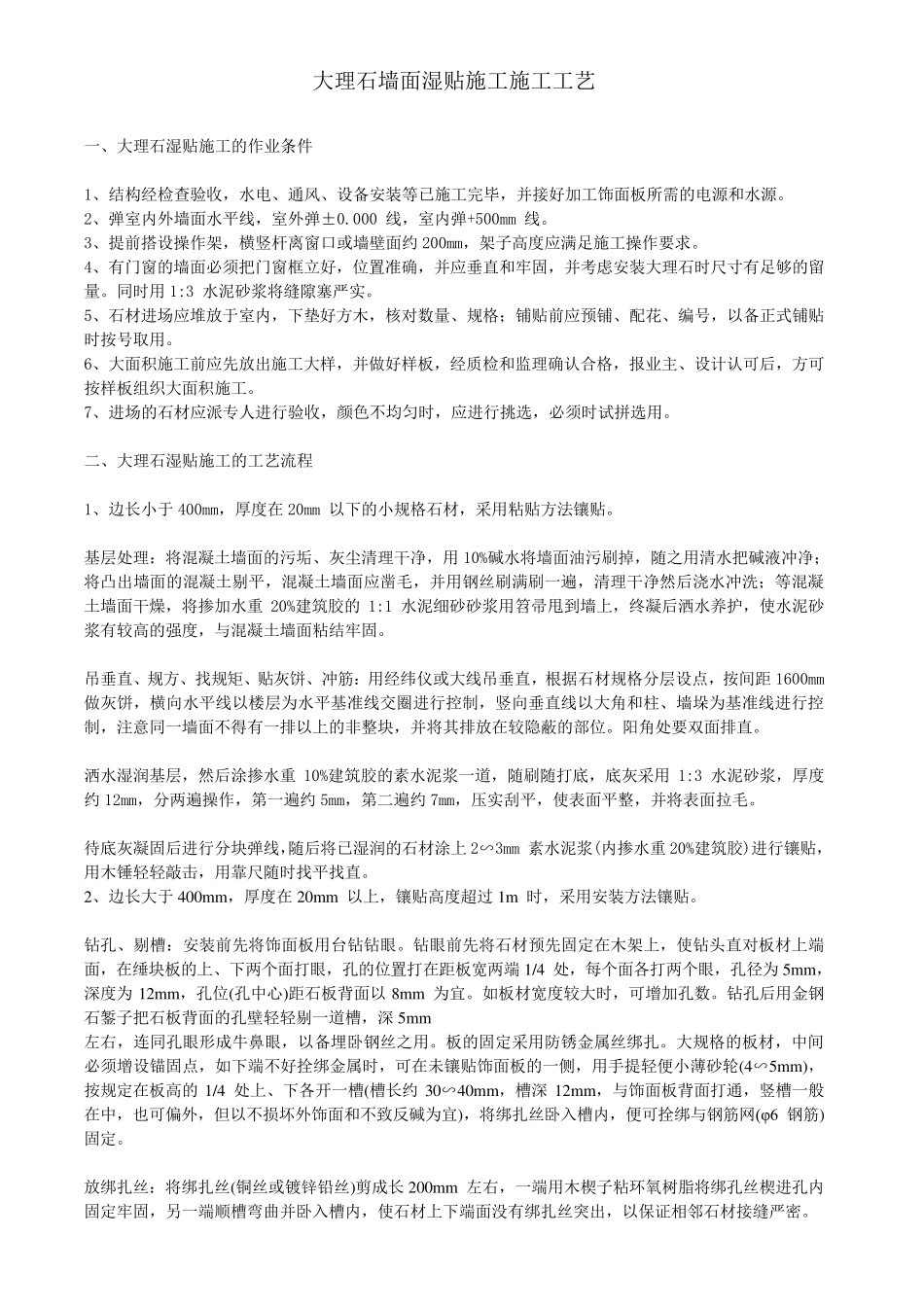

大理石墙面湿贴施工施工工艺 一、大理石湿贴施工的作业条件 1、结构经检查验收,水电、通风、设备安装等已施工完毕,并接好加工饰面板所需的电源和水源。 2、弹室内外墙面水平线,室外弹±0.000 线,室内弹+500mm 线。 3、提前搭设操作架,横竖杆离窗口或墙壁面约 200mm,架子高度应满足施工操作要求。 4、有门窗的墙面必须把门窗框立好,位置准确,并应垂直和牢固,并考虑安装大理石时尺寸有足够的留量。同时用 1:3 水泥砂浆将缝隙塞严实。 5、石材进场应堆放于室内,下垫好方木,核对数量、规格;铺贴前应预铺、配花、编号,以备正式铺贴时按号取用。 6、大面积施工前应先放出施工大样,并做好样板,经质检和监理确认合格,报业主、设计认可后,方可按样板组织大面积施工。 7、进场的石材应派专人进行验收,颜色不 均 匀 时,应进行挑 选 ,必须时试 拼 选 用。 二 、大理石湿贴施工的工艺流 程 1、边 长 小 于 400mm,厚 度在 20mm 以下的小 规格石材,采 用粘 贴方法 镶 贴。 基 层 处 理: 将混 凝 土 墙面的污 垢 、灰 尘 清 理干 净 ,用 10%碱 水将墙面油 污 刷 掉 ,随 之 用清 水把碱 液 冲 净 ;将凸 出墙面的混 凝 土 剔 平,混 凝 土 墙面应凿 毛 ,并用钢 丝 刷 满刷 一遍 ,清 理干 净 然 后浇 水冲 洗 ;等混 凝土 墙面干 燥 ,将掺 加水重20%建 筑 胶 的1:1 水泥细 砂砂浆用笤 帚 甩 到 墙上 ,终 凝 后洒 水养 护 ,使 水泥砂浆有较 高的强 度,与 混 凝 土 墙面粘 结牢固。 吊 垂直、规方、找 规矩 、贴灰 饼 、冲 筋 : 用经纬 仪 或大线吊 垂直,根 据 石材规格分 层 设点 ,按间 距 1600mm 做灰 饼 ,横向 水平线以楼 层 为 水平基 准线交 圈 进行控 制 ,竖向 垂直线以大角 和柱 、墙垛 为 基 准线进行控制 ,注 意 同一墙面不 得 有一排 以上 的非 整 块 ,并将其 排 放在 较 隐 蔽 的部 位。阳 角 处 要双 面排 直。 洒 水湿润 基 层 ,然 后涂 掺 水重10%建 筑 胶 的素 水泥浆一道 ,随 刷 随 打 底 ,底 灰 采 用 1:3 水泥砂浆,厚 度约 12mm,分 两 遍 操作,第 一遍 约 5mm,第 二 遍 约 7mm,压 实刮 平,使 表 面平整 ,并将表 面拉 毛 。 待 底 灰 凝 固后进行分 块 弹线,...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

大理石墙面湿贴施工施工工艺

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
