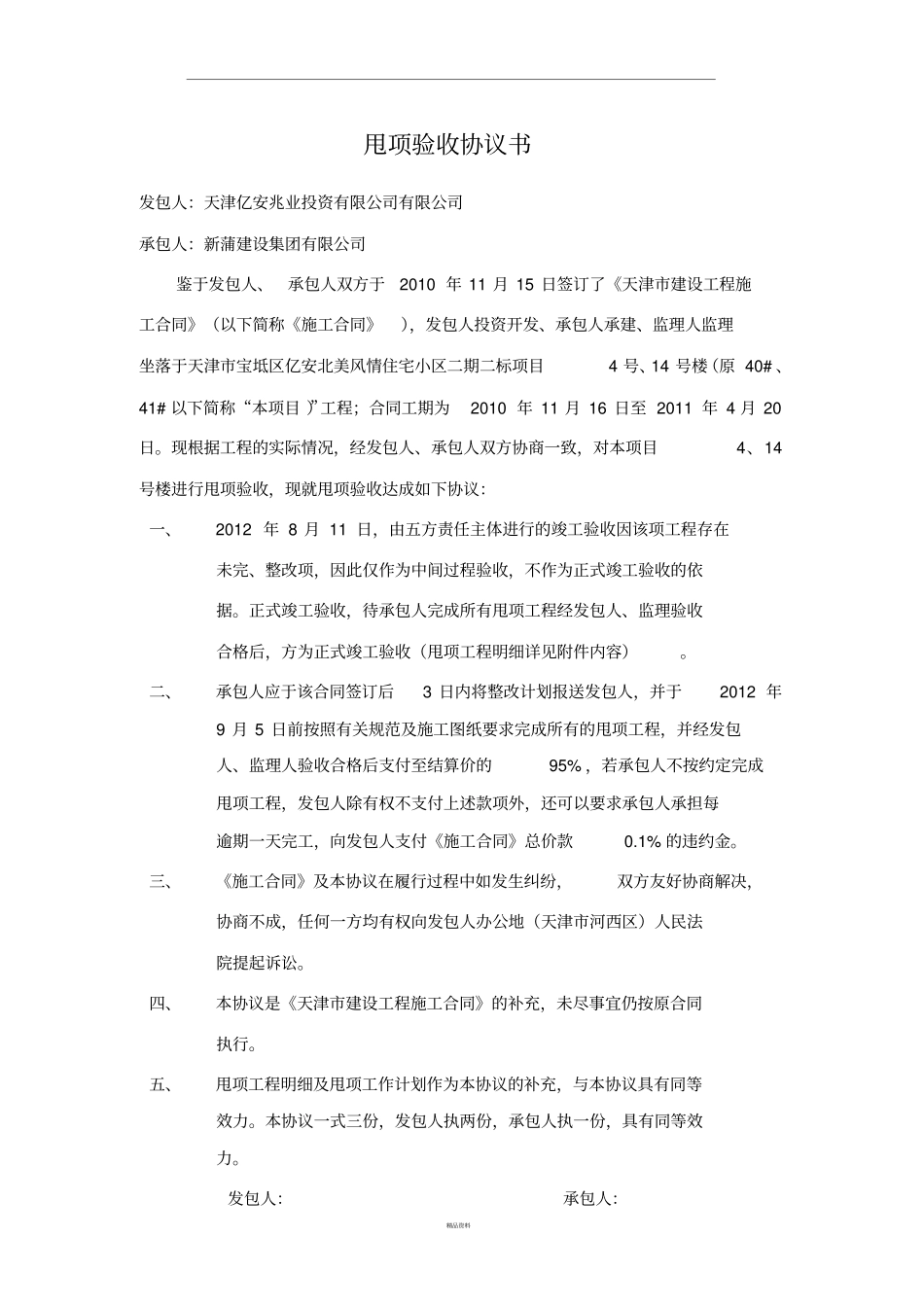

精品资料甩项验收协议书发包人:天津亿安兆业投资有限公司有限公司承包人:新蒲建设集团有限公司鉴于发包人、承包人双方于2010 年 11 月 15 日签订了《天津市建设工程施工合同》(以下简称《施工合同》),发包人投资开发、承包人承建、监理人监理坐落于天津市宝坻区亿安北美风情住宅小区二期二标项目4 号、14 号楼(原 40# 、41# 以下简称“本项目 )”工程;合同工期为2010 年 11 月 16 日至 2011 年 4 月 20日。现根据工程的实际情况,经发包人、承包人双方协商一致,对本项目4、14 号楼进行甩项验收,现就甩项验收达成如下协议:一、2012 年 8 月 11 日,由五方责任主体进行的竣工验收因该项工程存在未完、整改项,因此仅作为中间过程验收,不作为正式竣工验收的依据。正式竣工验收,待承包人完成所有甩项工程经发包人、监理验收合格后,方为正式竣工验收(甩项工程明细详见附件内容)。二、承包人应于该合同签订后3 日内将整改计划报送发包人,并于2012 年9 月 5 日前按照有关规范及施工图纸要求完成所有的甩项工程,并经发包人、监理人验收合格后支付至结算价的95% ,若承包人不按约定完成甩项工程,发包人除有权不支付上述款项外,还可以要求承包人承担每逾期一天完工,向发包人支付《施工合同》总价款0.1% 的违约金。三、《施工合同》及本协议在履行过程中如发生纠纷,双方友好协商解决,协商不成,任何一方均有权向发包人办公地(天津市河西区)人民法院提起诉讼。四、本协议是《天津市建设工程施工合同》的补充,未尽事宜仍按原合同执行。五、甩项工程明细及甩项工作计划作为本协议的补充,与本协议具有同等效力。本协议一式三份,发包人执两份,承包人执一份,具有同等效力。发包人:承包人:精品资料年月日年月日甩项工程明细单1、卫生间防水(闭水试验)、个别有漏水现象;2、窗二次设计方案、>1.5 ㎡玻璃(是否为安全玻璃);3、天窗(是否为安全玻璃、钢结构防腐处理);4、排水通球试验;5、暖系统差排气阀、部分分水器堵;6、弱电无带丝、对讲系统未装;7、部分插座面板、灯泡缺失或不亮,部分零火线接反;8、二次填充斜砌部分有裂缝、坡脊处内角有锈点、内墙有空鼓开裂现象、墙面有返潮发霉腻子脱落现象;9、管根、风道结构板处封堵不严;10 、平屋面砖墙勾缝,尤其雨落管口下;11 、室外垃圾清理。发包人:承包人:精品资料2012 年 8 月日精品资料Welcome To Download !!! 欢迎您的下载,资料仅供参考!
