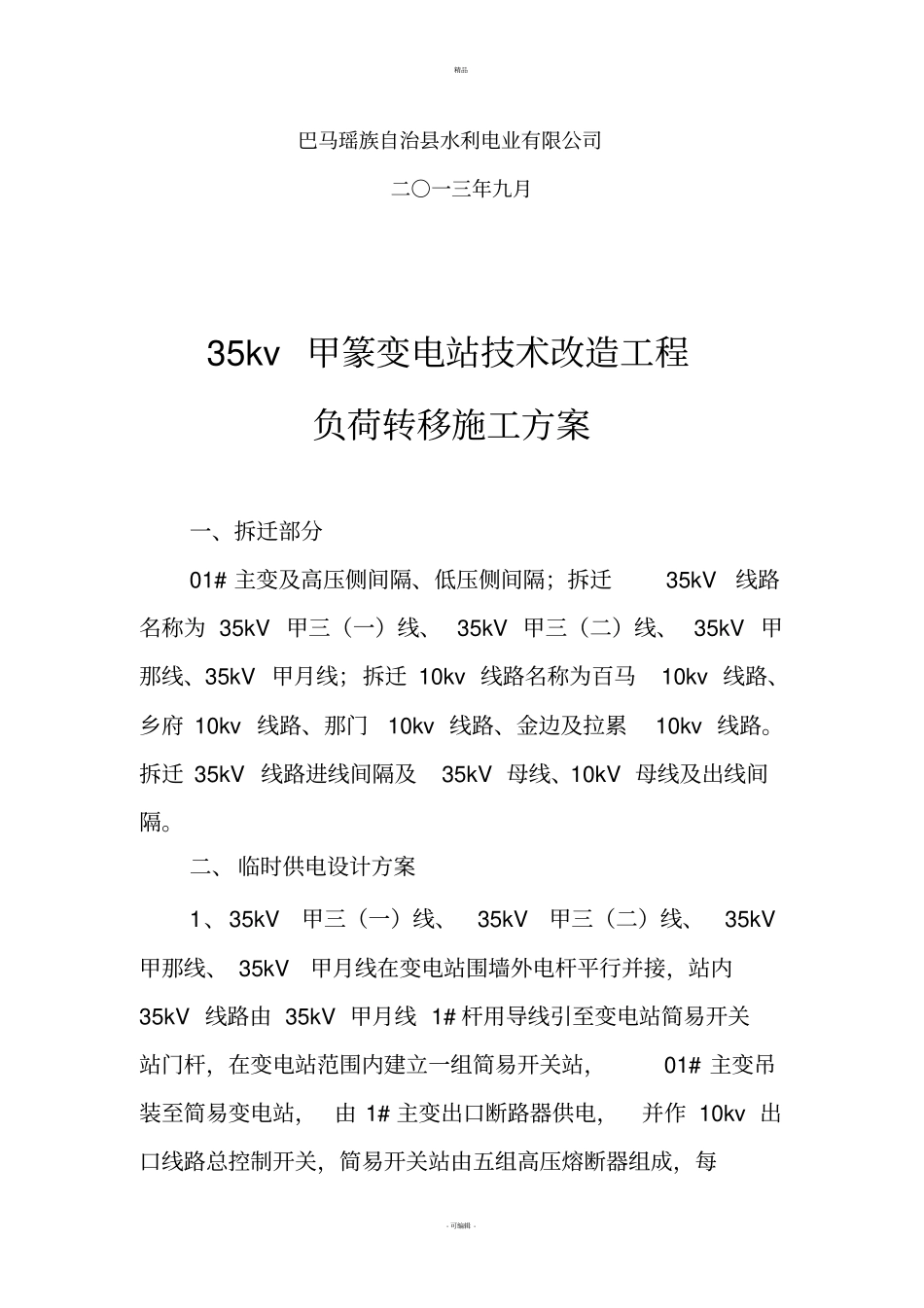

精品- 可编辑 - 35kV 甲篆变电站技术改造工程负荷转移施工方案编制:校核:营销:安监:批准:精品- 可编辑 - 巴马瑶族自治县水利电业有限公司二○一三年九月35kv 甲篆变电站技术改造工程负荷转移施工方案一、拆迁部分01# 主变及高压侧间隔、低压侧间隔;拆迁35kV线路名称为 35kV 甲三(一)线、 35kV 甲三(二)线、 35kV 甲那线、35kV 甲月线;拆迁 10kv 线路名称为百马10kv 线路、乡府 10kv 线路、那门10kv 线路、金边及拉累10kv 线路
拆迁 35kV 线路进线间隔及35kV 母线、10kV 母线及出线间隔

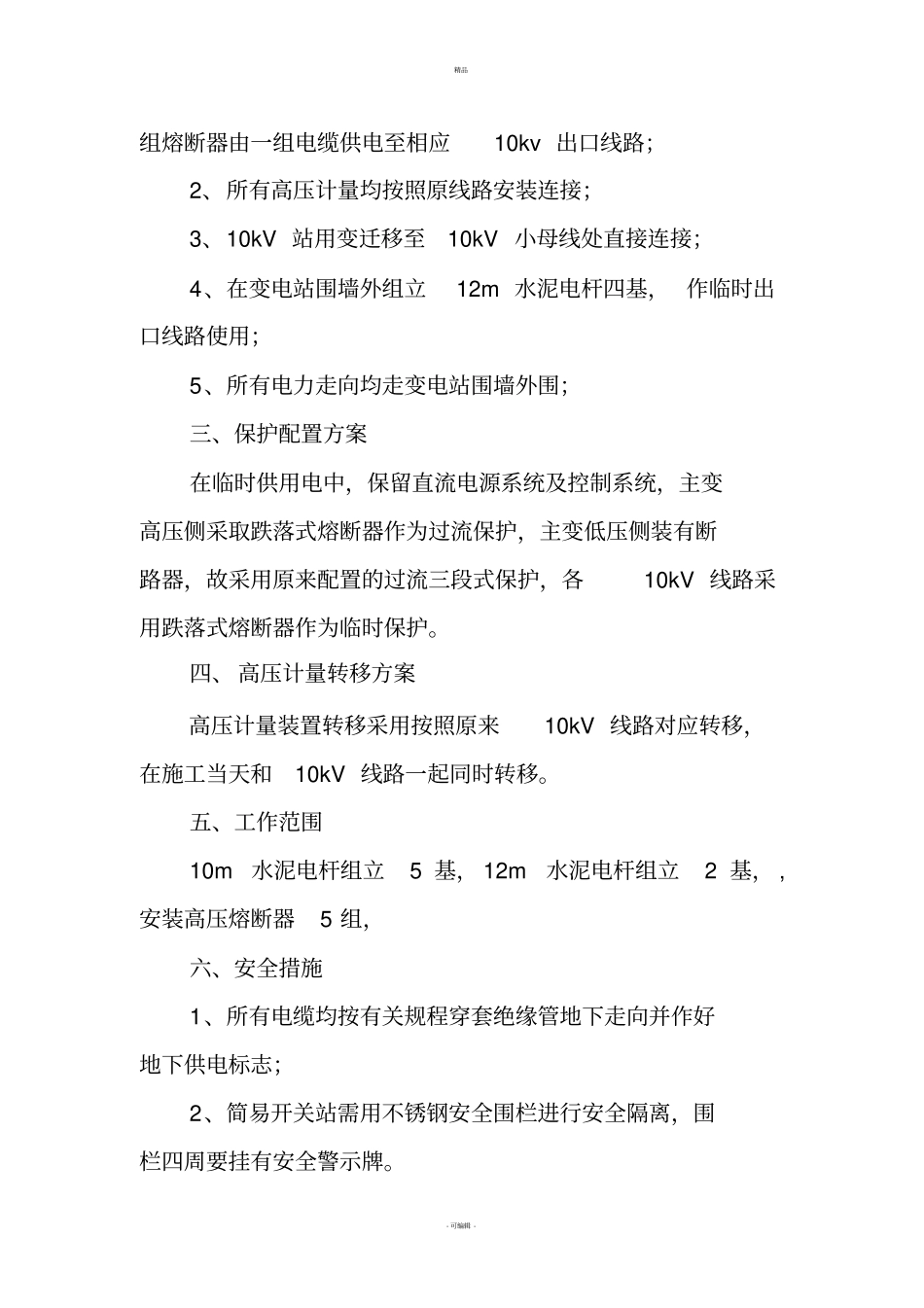

二、 临时供电设计方案1、35kV甲三(一)线、35kV甲三(二)线、35kV甲那线、 35kV甲月线在变电站围墙外电杆平行并接,站内35kV 线路由 35kV 甲月线 1# 杆用导线引至变电站简易开关站门杆,在变电站范围内建立一组简易开关站,01# 主变吊装至简易变电站, 由 1# 主变出口断路器供电,并作 10kv 出口线路总控制开关,简易开关站由五组高压熔断器组成,每精品- 可编辑 - 组熔断器由一组电缆供电至相应10kv 出口线路;2、所有高压计量均按照原线路安装连接;3、10kV 站用变迁移至10kV 小母线处直接连接;4、在变电站围墙外组立12m 水泥电杆四基, 作临时出口线路使用;5、所有电力走向均走变电站围墙外围;三、保护配置方案在临时供用电中,保留直流电源系统及控制系统,主变高压侧采取跌落式熔断器作为过流保护,主变低压侧装有断路器,故采用原来配置的过流三段式保护,各10kV 线路采用跌落式熔断器作为临时保护
四、 高压计量转移方案高压计量装置转移采用按照原来10kV 线路对应转移,在施工当天和10kV 线路一起同时转移
五、工作范围10m水泥电杆组立5 基, 12m水泥电杆组立2 基, ,安装高压熔断器5 组
