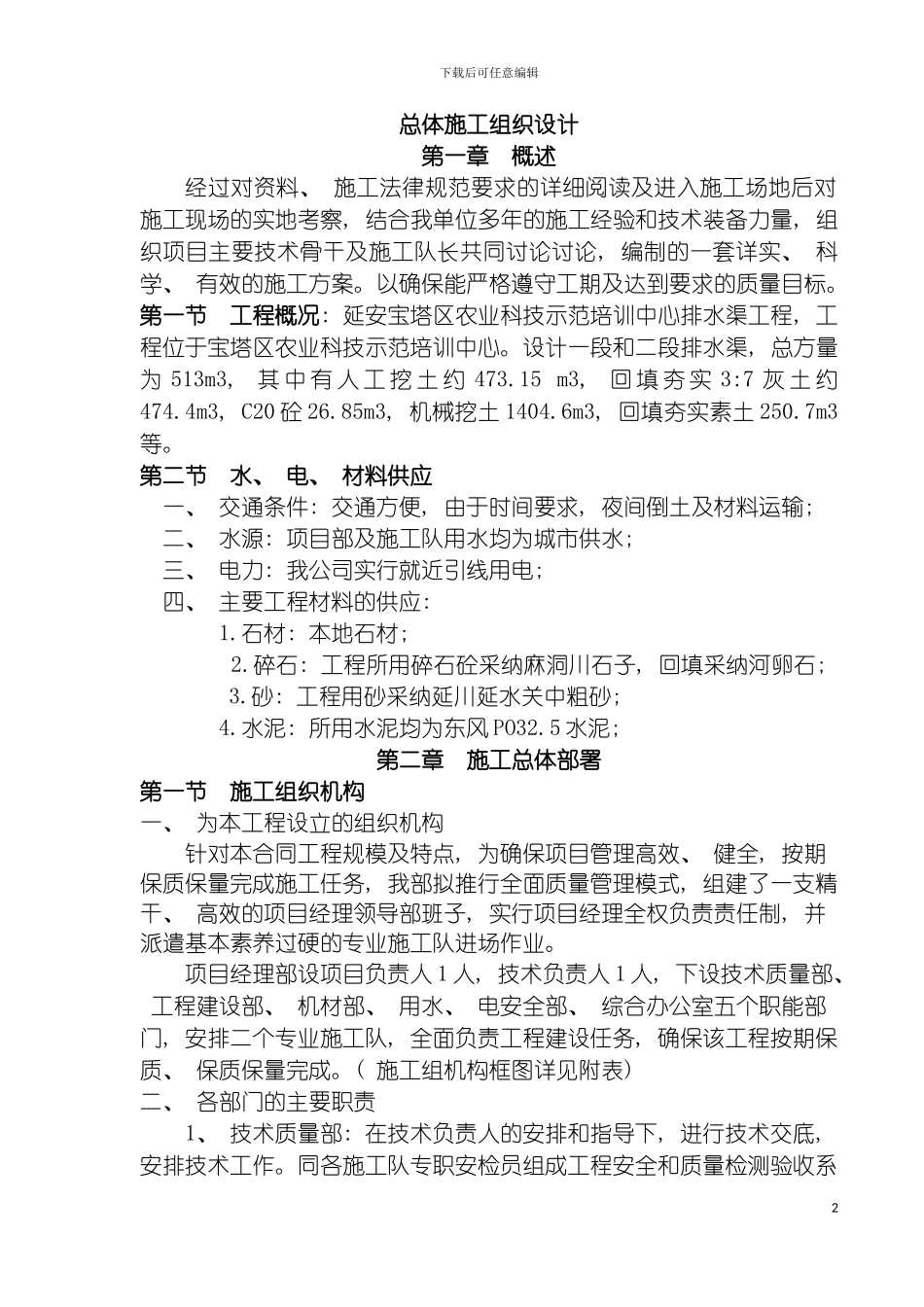

下载后可任意编辑施工组织设计李渠1下载后可任意编辑总体施工组织设计第一章 概述经过对资料、 施工法律规范要求的详细阅读及进入施工场地后对施工现场的实地考察, 结合我单位多年的施工经验和技术装备力量, 组织项目主要技术骨干及施工队长共同讨论讨论, 编制的一套详实、 科学、 有效的施工方案
以确保能严格遵守工期及达到要求的质量目标
第一节 工程概况: 延安宝塔区农业科技示范培训中心排水渠工程, 工程位于宝塔区农业科技示范培训中心
设计一段和二段排水渠, 总方量为 513m3, 其 中 有 人 工 挖 土 约 473
15 m3, 回 填 夯 实 3:7 灰 土 约474
4m3, C20 砼 26
85m3, 机械挖土 1404
6m3, 回填夯实素土 250
第二节 水、 电、 材料供应一、 交通条件: 交通方便, 由于时间要求, 夜间倒土及材料运输; 二、 水源: 项目部及施工队用水均为城市供水; 三、 电力: 我公司实行就近引线用电; 四、 主要工程材料的供应: 1
石材: 本地石材; 2
碎石: 工程所用碎石砼采纳麻洞川石子, 回填采纳河卵石; 3
砂: 工程用砂采纳延川延水关中粗砂; 4
水泥: 所用水泥均为东风 PO32
5 水泥; 第二章 施工总体部署第一节 施工组织机构一、 为本工程设立的组织机构针对本合同工程规模及特点, 为确保项目管理高效、 健全, 按期保质保量完成施工任务, 我部拟推行全面质量管理模式, 组建了一支精干、 高效的项目经理领导部班子, 实行项目经理全权负责责任制, 并派遣基本素养过硬的专业施工队进场作业
项目经理部设项目负责人 1 人, 技术负责人 1 人, 下设技术质量部、 工程建设部、 机材部、 用水、 电安全部、 综合办公室五个职能部门, 安排二个专业施工队, 全面负责工程建设任务, 确保该工程按期保质、 保质保量完成
