下载后可任意编辑沪昆客专总体施工组织布置及规划1下载后可任意编辑1
总体施工组织布置及规划1

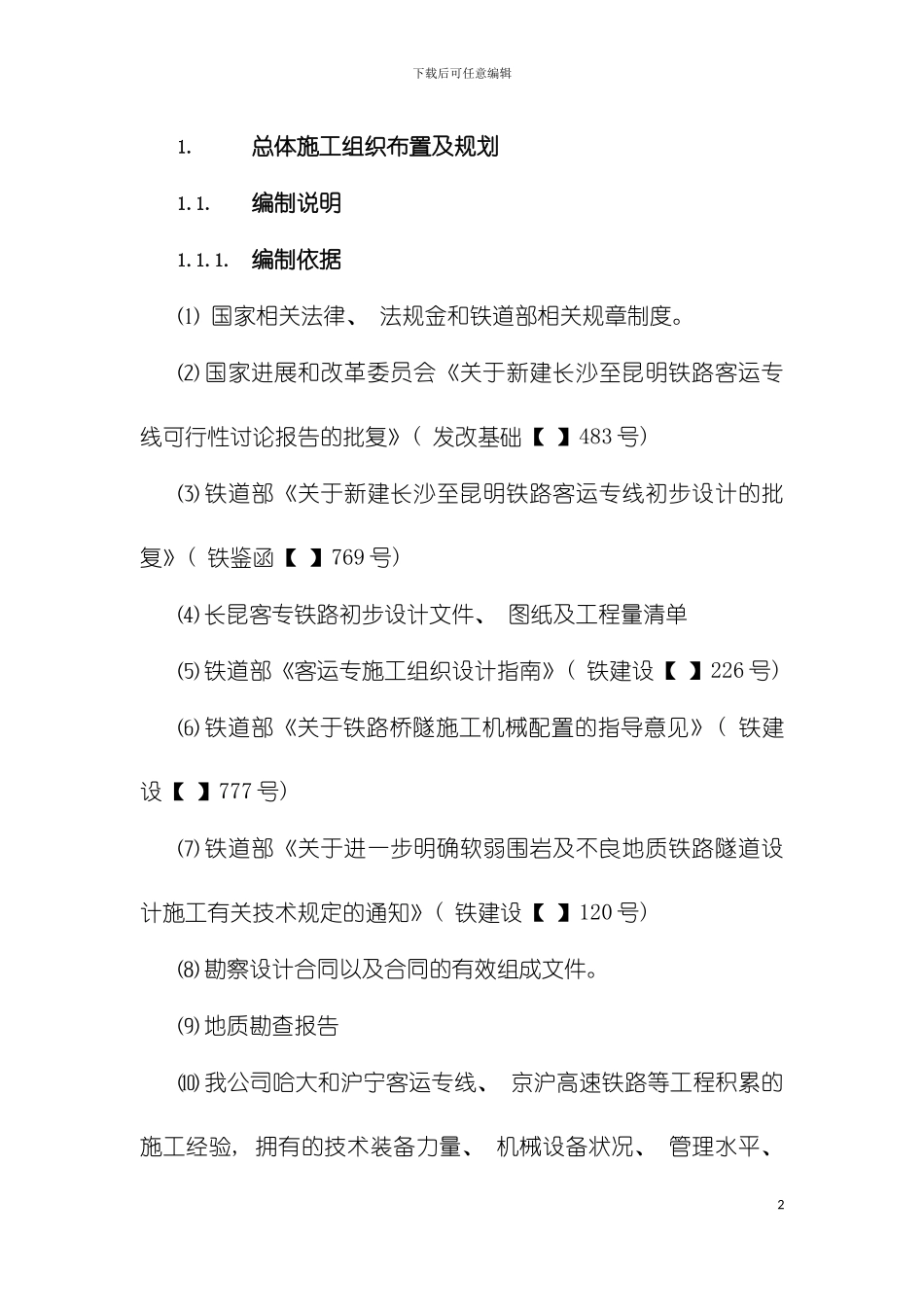

编制依据⑴ 国家相关法律、 法规金和铁道部相关规章制度
⑵ 国家进展和改革委员会《关于新建长沙至昆明铁路客运专线可行性讨论报告的批复》( 发改基础【 】483 号) ⑶ 铁道部《关于新建长沙至昆明铁路客运专线初步设计的批复》( 铁鉴函【 】769 号) ⑷ 长昆客专铁路初步设计文件、 图纸及工程量清单⑸ 铁道部《客运专施工组织设计指南》( 铁建设【 】226 号) ⑹ 铁道部《关于铁路桥隧施工机械配置的指导意见》( 铁建设【 】777 号) ⑺ 铁道部《关于进一步明确软弱围岩及不良地质铁路隧道设计施工有关技术规定的通知》( 铁建设【 】120 号) ⑻ 勘察设计合同以及合同的有效组成文件

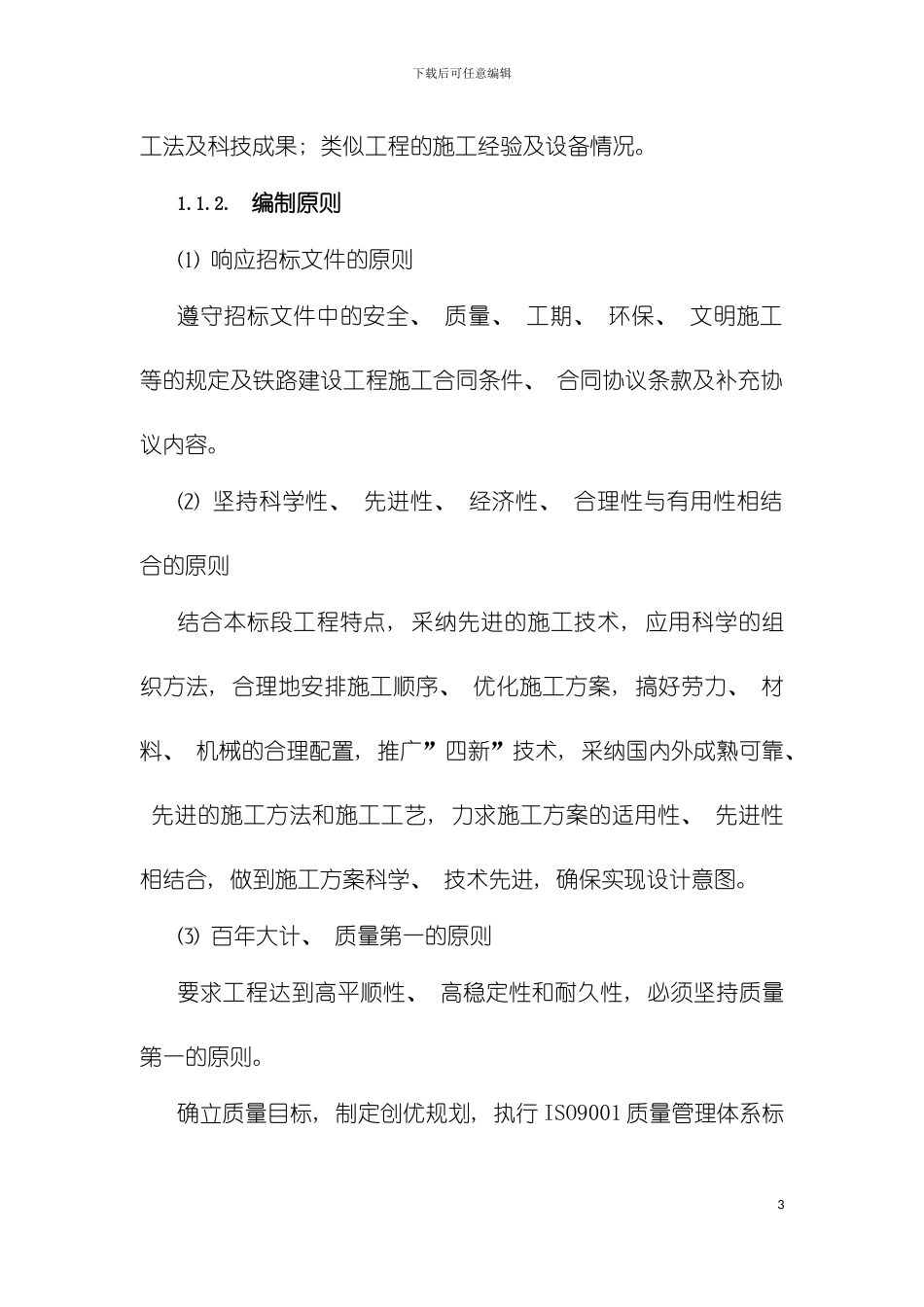

⑼ 地质勘查报告⑽ 我公司哈大和沪宁客运专线、 京沪高速铁路等工程积累的施工经验, 拥有的技术装备力量、 机械设备状况、 管理水平、 2下载后可任意编辑工法及科技成果; 类似工程的施工经验及设备情况
编制原则⑴ 响应招标文件的原则遵守招标文件中的安全、 质量、 工期、 环保、 文明施工等的规定及铁路建设工程施工合同条件、 合同协议条款及补充协议内容
⑵ 坚持科学性、 先进性、 经济性、 合理性与有用性相结合的原则结合本标段工程特点, 采纳先进的施工技术, 应用科学的组织方法, 合理地安排施工顺序、 优化施工方案, 搞好劳力、 材料、 机械的合理配置, 推广”四新”技术, 采纳国内外成熟可靠、 先进的施工方法和施工工艺, 力求施工方案的适用性、 先进性相结合, 做到施工方案科学、 技术先进, 确保实现设计意图
⑶ 百年大计、 质量第一的原则要求工程达到高平顺性、 高稳定性和耐久性, 必须坚持质量第一的原则
确立质量目标, 制定创优规划, 执行 ISO9001 质量
