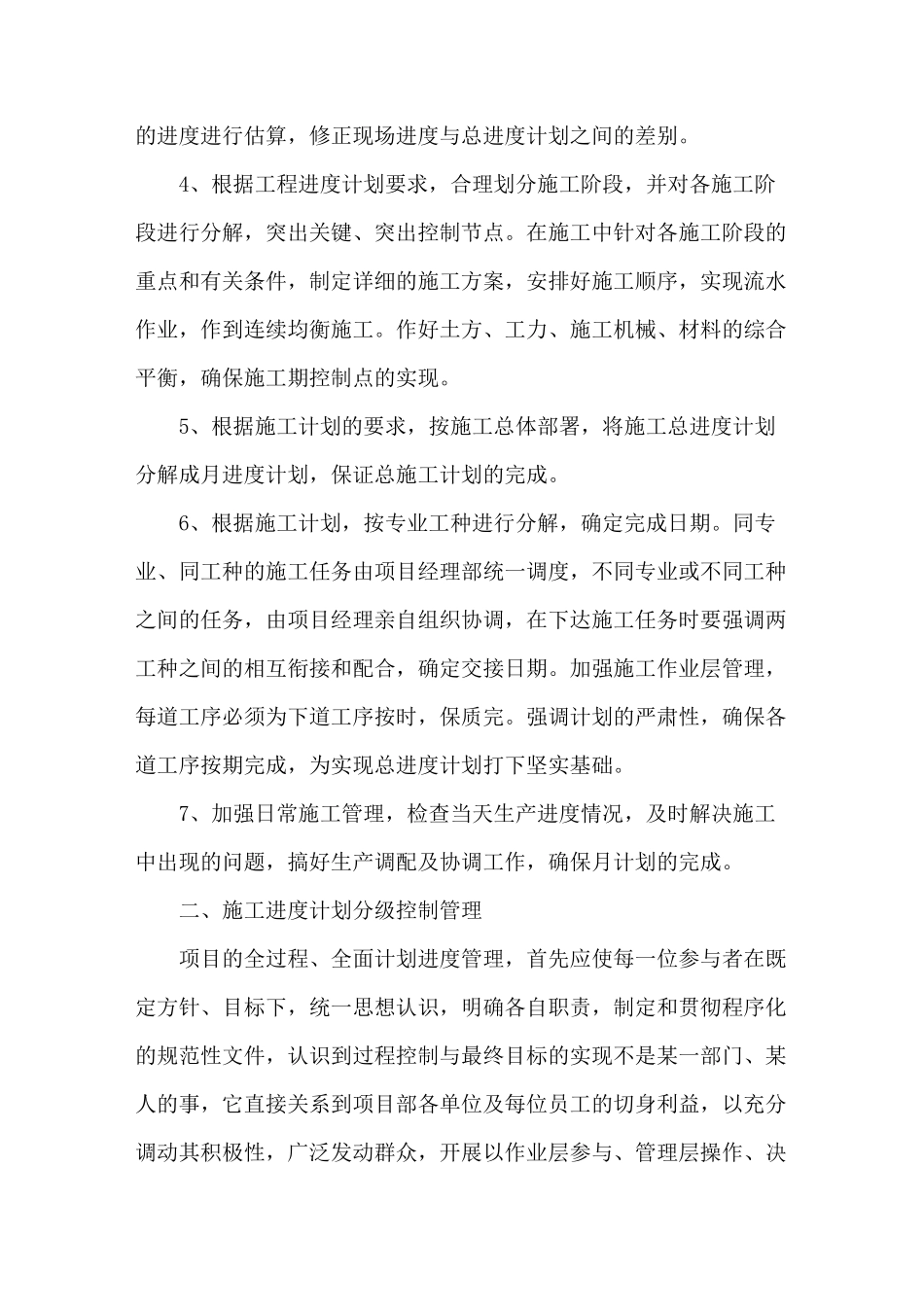

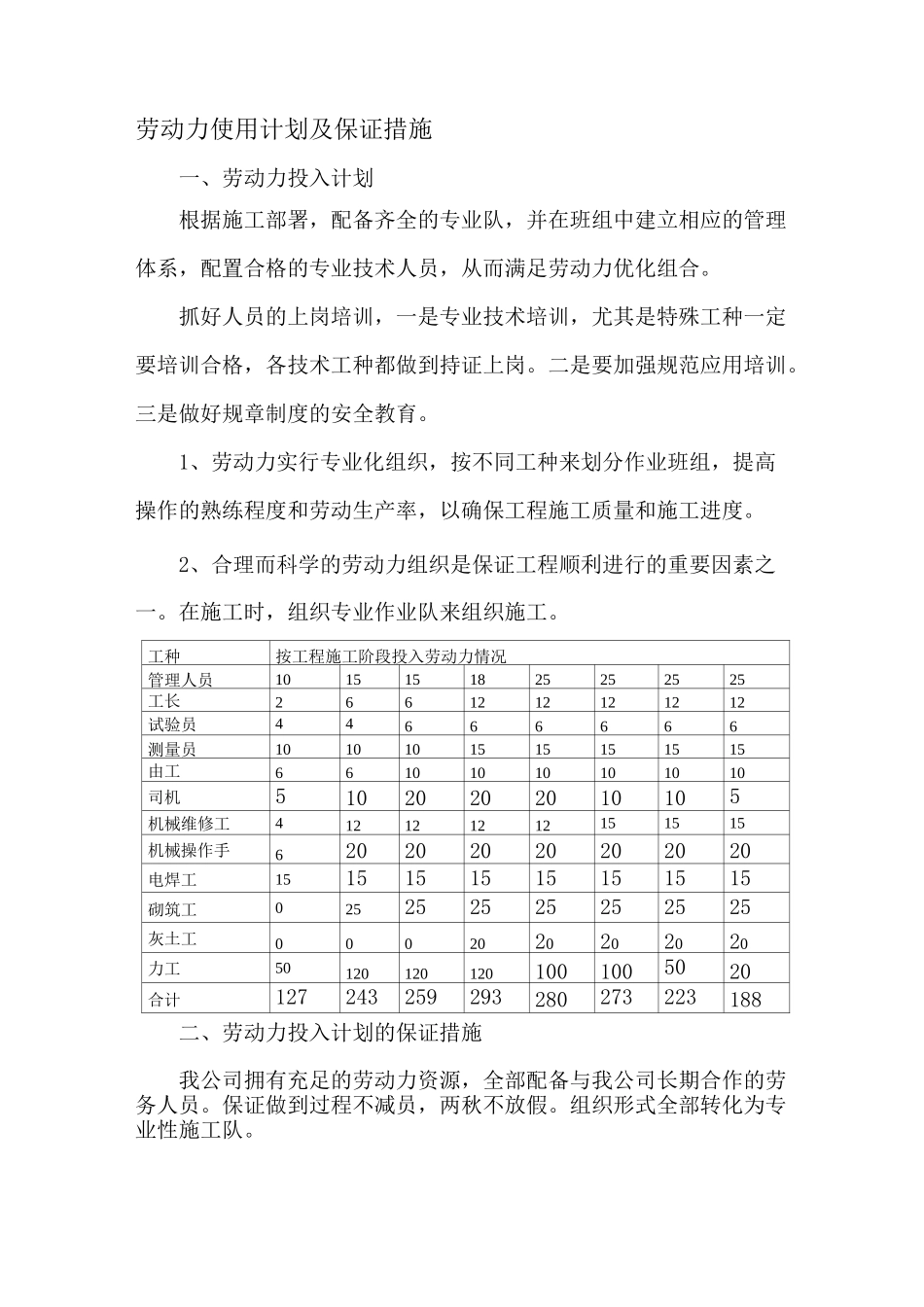

劳动力使用计划及保证措施一、劳动力投入计划根据施工部署,配备齐全的专业队,并在班组中建立相应的管理体系,配置合格的专业技术人员,从而满足劳动力优化组合
抓好人员的上岗培训,一是专业技术培训,尤其是特殊工种一定要培训合格,各技术工种都做到持证上岗
二是要加强规范应用培训
三是做好规章制度的安全教育
1、劳动力实行专业化组织,按不同工种来划分作业班组,提高操作的熟练程度和劳动生产率,以确保工程施工质量和施工进度
2、合理而科学的劳动力组织是保证工程顺利进行的重要因素之一
在施工时,组织专业作业队来组织施工

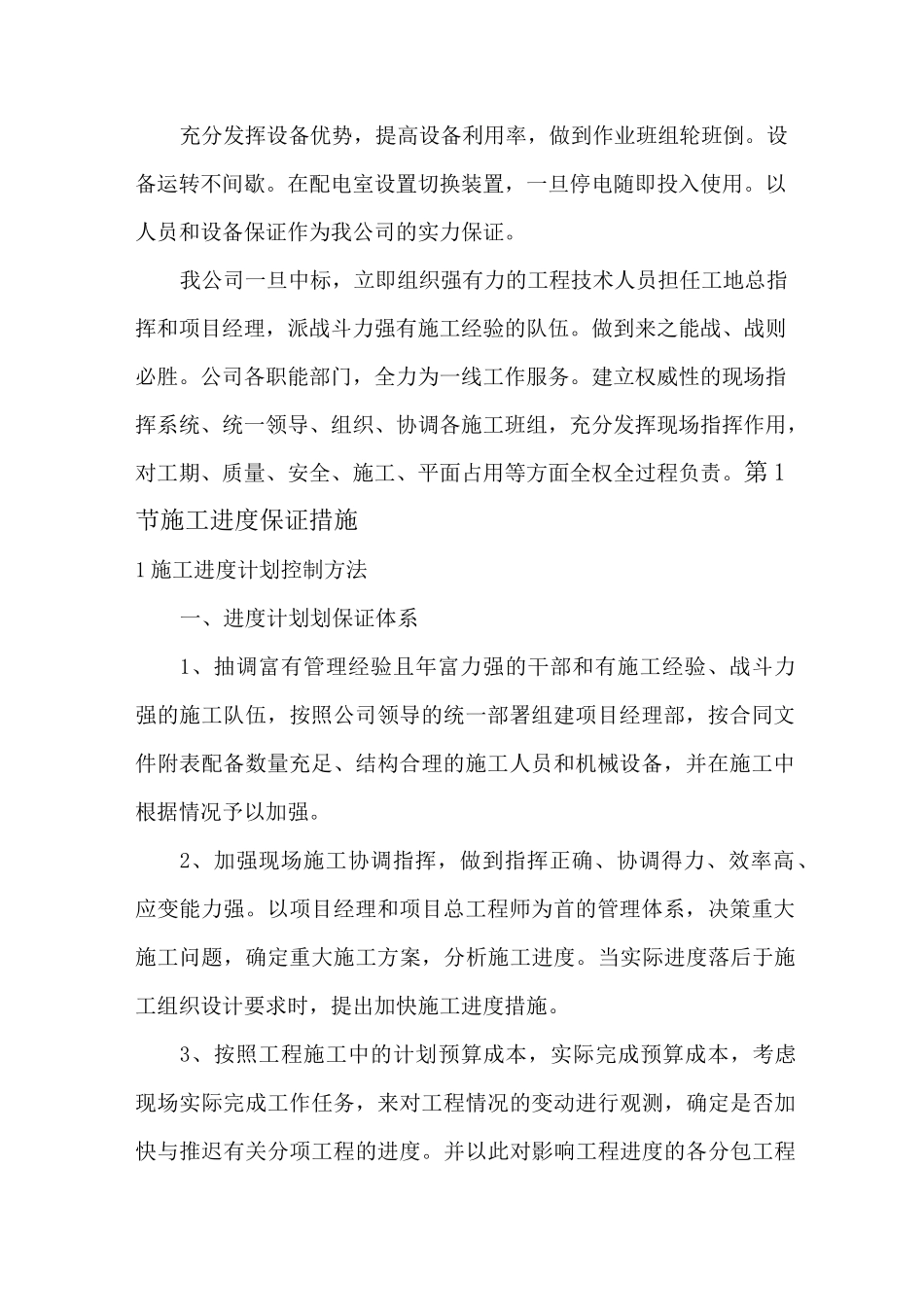

工种按工程施工阶段投入劳动力情况管理人员1015151825252525工长2661212121212试验员44666666测量员1010101515151515由工66101010101010司机51020202010105机械维修工412121212151515机械操作手620202020202020电焊工1515151515151515砌筑工025252525252525灰土工0002020202020力工501201201201001005020合计127243259293280273223188二、劳动力投入计划的保证措施我公司拥有充足的劳动力资源,全部配备与我公司长期合作的劳务人员
保证做到过程不减员,两秋不放假
组织形式全部转化为专业性施工队
充分发挥设备优势,提高设备利用率,做到作业班组轮班倒
设备运转不间歇
在配电室设置切换装置,一旦停电随即投入使用
以人员和设备保证作为我公司的实力保证
我公司一旦中标,立即组织强有力的工程技术人员担任工地总指挥和项目经理,派战斗力强有施工经验的队伍
做到来之能战、战则必胜
公司各职能部门,全力为一线工作服务
建立权威性的现场指挥系统、统一领导、组织、协调各施工班组,充分发挥现场指挥作用,对工期、质量、安全、施工、平面占用等
